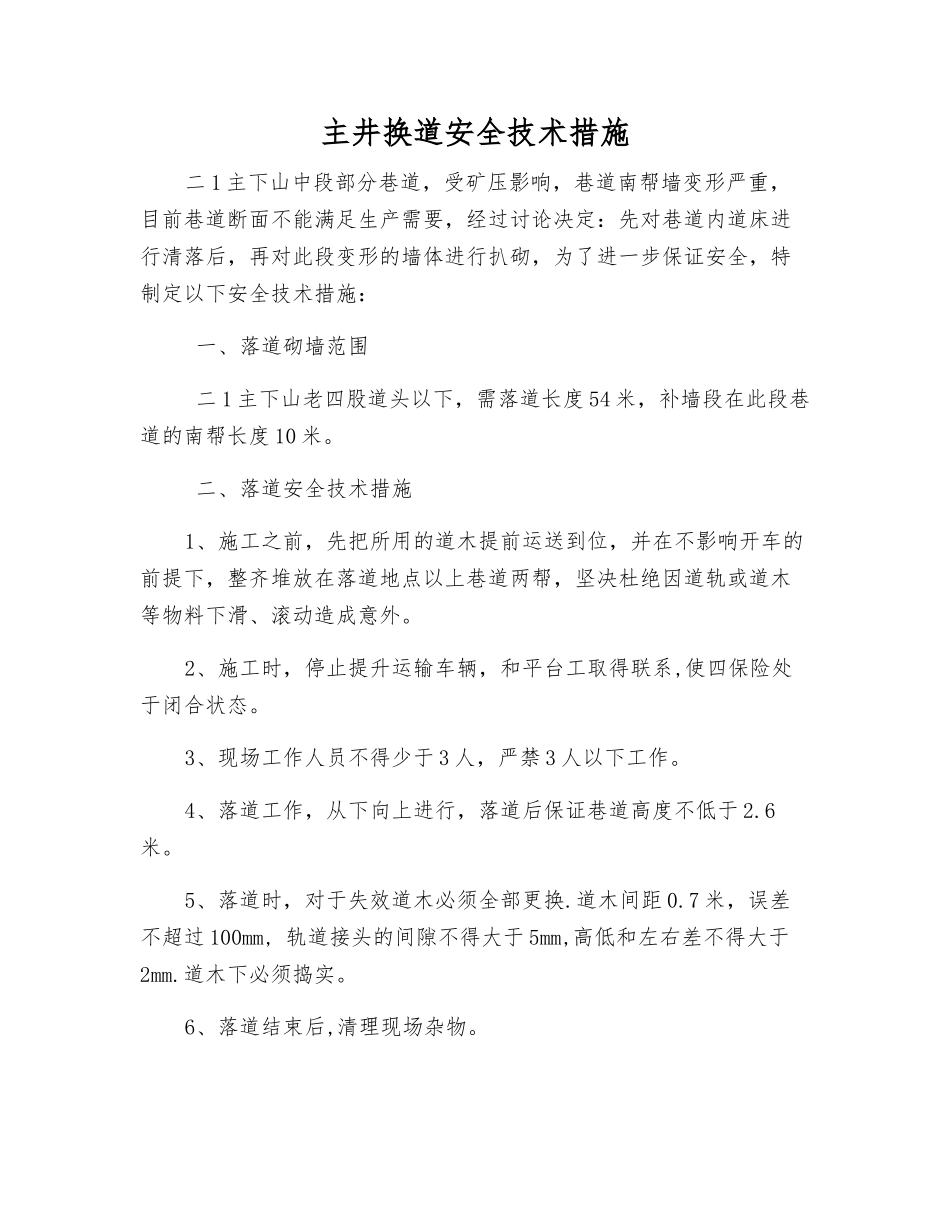

主井换道安全技术措施二 1 主下山中段部分巷道,受矿压影响,巷道南帮墙变形严重,目前巷道断面不能满足生产需要,经过讨论决定:先对巷道内道床进行清落后,再对此段变形的墙体进行扒砌,为了进一步保证安全,特制定以下安全技术措施: 一、落道砌墙范围 二 1 主下山老四股道头以下,需落道长度 54 米,补墙段在此段巷道的南帮长度 10 米
二、落道安全技术措施1、施工之前,先把所用的道木提前运送到位,并在不影响开车的前提下,整齐堆放在落道地点以上巷道两帮,坚决杜绝因道轨或道木等物料下滑、滚动造成意外
2、施工时,停止提升运输车辆,和平台工取得联系,使四保险处于闭合状态
3、现场工作人员不得少于 3 人,严禁 3 人以下工作
4、落道工作,从下向上进行,落道后保证巷道高度不低于 2
5、落道时,对于失效道木必须全部更换
道木间距 0
7 米,误差不超过 100mm, 轨道接头的间隙不得大于 5mm,高低和左右差不得大于2mm
道木下必须捣实
6、落道结束后,清理现场杂物
7、提升运输车辆时,人员必须全部躲避到安全洞后再发信号,并严格根据提升运输要求进行施工

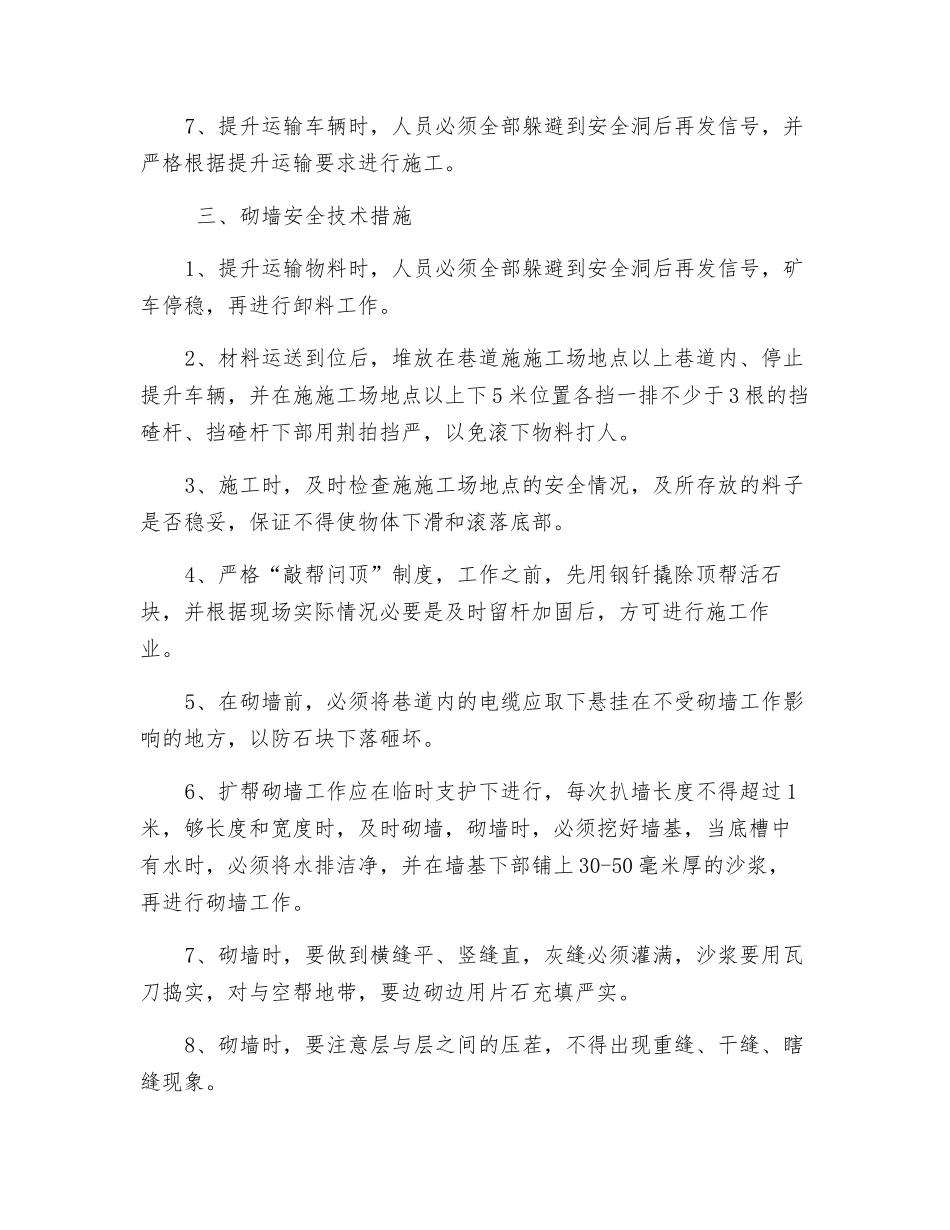

三、砌墙安全技术措施1、提升运输物料时,人员必须全部躲避到安全洞后再发信号,矿车停稳,再进行卸料工作
2、材料运送到位后,堆放在巷道施施工场地点以上巷道内、停止提升车辆,并在施施工场地点以上下 5 米位置各挡一排不少于 3 根的挡碴杆、挡碴杆下部用荆拍挡严,以免滚下物料打人
3、施工时,及时检查施施工场地点的安全情况,及所存放的料子是否稳妥,保证不得使物体下滑和滚落底部
4、严格“敲帮问顶”制度,工作之前,先用钢钎撬除顶帮活石块,并根据现场实际情况必要是及时留杆加固后,方可进行施工作业
5、在砌墙前,必须将巷道内的电缆应取下悬挂在不受砌墙工作影响的地方,以防石块下落砸坏
6、扩帮砌墙工作应在临时支护下进行,每次扒墙长度不得
