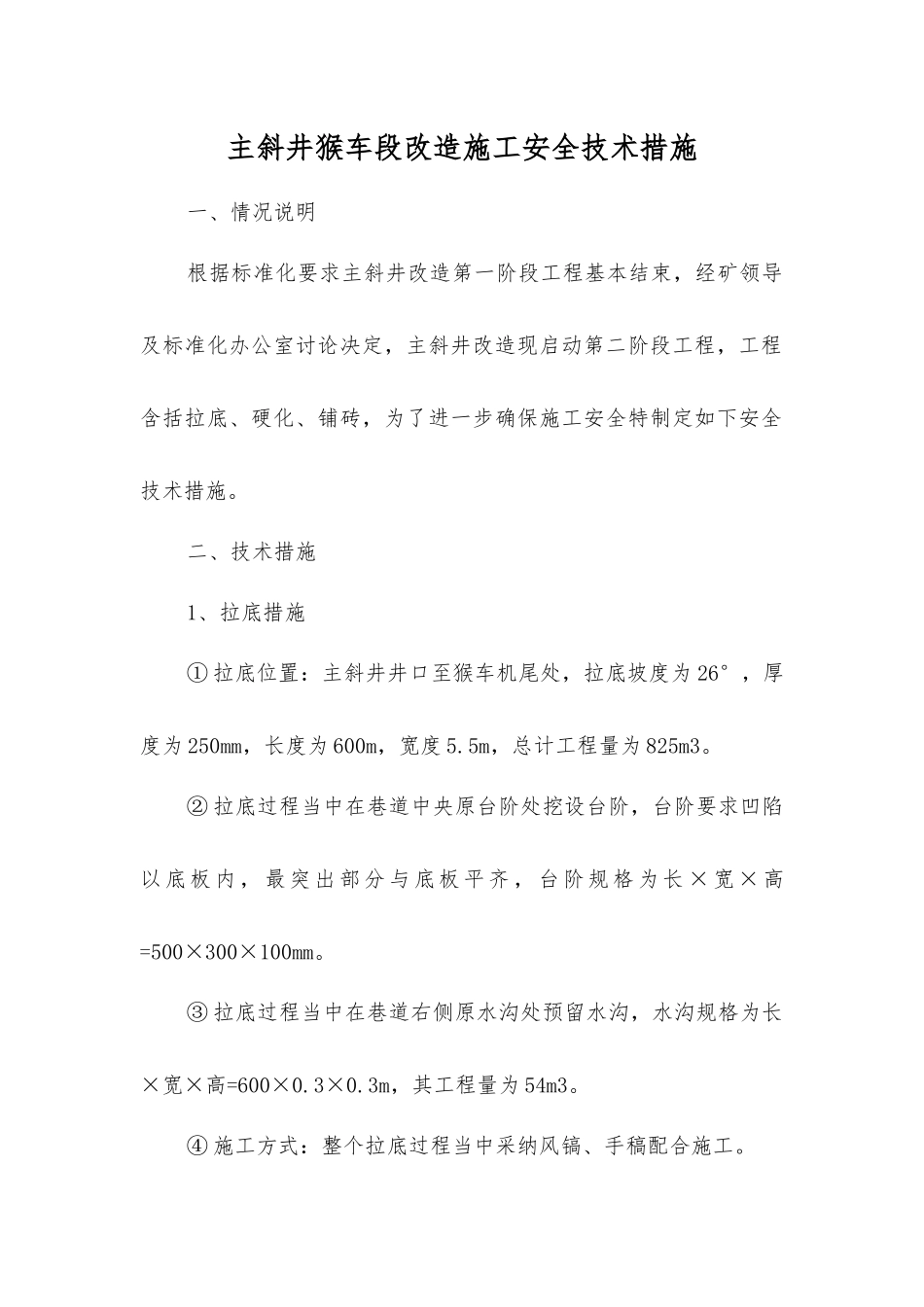

主斜井猴车段改造施工安全技术措施一、情况说明根据标准化要求主斜井改造第一阶段工程基本结束,经矿领导及标准化办公室讨论决定,主斜井改造现启动第二阶段工程,工程含括拉底、硬化、铺砖,为了进一步确保施工安全特制定如下安全技术措施
二、技术措施1、拉底措施① 拉底位置:主斜井井口至猴车机尾处,拉底坡度为 26°,厚度为 250mm,长度为 600m,宽度 5
5m,总计工程量为 825m3
② 拉底过程当中在巷道中央原台阶处挖设台阶,台阶要求凹陷以底板内,最突出部分与底板平齐,台阶规格为长 ×宽×高=500×300×100mm
③ 拉底过程当中在巷道右侧原水沟处预留水沟,水沟规格为长×宽×高=600×0
3m,其工程量为 54m3
④ 施工方式:整个拉底过程当中采纳风镐、手稿配合施工
⑤ 施工顺序:由井口向猴车机尾施工,即由上向下施工,施工过程当中要求将道轨逐节拆除,放置旁边,拉底施工结束后重新铺设准备硬化进料

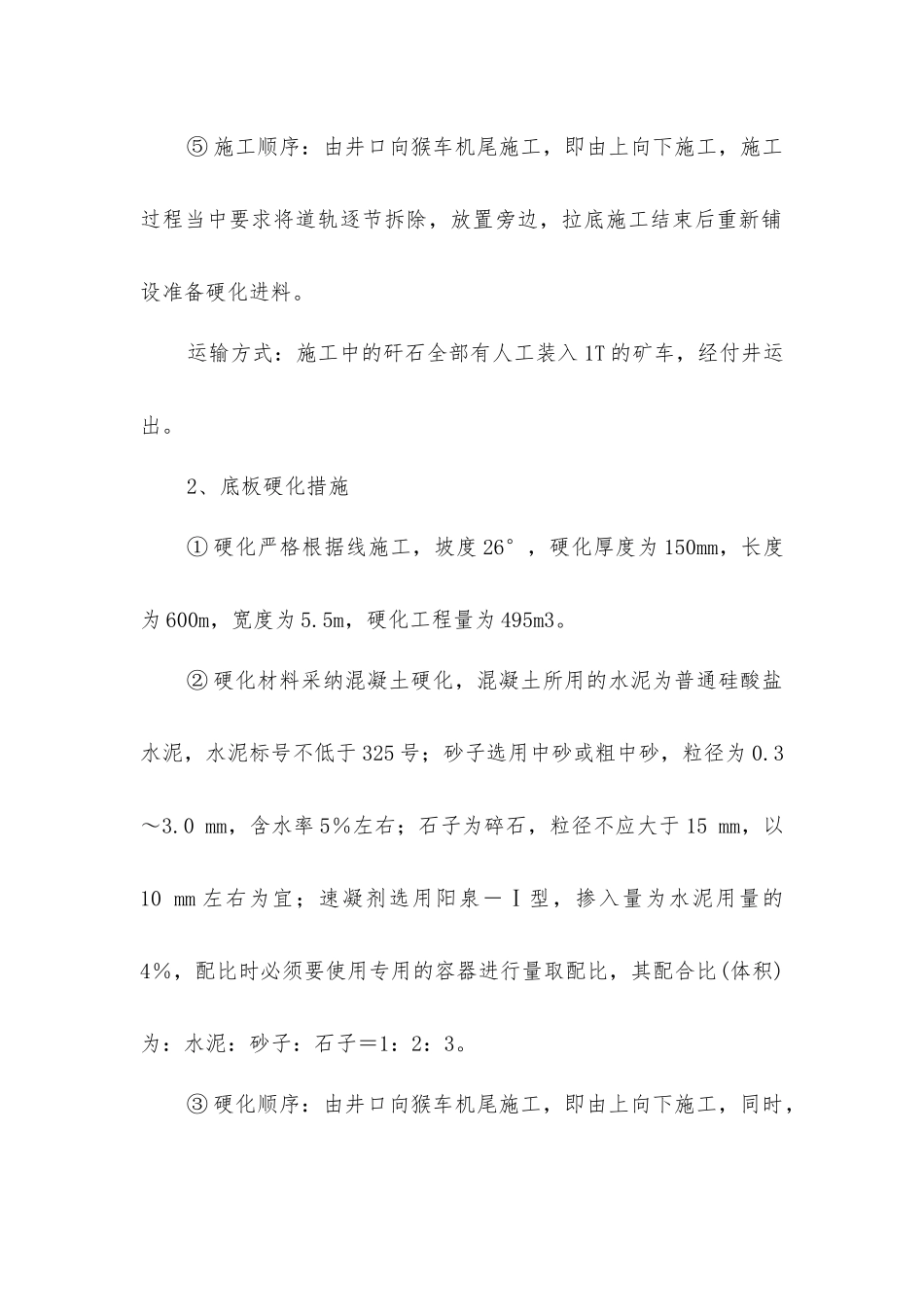

运输方式:施工中的矸石全部有人工装入 1T 的矿车,经付井运出
2、底板硬化措施① 硬化严格根据线施工,坡度 26°,硬化厚度为 150mm,长度为 600m,宽度为 5
5m,硬化工程量为 495m3
② 硬化材料采纳混凝土硬化,混凝土所用的水泥为普通硅酸盐水泥,水泥标号不低于 325 号;砂子选用中砂或粗中砂,粒径为 0
0 mm,含水率 5%左右;石子为碎石,粒径不应大于 15 mm,以10 mm 左右为宜;速凝剂选用阳泉-Ⅰ型,掺入量为水泥用量的4%,配比时必须要使用专用的容器进行量取配比,其配合比(体积)为:水泥:砂子:石子=1:2:3

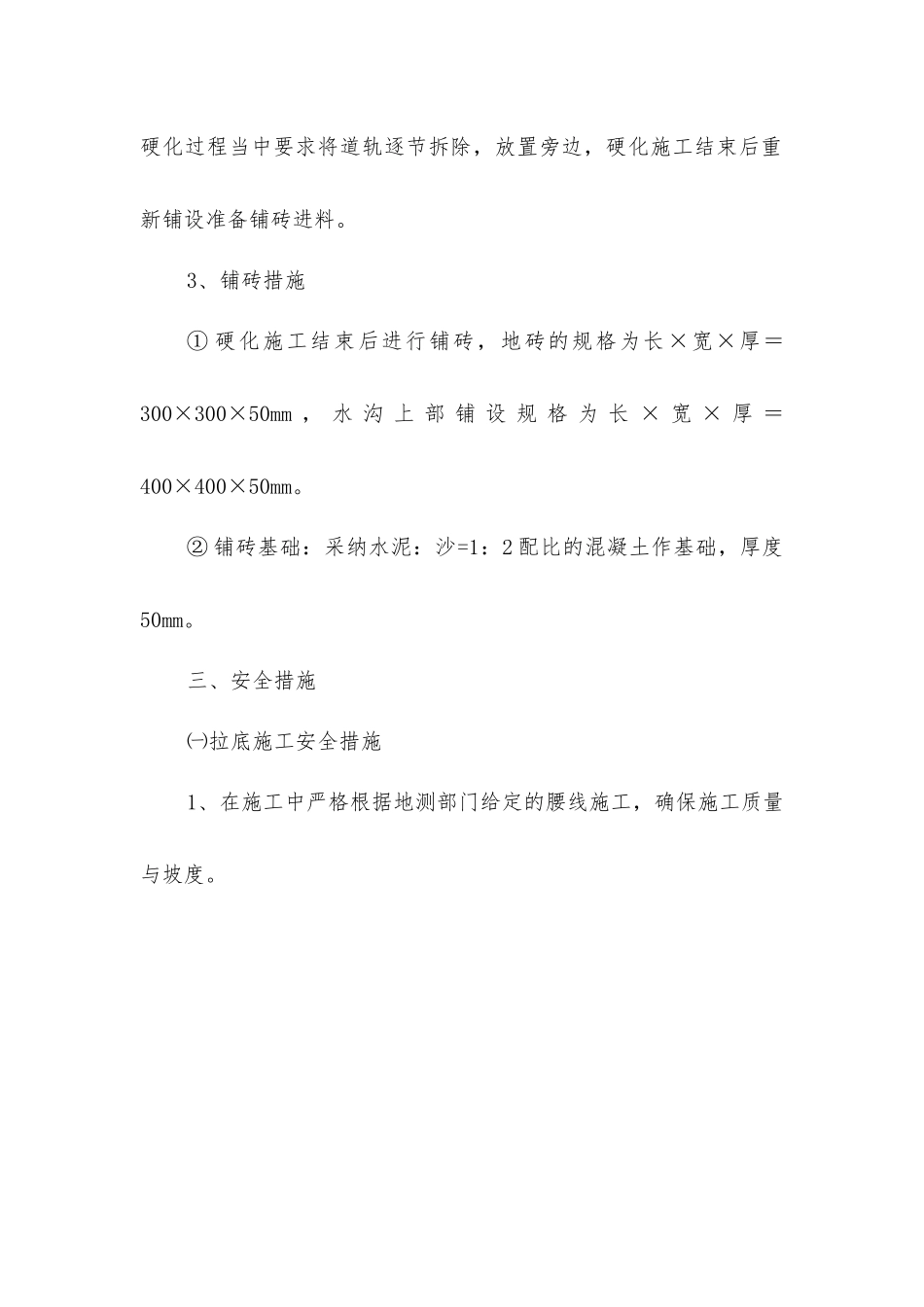

③ 硬化顺序:由井口向猴车机尾施工,即由上向下施工,同时,硬化过程当中要求将道轨逐节拆除,放置旁边,硬化施工结束后重新铺设准备铺砖进料
3、铺砖措施① 硬化施工结束后进行铺砖,地砖的规格为长×宽×厚=300×300
