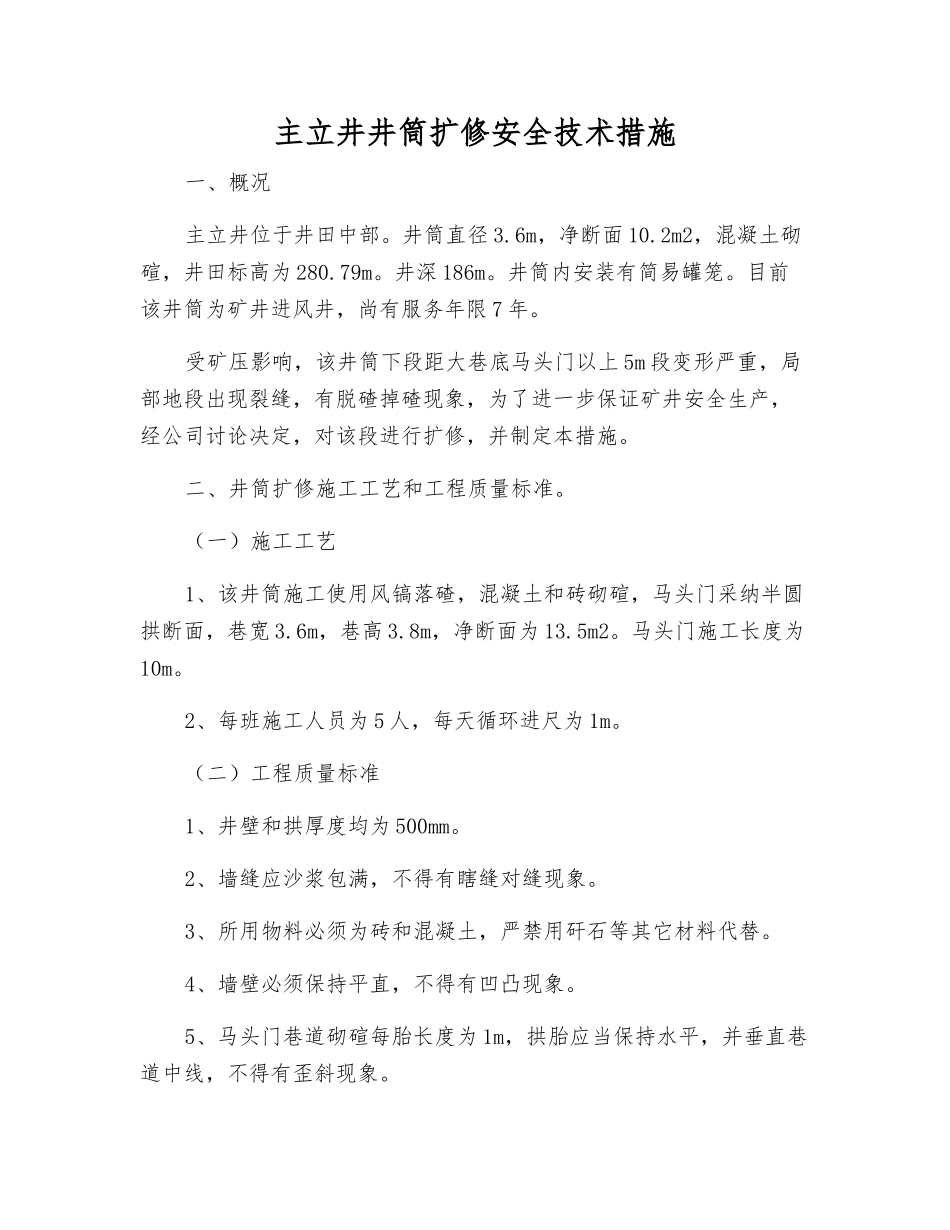

主立井井筒扩修安全技术措施一、概况主立井位于井田中部
井筒直径 3
6m,净断面 10
2m2,混凝土砌碹,井田标高为 280
井深 186m
井筒内安装有简易罐笼
目前该井筒为矿井进风井,尚有服务年限 7 年
受矿压影响,该井筒下段距大巷底马头门以上 5m 段变形严重,局部地段出现裂缝,有脱碴掉碴现象,为了进一步保证矿井安全生产,经公司讨论决定,对该段进行扩修,并制定本措施
二、井筒扩修施工工艺和工程质量标准
(一)施工工艺1、该井筒施工使用风镐落碴,混凝土和砖砌碹,马头门采纳半圆拱断面,巷宽 3
6m,巷高 3
8m,净断面为 13
马头门施工长度为10m
2、每班施工人员为 5 人,每天循环进尺为 1m
(二)工程质量标准1、井壁和拱厚度均为 500mm
2、墙缝应沙浆包满,不得有瞎缝对缝现象
3、所用物料必须为砖和混凝土,严禁用矸石等其它材料代替
4、墙壁必须保持平直,不得有凹凸现象
5、马头门巷道砌碹每胎长度为 1m,拱胎应当保持水平,并垂直巷道中线,不得有歪斜现象
三、施工安全技术措施
1、井口工必须坚守岗位,搞好井口附近 3m 以内卫生,严禁有各种杂物落入井筒
非工作人员严禁接近井口
认仔细真的做好井口相关安全工作
2、绞车司机应当仔细听好信号,切实做好井筒罐笼提升工作,上班期间严禁做与工作无关的工作
严格执行提升操作章程,仔细履行绞车司机应尽职责
3、机电设备维修工应当定期做好绞车和井筒内各种设施的检测、修理工作,保证各种设备正常安全运转
4、施工人员和井口工作业期间必须系好安全带,戴矿工帽,穿工作衣和鞋,随身携带矿灯
5、每次开工之前,施工人员必须在跟班安全员监督下,认仔细真的做好井筒内所有浮矸等杂物的清理工作,杜绝施工期间井筒内落入杂物伤人
有跟班安全员确认无安全隐患时,方可施工
6、严禁穿井华

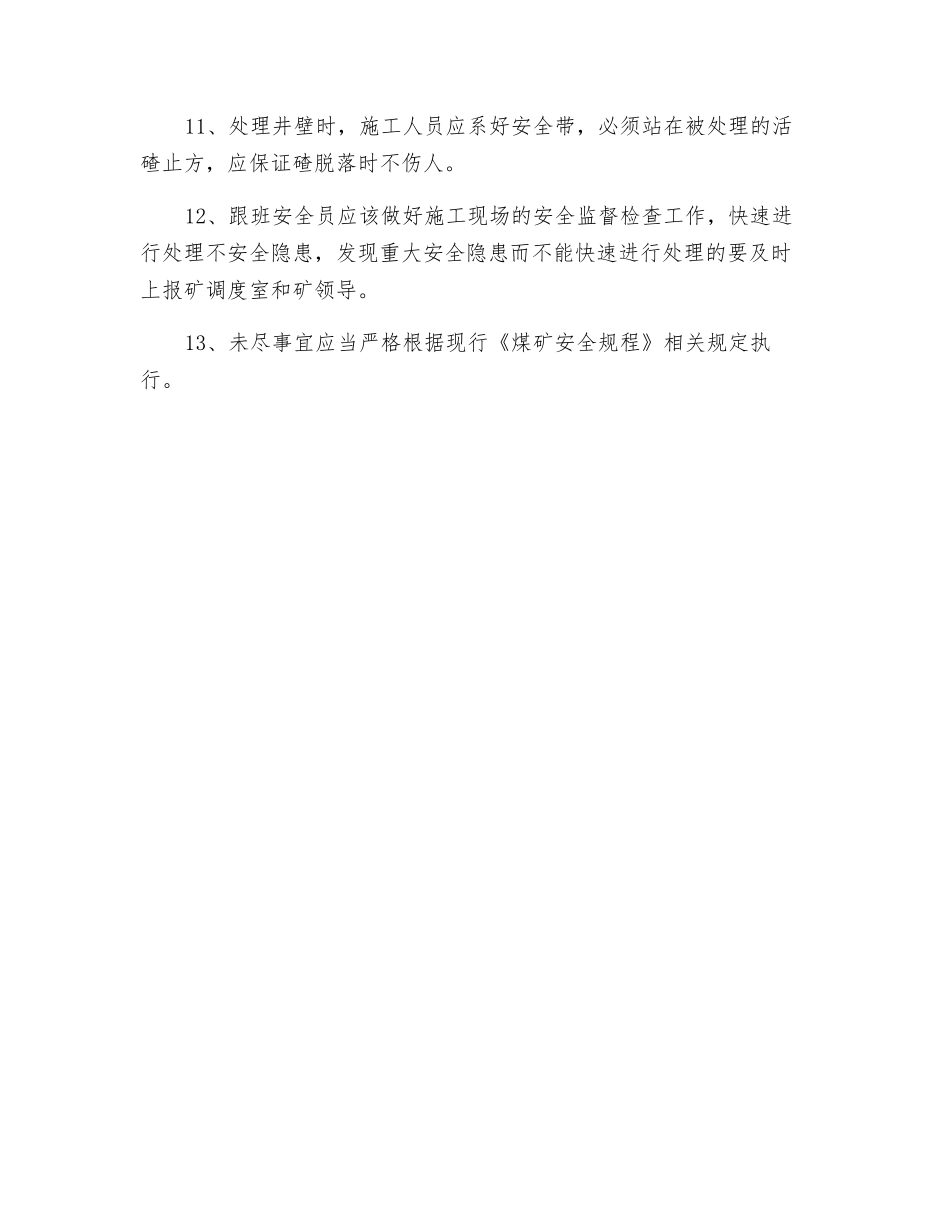

7、施工之前,井口及井筒内施工的上方 5m
