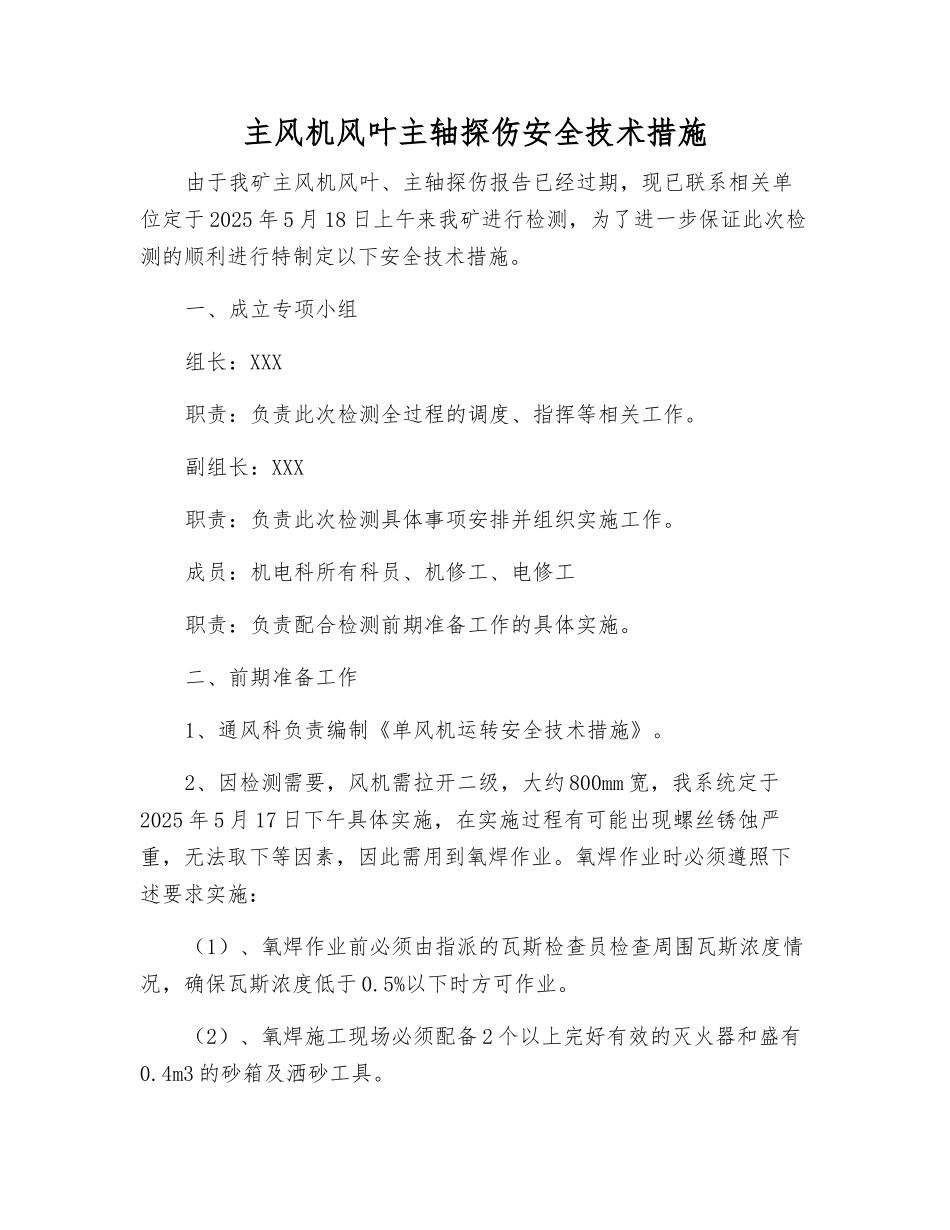

主风机风叶主轴探伤安全技术措施由于我矿主风机风叶、主轴探伤报告已经过期,现已联系相关单位定于 2025 年 5 月 18 日上午来我矿进行检测,为了进一步保证此次检测的顺利进行特制定以下安全技术措施
一、成立专项小组组长:XXX职责:负责此次检测全过程的调度、指挥等相关工作
副组长:XXX职责:负责此次检测具体事项安排并组织实施工作
成员:机电科所有科员、机修工、电修工职责:负责配合检测前期准备工作的具体实施
二、前期准备工作1、通风科负责编制《单风机运转安全技术措施》
2、因检测需要,风机需拉开二级,大约 800mm 宽,我系统定于2025 年 5 月 17 日下午具体实施,在实施过程有可能出现螺丝锈蚀严重,无法取下等因素,因此需用到氧焊作业

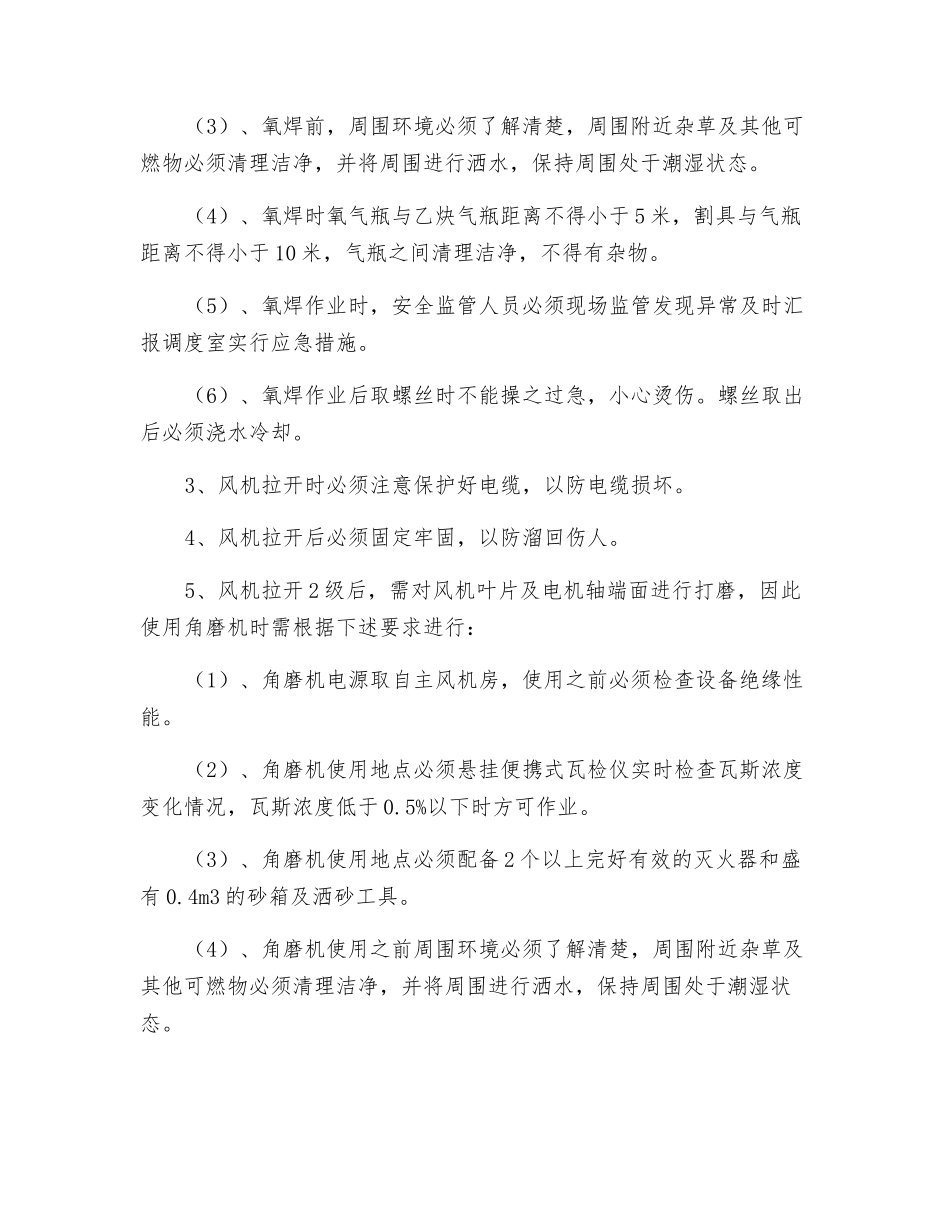

氧焊作业时必须遵照下述要求实施:(1)、氧焊作业前必须由指派的瓦斯检查员检查周围瓦斯浓度情况,确保瓦斯浓度低于 0
5%以下时方可作业
(2)、氧焊施工现场必须配备 2 个以上完好有效的灭火器和盛有0
4m3 的砂箱及洒砂工具
(3)、氧焊前,周围环境必须了解清楚,周围附近杂草及其他可燃物必须清理洁净,并将周围进行洒水,保持周围处于潮湿状态
(4)、氧焊时氧气瓶与乙炔气瓶距离不得小于 5 米,割具与气瓶距离不得小于 10 米,气瓶之间清理洁净,不得有杂物
(5)、氧焊作业时,安全监管人员必须现场监管发现异常及时汇报调度室实行应急措施
(6)、氧焊作业后取螺丝时不能操之过急,小心烫伤
螺丝取出后必须浇水冷却
3、风机拉开时必须注意保护好电缆,以防电缆损坏
4、风机拉开后必须固定牢固,以防溜回伤人
5、风机拉开 2 级后,需对风机叶片及电机轴端面进行打磨,因此使用角磨机时需根据下述要求进行:(1)、角磨机电源取自主风机房,使用之前必须检查设备绝缘性能
(2)、角磨机使用地点必须悬挂便携式瓦检仪实时检查瓦斯浓度变化情况,瓦斯浓度低于 0
