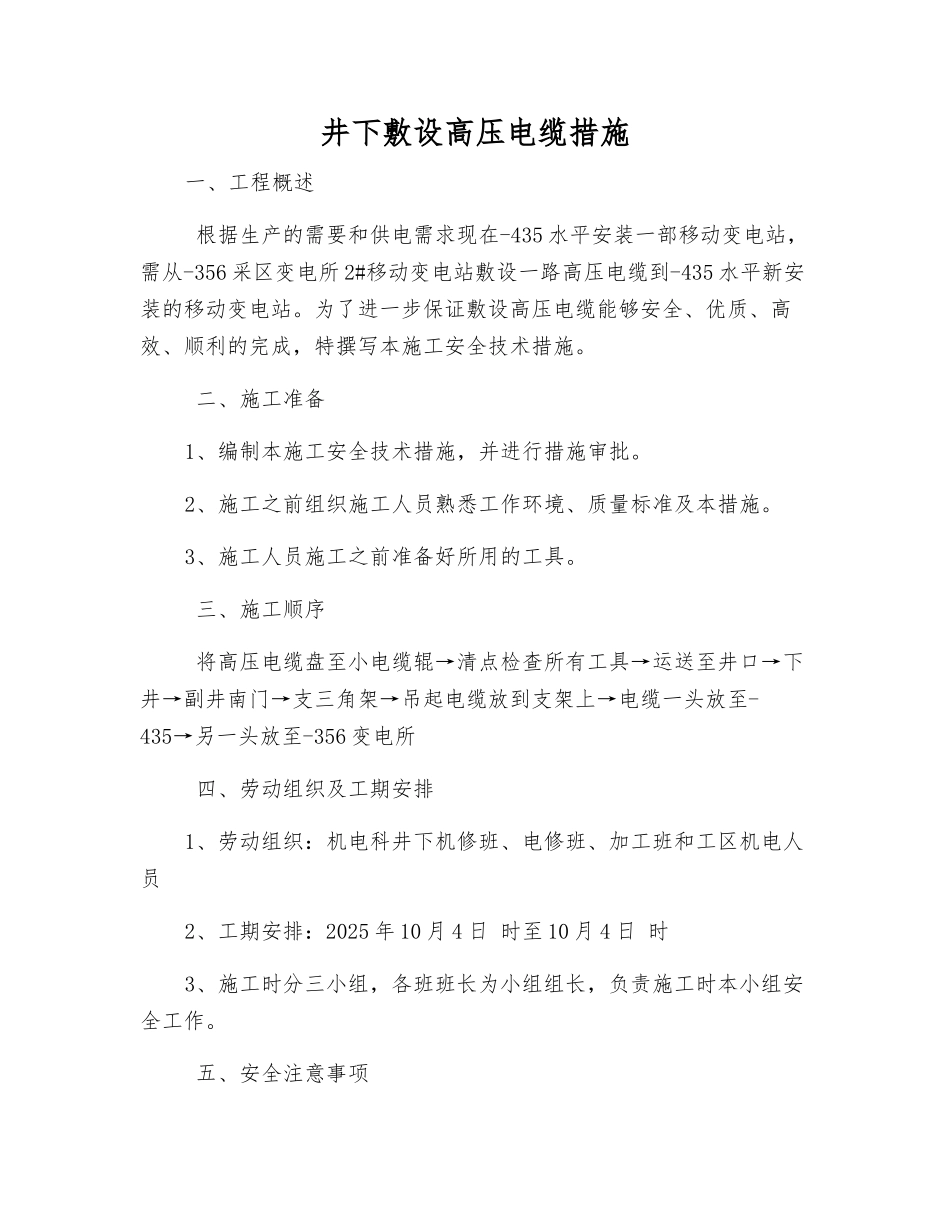

井下敷设高压电缆措施一、工程概述 根据生产的需要和供电需求现在-435 水平安装一部移动变电站,需从-356 采区变电所 2#移动变电站敷设一路高压电缆到-435 水平新安装的移动变电站
为了进一步保证敷设高压电缆能够安全、优质、高效、顺利的完成,特撰写本施工安全技术措施
二、施工准备1、编制本施工安全技术措施,并进行措施审批
2、施工之前组织施工人员熟悉工作环境、质量标准及本措施
3、施工人员施工之前准备好所用的工具
三、施工顺序 将高压电缆盘至小电缆辊→清点检查所有工具→运送至井口→下井→副井南门→支三角架→吊起电缆放到支架上→电缆一头放至-435→另一头放至-356 变电所 四、劳动组织及工期安排1、劳动组织:机电科井下机修班、电修班、加工班和工区机电人员2、工期安排:2025 年 10 月 4 日 时至 10 月 4 日 时3、施工时分三小组,各班班长为小组组长,负责施工时本小组安全工作

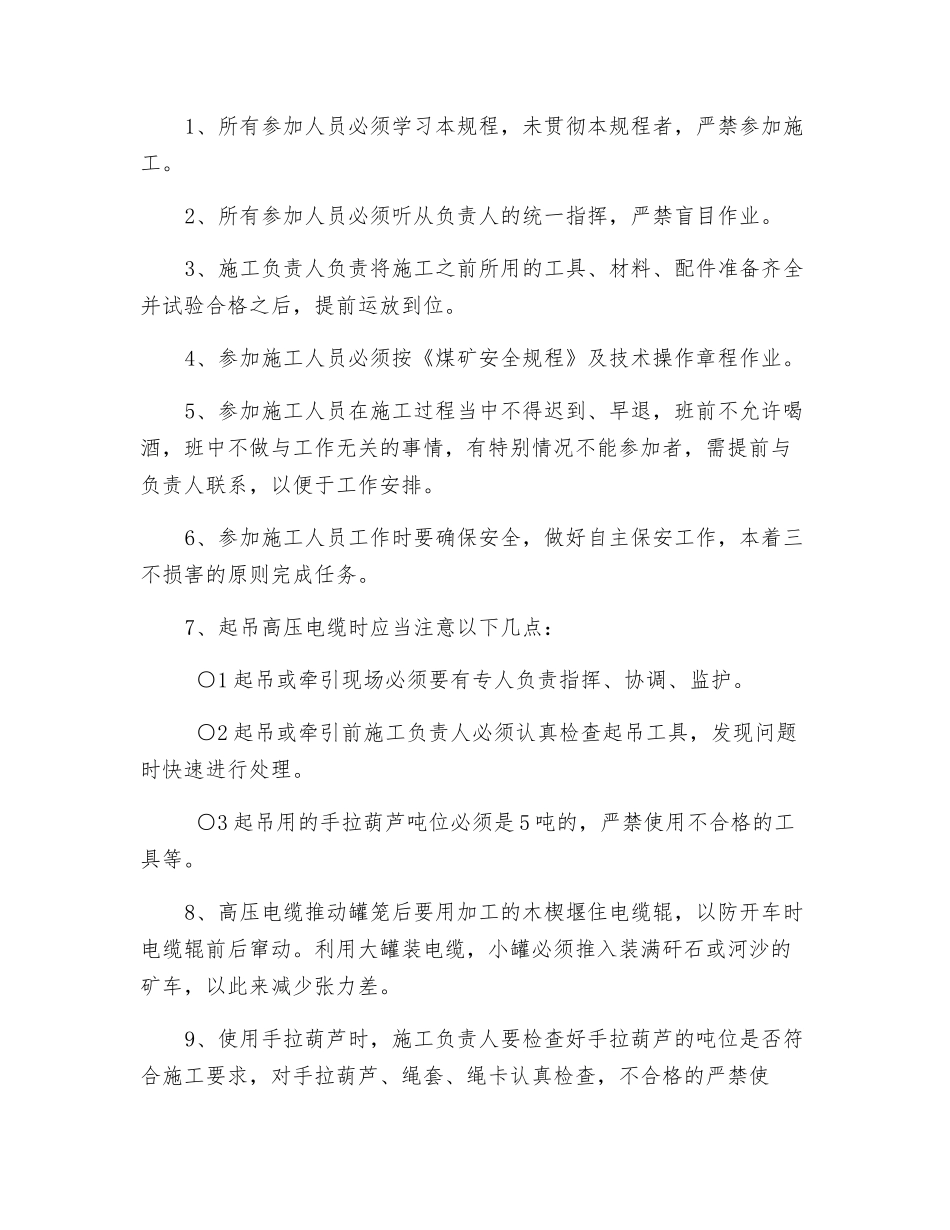

五、安全注意事项1、所有参加人员必须学习本规程,未贯彻本规程者,严禁参加施工
2、所有参加人员必须听从负责人的统一指挥,严禁盲目作业
3、施工负责人负责将施工之前所用的工具、材料、配件准备齐全并试验合格之后,提前运放到位
4、参加施工人员必须按《煤矿安全规程》及技术操作章程作业
5、参加施工人员在施工过程当中不得迟到、早退,班前不允许喝酒,班中不做与工作无关的事情,有特别情况不能参加者,需提前与负责人联系,以便于工作安排
6、参加施工人员工作时要确保安全,做好自主保安工作,本着三不损害的原则完成任务
7、起吊高压电缆时应当注意以下几点: ○1 起吊或牵引现场必须要有专人负责指挥、协调、监护
○2 起吊或牵引前施工负责人必须认真检查起吊工具,发现问题时快速进行处理
○3 起吊用的手拉葫芦吨位必须是 5 吨的,严禁使用不合格的工具等
8、高压电缆推动罐笼后要用加工的木楔堰住电
