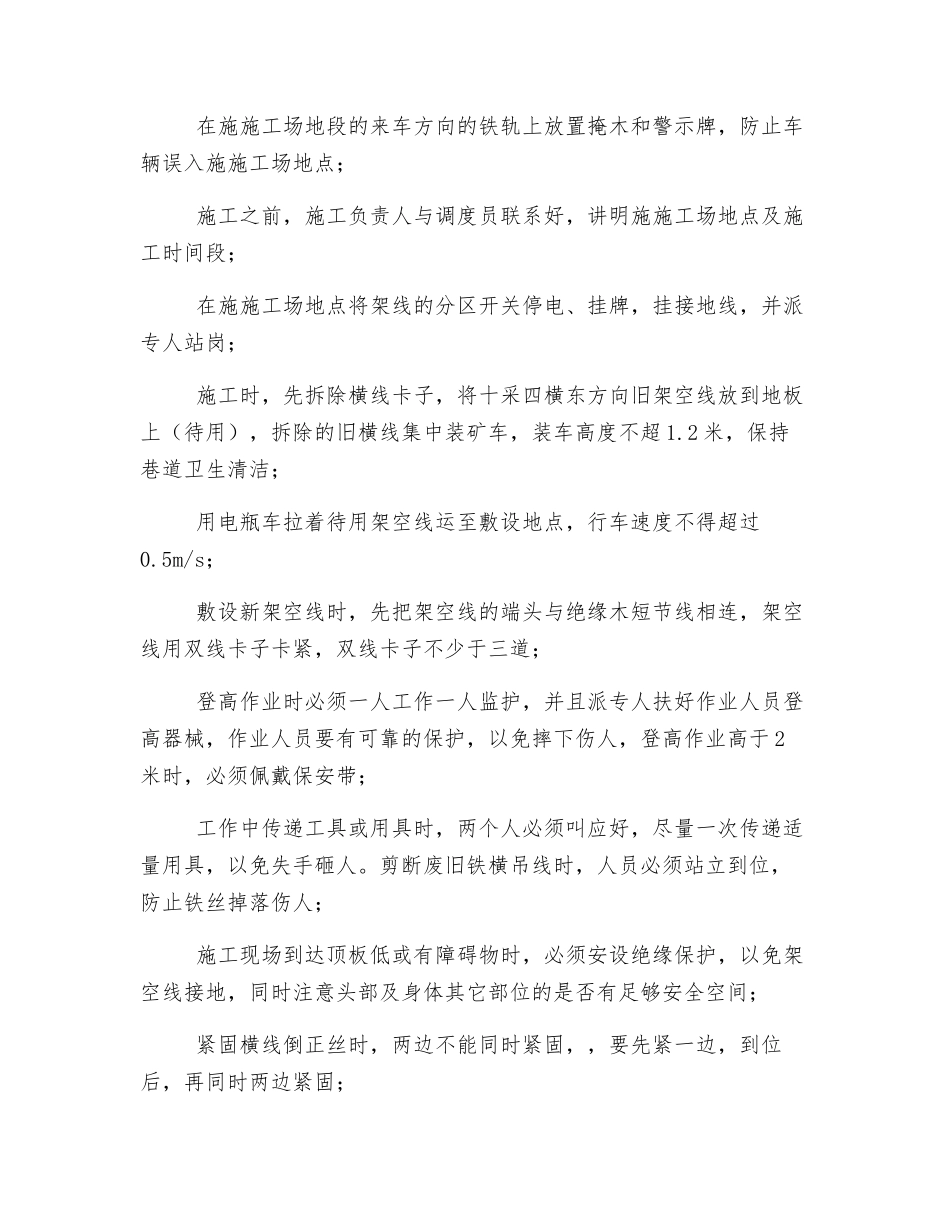

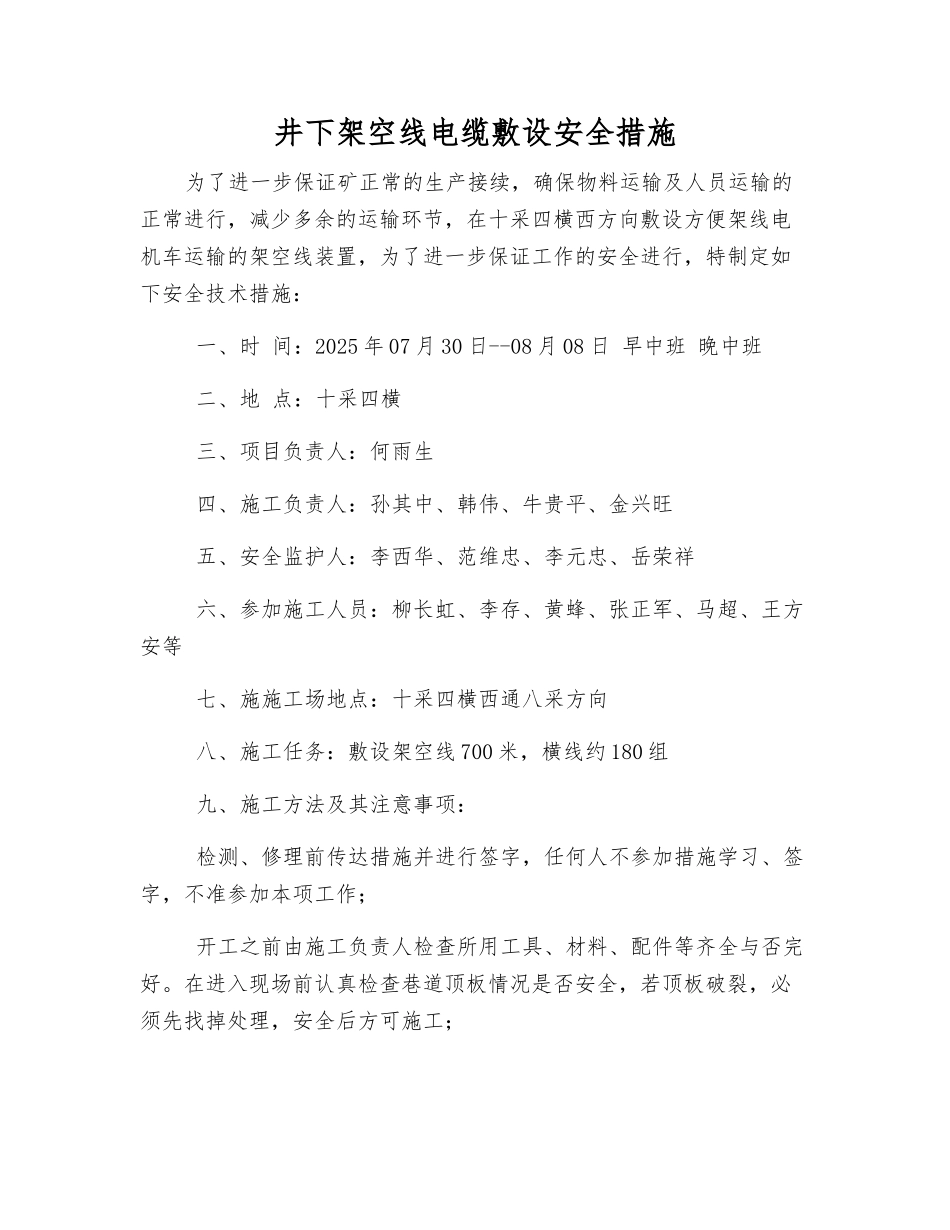

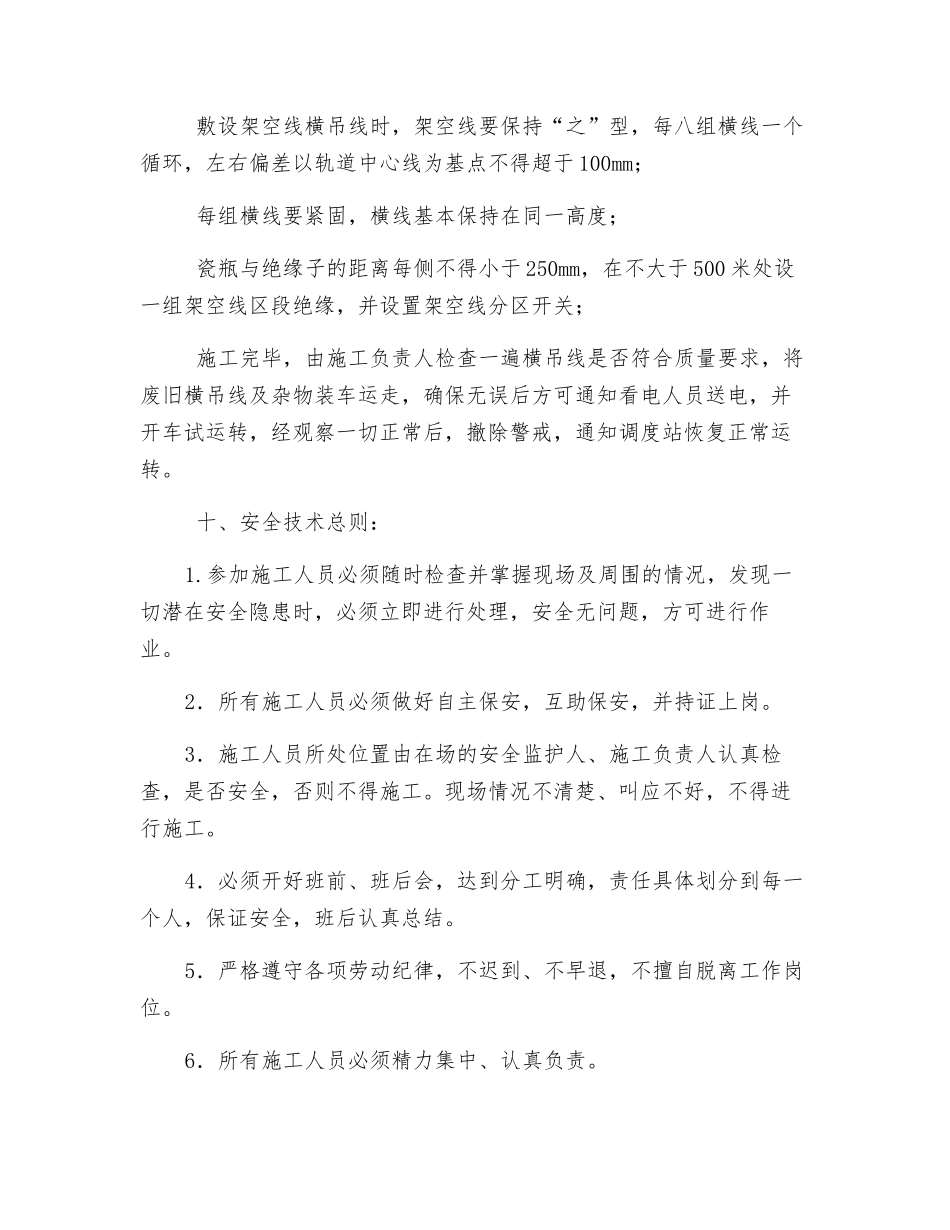

井下架空线电缆敷设安全措施为了进一步保证矿正常的生产接续,确保物料运输及人员运输的正常进行,减少多余的运输环节,在十采四横西方向敷设方便架线电机车运输的架空线装置,为了进一步保证工作的安全进行,特制定如下安全技术措施: 一、时 间:2025 年 07 月 30 日--08 月 08 日 早中班 晚中班 二、地 点:十采四横 三、项目负责人:何雨生 四、施工负责人:孙其中、韩伟、牛贵平、金兴旺 五、安全监护人:李西华、范维忠、李元忠、岳荣祥 六、参加施工人员:柳长虹、李存、黄蜂、张正军、马超、王方安等 七、施施工场地点:十采四横西通八采方向 八、施工任务:敷设架空线 700 米,横线约 180 组 九、施工方法及其注意事项: 检测、修理前传达措施并进行签字,任何人不参加措施学习、签字,不准参加本项工作; 开工之前由施工负责人检查所用工具、材料、配件等齐全与否完好。在进入现场前认真检查巷道顶板情况是否安全,若顶板破裂,必须先找掉处理,安全后方可施工; 在施施工场地段的来车方向的铁轨上放置掩木和警示牌,防止车辆误入施施工场地点; 施工之前,施工负责人与调度员联系好,讲明施施工场地点及施工时间段; 在施施工场地点将架线的分区开关停电、挂牌,挂接地线,并派专人站岗; 施工时,先拆除横线卡子,将十采四横东方向旧架空线放到地板上(待用),拆除的旧横线集中装矿车,装车高度不超 1.2 米,保持巷道卫生清洁; 用电瓶车拉着待用架空线运至敷设地点,行车速度不得超过0.5m/s; 敷设新架空线时,先把架空线的端头与绝缘木短节线相连,架空线用双线卡子卡紧,双线卡子不少于三道; 登高作业时必须一人工作一人监护,并且派专人扶好作业人员登高器械,作业人员要有可靠的保护,以免摔下伤人,登高作业高于 2米时,必须佩戴保安带; 工作中传递工具或用具时,两个人必须叫应好,尽量一次传递适量用具,以免失手砸人。剪断废旧铁横吊线时,人员必须站立到位,防止铁丝掉落伤人; 施工现场到达顶板低或有障碍物时,必须安设绝缘保护,以免架空线接地,同时注意头部及身体其它部位的是否有足够安全空间; 紧固横线倒正丝时,两边不能同时紧固,,要先紧一边,到位后,再同时两边紧固; 敷设架空线横吊线时,架空线要保持“之”型,每八组横线一个循环,左右偏差以轨道中心线为基点不得超于 100mm; 每组横线要紧固,横线基本保持在同一高度; 瓷瓶与绝缘子的距离每侧不得小于 ...
