井筒混凝土施工保障措施一、概述 xxxx 西副井井筒全深 755
5m,井口设计标高+26
5m,净径Ф7
2m,净断面 40
7㎡,井筒表土段和风化基岩段采纳冻结法施工,冻结段深度 300m
基岩段采纳钻爆法施工,井壁结构为钢筋混凝土和素混凝土结构:其中-220
5~-395
5m 为单层钢筋混凝土结构,竖筋Φ20@200㎜,环筋 Φ22@180㎜,井壁厚度 850mm,混凝土强度等级为C40;其中-395
5~-450
5m 为双层钢筋混凝土结构,竖筋 Φ22@200㎜,环筋 Φ25@180㎜,井壁厚度 950mm,混凝土强度等级为 C40;-450
5m 以下为素混凝土结构,井壁厚度 750mm,混凝土强度等级为C40
目前基岩段已施工至 99 模,工作面标高为-595
5m(累深 622m),由于井筒工作面涌水及井壁淋水较大,直接影响井壁混凝土质量,为了确保工程质量特编制本措施,施工单位必须严格遵照执行
二、施工方法: 混凝土在井口采纳机械搅拌,经溜槽进入灰罐,灰罐由绞车松至吊盘砼经溜灰管入模
三、保障措施: 严格砼配合比进行搅拌施工
混凝土配合比为水泥:黄砂:石子:防冻减水剂=1:1
07,水灰比 0
41,砂率 36
8%,材料为 P
5R 级水泥,中粗砂,10~20mm 石子,HH-PR 防冻减水剂
混凝土搅拌均匀后方可入模,入模温度不低于 15℃
结块失效的水泥严禁使用,不合格的混凝土严禁入模

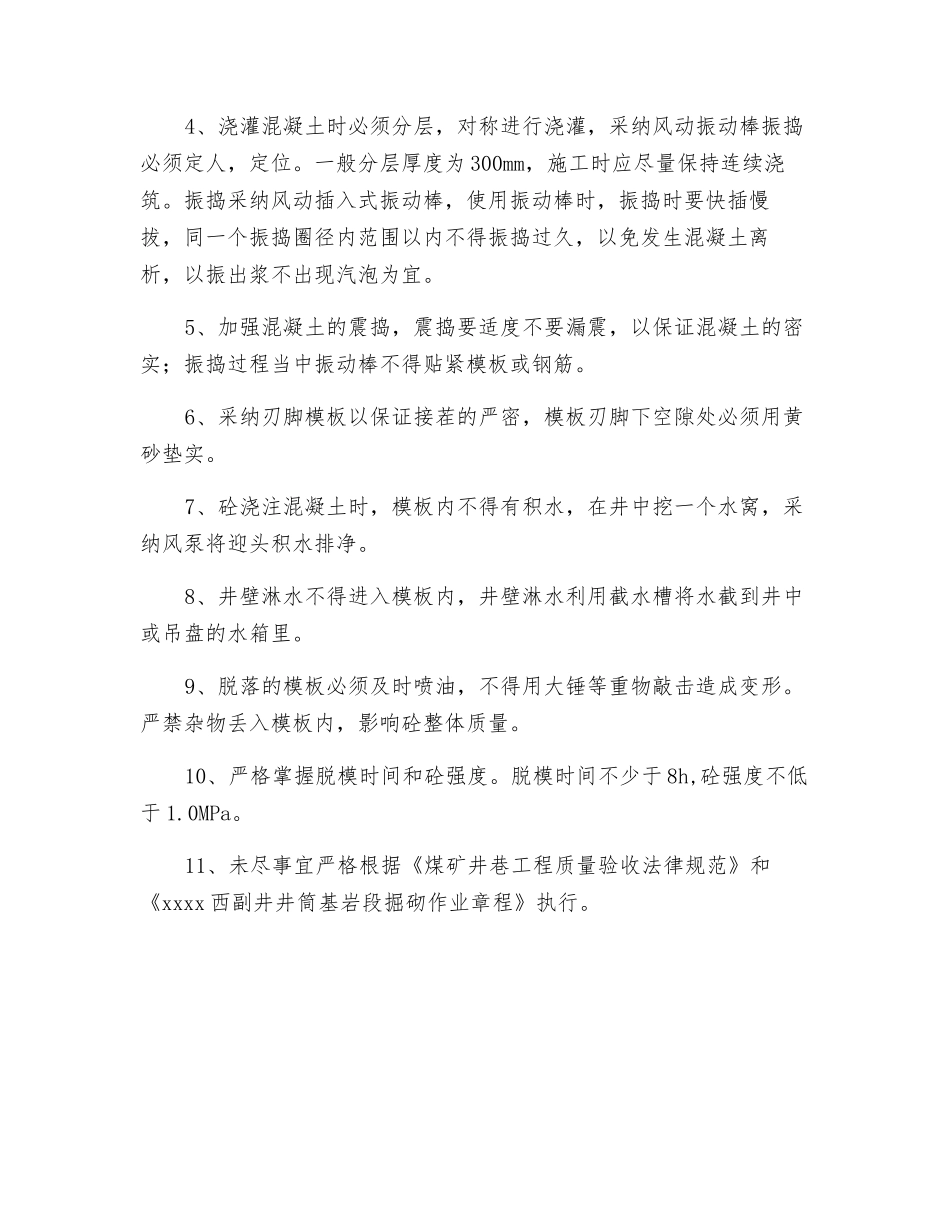

4、浇灌混凝土时必须分层,对称进行浇灌,采纳风动振动棒振捣必须定人,定位
一般分层厚度为 300mm,施工时应尽量保持连续浇筑
振捣采纳风动插入式振动棒,使用振动棒时,振捣时要快插慢拔,同一个振捣圈径内范围以内不得振捣过久,以免发生混凝土离析,以振出浆不出现汽泡为宜
5、加强混凝土的震捣,震捣要适度不要漏震,以保证混凝土的密实;振捣
