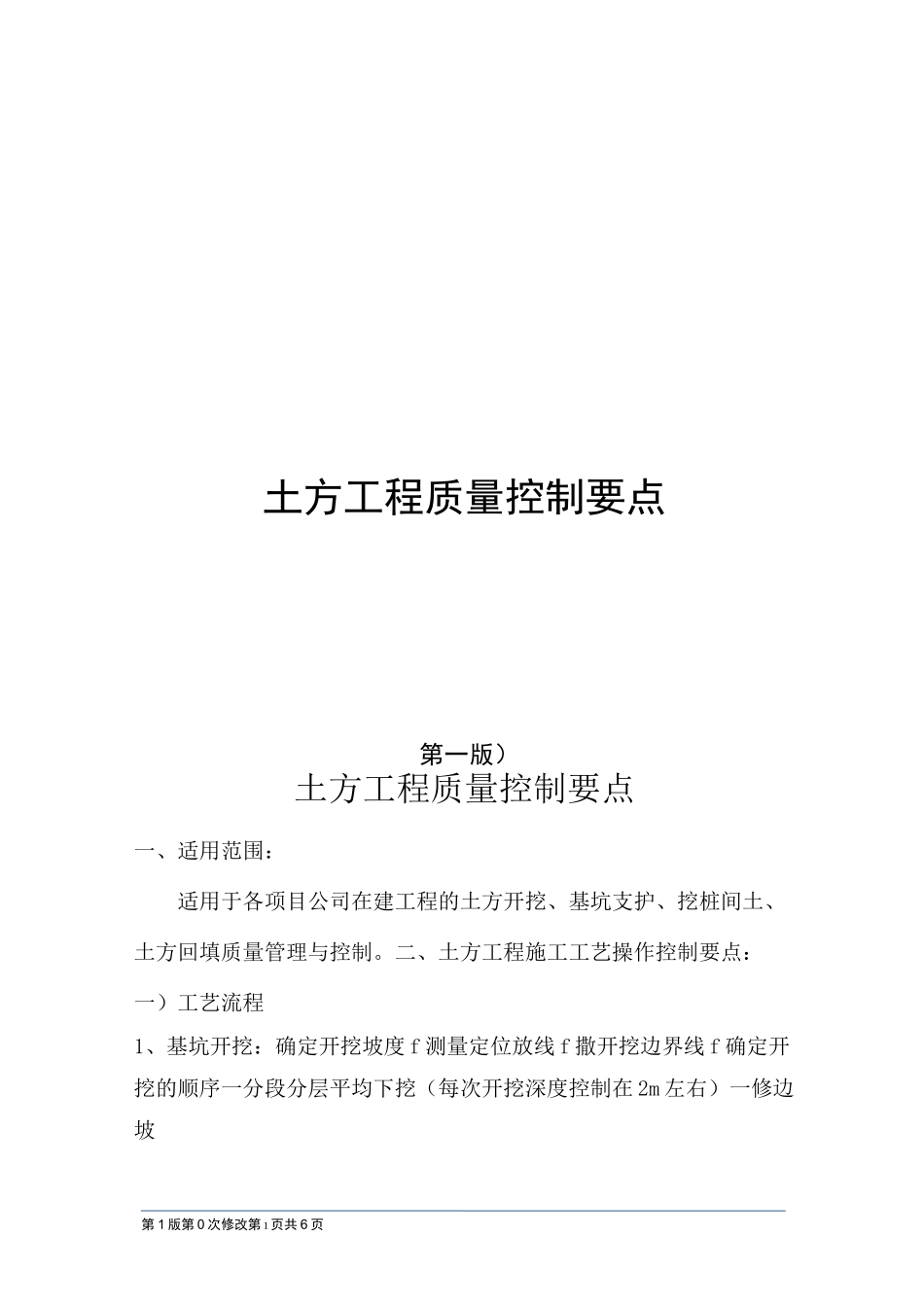

第 1 版第 0 次修改第 1 页共 6 页土方工程质量控制要点第一版)土方工程质量控制要点一、适用范围:适用于各项目公司在建工程的土方开挖、基坑支护、挖桩间土、土方回填质量管理与控制

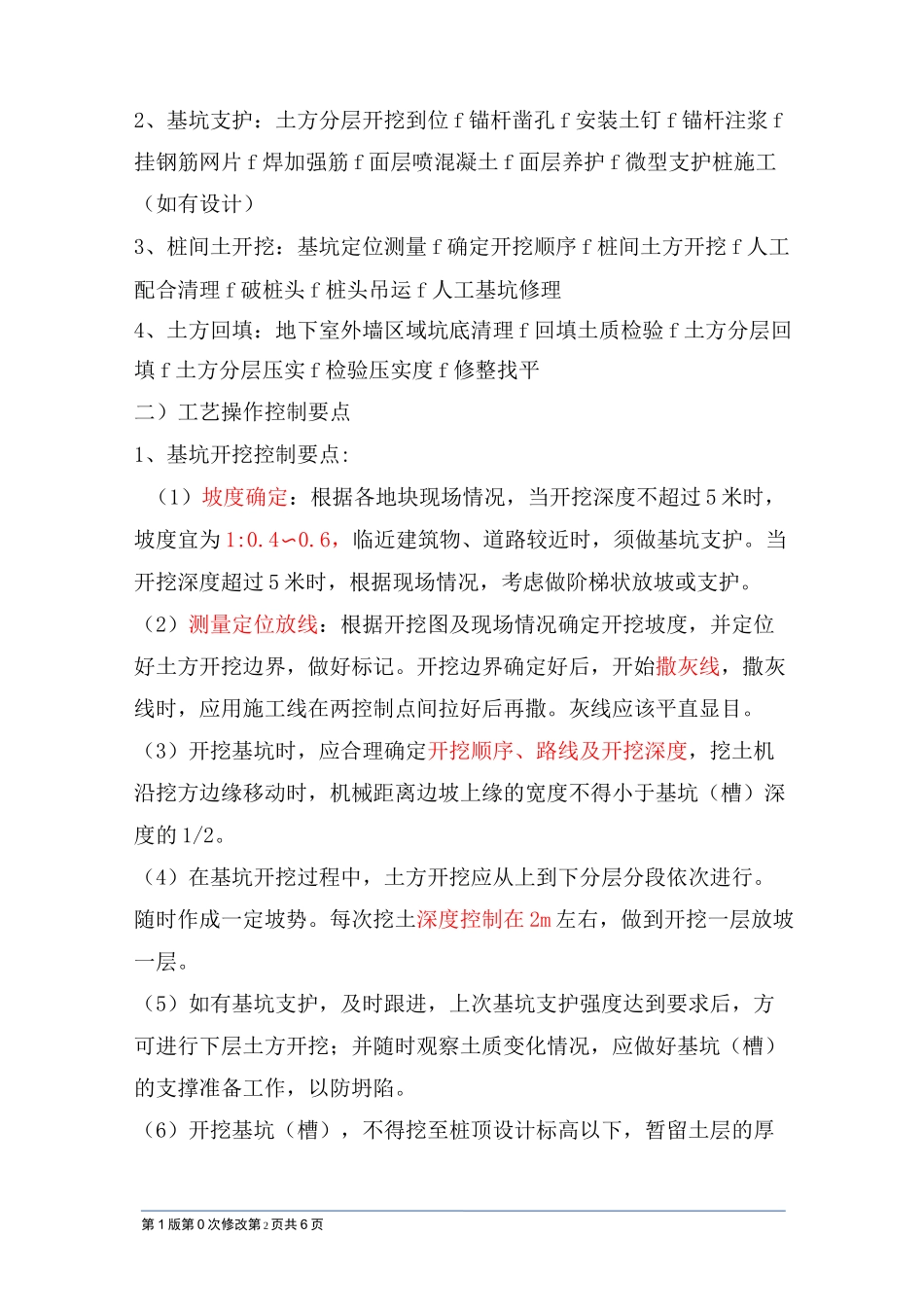

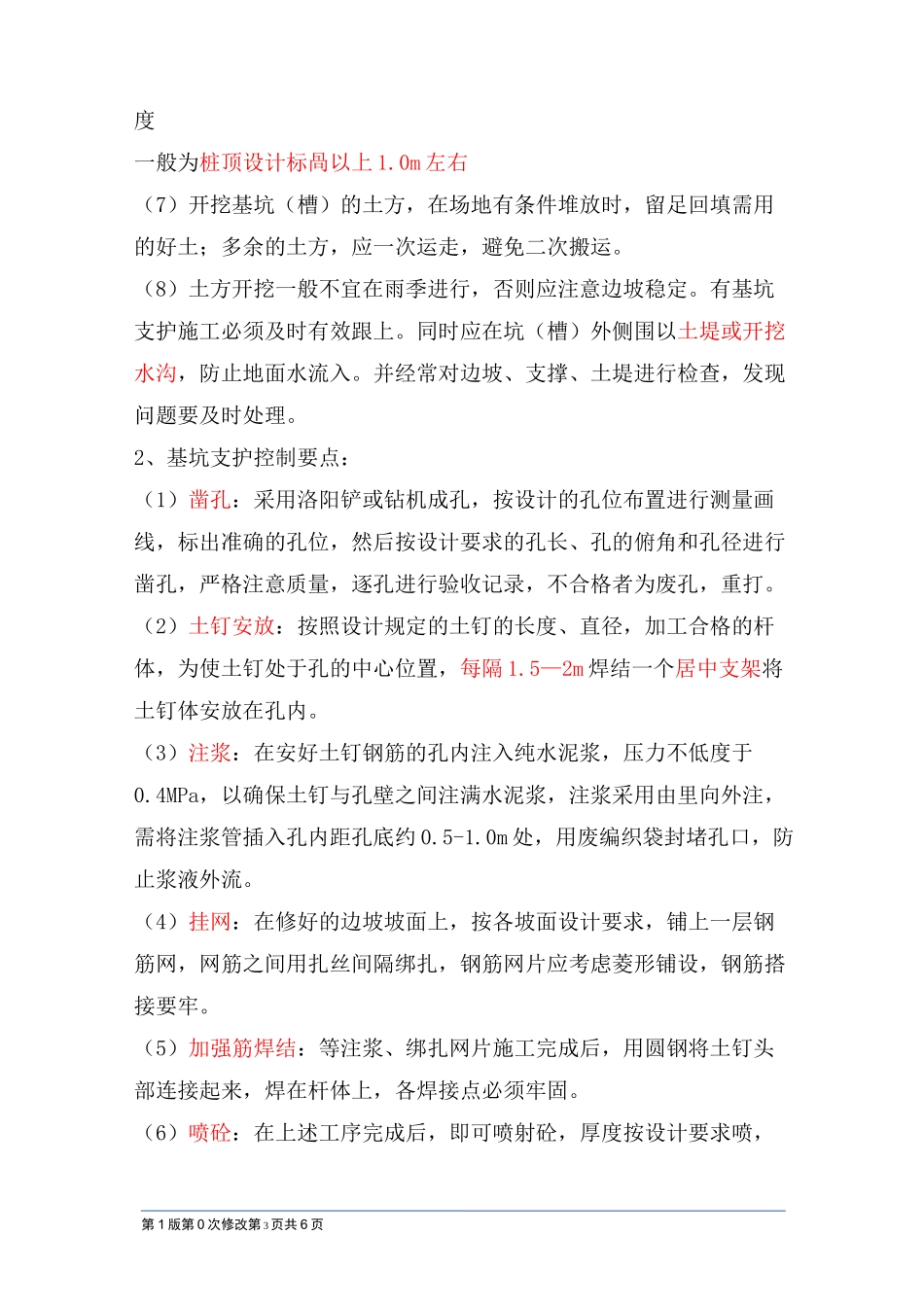

二、土方工程施工工艺操作控制要点:一)工艺流程1、基坑开挖:确定开挖坡度 f 测量定位放线 f 撒开挖边界线 f 确定开挖的顺序一分段分层平均下挖(每次开挖深度控制在 2m 左右)一修边坡第 1 版第 0 次修改第 2 页共 6 页2、基坑支护:土方分层开挖到位 f 锚杆凿孔 f 安装土钉 f 锚杆注浆 f挂钢筋网片 f 焊加强筋 f 面层喷混凝土 f 面层养护 f 微型支护桩施工(如有设计)3、桩间土开挖:基坑定位测量 f 确定开挖顺序 f 桩间土方开挖 f 人工配合清理 f 破桩头 f 桩头吊运 f 人工基坑修理4、土方回填:地下室外墙区域坑底清理 f 回填土质检验 f 土方分层回填 f 土方分层压实 f 检验压实度 f 修整找平二)工艺操作控制要点1、基坑开挖控制要点:(1)坡度确定:根据各地块现场情况,当开挖深度不超过 5 米时,坡度宜为 1:0
6,临近建筑物、道路较近时,须做基坑支护
当开挖深度超过 5 米时,根据现场情况,考虑做阶梯状放坡或支护
(2)测量定位放线:根据开挖图及现场情况确定开挖坡度,并定位好土方开挖边界,做好标记
开挖边界确定好后,开始撒灰线,撒灰线时,应用施工线在两控制点间拉好后再撒
灰线应该平直显目
(3)开挖基坑时,应合理确定开挖顺序、路线及开挖深度,挖土机沿挖方边缘移动时,机械距离边坡上缘的宽度不得小于基坑(槽)深度的 1/2
(4)在基坑开挖过程中,土方开挖应从上到下分层分段依次进行
随时作成一定坡势
每次挖土深度控制在 2m 左右,做到开挖一层放坡一层
(5)如有基坑支护,及时跟进,上次基坑支护强度达到要求后,方可进行下层土方开挖;并随时观察
