低压电动机检查、接线与试运转作业指导书1
适用范围适用于建筑电气安装工程中的三相低压鼠笼式、绕线式异步电动机的检查接线与试运转
1 通用和专用工具倒链、三脚吊架、撬杠、连轴节顶出器、板手、锡锅、喷灯、液压钳等
2 检测装置兆欧表、数字式万用表、沟通电压表、直流电压表、直流电流表、钳型电流表、直流毫伏表、相序表、转速表、单臂直流电桥、双臂直流电桥、变阻器、沟通调压器、测电笔、温度计、秒表、塞尺、水平尺、千分表座及千分表、弹簧称、振幅仪等
1 电动机抽芯检查时,在抽出(起吊)转子过程当中,不可将吊绳绑在滑环或轴颈部分
2 电动机所处场地应当注意保持清洁,通风良好
电机抽芯解体后工休时,要用塑料布遮盖好电机主体部件,以防止绕组受潮、轴承及端盖轴承腔等部位受灰尘等污染而锈蚀
3 电动机在干燥过程当中,应派有经验的电工进行烘干操作和值班看护,防止干燥温度超过绕组绝缘极限温度,使绕组绝缘老化

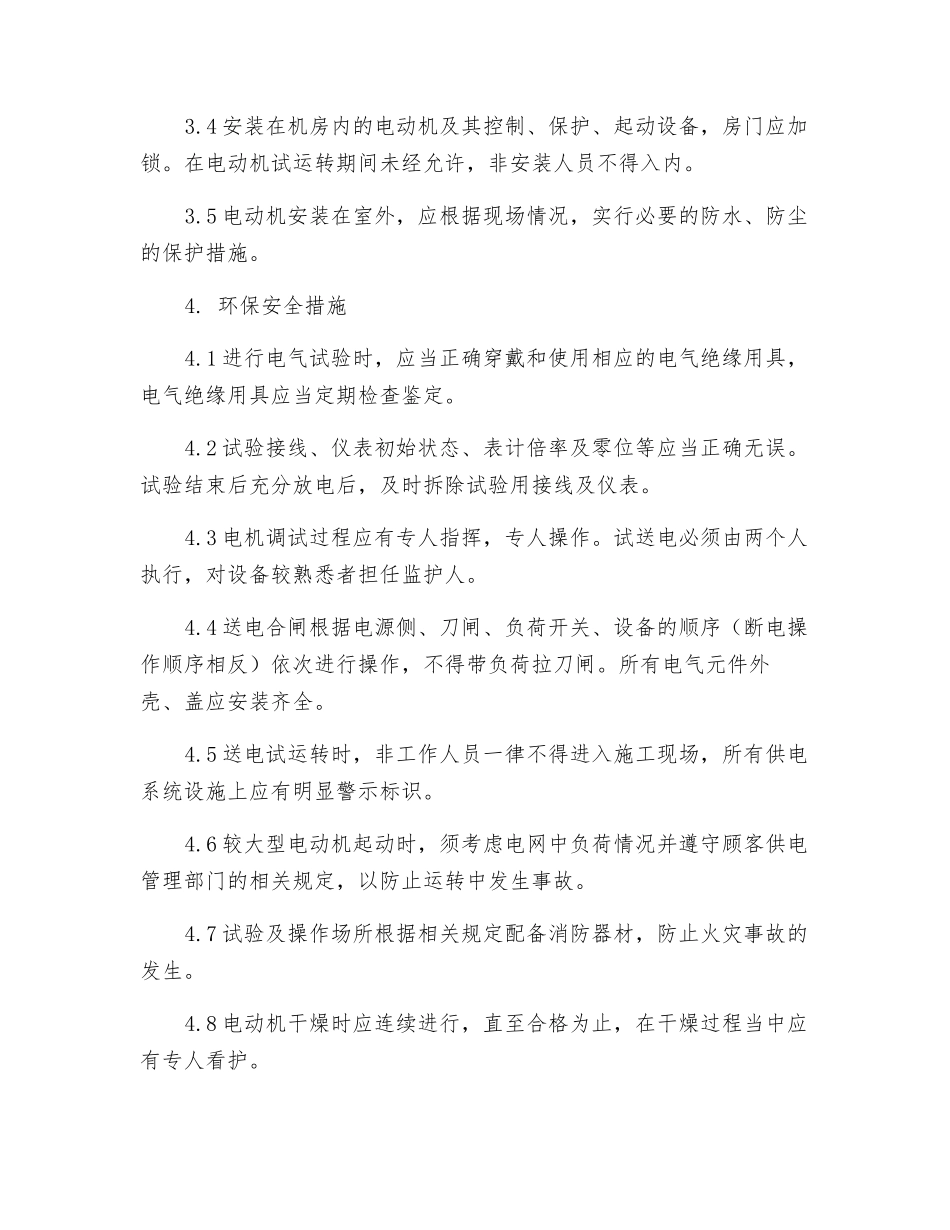

4 安装在机房内的电动机及其控制、保护、起动设备,房门应加锁
在电动机试运转期间未经允许,非安装人员不得入内
5 电动机安装在室外,应根据现场情况,实行必要的防水、防尘的保护措施
环保安全措施4
1 进行电气试验时,应当正确穿戴和使用相应的电气绝缘用具,电气绝缘用具应当定期检查鉴定
2 试验接线、仪表初始状态、表计倍率及零位等应当正确无误
试验结束后充分放电后,及时拆除试验用接线及仪表
3 电机调试过程应有专人指挥,专人操作
试送电必须由两个人执行,对设备较熟悉者担任监护人
4 送电合闸根据电源侧、刀闸、负荷开关、设备的顺序(断电操作顺序相反)依次进行操作,不得带负荷拉刀闸
所有电气元件外壳、盖应安装齐全
5 送电试运转时,非工作人员一律不得进入施工现场,所有供电系统设施上应有明显警示标识
6 较大型电动机起动时,须考虑
