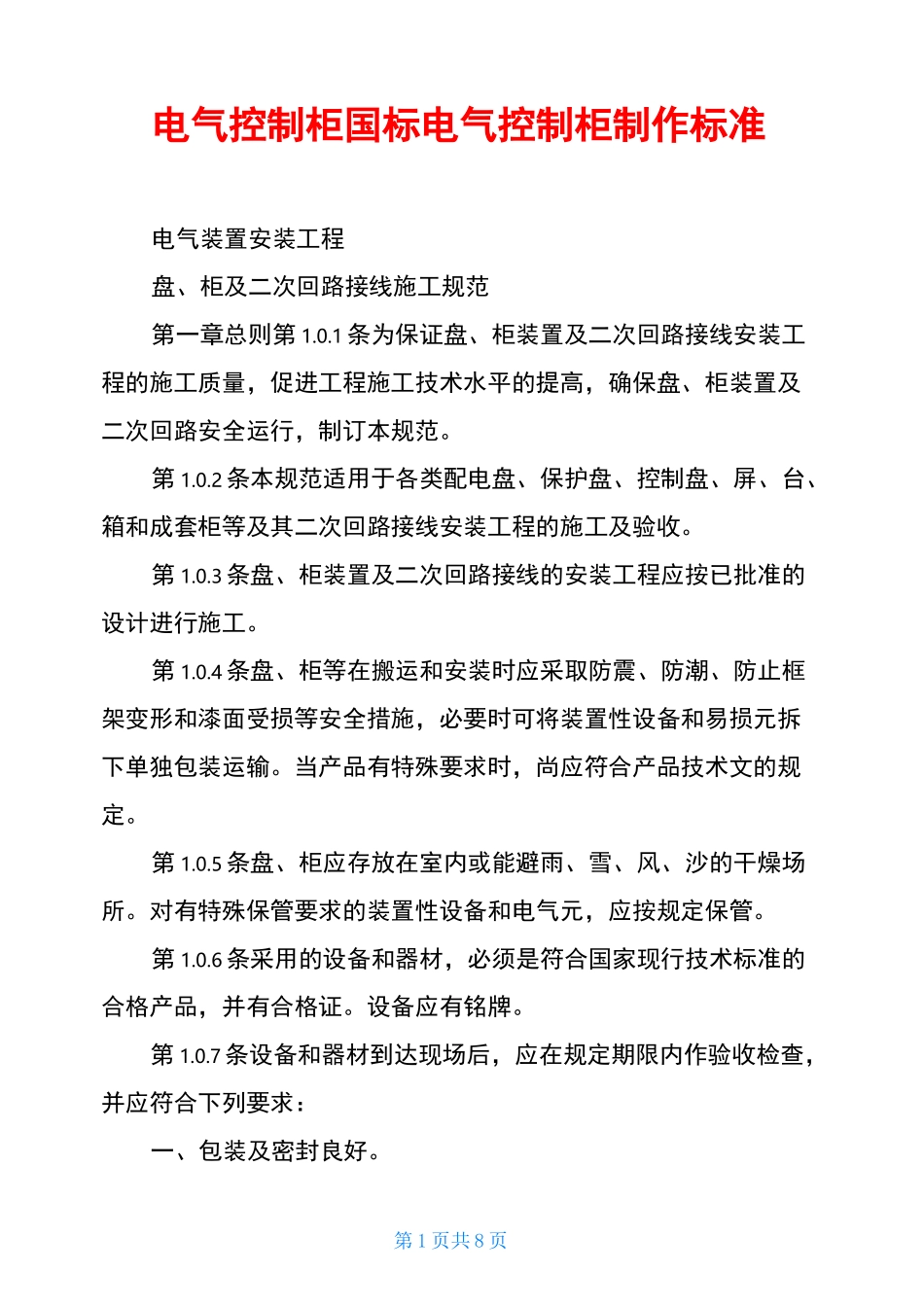

第 1 页共 8 页电气控制柜国标电气控制柜制作标准电气装置安装工程盘、柜及二次回路接线施工规范第一章总则第 1
1 条为保证盘、柜装置及二次回路接线安装工程的施工质量,促进工程施工技术水平的提高,确保盘、柜装置及二次回路安全运行,制订本规范
2 条本规范适用于各类配电盘、保护盘、控制盘、屏、台、箱和成套柜等及其二次回路接线安装工程的施工及验收
3 条盘、柜装置及二次回路接线的安装工程应按已批准的设计进行施工
4 条盘、柜等在搬运和安装时应采取防震、防潮、防止框架变形和漆面受损等安全措施,必要时可将装置性设备和易损元拆下单独包装运输
当产品有特殊要求时,尚应符合产品技术文的规定
5 条盘、柜应存放在室内或能避雨、雪、风、沙的干燥场所
对有特殊保管要求的装置性设备和电气元,应按规定保管
6 条采用的设备和器材,必须是符合国家现行技术标准的合格产品,并有合格证
设备应有铭牌

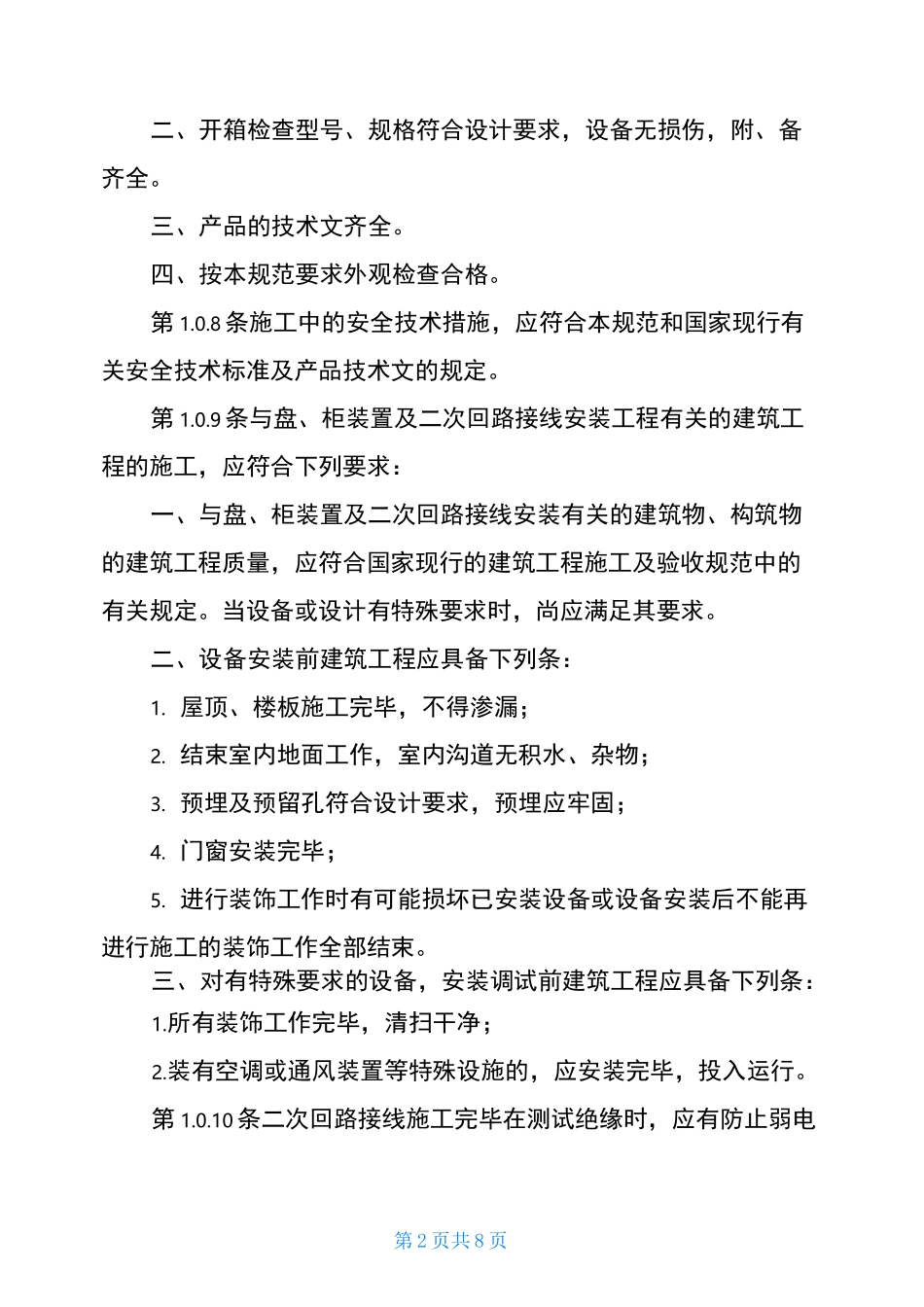

7 条设备和器材到达现场后,应在规定期限内作验收检查,并应符合下列要求:一、包装及密封良好
第 2 页共 8 页二、开箱检查型号、规格符合设计要求,设备无损伤,附、备齐全
三、产品的技术文齐全
四、按本规范要求外观检查合格
8 条施工中的安全技术措施,应符合本规范和国家现行有关安全技术标准及产品技术文的规定
9 条与盘、柜装置及二次回路接线安装工程有关的建筑工程的施工,应符合下列要求:一、与盘、柜装置及二次回路接线安装有关的建筑物、构筑物的建筑工程质量,应符合国家现行的建筑工程施工及验收规范中的有关规定
当设备或设计有特殊要求时,尚应满足其要求
二、设备安装前建筑工程应具备下列条:1
屋顶、楼板施工完毕,不得渗漏;2
结束室内地面工作,室内沟道无积水、杂物;3
预埋及预留孔符合设计要求,预埋应牢固;4
