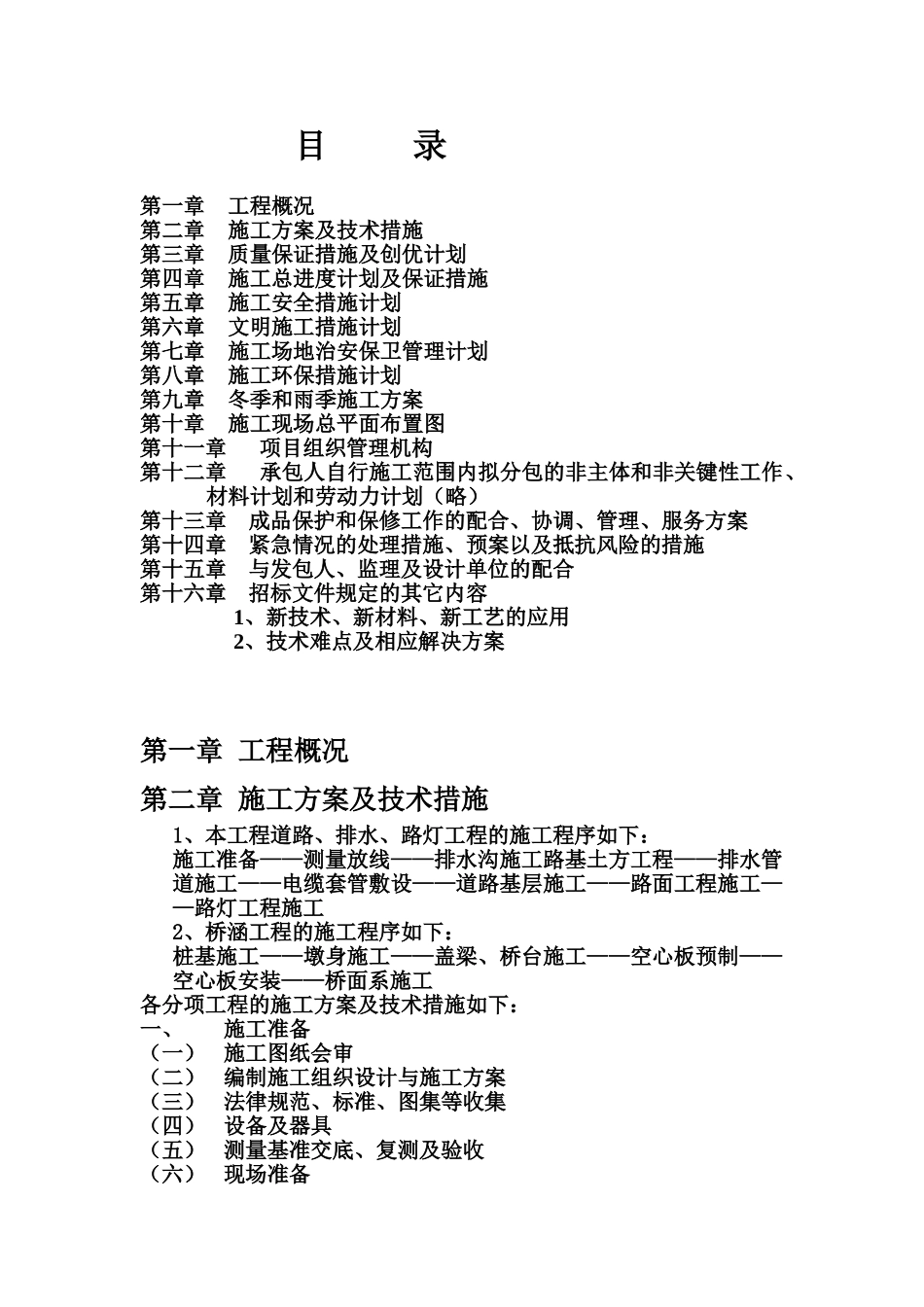

公路排水桥涵施工项目组织设计目 录第一章 工程概况第二章 施工方案及技术措施第三章 质量保证措施及创优计划第四章 施工总进度计划及保证措施第五章 施工安全措施计划第六章 文明施工措施计划第七章 施工场地治安保卫管理计划第八章 施工环保措施计划第九章 冬季和雨季施工方案第十章 施工现场总平面布置图第十一章 项目组织管理机构第十二章 承包人自行施工范围内拟分包的非主体和非关键性工作、材料计划和劳动力计划(略)第十三章 成品保护和保修工作的配合、协调、管理、服务方案第十四章 紧急情况的处理措施、预案以及抵抗风险的措施第十五章 与发包人、监理及设计单位的配合第十六章 招标文件规定的其它内容 1、新技术、新材料、新工艺的应用 2、技术难点及相应解决方案第一章 工程概况第二章 施工方案及技术措施 1、本工程道路、排水、路灯工程的施工程序如下:施工准备——测量放线——排水沟施工路基土方工程——排水管道施工——电缆套管敷设——道路基层施工——路面工程施工——路灯工程施工2、桥涵工程的施工程序如下:桩基施工——墩身施工——盖梁、桥台施工——空心板预制——空心板安装——桥面系施工各分项工程的施工方案及技术措施如下:一、施工准备(一)施工图纸会审(二)编制施工组织设计与施工方案(三)法律规范、标准、图集等收集(四)设备及器具(五)测量基准交底、复测及验收(六)现场准备1、临时供水供电2、临时设施3、各种资源准备(1)劳动力准备(2)工程材料准备(3)施工机械准备二、施工测量为保证工程各结构物平面位置的放样及高程准确,根据工程特点,拟实行如下测量方案:1、测量设备设置:设置测量组一组,配备水准仪 2 台,经纬仪一台,红外线全站仪一台。2、设置坐标控制网及水准点,为保证施工测量的连续性和一致性,在施工现场设置足够数量的互相通视的坐标控制点及高程水准点。根据设计图坐标控制点,用全站仪敷设三级坐标控制点并与交底坐标控制点联网做闭合测量,闭合角度差在允许范围内平差分配得各控制坐标点。这些桩点设置在施工现场内浇灌砼保护,用钢筋桩面刻十字丝保存每 60——100 米设一水准点并作闭合导线没量,闭合差在允许范围内平差分配得各水准点高程。设置的坐标控制网及三、道路工程(一)施工要求应严格按有关施工法律规范及验收法律规范要求施工,严格按图施工,发现问题及时与设计院联系。水泥稳定砂砾层应按《道路基层施工法律规范》要求施工,...
