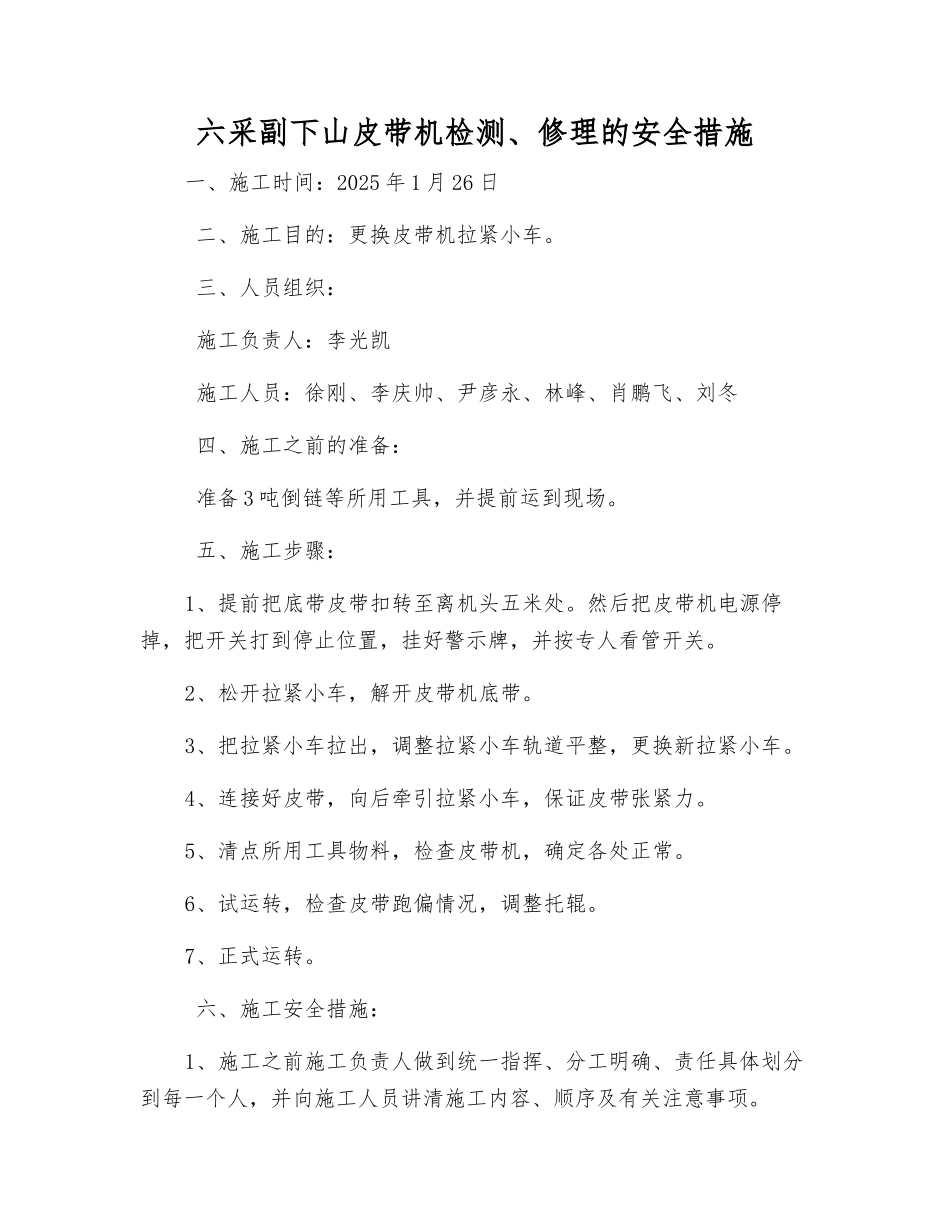

六采副下山皮带机检测、修理的安全措施一、施工时间:2025 年 1 月 26 日 二、施工目的:更换皮带机拉紧小车
三、人员组织: 施工负责人:李光凯 施工人员:徐刚、李庆帅、尹彦永、林峰、肖鹏飞、刘冬 四、施工之前的准备: 准备 3 吨倒链等所用工具,并提前运到现场
五、施工步骤:1、提前把底带皮带扣转至离机头五米处
然后把皮带机电源停掉,把开关打到停止位置,挂好警示牌,并按专人看管开关
2、松开拉紧小车,解开皮带机底带
3、把拉紧小车拉出,调整拉紧小车轨道平整,更换新拉紧小车
4、连接好皮带,向后牵引拉紧小车,保证皮带张紧力
5、清点所用工具物料,检查皮带机,确定各处正常
6、试运转,检查皮带跑偏情况,调整托辊
7、正式运转
六、施工安全措施:1、施工之前施工负责人做到统一指挥、分工明确、责任具体划分到每一个人,并向施工人员讲清施工内容、顺序及有关注意事项

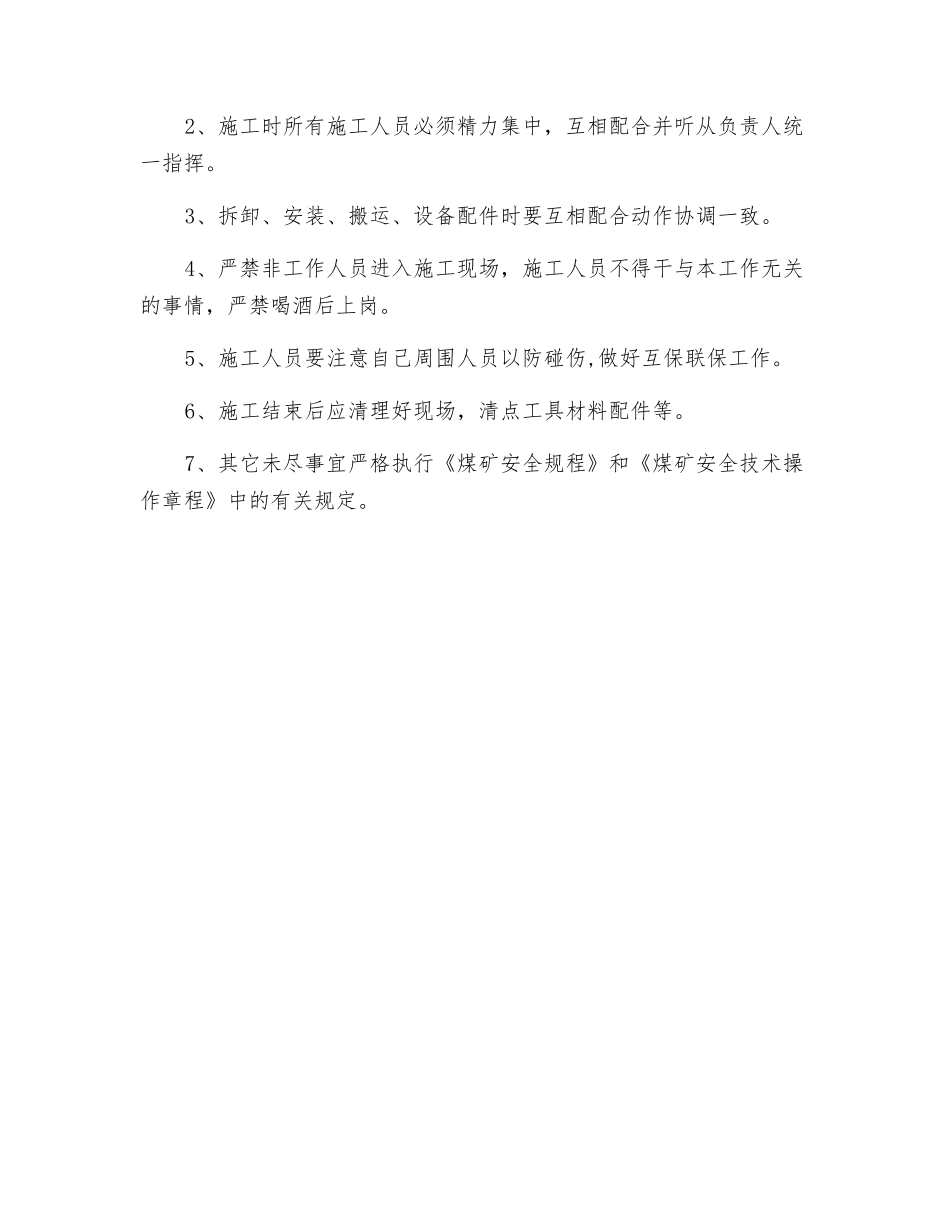

2、施工时所有施工人员必须精力集中,互相配合并听从负责人统一指挥
3、拆卸、安装、搬运、设备配件时要互相配合动作协调一致
4、严禁非工作人员进入施工现场,施工人员不得干与本工作无关的事情,严禁喝酒后上岗
5、施工人员要注意自己周围人员以防碰伤,做好互保联保工作
6、施工结束后应清理好现场,清点工具材料配件等
7、其它未尽事宜严格执行《煤矿安全规程》和《煤矿安全技术操作章程》中的有关规定
