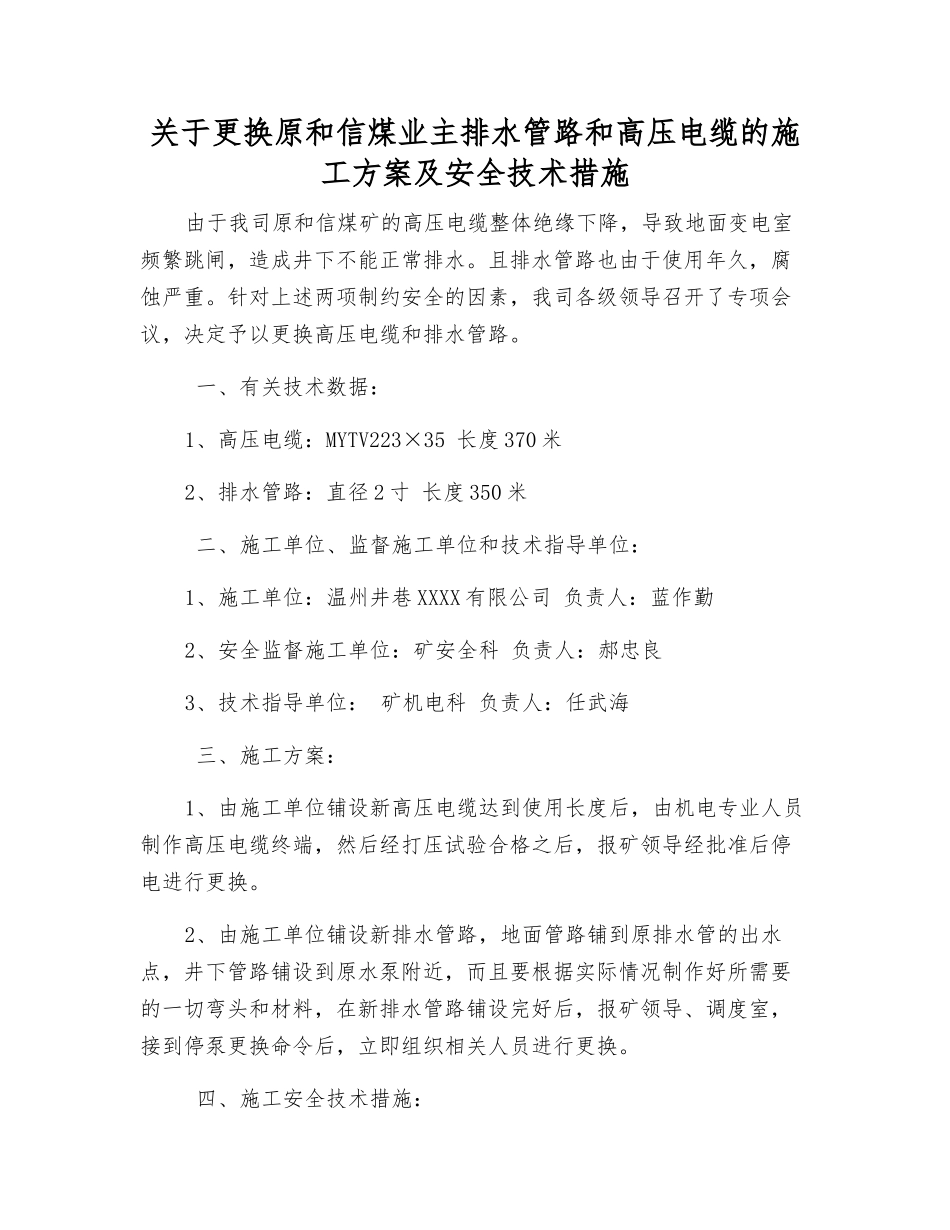

关于更换原和信煤业主排水管路和高压电缆的施工方案及安全技术措施由于我司原和信煤矿的高压电缆整体绝缘下降,导致地面变电室频繁跳闸,造成井下不能正常排水。且排水管路也由于使用年久,腐蚀严重。针对上述两项制约安全的因素,我司各级领导召开了专项会议,决定予以更换高压电缆和排水管路。 一、有关技术数据:1、高压电缆:MYTV223×35 长度 370 米2、排水管路:直径 2 寸 长度 350 米 二、施工单位、监督施工单位和技术指导单位:1、施工单位:温州井巷 XXXX 有限公司 负责人:蓝作勤2、安全监督施工单位:矿安全科 负责人:郝忠良3、技术指导单位: 矿机电科 负责人:任武海 三、施工方案:1、由施工单位铺设新高压电缆达到使用长度后,由机电专业人员制作高压电缆终端,然后经打压试验合格之后,报矿领导经批准后停电进行更换。2、由施工单位铺设新排水管路,地面管路铺到原排水管的出水点,井下管路铺设到原水泵附近,而且要根据实际情况制作好所需要的一切弯头和材料,在新排水管路铺设完好后,报矿领导、调度室,接到停泵更换命令后,立即组织相关人员进行更换。 四、施工安全技术措施:1、施工之前必须由矿相关科队负责人对作业环境进行检查,验收合格之后方准施工。2、施工作业所有的人员必须是经过矿安全科培训考试合格,而且能服从指挥,密切配合。3、入井人员必须根据相关规定戴安全帽,随身携带自救器和矿灯,严禁携带烟草和酒后入井。4、更换电缆、管路期间安全科、调度室、机电科、通风科等部门必须安排专人跟班,及时上报施工运转情况。5、施工作业前,必须先汇报矿调度室,由矿调度室负责统一指挥。6、停电造成瓦斯监控暂停上传,监控中心必须事先写明原因向上级领导、相关部门汇报。7、施工作业时瓦斯员必须全程跟班,实时监测施工作业附近 20m内的瓦斯浓度,当瓦斯浓度超过 0.5%时必须停止作业,撤出所有的人员,马上实行相关措施。8、电缆拆除前应逐级停电,先停低压再停高压,先停井下后停地面,停电后必须用与电源电压相适应的验电笔检验,检验无电后,方可进行导体对地放电进行拆除。9、停送电的操作必须是专责电工执行,戴绝缘手套、穿绝缘鞋、站在绝缘台上。10、开关把手在切断电源时必须闭锁,并悬挂“有人工作,不准送电”字样的警示牌,只有执行此项工作的人员才有权取下此牌送电11、新旧高压电缆更换,严格执行停送电作业制度,严禁约时停送电。12、电缆运送时电缆接头必须包好,拉电缆过弯...
