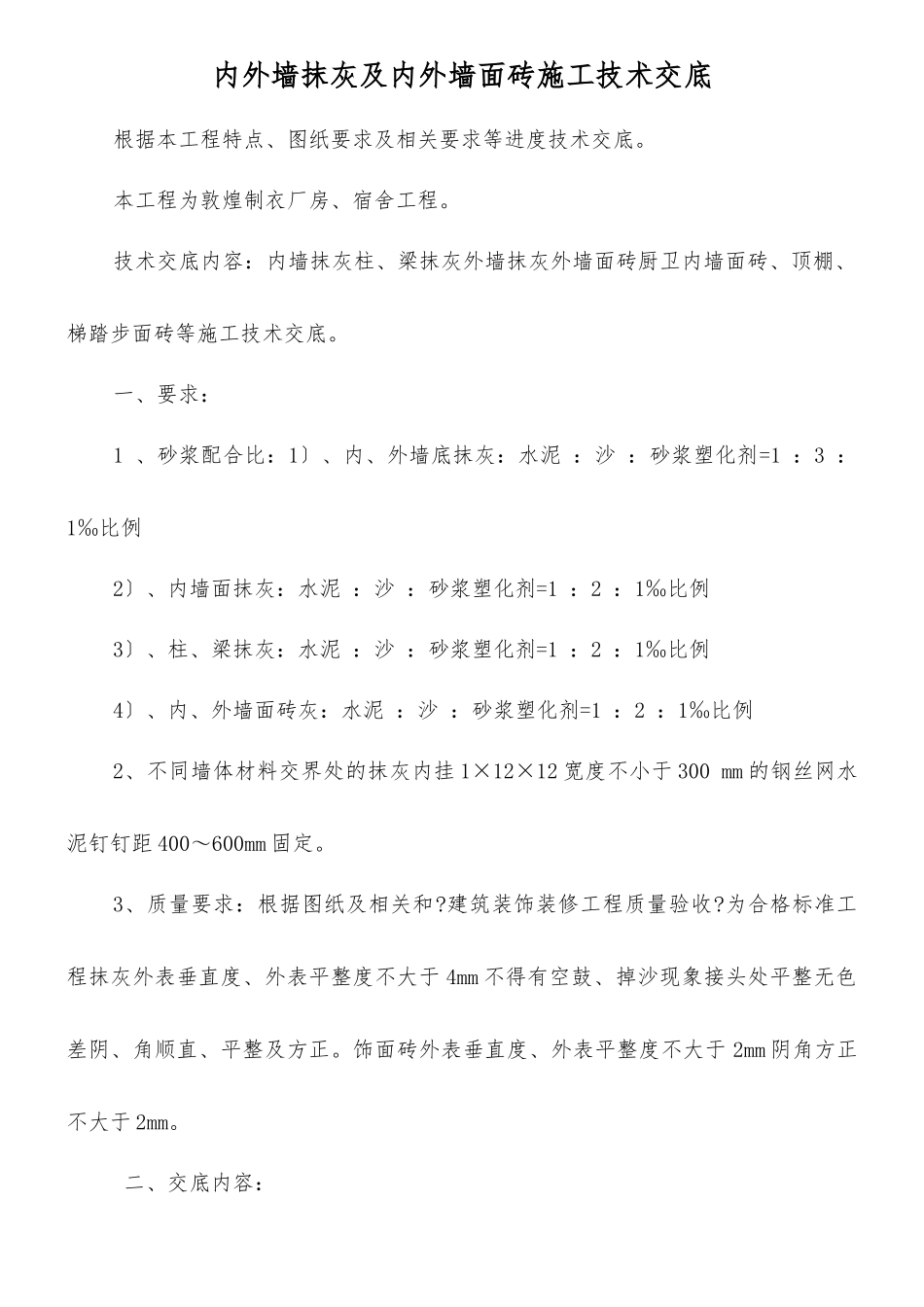

内外墙抹灰及内外墙面砖施工技术交底根据本工程特点、图纸要求及相关要求等进度技术交底
本工程为敦煌制衣厂房、宿舍工程
技术交底内容:内墙抹灰柱、梁抹灰外墙抹灰外墙面砖厨卫内墙面砖、顶棚、梯踏步面砖等施工技术交底
一、要求:1 、砂浆配合比:1〕、内、外墙底抹灰:水泥 :沙 :砂浆塑化剂=1 :3 :1‰比例2〕、内墙面抹灰:水泥 :沙 :砂浆塑化剂=1 :2 :1‰比例3〕、柱、梁抹灰:水泥 :沙 :砂浆塑化剂=1 :2 :1‰比例4〕、内、外墙面砖灰:水泥 :沙 :砂浆塑化剂=1 :2 :1‰比例2、不同墙体材料交界处的抹灰内挂 1×12×12 宽度不小于 300 mm 的钢丝网水泥钉钉距 400~600mm 固定
3、质量要求:根据图纸及相关和
建筑装饰装修工程质量验收
为合格标准工程抹灰外表垂直度、外表平整度不大于 4mm 不得有空鼓、掉沙现象接头处平整无色差阴、角顺直、平整及方正
饰面砖外表垂直度、外表平整度不大于 2mm 阴角方正不大于 2mm

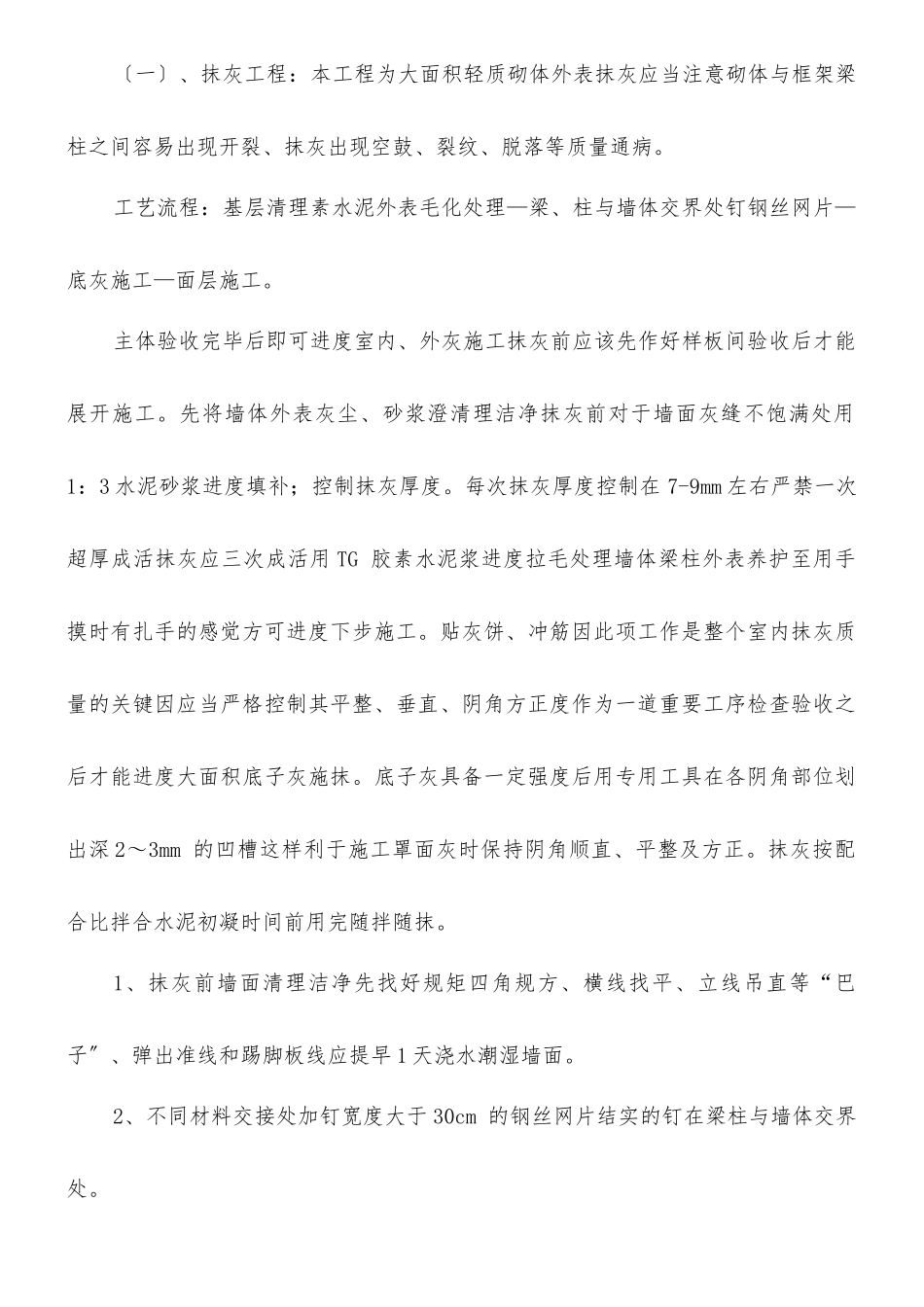

二、交底内容:〔一〕、抹灰工程:本工程为大面积轻质砌体外表抹灰应当注意砌体与框架梁柱之间容易出现开裂、抹灰出现空鼓、裂纹、脱落等质量通病
工艺流程:基层清理素水泥外表毛化处理—梁、柱与墙体交界处钉钢丝网片—底灰施工—面层施工
主体验收完毕后即可进度室内、外灰施工抹灰前应该先作好样板间验收后才能展开施工
先将墙体外表灰尘、砂浆澄清理洁净抹灰前对于墙面灰缝不饱满处用1:3 水泥砂浆进度填补;控制抹灰厚度
每次抹灰厚度控制在 7-9mm 左右严禁一次超厚成活抹灰应三次成活用 TG 胶素水泥浆进度拉毛处理墙体梁柱外表养护至用手摸时有扎手的感觉方可进度下步施工
贴灰饼、冲筋因此项工作是整个室内抹灰质量的关键因应当严格控制其平整、垂直、阴角方正度作为一道重要工序检查验收之后才能进度大面积底子灰施抹

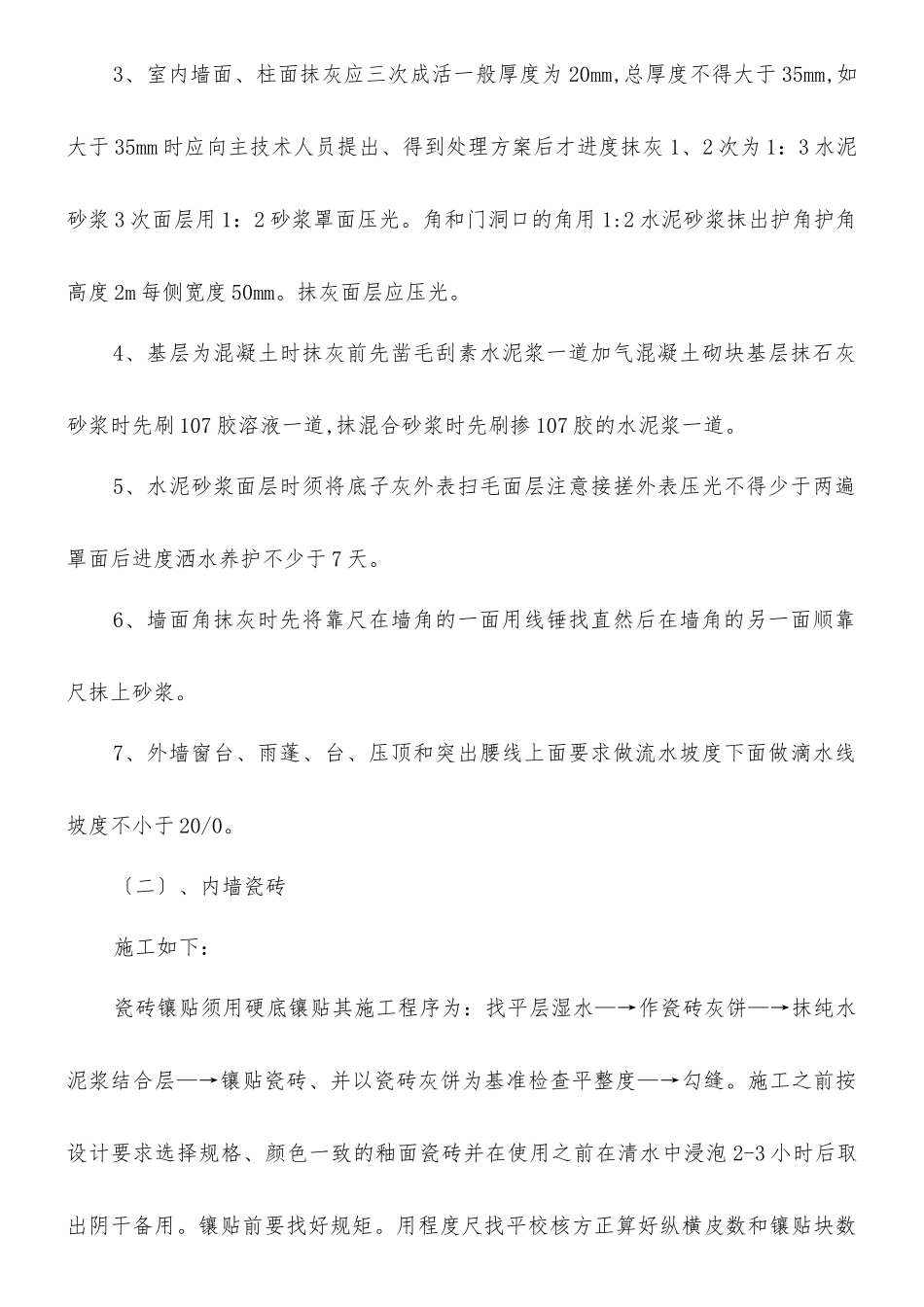

底子灰具备一定强度后用专用工具在各阴
