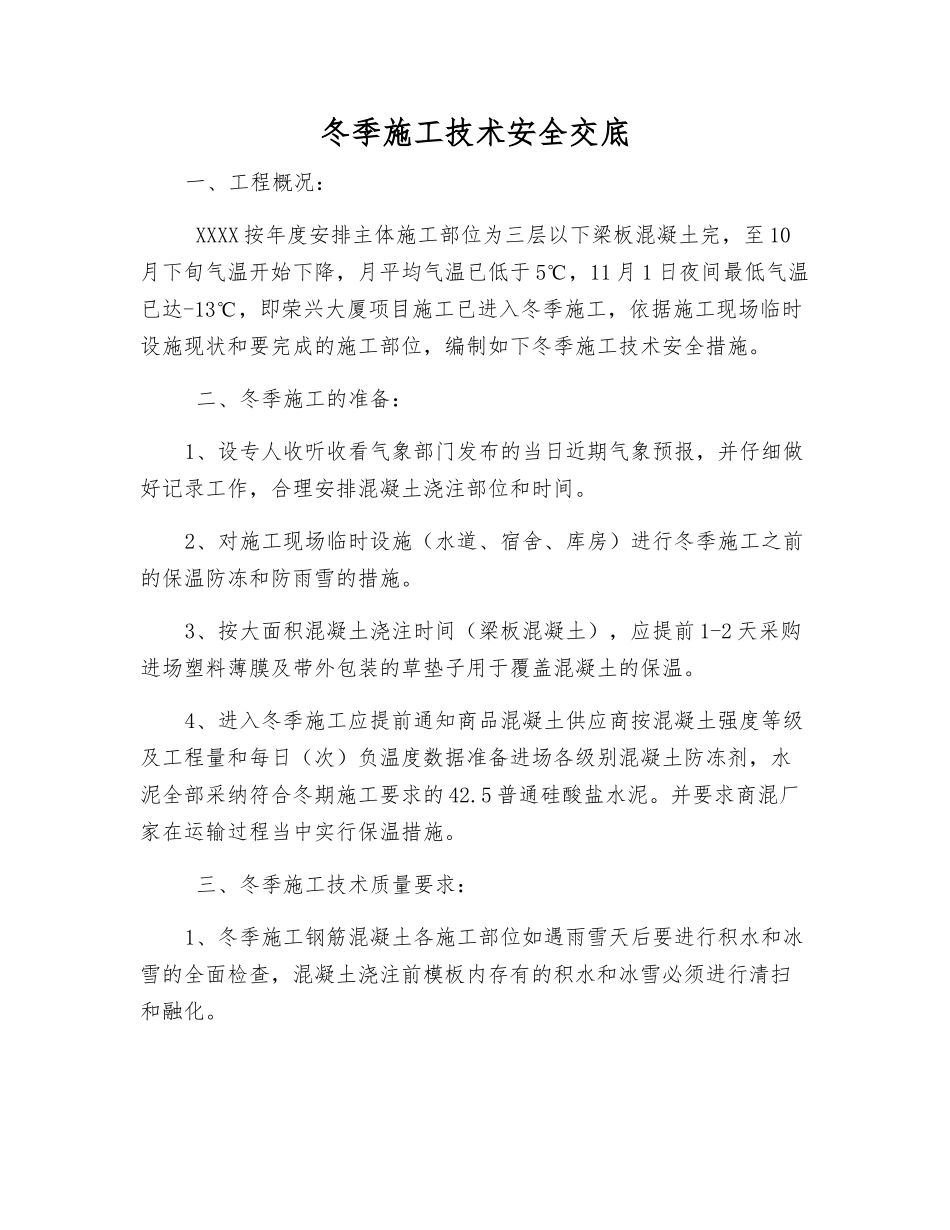

冬季施工技术安全交底一、工程概况: XXXX 按年度安排主体施工部位为三层以下梁板混凝土完,至 10月下旬气温开始下降,月平均气温已低于 5℃,11 月 1 日夜间最低气温已达-13℃,即荣兴大厦项目施工已进入冬季施工,依据施工现场临时设施现状和要完成的施工部位,编制如下冬季施工技术安全措施
二、冬季施工的准备:1、设专人收听收看气象部门发布的当日近期气象预报,并仔细做好记录工作,合理安排混凝土浇注部位和时间
2、对施工现场临时设施(水道、宿舍、库房)进行冬季施工之前的保温防冻和防雨雪的措施
3、按大面积混凝土浇注时间(梁板混凝土),应提前 1-2 天采购进场塑料薄膜及带外包装的草垫子用于覆盖混凝土的保温
4、进入冬季施工应提前通知商品混凝土供应商按混凝土强度等级及工程量和每日(次)负温度数据准备进场各级别混凝土防冻剂,水泥全部采纳符合冬期施工要求的 42
5 普通硅酸盐水泥
并要求商混厂家在运输过程当中实行保温措施
三、冬季施工技术质量要求:1、冬季施工钢筋混凝土各施工部位如遇雨雪天后要进行积水和冰雪的全面检查,混凝土浇注前模板内存有的积水和冰雪必须进行清扫和融化

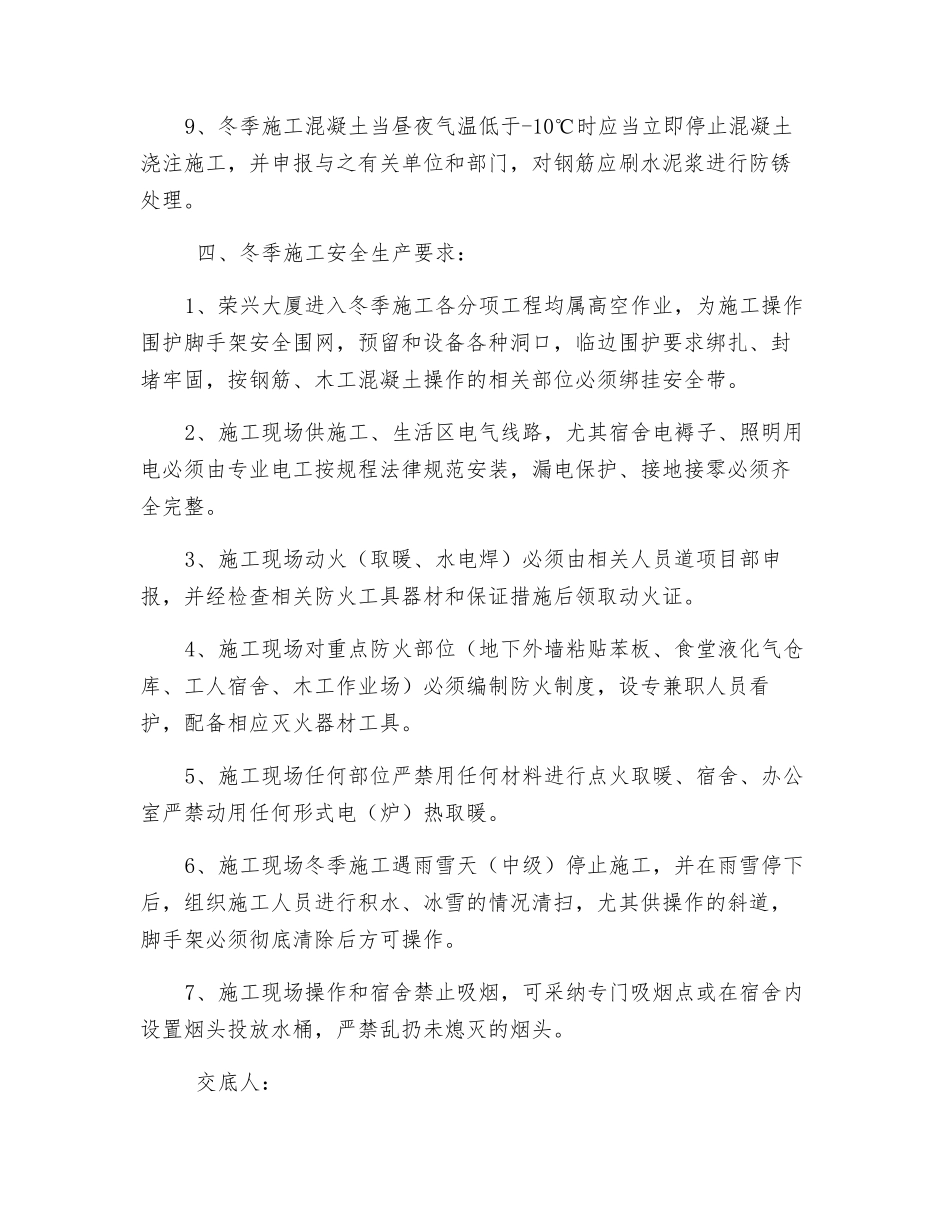

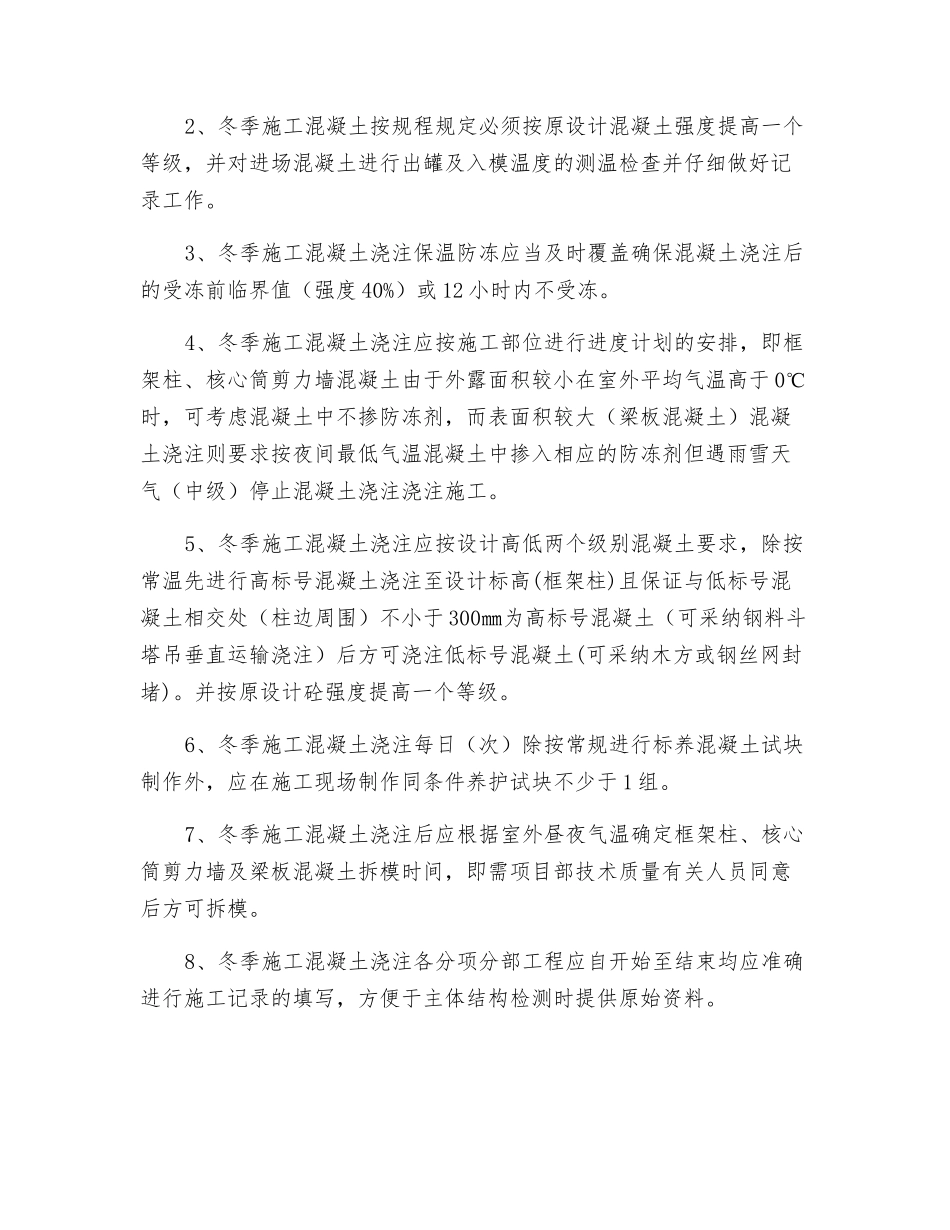

2、冬季施工混凝土按规程规定必须按原设计混凝土强度提高一个等级,并对进场混凝土进行出罐及入模温度的测温检查并仔细做好记录工作
3、冬季施工混凝土浇注保温防冻应当及时覆盖确保混凝土浇注后的受冻前临界值(强度 40%)或 12 小时内不受冻
4、冬季施工混凝土浇注应按施工部位进行进度计划的安排,即框架柱、核心筒剪力墙混凝土由于外露面积较小在室外平均气温高于 0℃时,可考虑混凝土中不掺防冻剂,而表面积较大(梁板混凝土)混凝土浇注则要求按夜间最低气温混凝土中掺入相应的防冻剂但遇雨雪天气(中级)停止混凝土浇注浇注施工
5、冬季施工混凝土浇注应按设计高低两个级别混凝土要求,除按常温先进行高标号混凝土浇注至设计标高(框架
