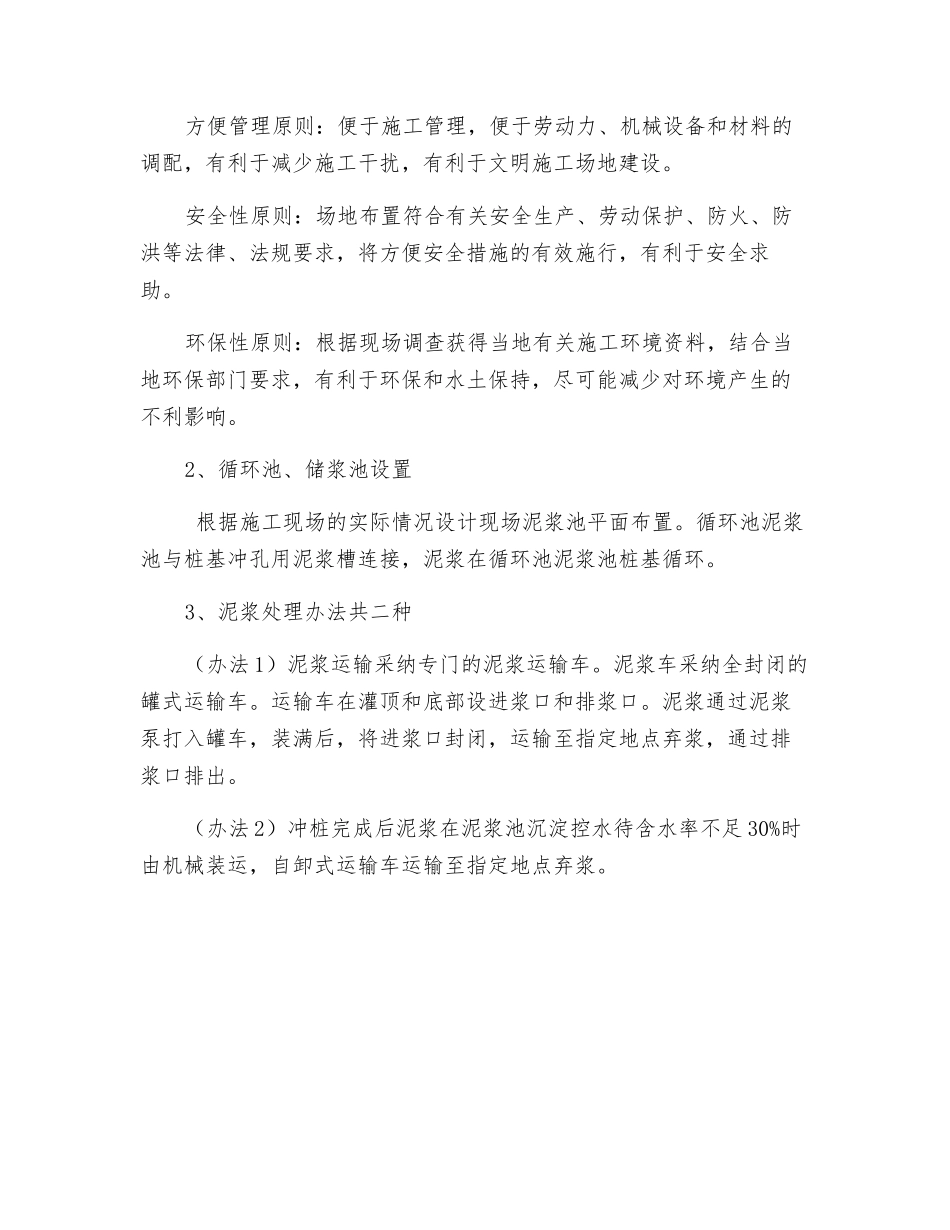

冲孔灌注桩泥浆处理方案致:XX 市市政工程设计讨论 XXXX 有限公司一、 工程概况 南腊河跨大桥其中 4 号 5 号桥是景洪市勐腊县新城区主出口跨河人行道及车行道桥。2 座共计冲孔灌注桩 64 根,合约 1200 余米,灌注混凝土约 2000m;⊃ 按 1:3 比例,估算排放泥浆 6000m;⊃ 。1 号桥冲孔灌注桩 32 根,合约 612 米,灌注混凝土约 1100m;⊃ 按 1:3 比例,估算排放泥浆 3300m;⊃ 。3 号桥冲孔灌注桩 28 根,合约 590 余米,灌注混凝土约 900m;⊃ 按 1:3 比例,估算排放泥浆 2700m;⊃ 。二、 工程地质特征 表层未粉性粘质土,褐黄色,软,硬塑。中部为泥岩(俗称风化料)属于次坚石,褐红色,硬,可塑性低。下部为强风化泥质粉砂岩。三、 水文地质特征 本工程地下水多为河床渗水及暗河支系。四、 泥浆处理方案1. 平面布置原则经济性原则:充分利用工程所在区域现有地形加以改造,节约土地,减少临时工程的投入。有用性原则:现场布置规划设计靠近施工点,有用方便不重复建设,确保各项设施的高效使用。方便管理原则:便于施工管理,便于劳动力、机械设备和材料的调配,有利于减少施工干扰,有利于文明施工场地建设。安全性原则:场地布置符合有关安全生产、劳动保护、防火、防洪等法律、法规要求,将方便安全措施的有效施行,有利于安全求助。环保性原则:根据现场调查获得当地有关施工环境资料,结合当地环保部门要求,有利于环保和水土保持,尽可能减少对环境产生的不利影响。2、循环池、储浆池设置 根据施工现场的实际情况设计现场泥浆池平面布置。循环池泥浆池与桩基冲孔用泥浆槽连接,泥浆在循环池泥浆池桩基循环。3、泥浆处理办法共二种(办法 1)泥浆运输采纳专门的泥浆运输车。泥浆车采纳全封闭的罐式运输车。运输车在灌顶和底部设进浆口和排浆口。泥浆通过泥浆泵打入罐车,装满后,将进浆口封闭,运输至指定地点弃浆,通过排浆口排出。(办法 2)冲桩完成后泥浆在泥浆池沉淀控水待含水率不足 30%时由机械装运,自卸式运输车运输至指定地点弃浆。
