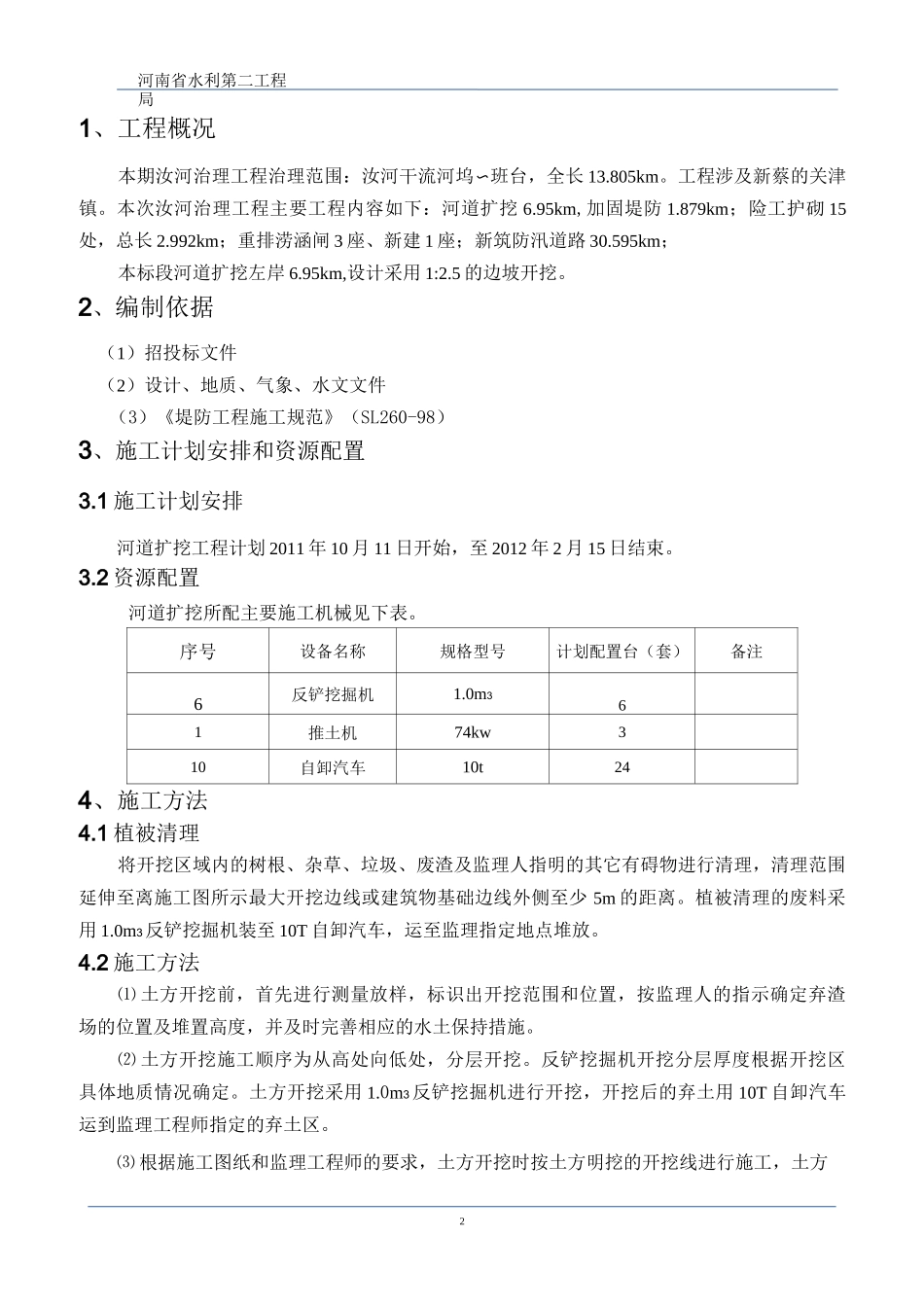

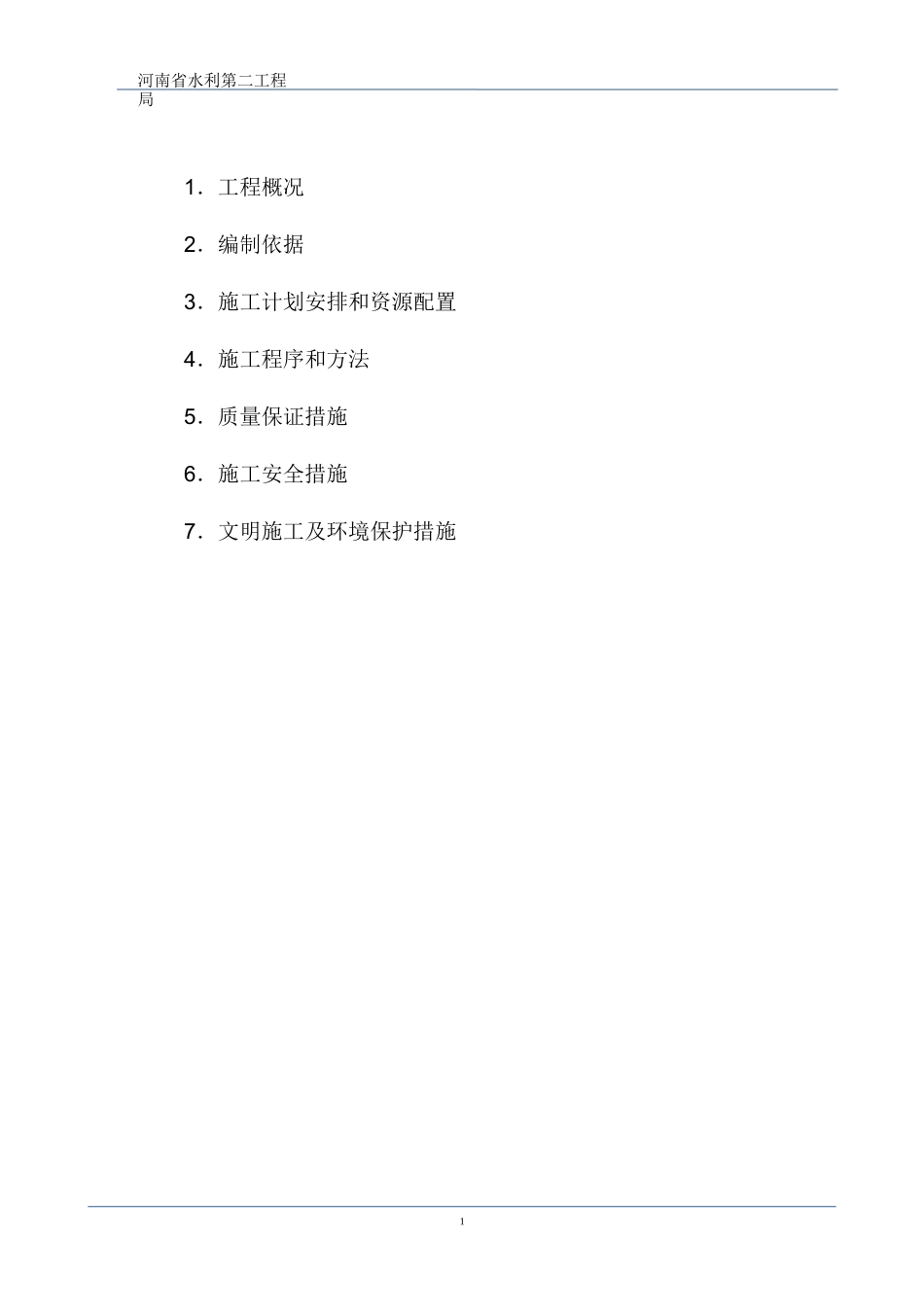

(合同编号:RHZL-XCXY-)河道扩挖土方开挖施工方案审核:编制:河南省水利第二工程局驻马店汝河治理工程新蔡下游段项目部二 o—年十月驻马店市汝河治理工程新蔡下游段 I 标段河南省水利第二工程局11.工程概况2.编制依据3.施工计划安排和资源配置4.施工程序和方法5.质量保证措施6.施工安全措施7.文明施工及环境保护措施河南省水利第二工程局21、工程概况本期汝河治理工程治理范围:汝河干流河坞〜班台,全长 13.805km。工程涉及新蔡的关津镇。本次汝河治理工程主要工程内容如下:河道扩挖 6.95km,加固堤防 1.879km;险工护砌 15处,总长 2.992km;重排涝涵闸 3 座、新建 1 座;新筑防汛道路 30.595km;本标段河道扩挖左岸 6.95km,设计采用 1:2.5 的边坡开挖。2、编制依据(1)招投标文件(2)设计、地质、气象、水文文件(3)《堤防工程施工规范》(SL260-98)3、施工计划安排和资源配置3.1 施工计划安排河道扩挖工程计划 2011 年 10 月 11 日开始,至 2012 年 2 月 15 日结束。3.2 资源配置4、施工方法4.1 植被清理将开挖区域内的树根、杂草、垃圾、废渣及监理人指明的其它有碍物进行清理,清理范围延伸至离施工图所示最大开挖边线或建筑物基础边线外侧至少 5m 的距离。植被清理的废料采用 1.0m3反铲挖掘机装至 10T 自卸汽车,运至监理指定地点堆放。4.2 施工方法⑴ 土方开挖前,首先进行测量放样,标识出开挖范围和位置,按监理人的指示确定弃渣场的位置及堆置高度,并及时完善相应的水土保持措施。⑵ 土方开挖施工顺序为从高处向低处,分层开挖。反铲挖掘机开挖分层厚度根据开挖区具体地质情况确定。土方开挖采用 1.0m3反铲挖掘机进行开挖,开挖后的弃土用 10T 自卸汽车运到监理工程师指定的弃土区。⑶ 根据施工图纸和监理工程师的要求,土方开挖时按土方明挖的开挖线进行施工,土方序号设备名称规格型号计划配置台(套)备注6反铲挖掘机1.0m361推土机74kw310自卸汽车10t24河道扩挖所配主要施工机械见下表。河南省水利第二工程局3开挖应从上到下分层分段依次进行,严禁自下而上或采取倒悬的开挖方法,施工中随时做成一定的坡度,以利排水,开挖过程中应避免影响边坡稳定范围形成积水。⑷ 土方开挖时,为避免原状土被破坏,临近设计开挖面预留 30〜50cm 保护层,开挖的土料人工拢堆,用 1.0m3反铲挖掘机装至 10T 自卸汽车运至弃土区。⑸ 土方开挖应与土方填筑工程相结合,如不能及时填...
