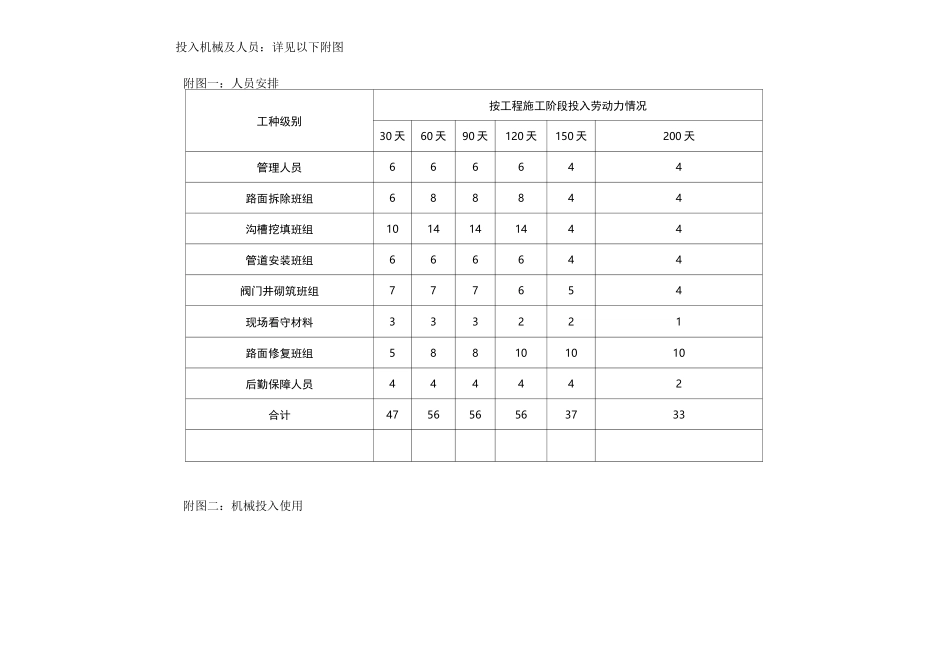

给水管网施工进度计划安排说明:根据施工现场位置和条件,为保障施工进度的正常进行,施工采用分区分片的方法
依据本工程的特点,施工按 4 个分区分别布置,分别组织施工,统一管理,统一协调
四个分区在进行分别话费,化整为零,以实现各区各片的分目标为手段,最终完成工程的整体目标
以机关大院东西方向中部通道道路分界,按平面总图分别分为东南西北,①②③④共四片(见附图),根据总体施工计划及各区段实际施工情况,合理安排
月计划项目名称区域工作内容开始时间完成时间备注12 月份计划第①、②分片区作业2-1 片区(会堂大楼往东大门)砼路面拆除、沟槽开挖及管道基础、管道及附件安装、管道压力试压、管道冲洗消毒、路面恢复(含人行道、绿化)2017
012017
311-2 片区(东大门往洗车场)砼路面拆除、沟槽开挖及管道基础、管道及附件安装、管道压力试压、管道冲洗消毒、路面恢复(含人行道、绿化)2017
082017
311-3 片区(东大门荔枝林边)砼路面拆除、沟槽开挖及管道基础、管道及附件安装、管道压力试压、管道冲洗消毒、路面恢复(含人行道、绿化)2017
162017
311 月份计划第①分片区作业1-2 片区(洗车场往法院诉讼中心)砼路面拆除、沟槽开挖及管道基础、管道及附件安装、管道压力试压、管道冲洗消毒、路面恢复(含人行道、绿化)2017
012017
151-3 片区(荔枝林往篮球场)砼路面拆除、沟槽开挖及管道基础、管道及附件安装、管道压力试压、管道冲洗消毒、路面恢复(含人行道、绿化)2017
022017
101-3 片区(荔枝林边往人民法院段)砼路面拆除、沟槽开挖及管道基础、管道及附件安装、管道压力试压、管道冲洗消毒、路面恢复(含人行道、绿化)2017
102017
251-1 片 区 ( 游 泳 池边)砼路面
