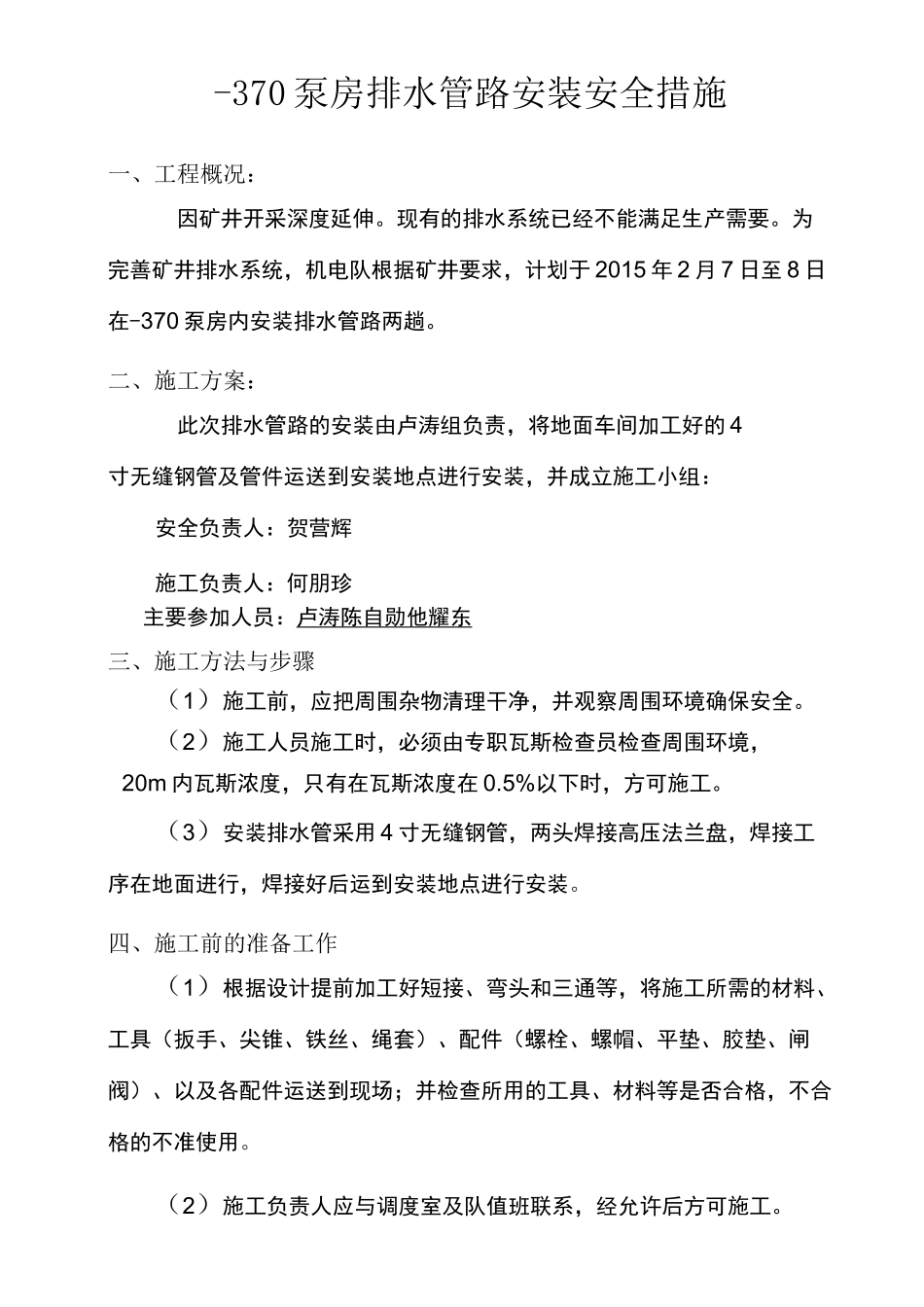

-370 泵房排水管路安装安全措施一、工程概况:因矿井开采深度延伸
现有的排水系统已经不能满足生产需要
为完善矿井排水系统,机电队根据矿井要求,计划于 2015 年 2 月 7 日至 8 日在-370 泵房内安装排水管路两趟
二、施工方案:此次排水管路的安装由卢涛组负责,将地面车间加工好的 4寸无缝钢管及管件运送到安装地点进行安装,并成立施工小组:安全负责人:贺营辉施工负责人:何朋珍主要参加人员:卢涛陈自勋他耀东三、施工方法与步骤(1)施工前,应把周围杂物清理干净,并观察周围环境确保安全
(2)施工人员施工时,必须由专职瓦斯检查员检查周围环境,20m 内瓦斯浓度,只有在瓦斯浓度在 0
5%以下时,方可施工
(3)安装排水管采用 4 寸无缝钢管,两头焊接高压法兰盘,焊接工序在地面进行,焊接好后运到安装地点进行安装
四、施工前的准备工作(1)根据设计提前加工好短接、弯头和三通等,将施工所需的材料、工具(扳手、尖锥、铁丝、绳套)、配件(螺栓、螺帽、平垫、胶垫、闸阀)、以及各配件运送到现场;并检查所用的工具、材料等是否合格,不合格的不准使用
(2)施工负责人应与调度室及队值班联系,经允许后方可施工
五、安全措施1
在安装过程中严格按设计的位置安装三通和闸阀,施工人员的手、脚不能伸进管路的下方和两个接头之间,只能用尖锥找眼,不能将手指伸进螺栓孔内,防止发生意外
2、支撑管路时,要先查看顶、帮的支护情况,确认安全可靠后才能进行吊挂和支撑,吊挂管路的下方严禁站人,防止人员受伤
3 施工人员配备工具袋,施工工具和工件应防止滑落施
严禁向下抛投杂物
4、检查所用的登高工具和安全用具必须安全可行,严禁冒险作业
起吊管子时使用的葫芦要完好,使用前有专人认真检查,其额定吨位要大于管子的吨位
根据单根管路重量为 1200kg,固选用 3t 手拉葫芦起吊,起吊工具不完好时不得进行起吊

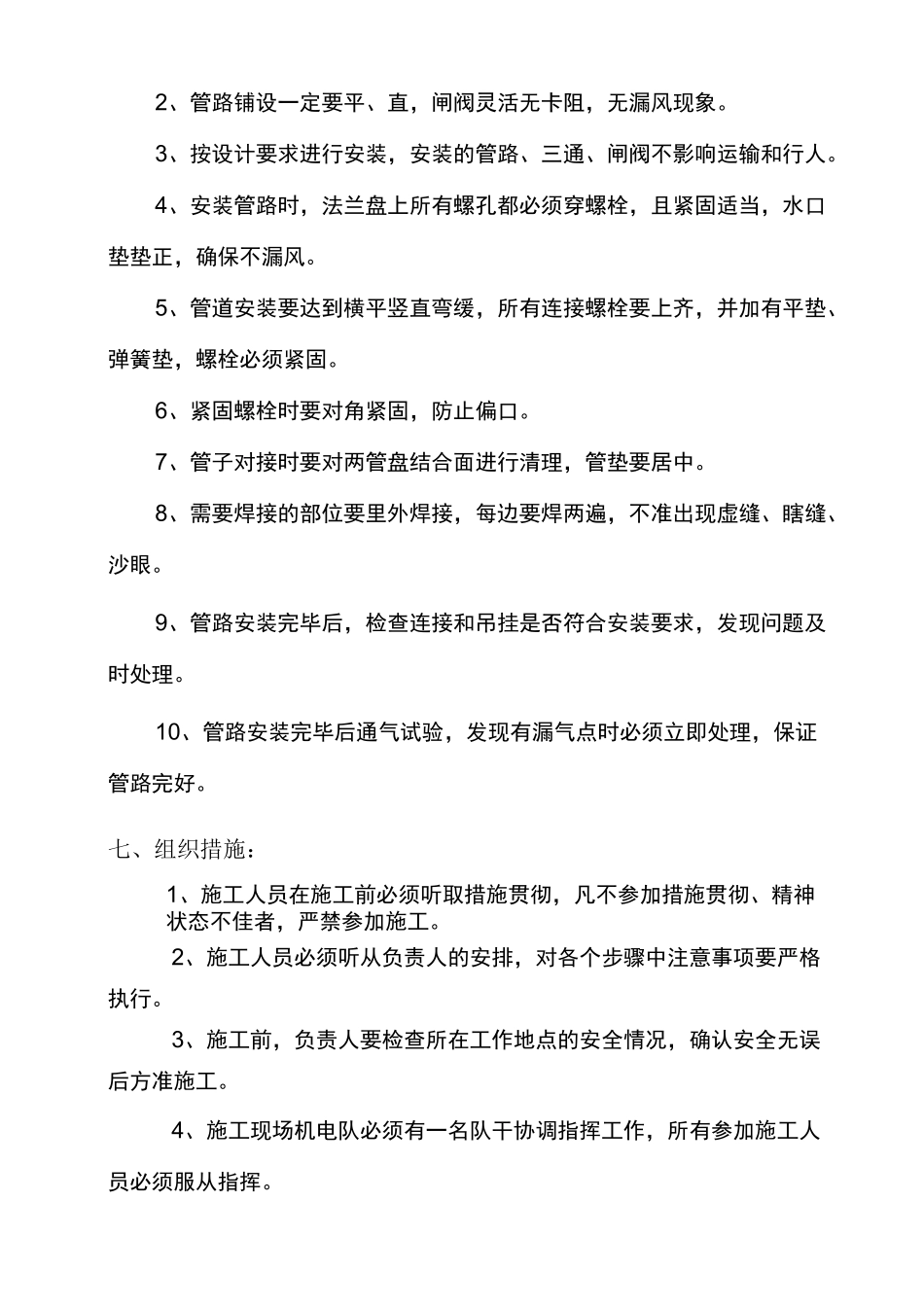

5、登高作业时,
