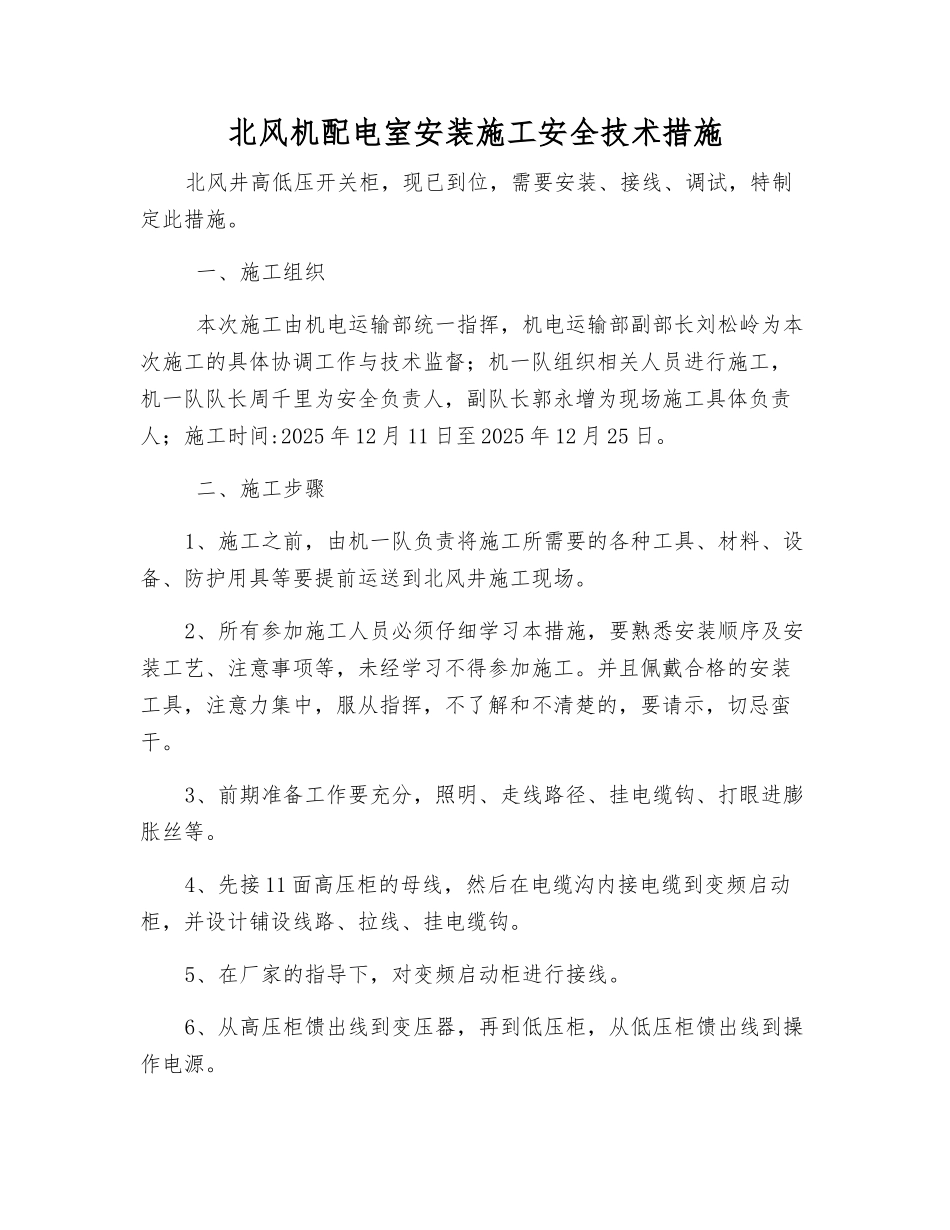

北风机配电室安装施工安全技术措施北风井高低压开关柜,现已到位,需要安装、接线、调试,特制定此措施
一、施工组织 本次施工由机电运输部统一指挥,机电运输部副部长刘松岭为本次施工的具体协调工作与技术监督;机一队组织相关人员进行施工,机一队队长周千里为安全负责人,副队长郭永增为现场施工具体负责人;施工时间:2025 年 12 月 11 日至 2025 年 12 月 25 日
二、施工步骤1、施工之前,由机一队负责将施工所需要的各种工具、材料、设备、防护用具等要提前运送到北风井施工现场
2、所有参加施工人员必须仔细学习本措施,要熟悉安装顺序及安装工艺、注意事项等,未经学习不得参加施工
并且佩戴合格的安装工具,注意力集中,服从指挥,不了解和不清楚的,要请示,切忌蛮干
3、前期准备工作要充分,照明、走线路径、挂电缆钩、打眼进膨胀丝等
4、先接 11 面高压柜的母线,然后在电缆沟内接电缆到变频启动柜,并设计铺设线路、拉线、挂电缆钩
5、在厂家的指导下,对变频启动柜进行接线
6、从高压柜馈出线到变压器,再到低压柜,从低压柜馈出线到操作电源
7、室内所有线路接好后,接室外先从配电室铺两路 70mm2 高压电缆到电线杆,并仔细做好电缆头,再从配电室引出两趟 70mm2 高压电缆到风机房
8、栽电线杆,接“T”型电线桥,接火时,先用备用风机带负荷调试高压变频柜,启动柜馈出线接到备用风机电机上送电,使其空转和带负荷运转
由厂家技术人员进行调试变频柜,调试过程比较麻烦,为了进一步保证安全可靠,顺序为先用备用电机,拖到外面进行空运转
然后再接到备用风机上进行调整,保证一切顺利正常后,再让备用风机带负荷进行调试,最后切换到另一回路再进行另一路变频柜的调试
正常后,再调试主用风机
9、拆除旧线,拆除旧开关柜,投入使用新配电室

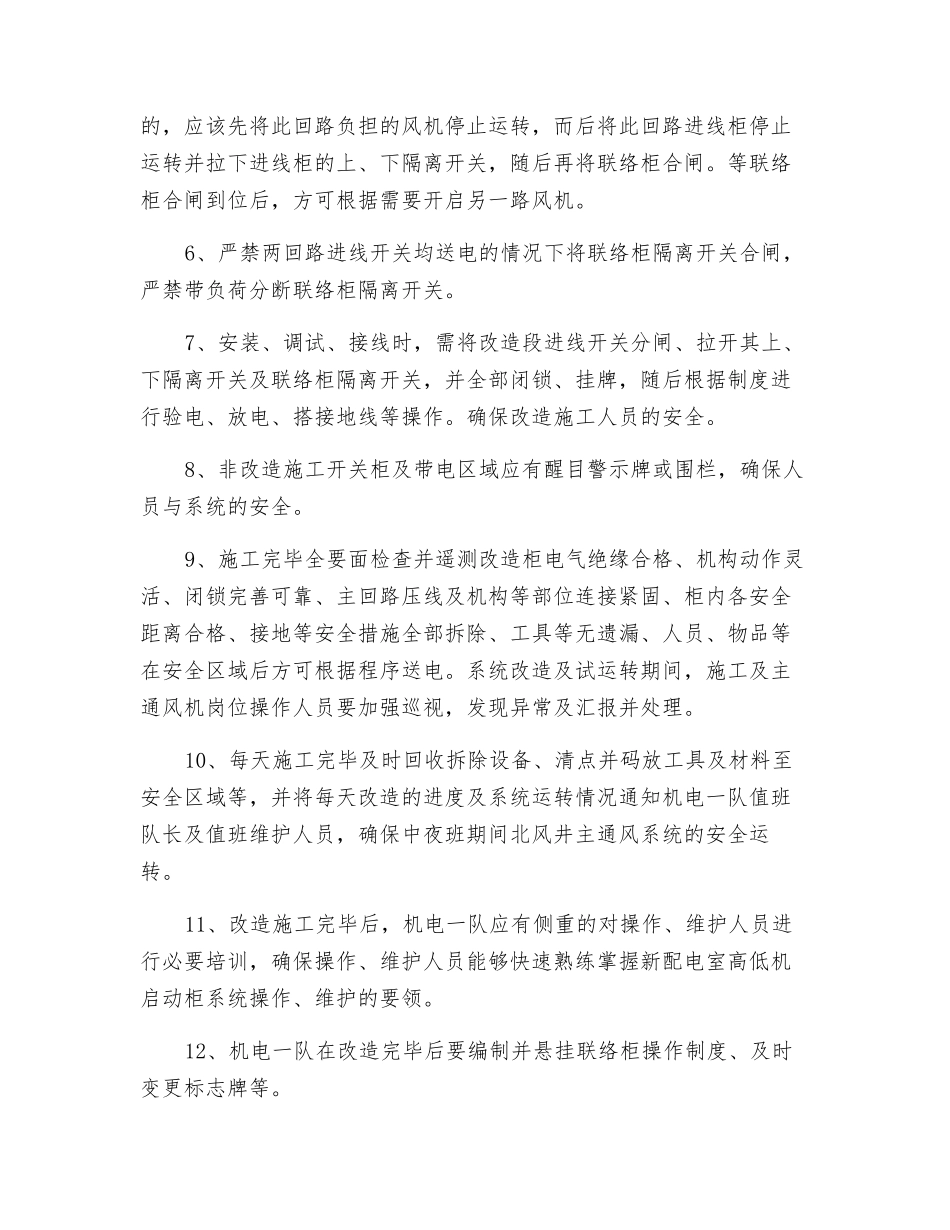

三、安全技术措施1、高压系统的停送电操作均由专职电工严格根据停送电相关制度
