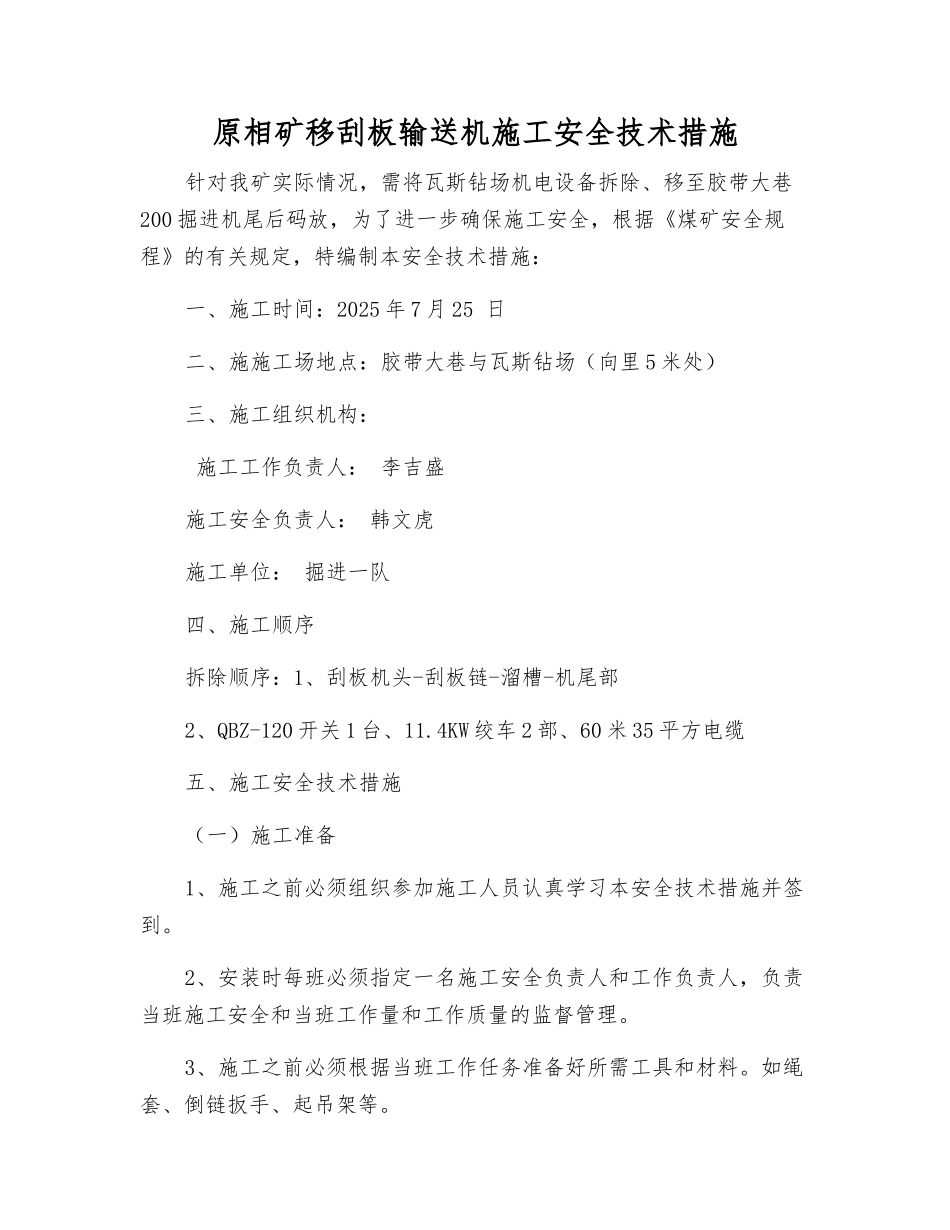

原相矿移刮板输送机施工安全技术措施针对我矿实际情况,需将瓦斯钻场机电设备拆除、移至胶带大巷200 掘进机尾后码放,为了进一步确保施工安全,根据《煤矿安全规程》的有关规定,特编制本安全技术措施:一、施工时间:2025 年 7 月 25 日二、施施工场地点:胶带大巷与瓦斯钻场(向里 5 米处)三、施工组织机构: 施工工作负责人: 李吉盛施工安全负责人: 韩文虎施工单位: 掘进一队四、施工顺序拆除顺序:1、刮板机头-刮板链-溜槽-机尾部2、QBZ-120 开关 1 台、11
4KW 绞车 2 部、60 米 35 平方电缆五、施工安全技术措施(一)施工准备1、施工之前必须组织参加施工人员认真学习本安全技术措施并签到
2、安装时每班必须指定一名施工安全负责人和工作负责人,负责当班施工安全和当班工作量和工作质量的监督管理

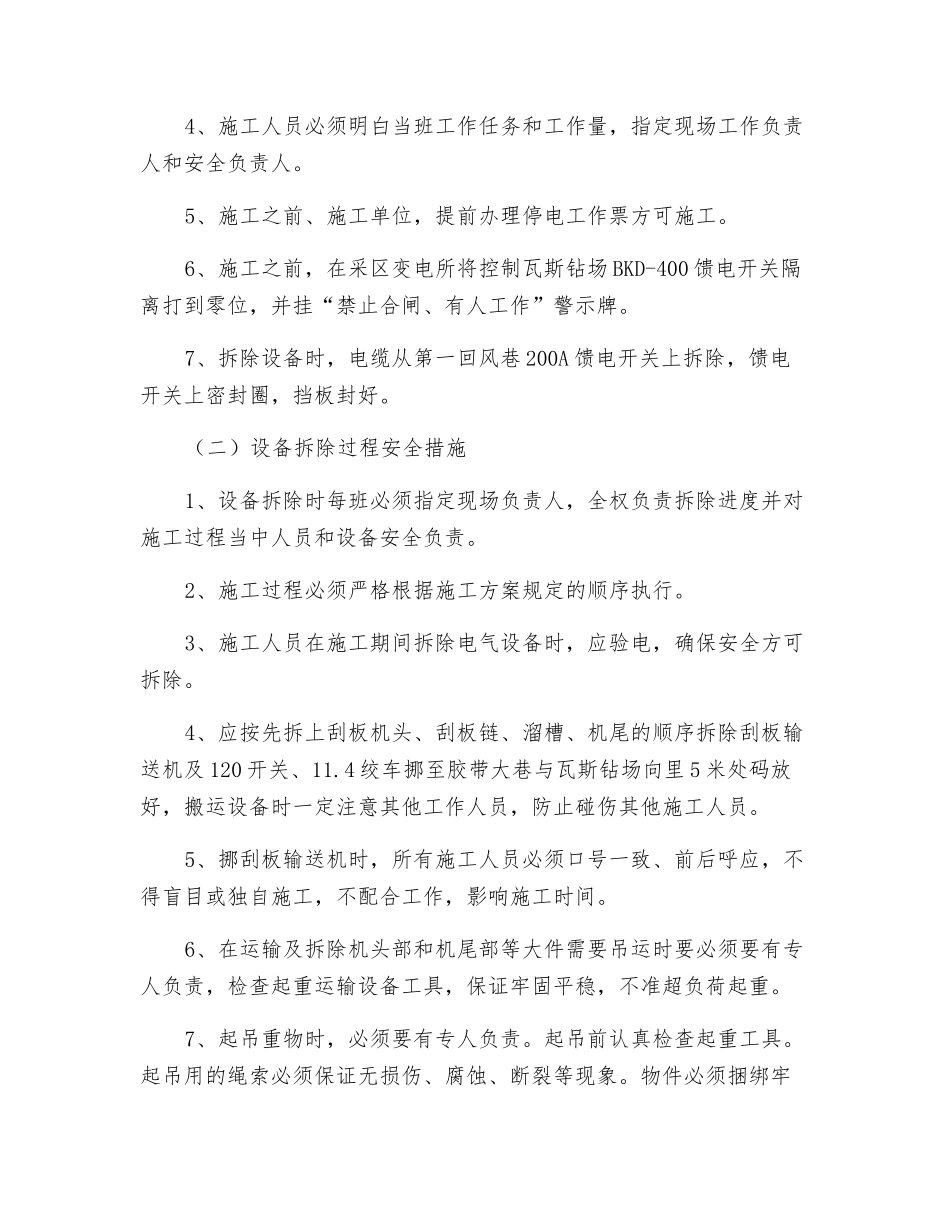

3、施工之前必须根据当班工作任务准备好所需工具和材料
如绳套、倒链扳手、起吊架等
4、施工人员必须明白当班工作任务和工作量,指定现场工作负责人和安全负责人
5、施工之前、施工单位,提前办理停电工作票方可施工
6、施工之前,在采区变电所将控制瓦斯钻场 BKD-400 馈电开关隔离打到零位,并挂“禁止合闸、有人工作”警示牌
7、拆除设备时,电缆从第一回风巷 200A 馈电开关上拆除,馈电开关上密封圈,挡板封好
(二)设备拆除过程安全措施1、设备拆除时每班必须指定现场负责人,全权负责拆除进度并对施工过程当中人员和设备安全负责
2、施工过程必须严格根据施工方案规定的顺序执行
3、施工人员在施工期间拆除电气设备时,应验电,确保安全方可拆除
4、应按先拆上刮板机头、刮板链、溜槽、机尾的顺序拆除刮板输送机及 120 开关、11
4 绞车挪至胶带大巷与瓦斯钻场向里 5 米处码放好,搬运设备时一定注意其他工作人员,防止碰伤其他施工人员
5、挪刮板输送机时,所有施工人员必须口号一致、前后
