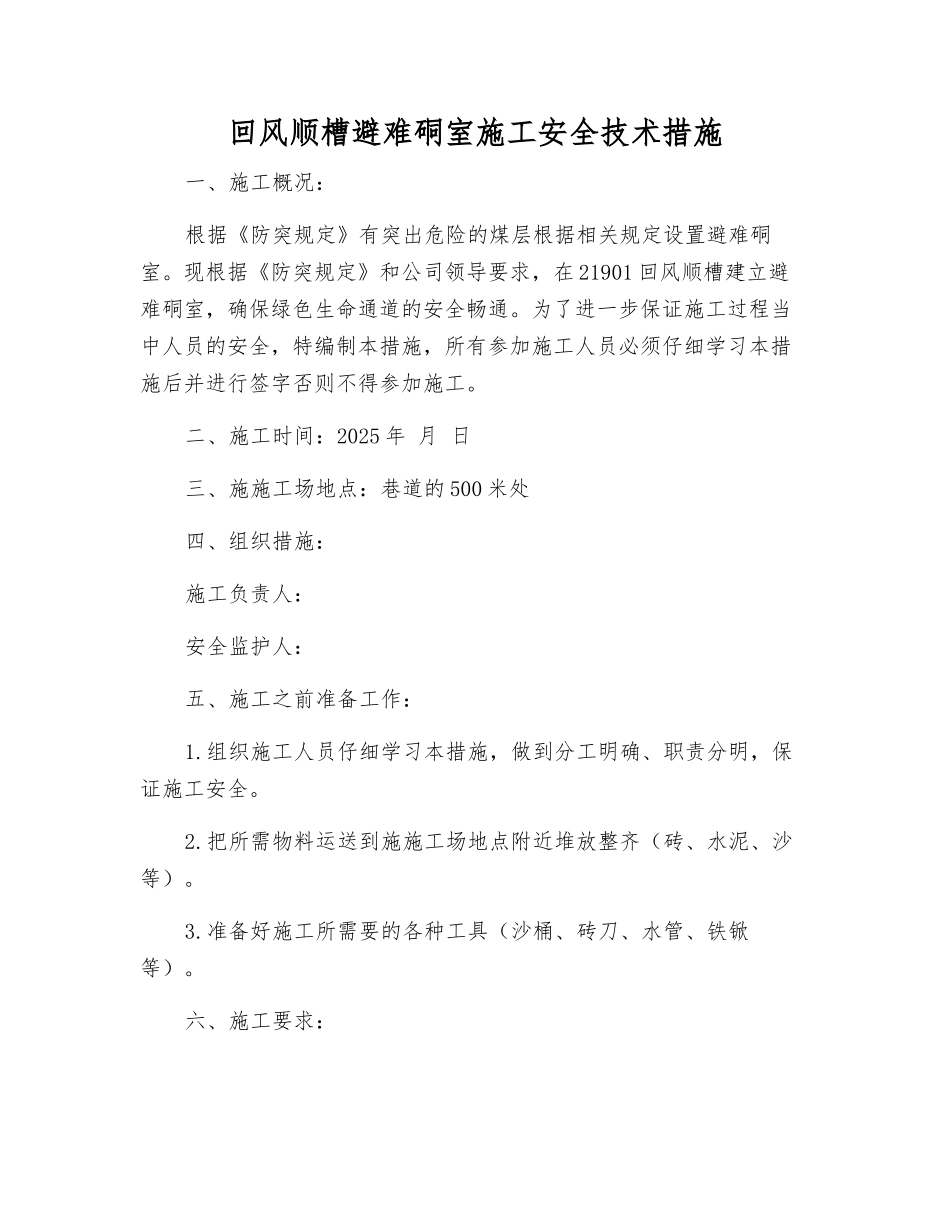

回风顺槽避难硐室施工安全技术措施一、施工概况:根据《防突规定》有突出危险的煤层根据相关规定设置避难硐室
现根据《防突规定》和公司领导要求,在 21901 回风顺槽建立避难硐室,确保绿色生命通道的安全畅通
为了进一步保证施工过程当中人员的安全,特编制本措施,所有参加施工人员必须仔细学习本措施后并进行签字否则不得参加施工
二、施工时间:2025 年 月 日三、施施工场地点:巷道的 500 米处四、组织措施:施工负责人:安全监护人:五、施工之前准备工作:1
组织施工人员仔细学习本措施,做到分工明确、职责分明,保证施工安全
把所需物料运送到施施工场地点附近堆放整齐(砖、水泥、沙等)
准备好施工所需要的各种工具(沙桶、砖刀、水管、铁锨等)
六、施工要求:1

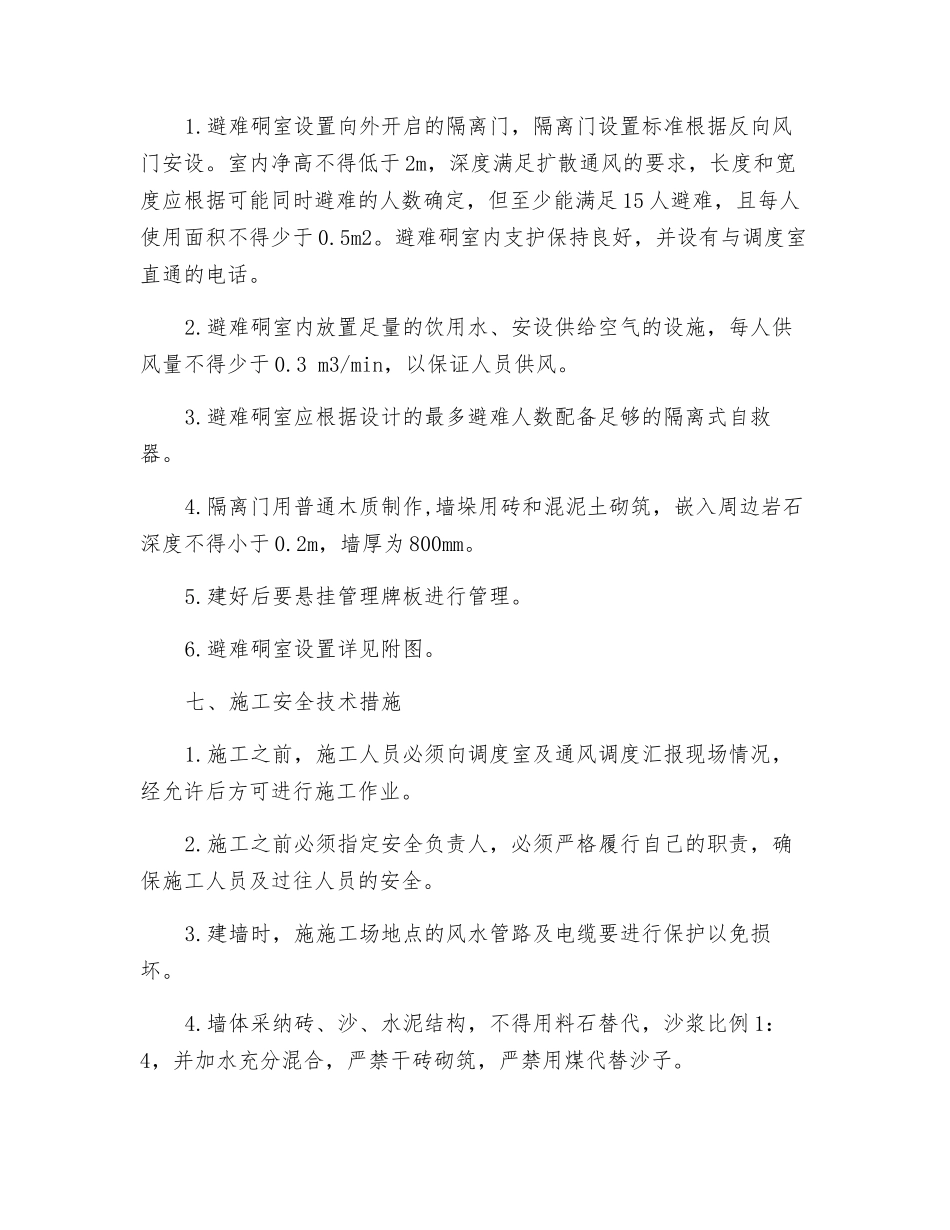

避难硐室设置向外开启的隔离门,隔离门设置标准根据反向风门安设
室内净高不得低于 2m,深度满足扩散通风的要求,长度和宽度应根据可能同时避难的人数确定,但至少能满足 15 人避难,且每人使用面积不得少于 0
避难硐室内支护保持良好,并设有与调度室直通的电话
避难硐室内放置足量的饮用水、安设供给空气的设施,每人供风量不得少于 0
3 m3/min,以保证人员供风
避难硐室应根据设计的最多避难人数配备足够的隔离式自救器
隔离门用普通木质制作,墙垛用砖和混泥土砌筑,嵌入周边岩石深度不得小于 0
2m,墙厚为 800mm
建好后要悬挂管理牌板进行管理
避难硐室设置详见附图
七、施工安全技术措施1
施工之前,施工人员必须向调度室及通风调度汇报现场情况,经允许后方可进行施工作业
施工之前必须指定安全负责人,必须严格履行自己的职责,确保施工人员及过往人员的安全
建墙时,施施工场地点的风水管路及电缆要进行保护以免损坏
墙体采纳砖、沙、水泥结构,不得用料石替代,沙浆比例 1:4,并加水充分混合,严禁干砖
