地基与基础工程冬季施工要求
1、一般规定1
1 冬期进行地基与基础施工的工程,除应有建筑场地的工程地质勘察资料外,根据需要尚应当提出地基土的主要冻土性能指标
2 建筑场地宜在冻结前清除地上和地下障碍物、地表积水,并应平整场地与道路
冬期及时清除积雪,春融期作好排水
3 对建(构)筑物的施工控制坐标点、水准点及轴线定位点的埋设应实行防止土壤冻胀、融沉变位和施工振动影响的措施,并应当定期复测校正
4 在冻土上进行打桩和强夯等所产生的振动,对周围建筑物及各种设施有影响时,应实行隔震措施
5 靠近建(构)筑物基础的地下基坑施工时,应实行防止相邻地基土遭冻的措施
2、地基处理2
1 重锤夯实地基的施工,应在地基土不冻结的状态下进行
并可实行逐段开挖,逐段夯实方法施工
在开挖时宜预留土层厚度,待施夯前再挖除增留部分
对已冻结地基施夯前应采纳解冻方法,待地基土解冻后方可施夯
在砂土地基上施夯需要向基槽内加水时,宜掺入氯盐防冻剂,其浓度应根据气温条件通过试验确定
2 在整个冬期均可进行强夯法加固地基的施工,并应当符合以下要求:2

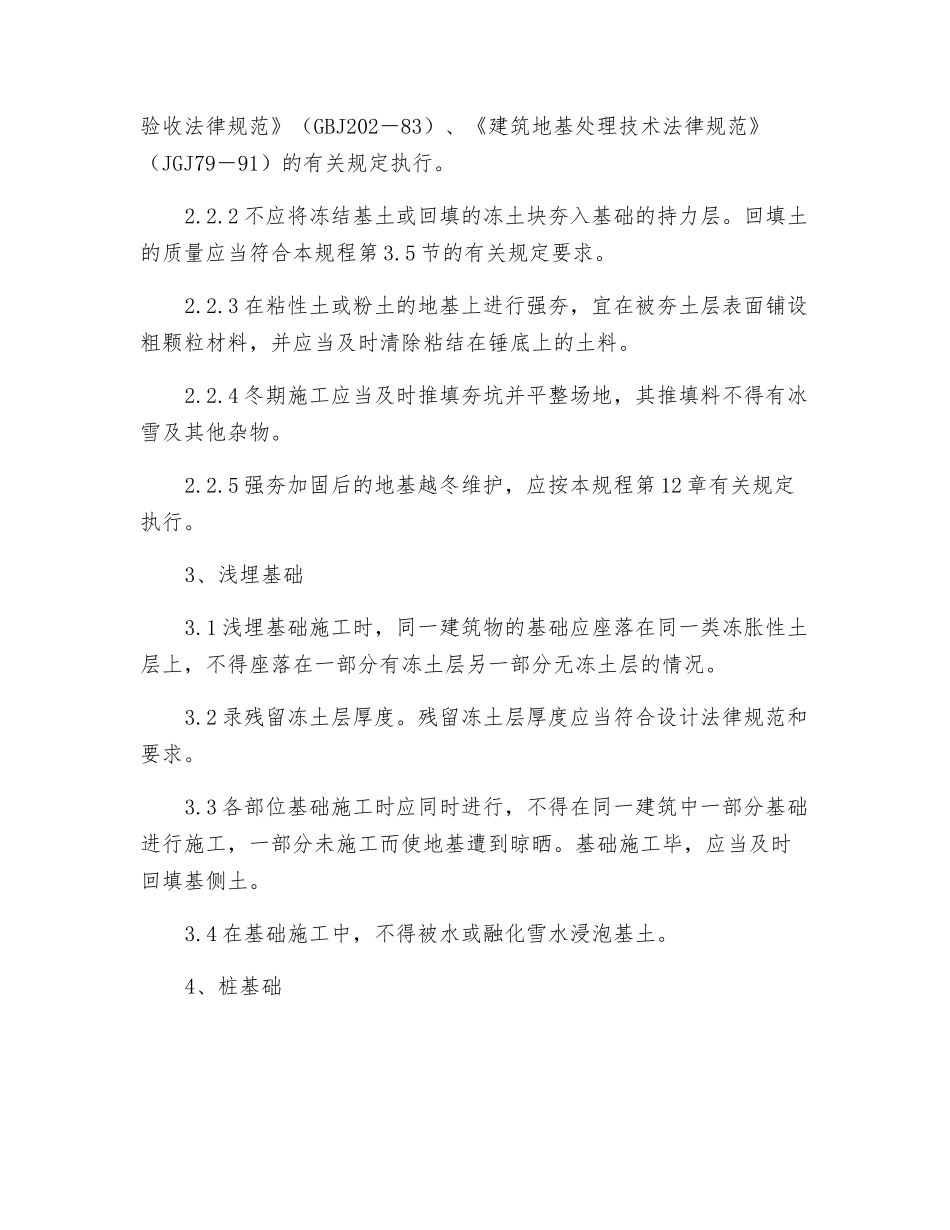

1 强夯施工时,施工技术参数应根据加固要求与地质条件在场地内经试夯确定,试夯应根据国家现行标准《地基与基础工程施工及验收法律规范》(GBJ202―83)、《建筑地基处理技术法律规范》(JGJ79―91)的有关规定执行
2 不应将冻结基土或回填的冻土块夯入基础的持力层
回填土的质量应当符合本规程第 3
5 节的有关规定要求
3 在粘性土或粉土的地基上进行强夯,宜在被夯土层表面铺设粗颗粒材料,并应当及时清除粘结在锤底上的土料
4 冬期施工应当及时推填夯坑并平整场地,其推填料不得有冰雪及其他杂物
5 强夯加固后的地基越冬维护,应按本规程第 12 章有关规定执行
3、浅埋基础3
1 浅埋基础施工时,同一建筑物的基
