地面锅炉房掘检修硐室安全技术措施

地面锅炉房掘检修硐室安全技术措施_第1页
地面锅炉房掘检修硐室安全技术措施_第2页
地面锅炉房掘检修硐室安全技术措施_第3页

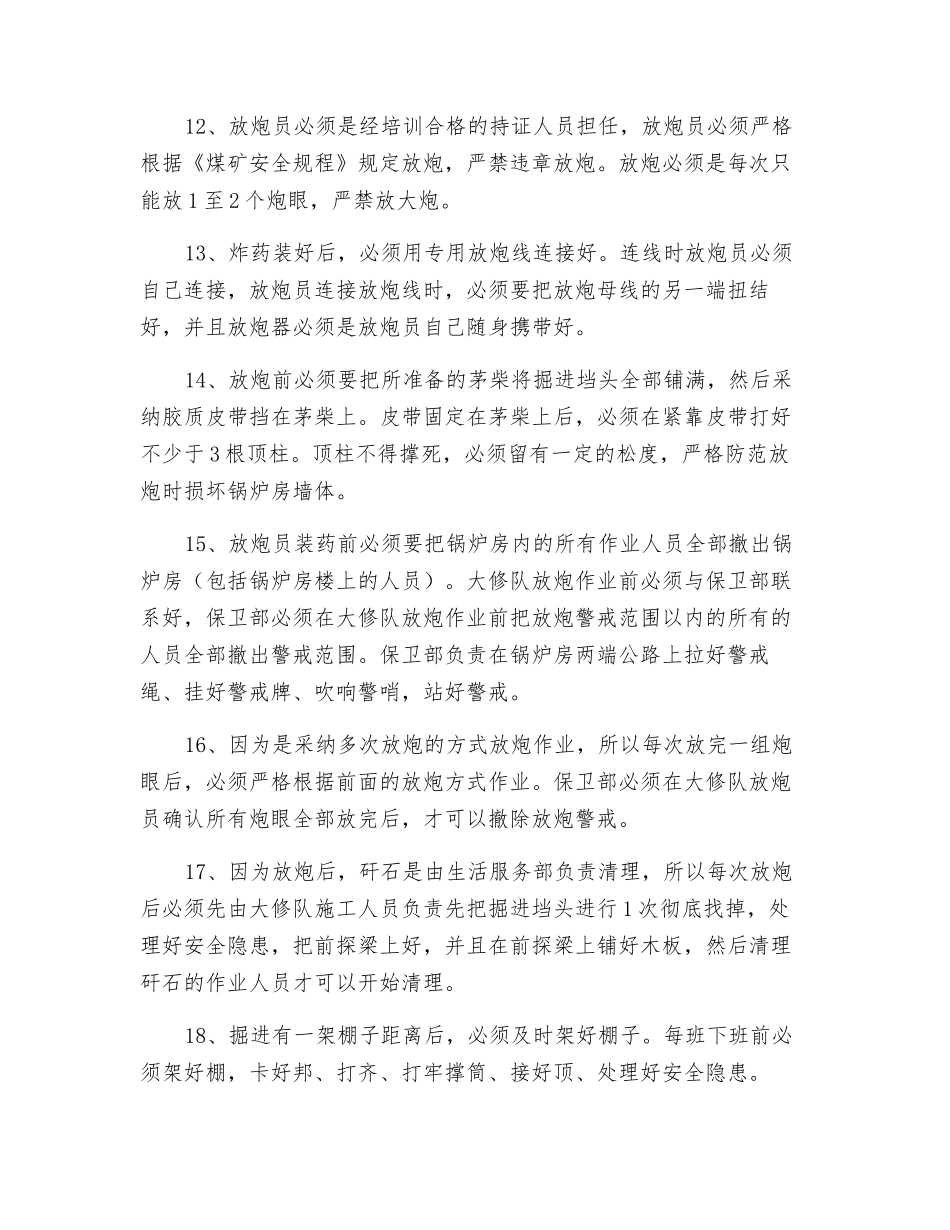

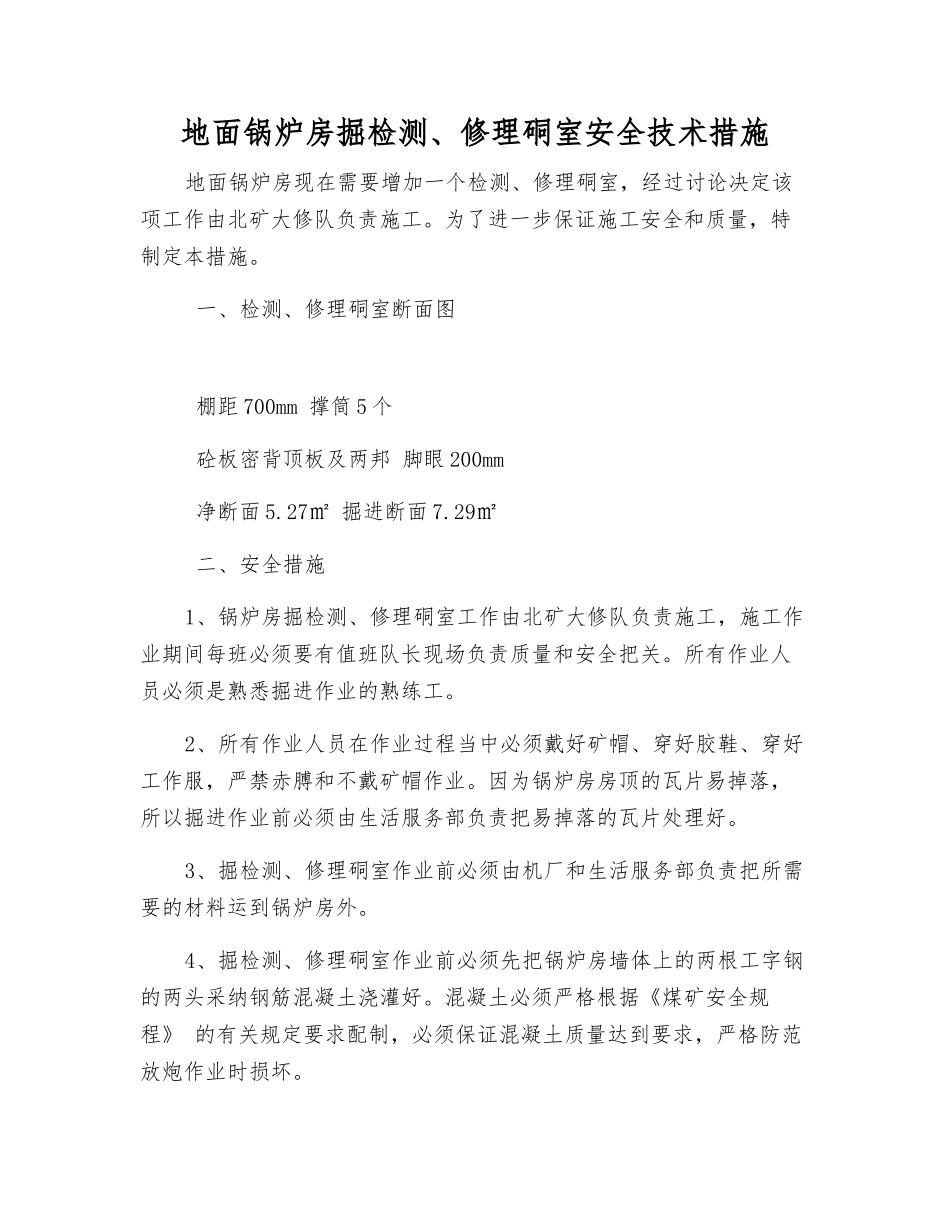

地面锅炉房掘检测、修理硐室安全技术措施地面锅炉房现在需要增加一个检测、修理硐室,经过讨论决定该项工作由北矿大修队负责施工。为了进一步保证施工安全和质量,特制定本措施。 一、检测、修理硐室断面图 棚距 700mm 撑筒 5 个 砼板密背顶板及两邦 脚眼 200mm 净断面 5.27㎡ 掘进断面 7.29㎡ 二、安全措施1、锅炉房掘检测、修理硐室工作由北矿大修队负责施工,施工作业期间每班必须要有值班队长现场负责质量和安全把关。所有作业人员必须是熟悉掘进作业的熟练工。2、所有作业人员在作业过程当中必须戴好矿帽、穿好胶鞋、穿好工作服,严禁赤膊和不戴矿帽作业。因为锅炉房房顶的瓦片易掉落,所以掘进作业前必须由生活服务部负责把易掉落的瓦片处理好。3、掘检测、修理硐室作业前必须由机厂和生活服务部负责把所需要的材料运到锅炉房外。4、掘检测、修理硐室作业前必须先把锅炉房墙体上的两根工字钢的两头采纳钢筋混凝土浇灌好。混凝土必须严格根据《煤矿安全规程》 的有关规定要求配制,必须保证混凝土质量达到要求,严格防范放炮作业时损坏。5、锅炉房墙体工字钢混凝土浇灌好后,必须要把锅炉房与掘进墙体之间 400㎜的空间用水泥混凝土加钢筋打好护顶,护顶厚度不得少于300㎜.6、在掘检测、修理硐室掘进作业前,大修队必须准备好放炮作业需要的茅柴。茅柴必须采纳粗茅柴,不得使用一些茅草。7、只有所有准备工作全部完成后,才可以开始准备掘检测、修理硐室。掘进作业期间必须正确合理使用好前探梁,前探梁上必须按规程的有关规定铺好厚度不少于 30㎜的厚木板。8、掘检测、修理硐室前必须先采纳风镐作业的方式把掘进垱头的松动矸石进行找掉。只有所有的松动矸石全部找掉后,才可以开始掘进作业。9、掘进作业时必须采纳湿式打眼法作业,打眼作业必须采纳多打眼(掘进垱头多打空心眼),炮眼的深度不得超过 1200㎜,不得少于1000㎜。10、掏槽眼必须要使用平行直线掏槽眼,掏槽眼严禁由上往下打眼。放炮时必须严格防范放炮损坏锅炉房内的机电设备及锅炉房墙体。11、掘进打眼必须严格根据锅炉房放炮作业炮眼布置图的要求作业。只有根据锅炉房炮眼布置图的要求打好所有炮眼后,才可以准备装药放炮。装药时每个炮眼只能装一卷炸药,炮眼的炮泥必须采纳优质炮泥充填满炮眼。装炮泥时必须一节一节慢慢充填充实炮眼,每装一节炮泥后必须采纳专用炮棍轻轻塞紧。12、放炮员必须是经培训合格的持证人员担任,放炮员必须严格根据《煤矿安全规...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

人从众+ 关注
实名认证
内容提供者

欢迎光临小店,本店以公文和教育为主,希望符合您的需求。

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
