电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

坑木房设备安装安全技术措施

坑木房设备安装安全技术措施_第1页
1/3
坑木房设备安装安全技术措施_第2页
2/3
坑木房设备安装安全技术措施_第3页
3/3

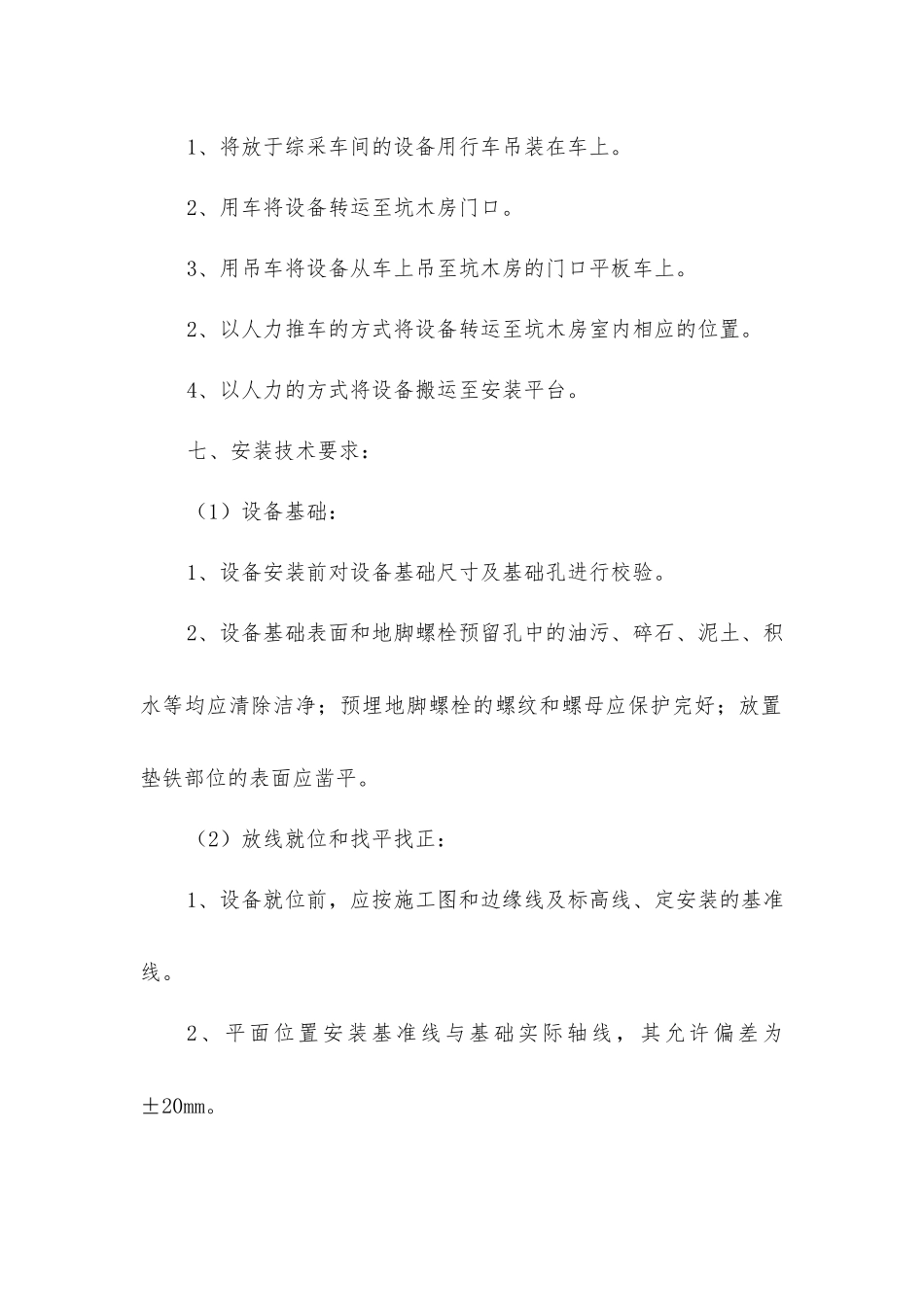

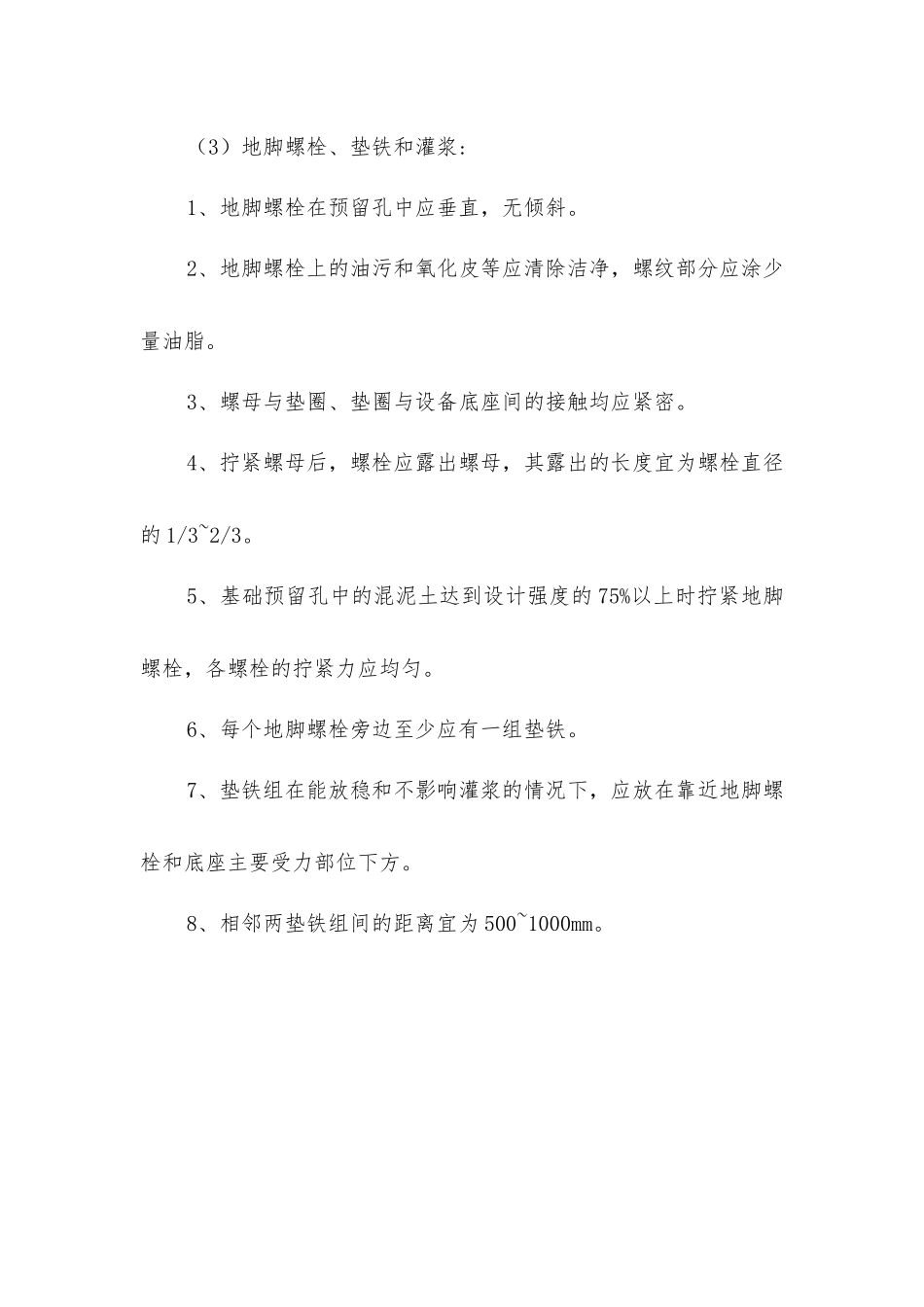

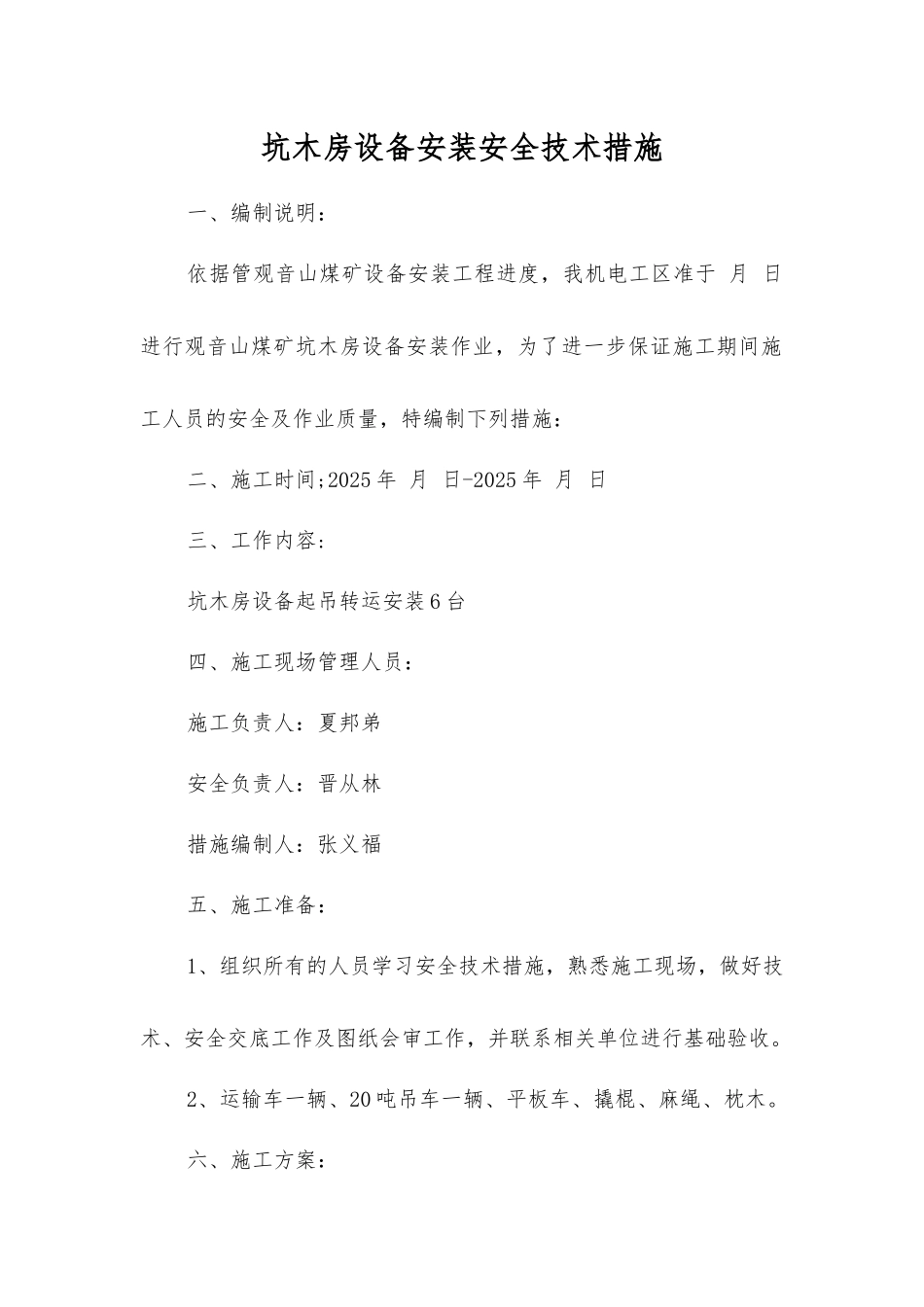

坑木房设备安装安全技术措施一、编制说明:依据管观音山煤矿设备安装工程进度,我机电工区准于 月 日进行观音山煤矿坑木房设备安装作业,为了进一步保证施工期间施工人员的安全及作业质量,特编制下列措施:二、施工时间;2025 年 月 日-2025 年 月 日三、工作内容:坑木房设备起吊转运安装 6 台四、施工现场管理人员:施工负责人:夏邦弟安全负责人:晋从林措施编制人:张义福五、施工准备:1、组织所有的人员学习安全技术措施,熟悉施工现场,做好技术、安全交底工作及图纸会审工作,并联系相关单位进行基础验收。2、运输车一辆、20 吨吊车一辆、平板车、撬棍、麻绳、枕木。六、施工方案:1、将放于综采车间的设备用行车吊装在车上。2、用车将设备转运至坑木房门口。3、用吊车将设备从车上吊至坑木房的门口平板车上。2、以人力推车的方式将设备转运至坑木房室内相应的位置。4、以人力的方式将设备搬运至安装平台。七、安装技术要求:(1)设备基础:1、设备安装前对设备基础尺寸及基础孔进行校验。2、设备基础表面和地脚螺栓预留孔中的油污、碎石、泥土、积水等均应清除洁净;预埋地脚螺栓的螺纹和螺母应保护完好;放置垫铁部位的表面应凿平。(2)放线就位和找平找正:1、设备就位前,应按施工图和边缘线及标高线、定安装的基准线。2、平面位置安装基准线与基础实际轴线,其允许偏差为±20mm。(3)地脚螺栓、垫铁和灌浆:1、地脚螺栓在预留孔中应垂直,无倾斜。2、地脚螺栓上的油污和氧化皮等应清除洁净,螺纹部分应涂少量油脂。3、螺母与垫圈、垫圈与设备底座间的接触均应紧密。4、拧紧螺母后,螺栓应露出螺母,其露出的长度宜为螺栓直径的 1/3~2/3。5、基础预留孔中的混泥土达到设计强度的 75%以上时拧紧地脚螺栓,各螺栓的拧紧力应均匀。6、每个地脚螺栓旁边至少应有一组垫铁。7、垫铁组在能放稳和不影响灌浆的情况下,应放在靠近地脚螺栓和底座主要受力部位下方。8、相邻两垫铁组间的距离宜为 500~1000mm。

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

坑木房设备安装安全技术措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
