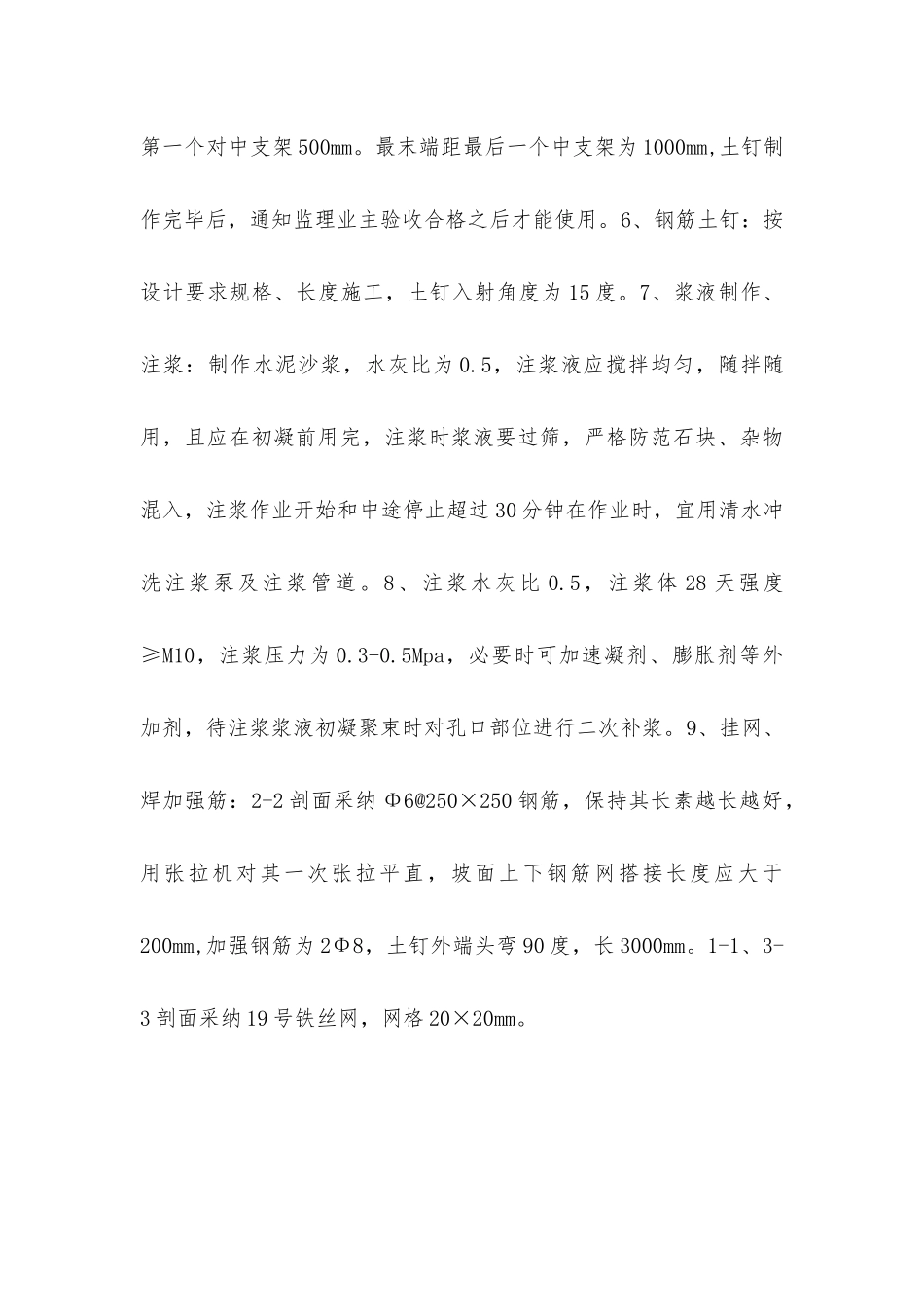

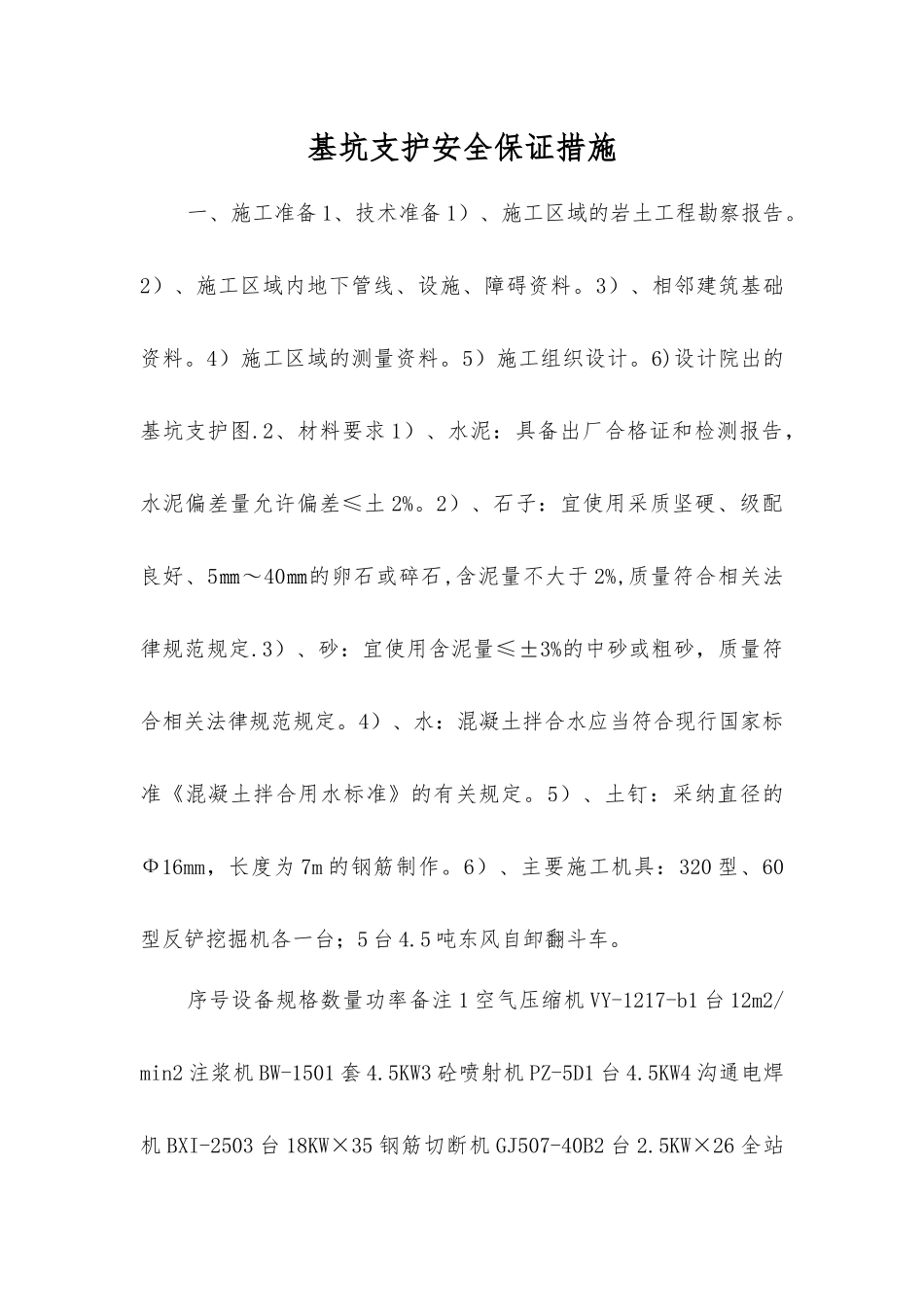

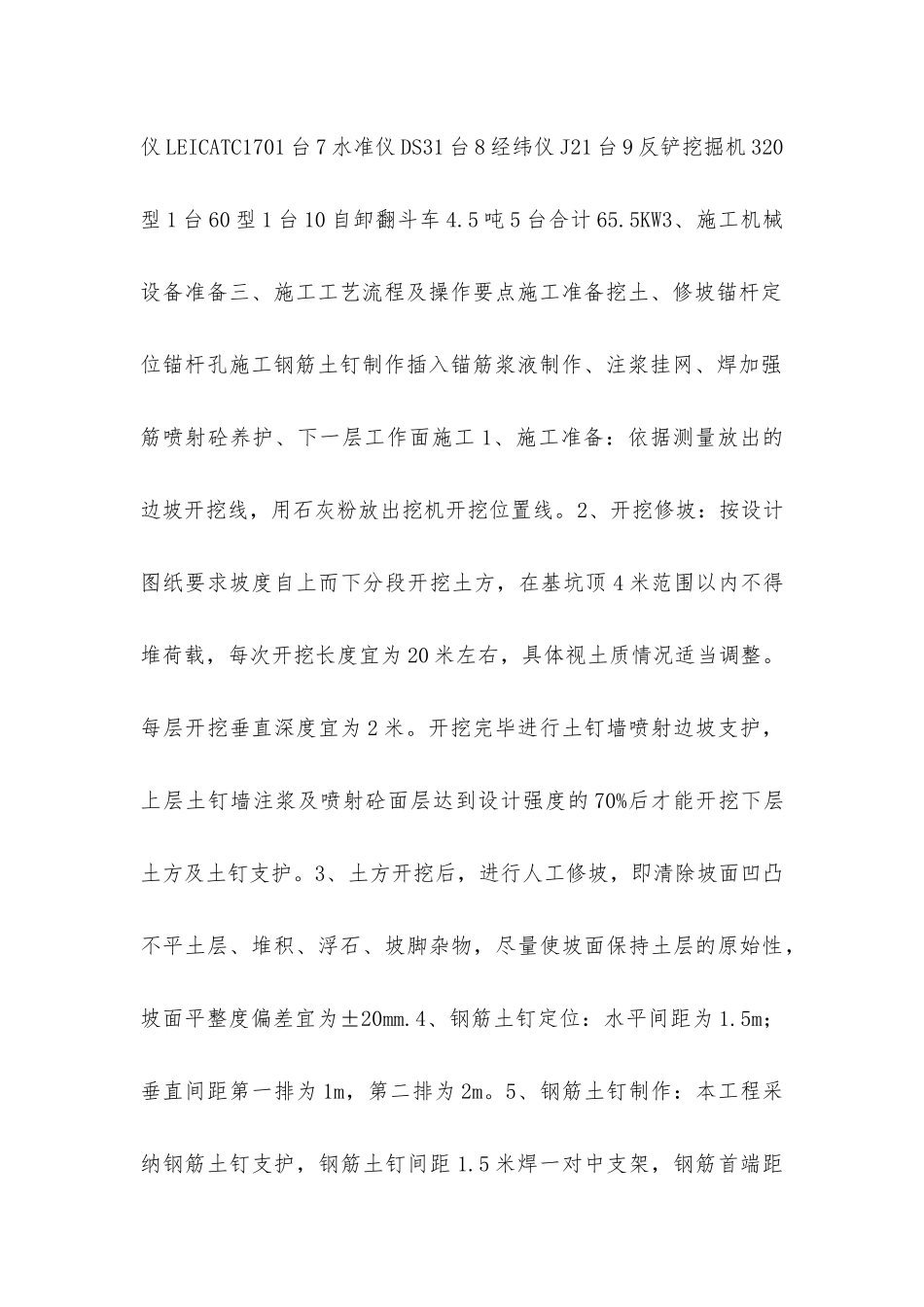

基坑支护安全保证措施一、施工准备 1、技术准备 1)、施工区域的岩土工程勘察报告。2)、施工区域内地下管线、设施、障碍资料。3)、相邻建筑基础资料。4)施工区域的测量资料。5)施工组织设计。6)设计院出的基坑支护图.2、材料要求 1)、水泥:具备出厂合格证和检测报告,水泥偏差量允许偏差≤土 2%。2)、石子:宜使用采质坚硬、级配良好、5㎜~40㎜的卵石或碎石,含泥量不大于 2%,质量符合相关法律规范规定.3)、砂:宜使用含泥量≤±3%的中砂或粗砂,质量符合相关法律规范规定。4)、水:混凝土拌合水应当符合现行国家标准《混凝土拌合用水标准》的有关规定。5)、土钉:采纳直径的Ф16mm,长度为 7m 的钢筋制作。6)、主要施工机具:320 型、60型反铲挖掘机各一台;5 台 4.5 吨东风自卸翻斗车。序号设备规格数量功率备注 1 空气压缩机 VY-1217-b1 台 12m2/min2 注浆机 BW-1501 套 4.5KW3 砼喷射机 PZ-5D1 台 4.5KW4 沟通电焊机 BXI-2503 台 18KW×35 钢筋切断机 GJ507-40B2 台 2.5KW×26 全站仪 LEICATC1701 台 7 水准仪 DS31 台 8 经纬仪 J21 台 9 反铲挖掘机 320型 1 台 60 型 1 台 10 自卸翻斗车 4.5 吨 5 台合计 65.5KW3、施工机械设备准备三、施工工艺流程及操作要点施工准备挖土、修坡锚杆定位锚杆孔施工钢筋土钉制作插入锚筋浆液制作、注浆挂网、焊加强筋喷射砼养护、下一层工作面施工 1、施工准备:依据测量放出的边坡开挖线,用石灰粉放出挖机开挖位置线。2、开挖修坡:按设计图纸要求坡度自上而下分段开挖土方,在基坑顶 4 米范围以内不得堆荷载,每次开挖长度宜为 20 米左右,具体视土质情况适当调整。每层开挖垂直深度宜为 2 米。开挖完毕进行土钉墙喷射边坡支护,上层土钉墙注浆及喷射砼面层达到设计强度的 70%后才能开挖下层土方及土钉支护。3、土方开挖后,进行人工修坡,即清除坡面凹凸不平土层、堆积、浮石、坡脚杂物,尽量使坡面保持土层的原始性,坡面平整度偏差宜为±20mm.4、钢筋土钉定位:水平间距为 1.5m;垂直间距第一排为 1m,第二排为 2m。5、钢筋土钉制作:本工程采纳钢筋土钉支护,钢筋土钉间距 1.5 米焊一对中支架,钢筋首端距第一个对中支架 500mm。最末端距最后一个中支架为 1000mm,土钉制作完毕后,通知监理业主验收合格之后才能使用。6、钢筋土钉:按设计要求规格、长度施工,土钉入射角度为 15 度。7、浆液制作、注浆:制作...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

基坑支护安全保证措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
