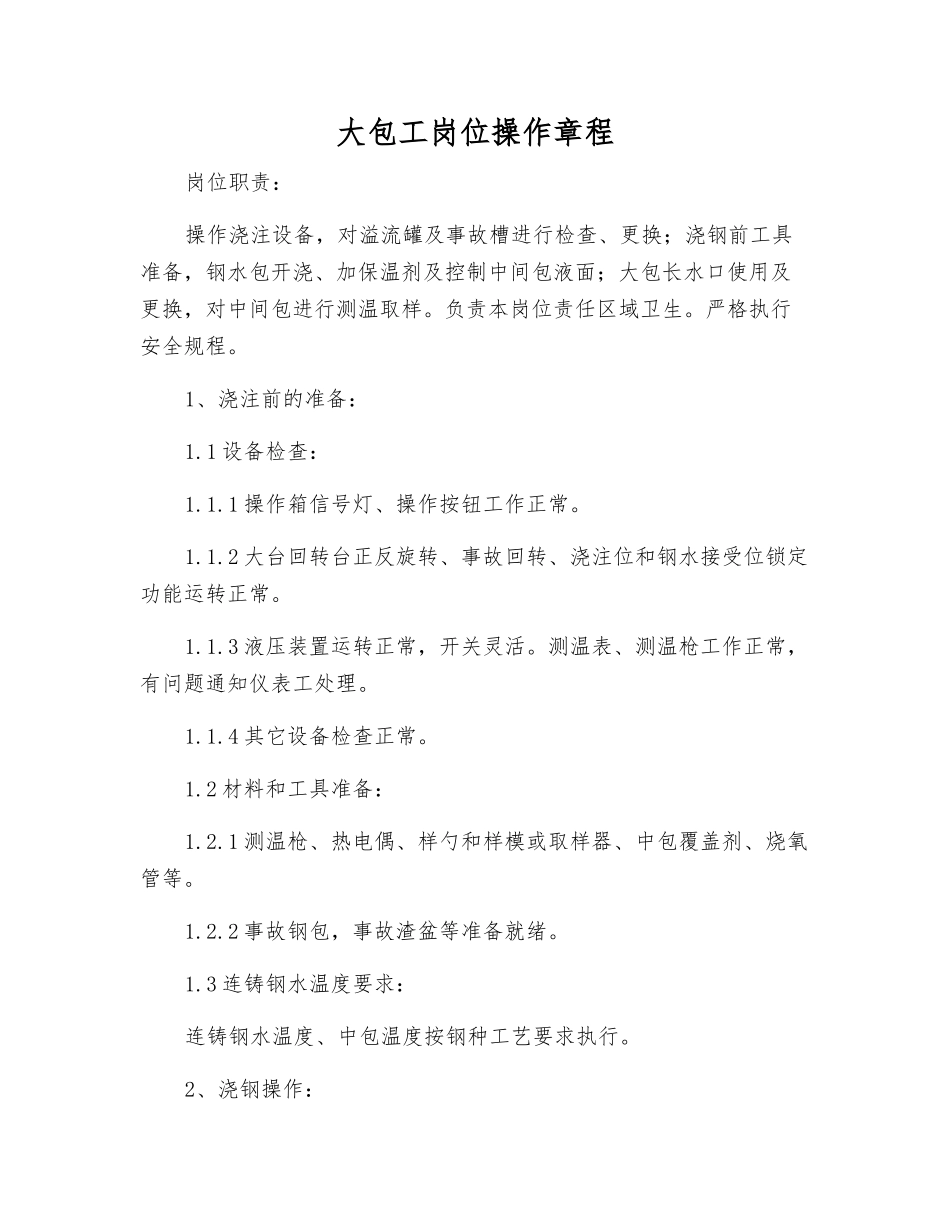

大包工岗位操作章程岗位职责:操作浇注设备,对溢流罐及事故槽进行检查、更换;浇钢前工具准备,钢水包开浇、加保温剂及控制中间包液面;大包长水口使用及更换,对中间包进行测温取样
负责本岗位责任区域卫生
严格执行安全规程
1、浇注前的准备:1
1 设备检查:1
1 操作箱信号灯、操作按钮工作正常
2 大台回转台正反旋转、事故回转、浇注位和钢水接受位锁定功能运转正常
3 液压装置运转正常,开关灵活
测温表、测温枪工作正常,有问题通知仪表工处理
4 其它设备检查正常
2 材料和工具准备:1
1 测温枪、热电偶、样勺和样模或取样器、中包覆盖剂、烧氧管等
2 事故钢包,事故渣盆等准备就绪
3 连铸钢水温度要求:连铸钢水温度、中包温度按钢种工艺要求执行

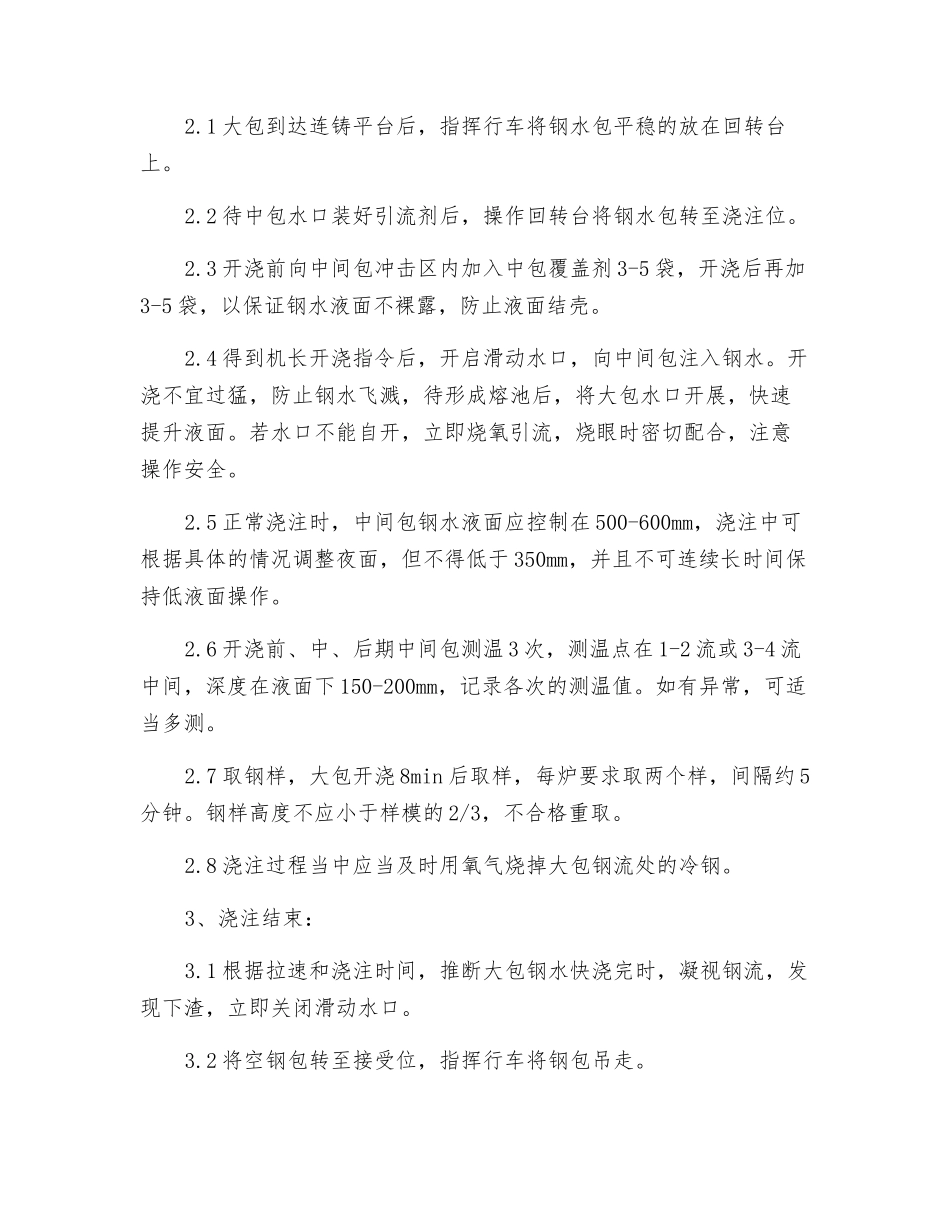

2、浇钢操作:2
1 大包到达连铸平台后,指挥行车将钢水包平稳的放在回转台上
2 待中包水口装好引流剂后,操作回转台将钢水包转至浇注位
3 开浇前向中间包冲击区内加入中包覆盖剂 3-5 袋,开浇后再加3-5 袋,以保证钢水液面不裸露,防止液面结壳
4 得到机长开浇指令后,开启滑动水口,向中间包注入钢水
开浇不宜过猛,防止钢水飞溅,待形成熔池后,将大包水口开展,快速提升液面
若水口不能自开,立即烧氧引流,烧眼时密切配合,注意操作安全
5 正常浇注时,中间包钢水液面应控制在 500-600mm,浇注中可根据具体的情况调整夜面,但不得低于 350mm,并且不可连续长时间保持低液面操作
6 开浇前、中、后期中间包测温 3 次,测温点在 1-2 流或 3-4 流中间,深度在液面下 150-200mm,记录各次的测温值
如有异常,可适当多测
7 取钢样,大包开浇 8min 后取样,每炉要求取两个样,间隔约 5分钟
钢样高度不应小于样模的 2/3,不合格重取

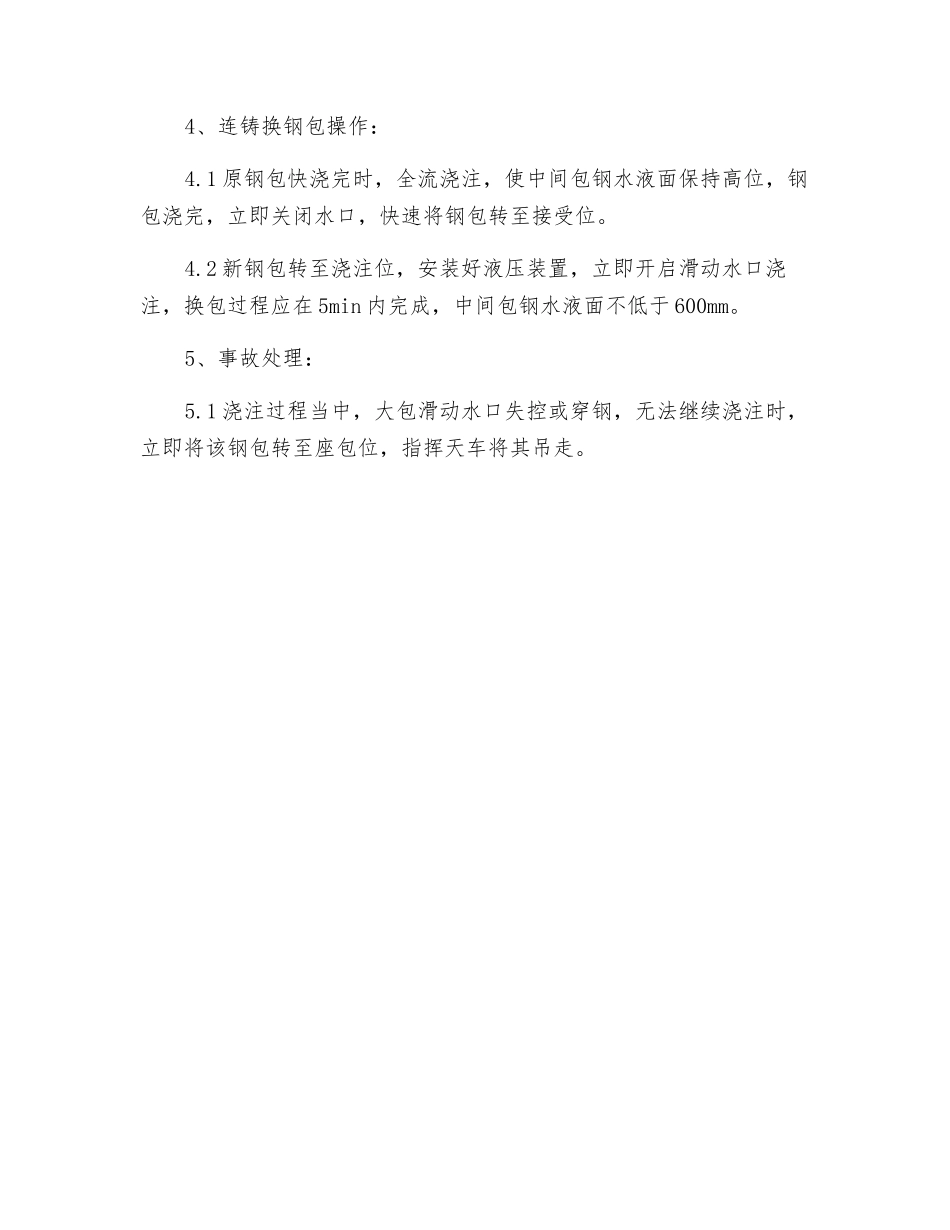

8 浇注过程当中应当及
