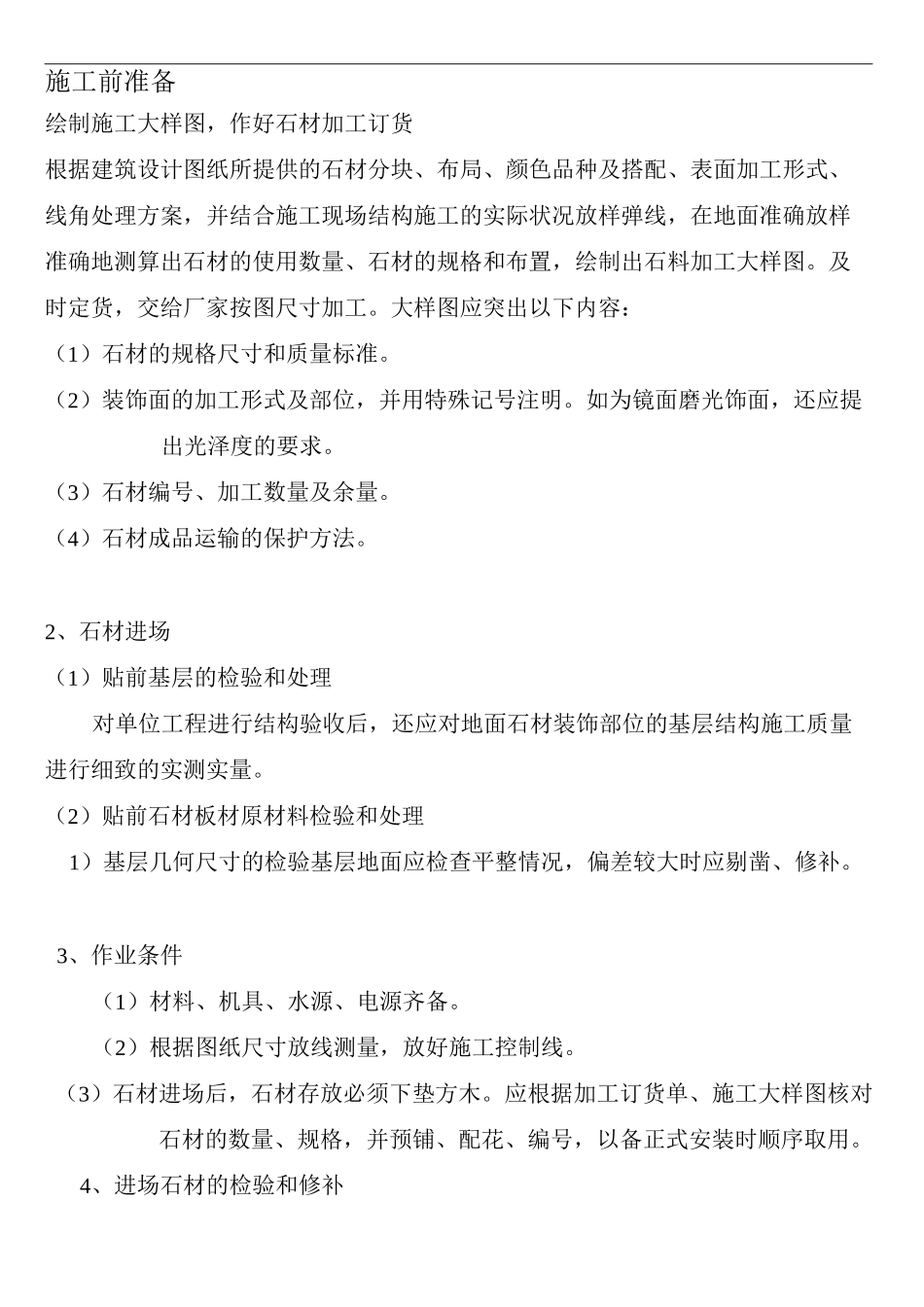

施工前准备绘制施工大样图,作好石材加工订货根据建筑设计图纸所提供的石材分块、布局、颜色品种及搭配、表面加工形式、线角处理方案,并结合施工现场结构施工的实际状况放样弹线,在地面准确放样准确地测算出石材的使用数量、石材的规格和布置,绘制出石料加工大样图
及时定货,交给厂家按图尺寸加工
大样图应突出以下内容:(1)石材的规格尺寸和质量标准
(2)装饰面的加工形式及部位,并用特殊记号注明
如为镜面磨光饰面,还应提出光泽度的要求
(3)石材编号、加工数量及余量
(4)石材成品运输的保护方法
2、石材进场(1)贴前基层的检验和处理对单位工程进行结构验收后,还应对地面石材装饰部位的基层结构施工质量进行细致的实测实量
(2)贴前石材板材原材料检验和处理1)基层几何尺寸的检验基层地面应检查平整情况,偏差较大时应剔凿、修补
3、作业条件(1)材料、机具、水源、电源齐备
(2)根据图纸尺寸放线测量,放好施工控制线
(3)石材进场后,石材存放必须下垫方木
应根据加工订货单、施工大样图核对石材的数量、规格,并预铺、配花、编号,以备正式安装时顺序取用

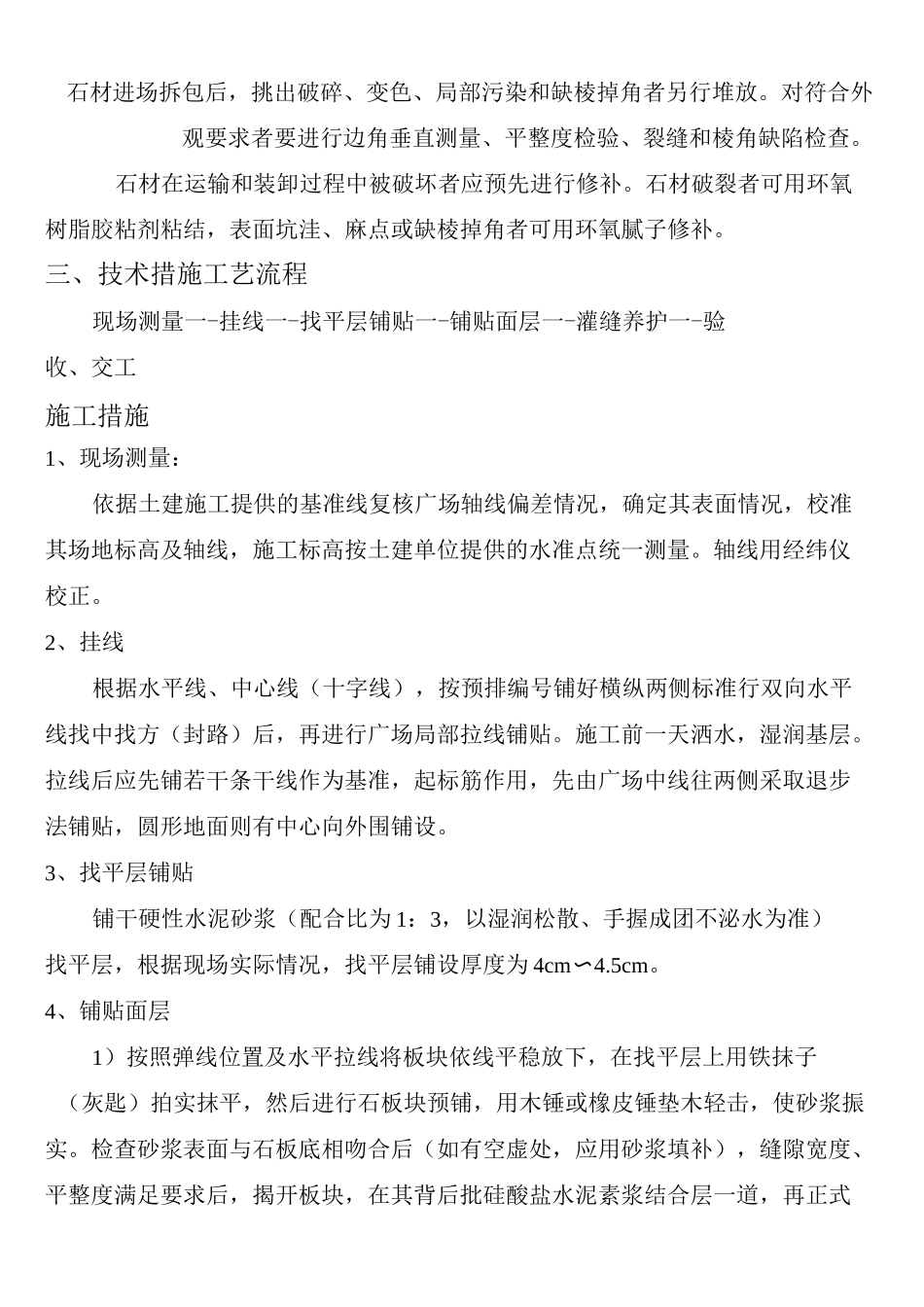

4、进场石材的检验和修补石材进场拆包后,挑出破碎、变色、局部污染和缺棱掉角者另行堆放
对符合外观要求者要进行边角垂直测量、平整度检验、裂缝和棱角缺陷检查
石材在运输和装卸过程中被破坏者应预先进行修补
石材破裂者可用环氧树脂胶粘剂粘结,表面坑洼、麻点或缺棱掉角者可用环氧腻子修补
三、技术措施工艺流程现场测量一-挂线一-找平层铺贴一-铺贴面层一-灌缝养护一-验收、交工施工措施1、现场测量:依据土建施工提供的基准线复核广场轴线偏差情况,确定其表面情况,校准其场地标高及轴线,施工标高按土建单位提供的水准点统一测量
轴线用经纬仪校正
2、挂线根据水平线、中心线(十字线),按预排编号铺好横纵两侧标准行双向水平线找中找方(封路)后,再进行广场局部拉线铺贴
施工前一天洒
