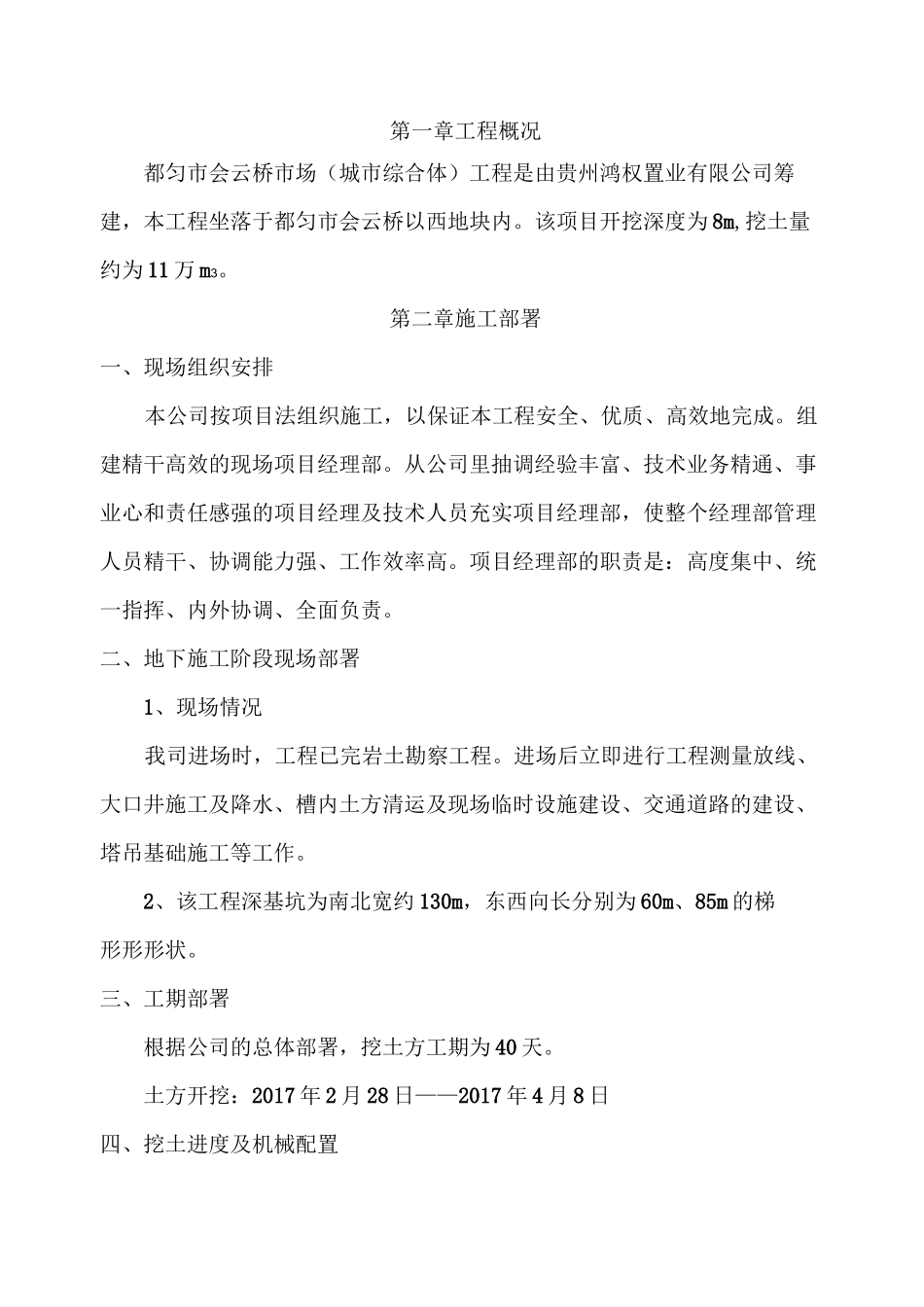

都匀市会云桥市场(城市综合体)深基坑降水、土方工程施工方案第一章工程概况都匀市会云桥市场(城市综合体)工程是由贵州鸿权置业有限公司筹建,本工程坐落于都匀市会云桥以西地块内
该项目开挖深度为 8m,挖土量约为 11 万 m3
第二章施工部署一、现场组织安排本公司按项目法组织施工,以保证本工程安全、优质、高效地完成
组建精干高效的现场项目经理部
从公司里抽调经验丰富、技术业务精通、事业心和责任感强的项目经理及技术人员充实项目经理部,使整个经理部管理人员精干、协调能力强、工作效率高
项目经理部的职责是:高度集中、统一指挥、内外协调、全面负责
二、地下施工阶段现场部署1、现场情况我司进场时,工程已完岩土勘察工程
进场后立即进行工程测量放线、大口井施工及降水、槽内土方清运及现场临时设施建设、交通道路的建设、塔吊基础施工等工作
2、该工程深基坑为南北宽约 130m,东西向长分别为 60m、85m 的梯形形形状
三、工期部署根据公司的总体部署,挖土方工期为 40 天

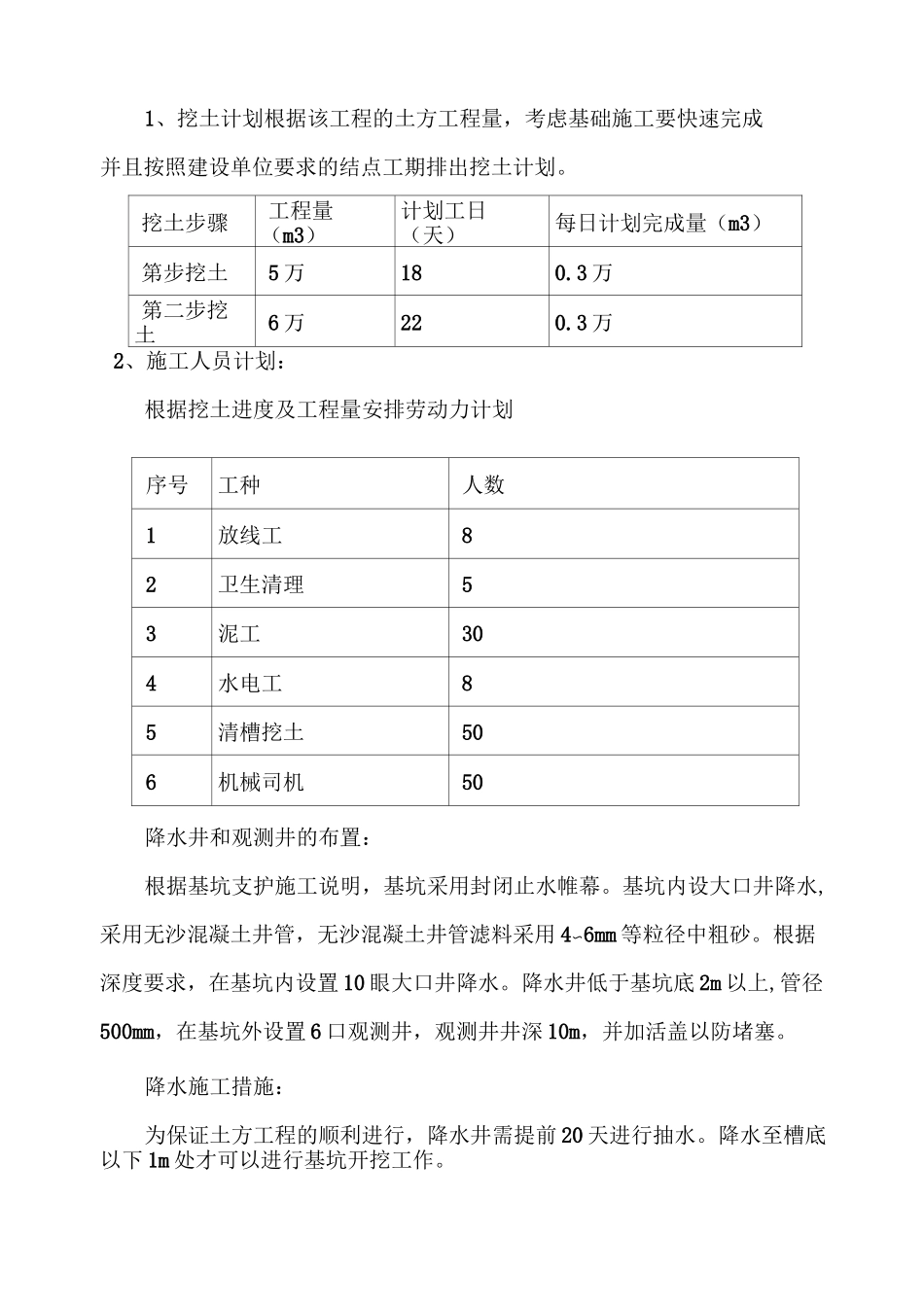

土方开挖:2017 年 2 月 28 日——2017 年 4 月 8 日四、挖土进度及机械配置1、挖土计划根据该工程的土方工程量,考虑基础施工要快速完成并且按照建设单位要求的结点工期排出挖土计划
挖土步骤工程量(m3)计划工日(天)每日计划完成量(m3)第步挖土5 万180
3 万第二步挖土6 万220
3 万2、施工人员计划:根据挖土进度及工程量安排劳动力计划序号工种人数1放线工82卫生清理53泥工304水电工85清槽挖土506机械司机50降水井和观测井的布置:根据基坑支护施工说明,基坑采用封闭止水帷幕
基坑内设大口井降水,采用无沙混凝土井管,无沙混凝土井管滤料采用 4〜6mm 等粒径中粗砂
根据深度要求,在基坑内设置 10 眼大口井降水
降水井低于基坑底 2m 以上,管径500mm,在基坑外设置 6 口观测井,观测井井深
