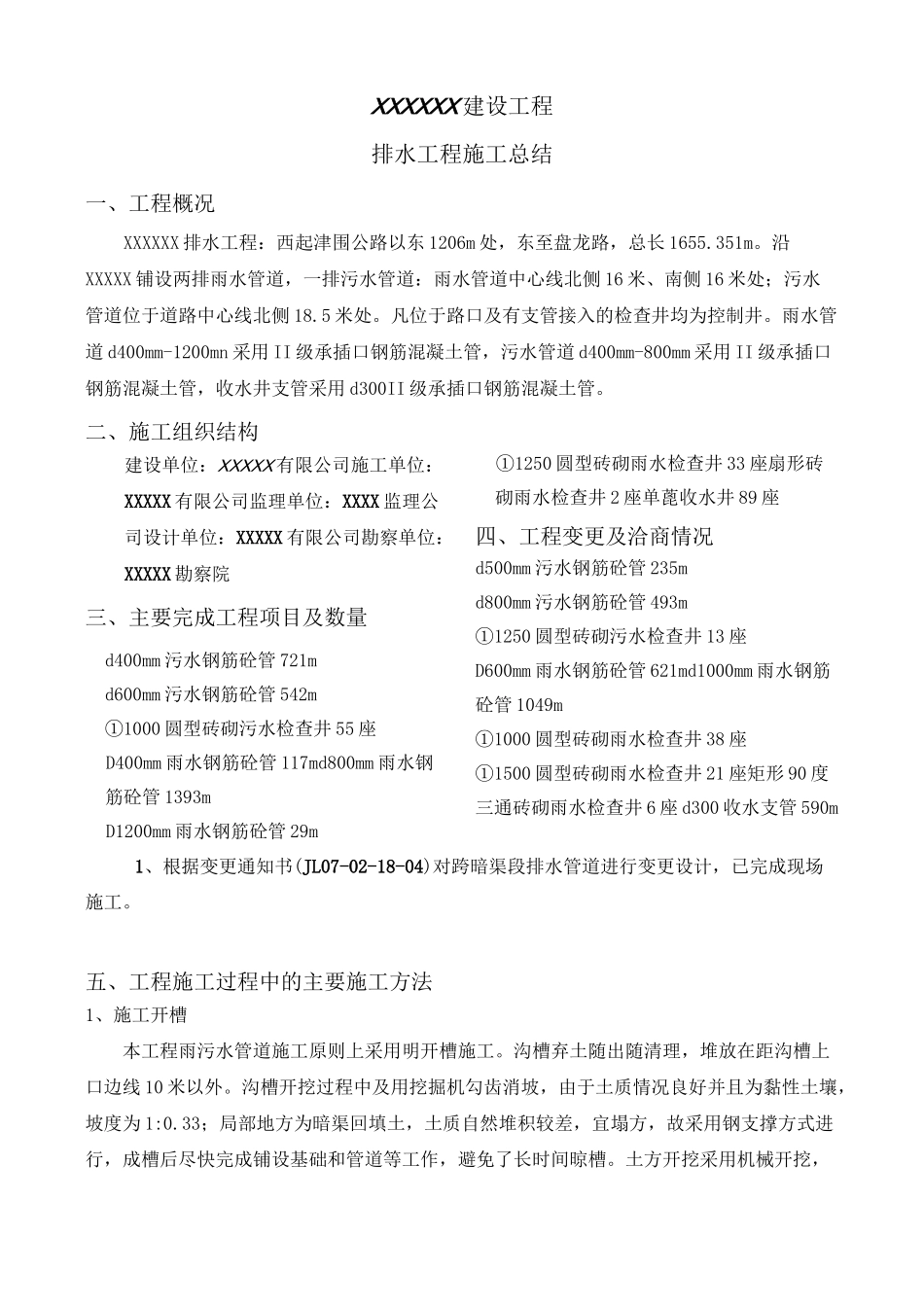

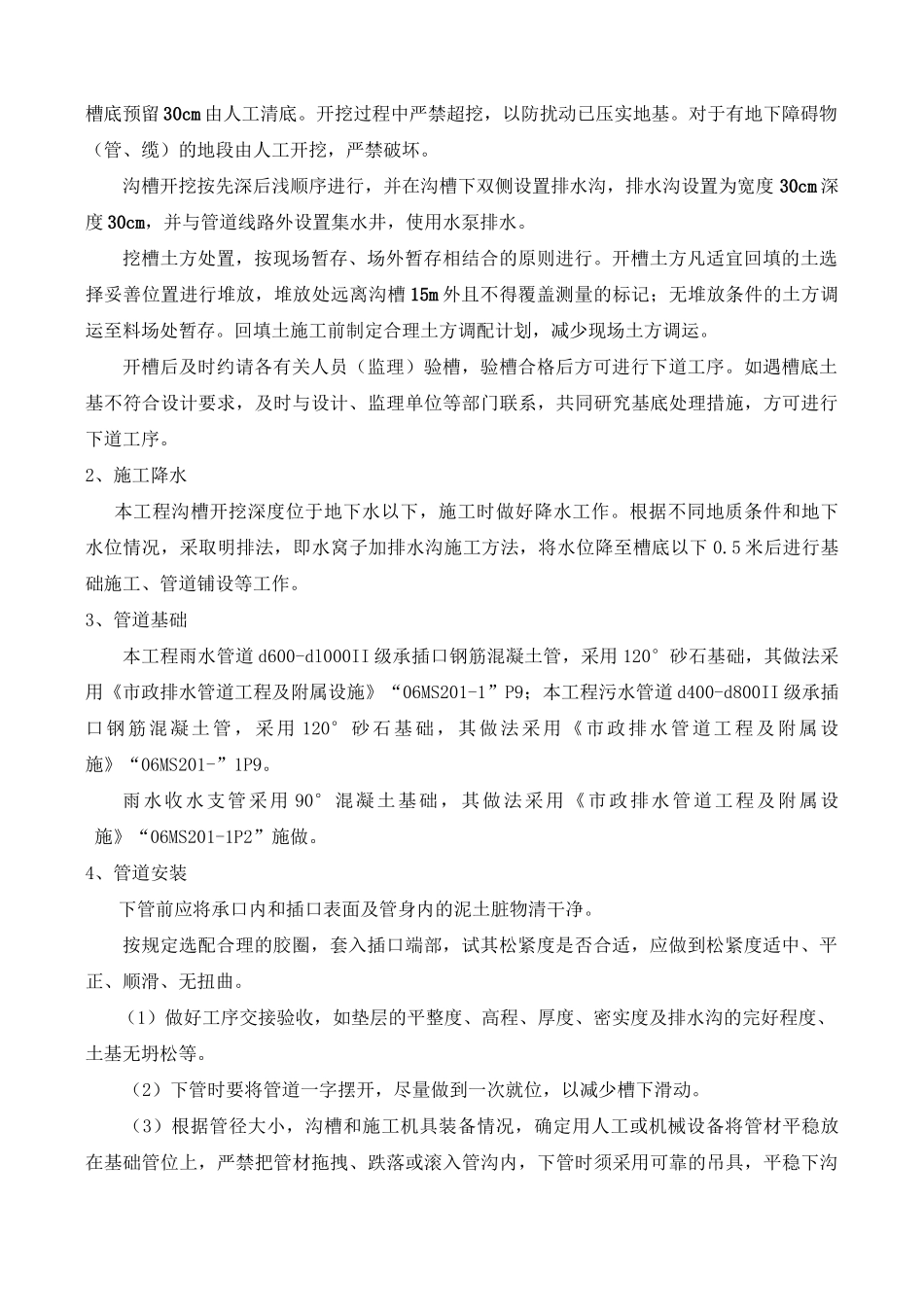

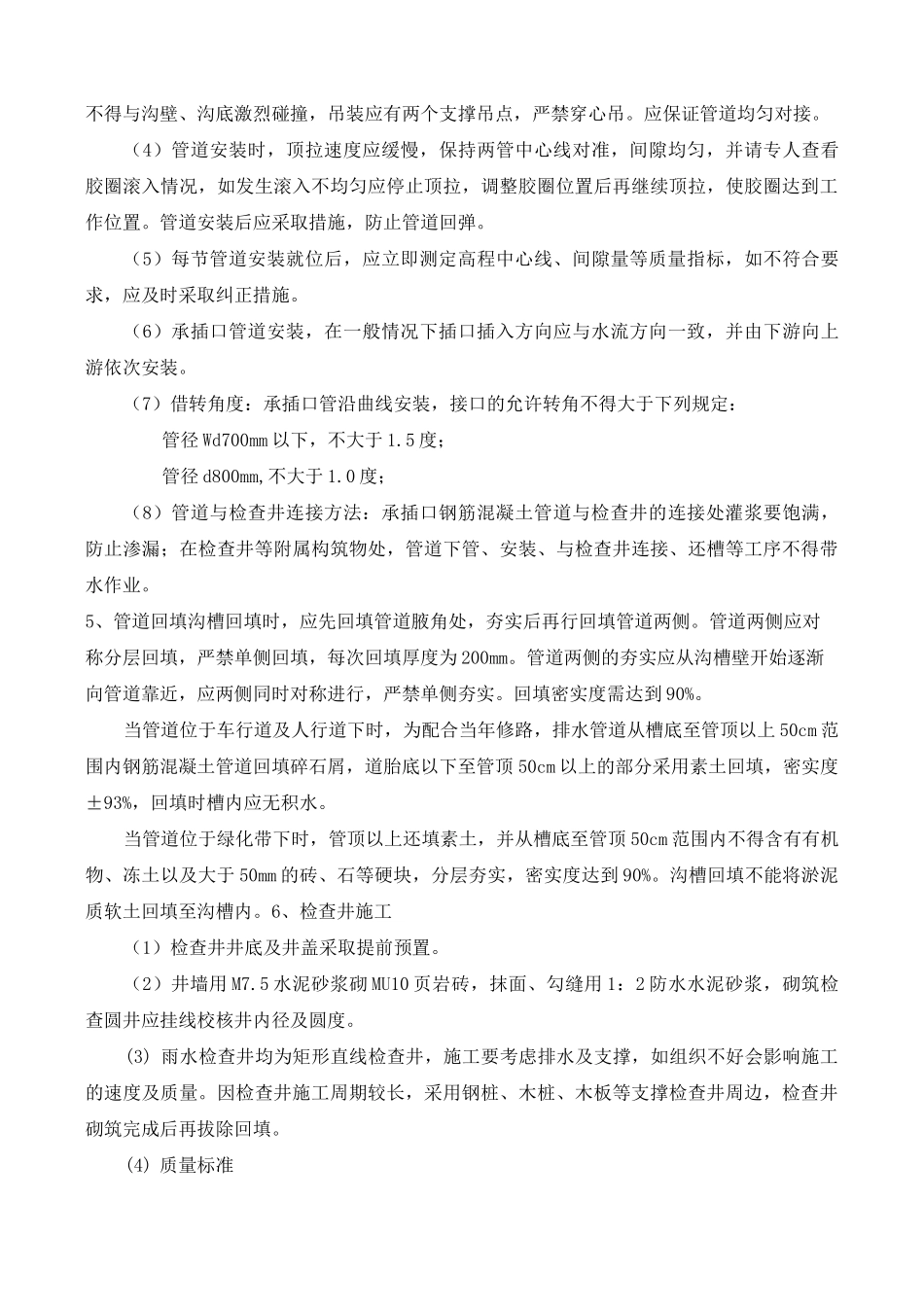

XXXXXX 建设工程排水工程施工总结一、工程概况XXXXXX 排水工程:西起津围公路以东 1206m 处,东至盘龙路,总长 1655.351m。沿XXXXX 铺设两排雨水管道,一排污水管道:雨水管道中心线北侧 16 米、南侧 16 米处;污水管道位于道路中心线北侧 18.5 米处。凡位于路口及有支管接入的检查井均为控制井。雨水管道 d400mm-1200mn 采用 II 级承插口钢筋混凝土管,污水管道 d400mm-800mm 采用 II 级承插口钢筋混凝土管,收水井支管采用 d300II 级承插口钢筋混凝土管。二、施工组织结构建设单位:XXXXX 有限公司施工单位:XXXXX 有限公司监理单位:XXXX 监理公司设计单位:XXXXX 有限公司勘察单位:XXXXX 勘察院三、主要完成工程项目及数量d400mm 污水钢筋砼管 721md600mm 污水钢筋砼管 542m①1000 圆型砖砌污水检查井 55 座D400mm 雨水钢筋砼管 117md800mm 雨水钢筋砼管 1393mD1200mm 雨水钢筋砼管 29m①1250 圆型砖砌雨水检查井 33 座扇形砖砌雨水检查井 2 座单蓖收水井 89 座四、工程变更及洽商情况d500mm 污水钢筋砼管 235md800mm 污水钢筋砼管 493m①1250 圆型砖砌污水检查井 13 座D600mm 雨水钢筋砼管 621md1000mm 雨水钢筋砼管 1049m①1000 圆型砖砌雨水检查井 38 座①1500 圆型砖砌雨水检查井 21 座矩形 90 度三通砖砌雨水检查井 6 座 d300 收水支管 590m1、根据变更通知书(JL07-02-18-04)对跨暗渠段排水管道进行变更设计,已完成现场施工。五、工程施工过程中的主要施工方法1、施工开槽本工程雨污水管道施工原则上采用明开槽施工。沟槽弃土随出随清理,堆放在距沟槽上口边线 10 米以外。沟槽开挖过程中及用挖掘机勾齿消坡,由于土质情况良好并且为黏性土壤,坡度为 1:0.33;局部地方为暗渠回填土,土质自然堆积较差,宜塌方,故采用钢支撑方式进行,成槽后尽快完成铺设基础和管道等工作,避免了长时间晾槽。土方开挖采用机械开挖,槽底预留 30cm 由人工清底。开挖过程中严禁超挖,以防扰动已压实地基。对于有地下障碍物(管、缆)的地段由人工开挖,严禁破坏。沟槽开挖按先深后浅顺序进行,并在沟槽下双侧设置排水沟,排水沟设置为宽度 30cm 深度 30cm,并与管道线路外设置集水井,使用水泵排水。挖槽土方处置,按现场暂存、场外暂存相结合的原则进行。开槽土方凡适宜回填的土选择妥善位置进行堆放,堆放处远离沟槽 15m 外且不得覆盖测量的标记;无堆放条件的土方...
