湖南瑞源石化股份有限公司换热器检修方案编制审核批准会签安全湖南瑞源石化股份有限公司二 O—四年月日-1-一、概述本公司于 2014 年 3 月中旬进行停工检修,在这次检修过程中,本装置内的所有换热器进行抽芯检修
因此大修换热器的数量较多、体积较大、检修的设备重量较重,检修时间紧,并需高度交叉作业,为确保换热器的检修优质、高速、安全顺利的完成,特编制本方案

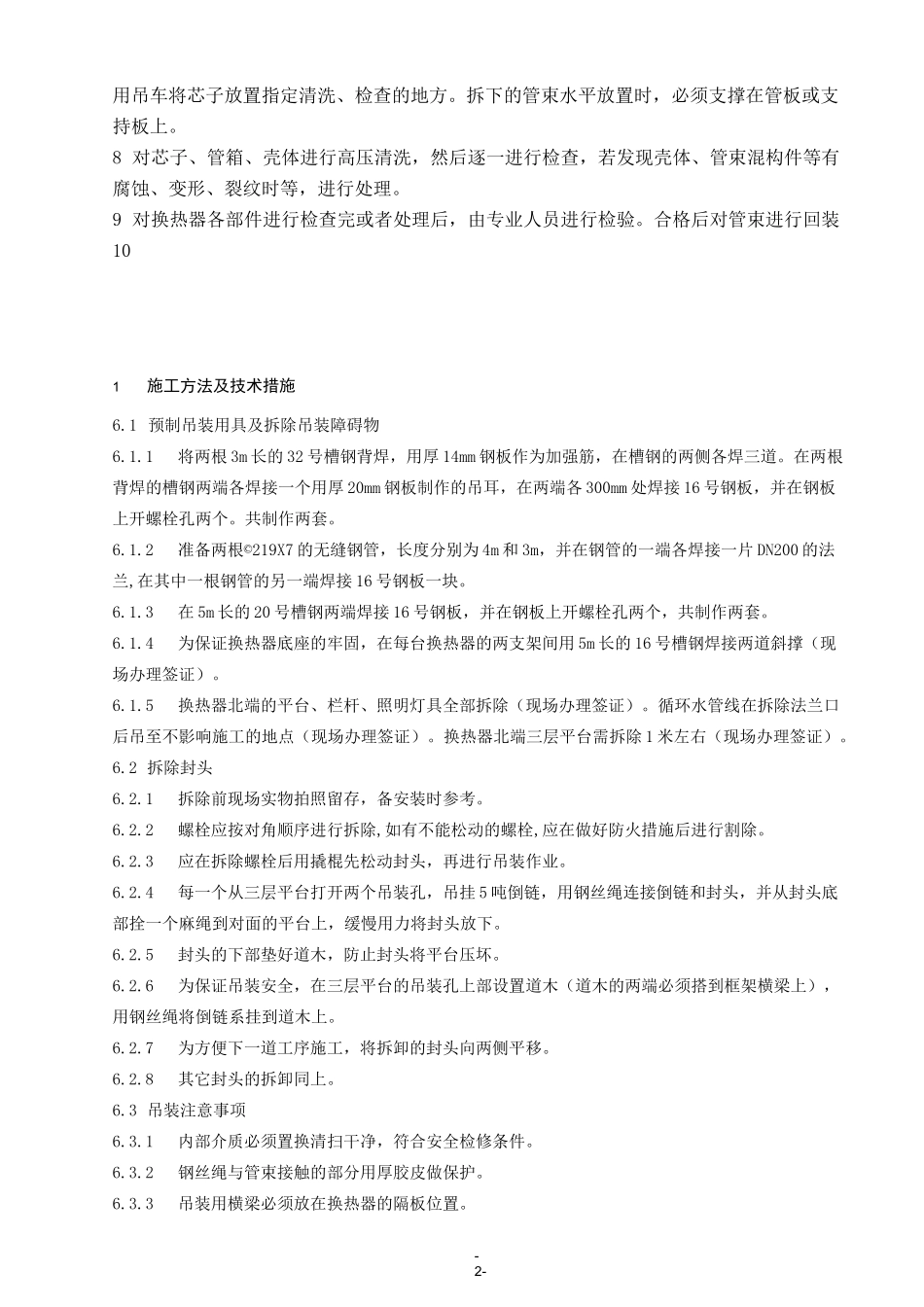

二、编制依据《炼油厂换热器维护检修规程》SY21003-73;《石油化工施工安全技术规程》SH3505—99;《化工工程建设起重施工规范》HGJ50201-2001;《瑞源石化股份有限公司 2014 大修计划》三、检修准备1 检修前,应根据检修计划会同保运单位相关主管人员一起到现场最终确定检修工作内容和计划工作量,熟悉现场的每一项检修内容的位置、工作量和检修难度,以便于做好各工种、各工序之间的工作协调
2 根据检修计划内容,核实每项施工任务的具体位置和详细情况,对在检修时需要搭设脚手架和使用吊车的任务逐项统计,列出有关脚手架搭设数量和吊车台班需求情况的明细表,落实施工手段用料和机具需用的数量
3 要求保运单位准备好检修所需的检修施工机具和材料
4 检修前,应向所有参加检修施工人员进行详细的技术交底,明确检修的工作内容、技术要求、质量标准和时间要求
5 提前 3 天把螺栓螺纹喷涂松动剂或柴油等,以防检修拆卸时锈死
四、施工步骤1 对检修换热器进行搭设脚手架,拆除相关管线保温,拆除时应保持其完整,拆下的保温结构要编号,要保存好,便于恢复时使用
2 工艺组对即将检修的换热器进行退料处理,直到采样合格
3 联系保运单位人员带检修工具及吊车到现场,同时监护人员开具设备作业检修票到现场并让检修人员签字确认
4 由监护人员监护并指导检修人员将换热器循环水管线进行断开及相关管线断开,必要的地方需要加盲板
5 检修人员拆卸换热器管箱螺栓,然
