广明高速公路延长线工程桥梁墩柱施工总结-1-中交四航局一公司广明高速公路延长线工程路基、桥涵施工项目经理部二分部桥梁墩柱施工总结一、编制依据1
广明高速公路延长线工程设计图纸
我国现行的公路工程施工技术规范及工程质量检验评定标准、安全规范等
本工程所在地的社会及自然环境等条件和现场踏勘调查所获得的有关资料
我公司既有的科研成果、先进施工方法和承建类似工程的施工经验
二、工程简介我部施工的广明高速公路延长线工程,在我标范围内桥梁 5 座,含墩柱共 78 根,墩柱为 C30 钢筋混凝土圆柱结构,直径有 1
3m 和 1
4m 两种,墩柱高度范围3m~12

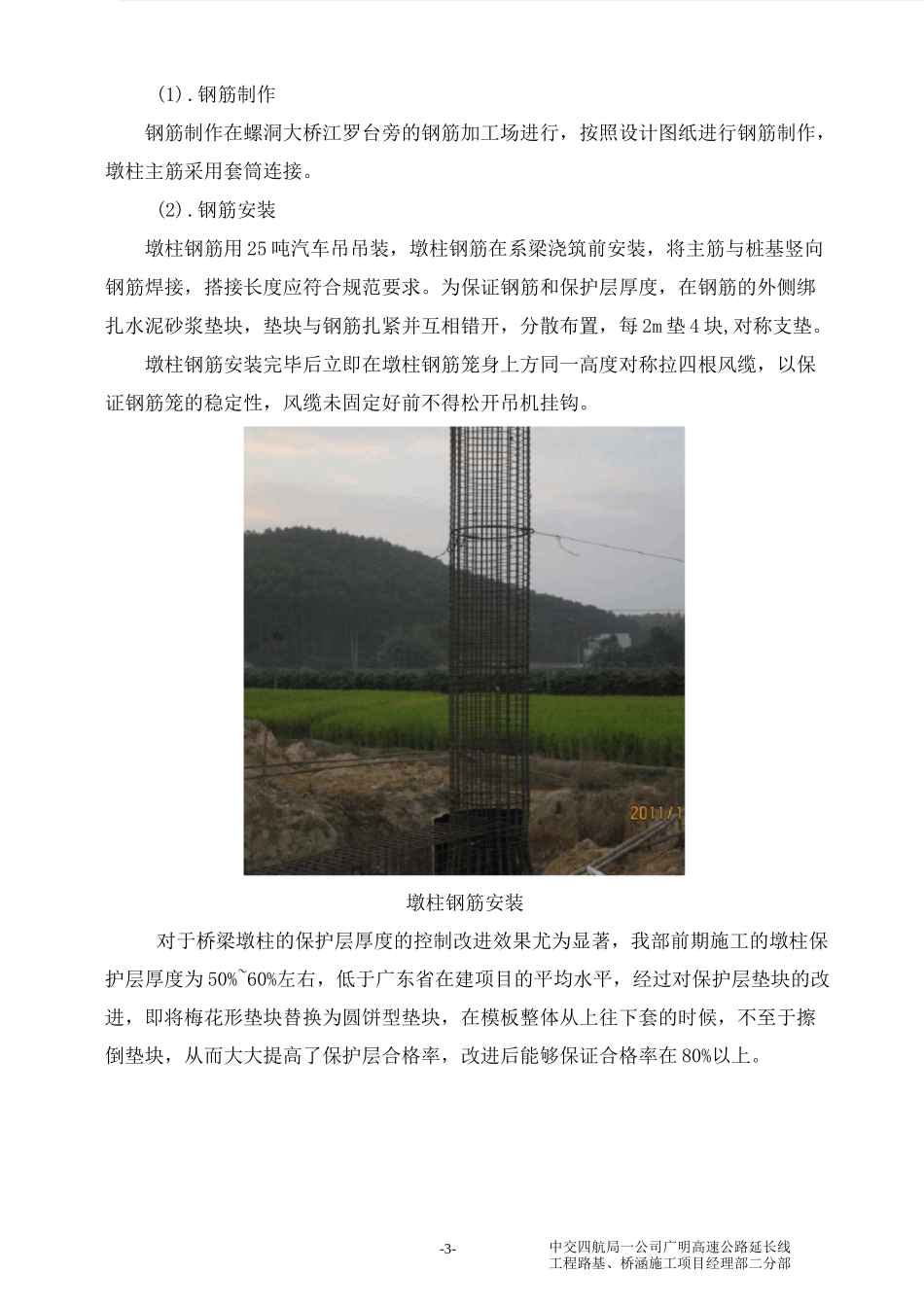

三、施工人员情况我部参与墩柱施工主要人员如下表:人员分工表序号姓名职务职称工作职责备注1冯丿光鑫项目副总工工程师现场技术负责人2王奎武工程副部长工程师现场施工负责人3吴世解技术员助理工程师现场施工组织4殷美华质检部长助理工程师质量检查5赖旭阳安全部长助理工程师安全检杳6冯子杰试验检测员检测员试验检测7林湛川试验辅助工试验工辅助试验检测四、施工机械设备我部投入墩柱施工的机械设备如下表:主要机械一览表中交四航局一公司广明高速公路延长线工程路基、桥涵施工项目经理部二分部-2-序号名称型号单位数量1汽车吊25T辆12砼运输车9m3辆23拌合站HZS75套14插入式振捣器套2五、施工工艺总结5
1 施工准备1
清理施工场地,为施工定位放线创造条件
根据施工坐标及设计提供的导线点,做好定位放线及水准点的引测并复核,将测量报告提交监理工程师审查
熟悉施工图,认真做好图纸会审和技术交底工作
根据施工现场搭设临时设施,架设临时供电线路,建立施工排污系统,修建施工临时便道
2 测量放样在系梁顶墩位处凿毛完后,按照设计图纸,用全站仪准确放出墩柱中心,并在系梁桩顶上打入钢钉画上红圈标记

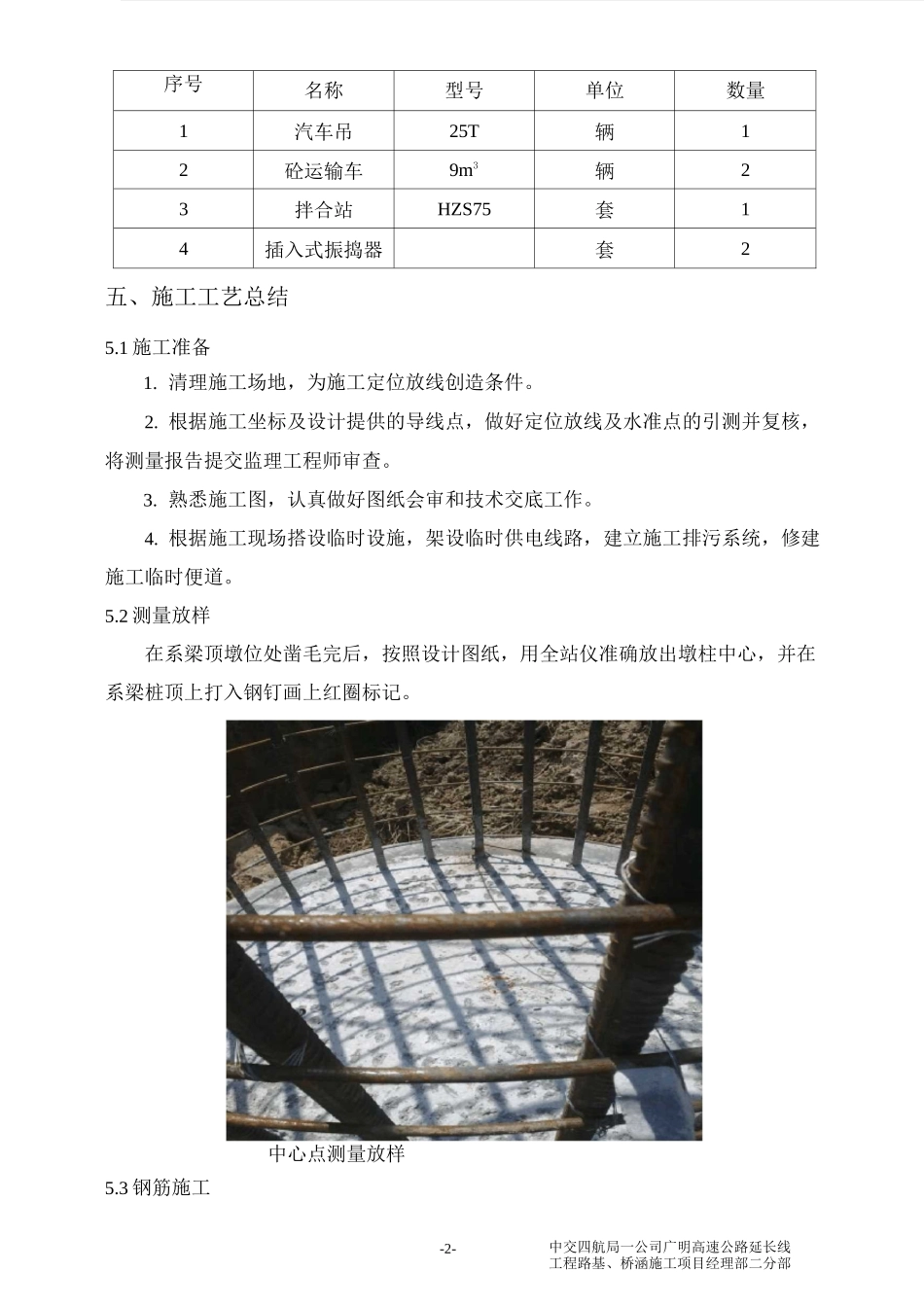

中心点测量放样
