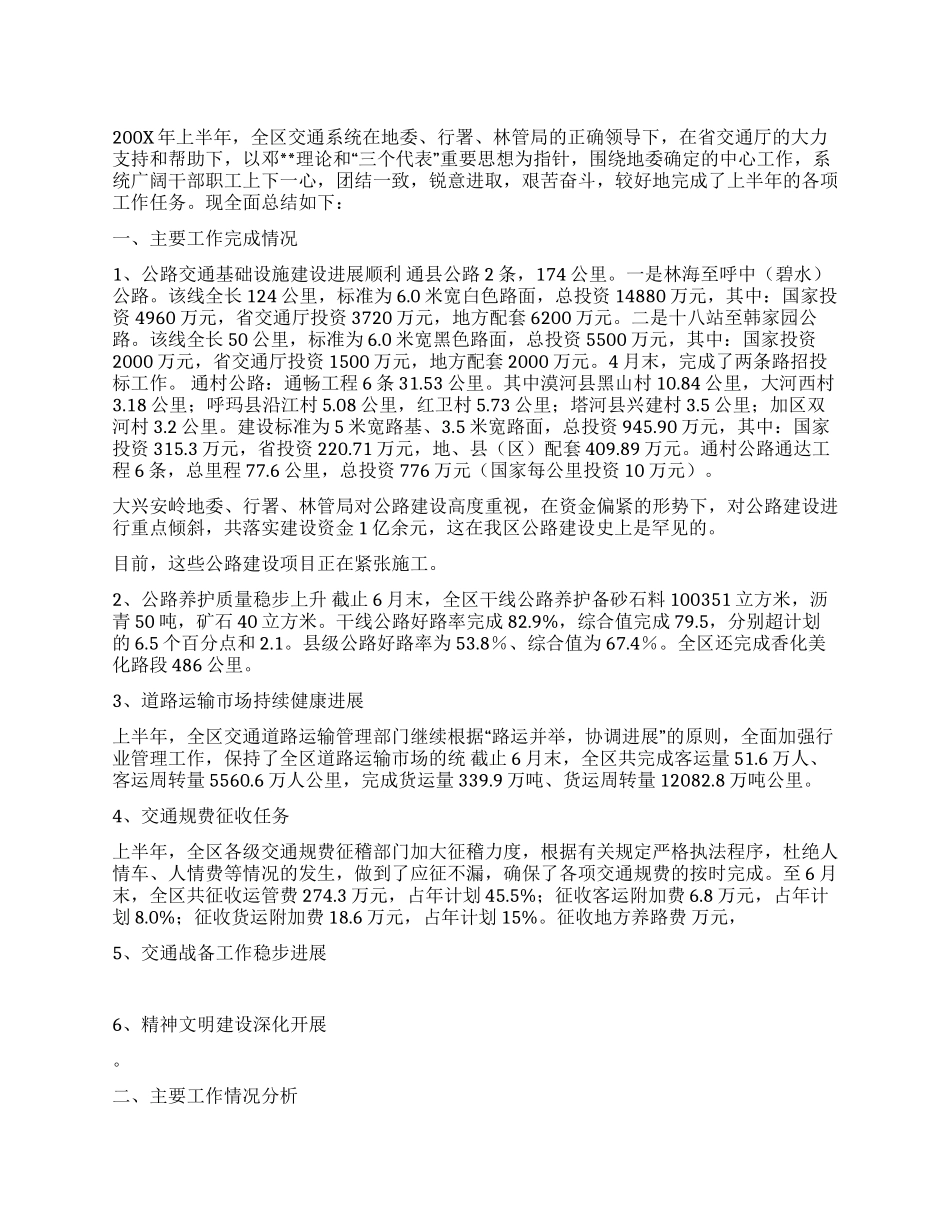

200X 年上半年,全区交通系统在地委、行署、林管局的正确领导下,在省交通厅的大力支持和帮助下,以邓**“”理论和 三个代表 重要思想为指针,围绕地委确定的中心工作,系统广阔干部职工上下一心,团结一致,锐意进取,艰苦奋斗,较好地完成了上半年的各项工作任务
现全面总结如下:一、主要工作完成情况1 、公路交通基础设施建设进展顺利 通县公路 2 条,174 公里
一是林海至呼中(碧水)公路
该线全长 124 公里,标准为 6
0 米宽白色路面,总投资 14880 万元,其中:国家投 资 4960 万元,省交通厅投资 3720 万元,地方配套 6200 万元
二是十八站至韩家园公路
该线全长 50 公里,标准为 6
0 米宽黑色路面,总投资 5500 万元,其中:国家投资2000 万元,省交通厅投资 1500 万元,地方配套 2000 万元
4 月末,完成了两条路招投 标工作
通村公路:通畅工程 6 条 31
其中漠河县黑山村 10
84 公里,大河西村3
18 公里;呼玛县沿江村 5
08 公里,红卫村 5
73 公里;塔河县兴建村 3
5 公里;加区双河村 3
建设标准为 5 米宽路基、3
5 米宽路面,总投资 945
90 万元,其中:国家投资 315
3 万元,省投资 220
71 万元,地、县(区)配套 409
通村公路通达工程 6 条,总里程 77
6 公里,总投资 776 万元(国家每公里投资 10 万元)
大兴安岭地委、行署、林管局对公路建设高度重视,在资金偏紧的形势下,对公路建设进行重点倾斜,共落实建设资金 1 亿余元,这在我区公路建设史上是罕见的
目前,这些公路建设项目正在紧张施工
2 、公路养护质量稳步上升 截止 6 月末,全区干线公路养护备砂石料 100351 立方米,沥青 50 吨,矿石 40 立方米

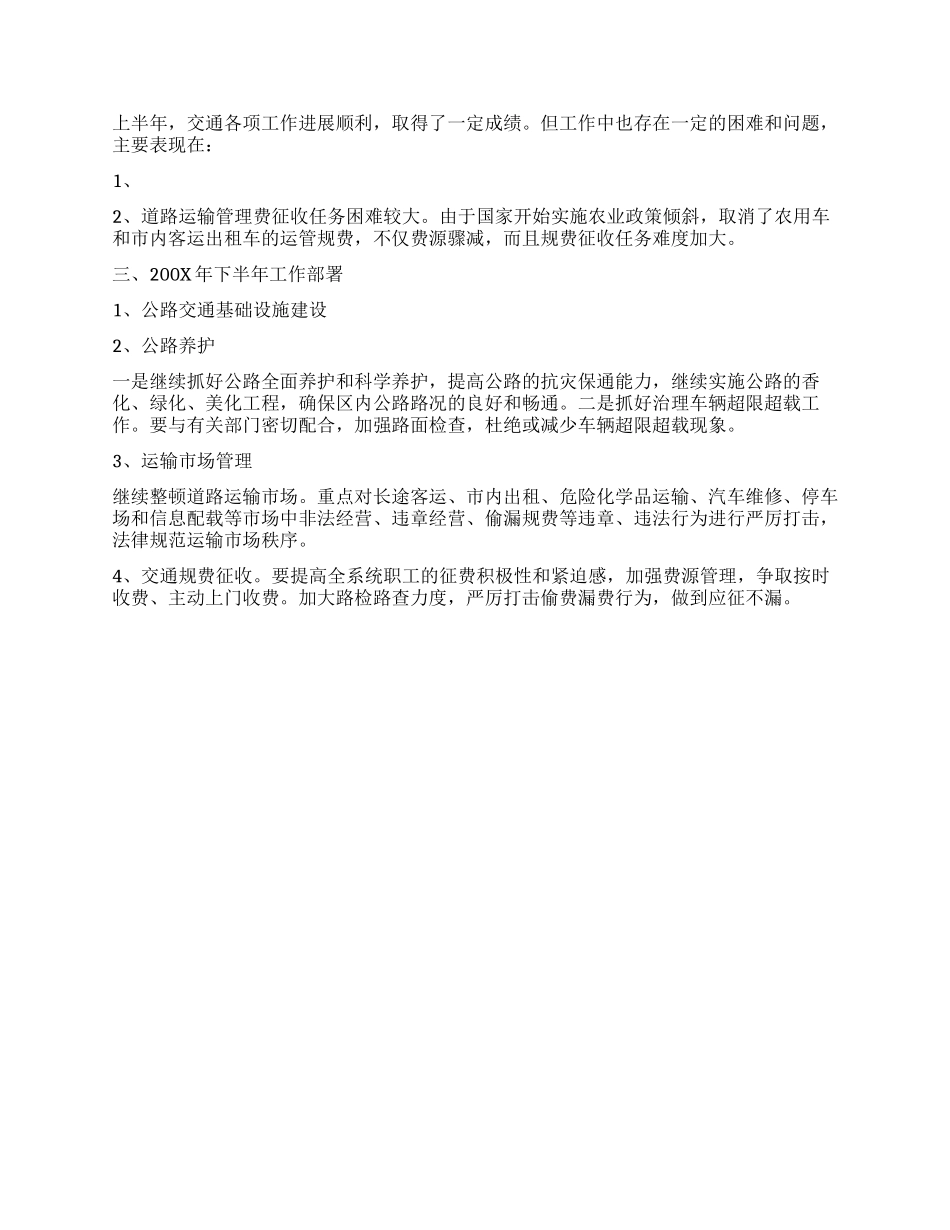

干线公路好路率完成
