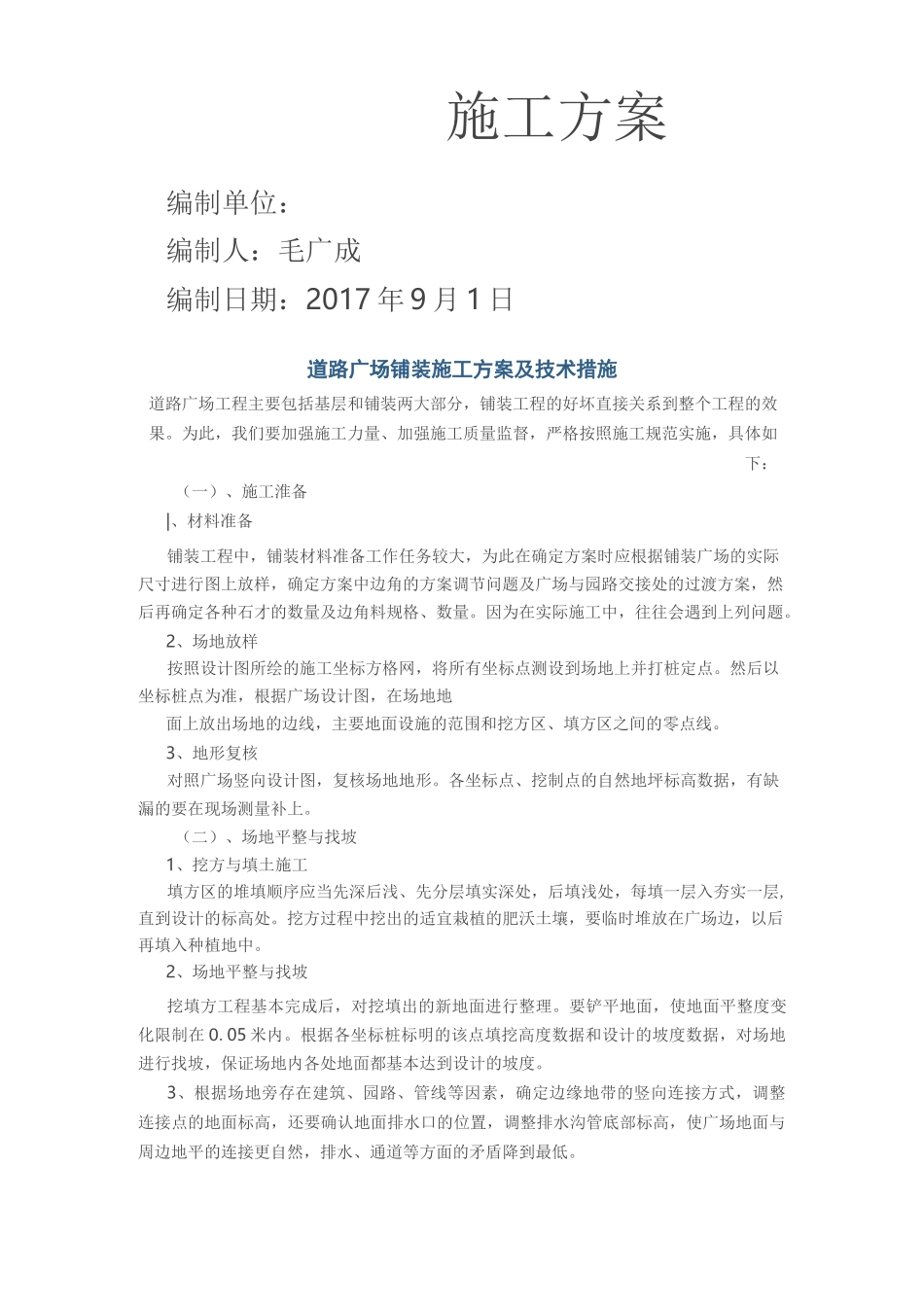

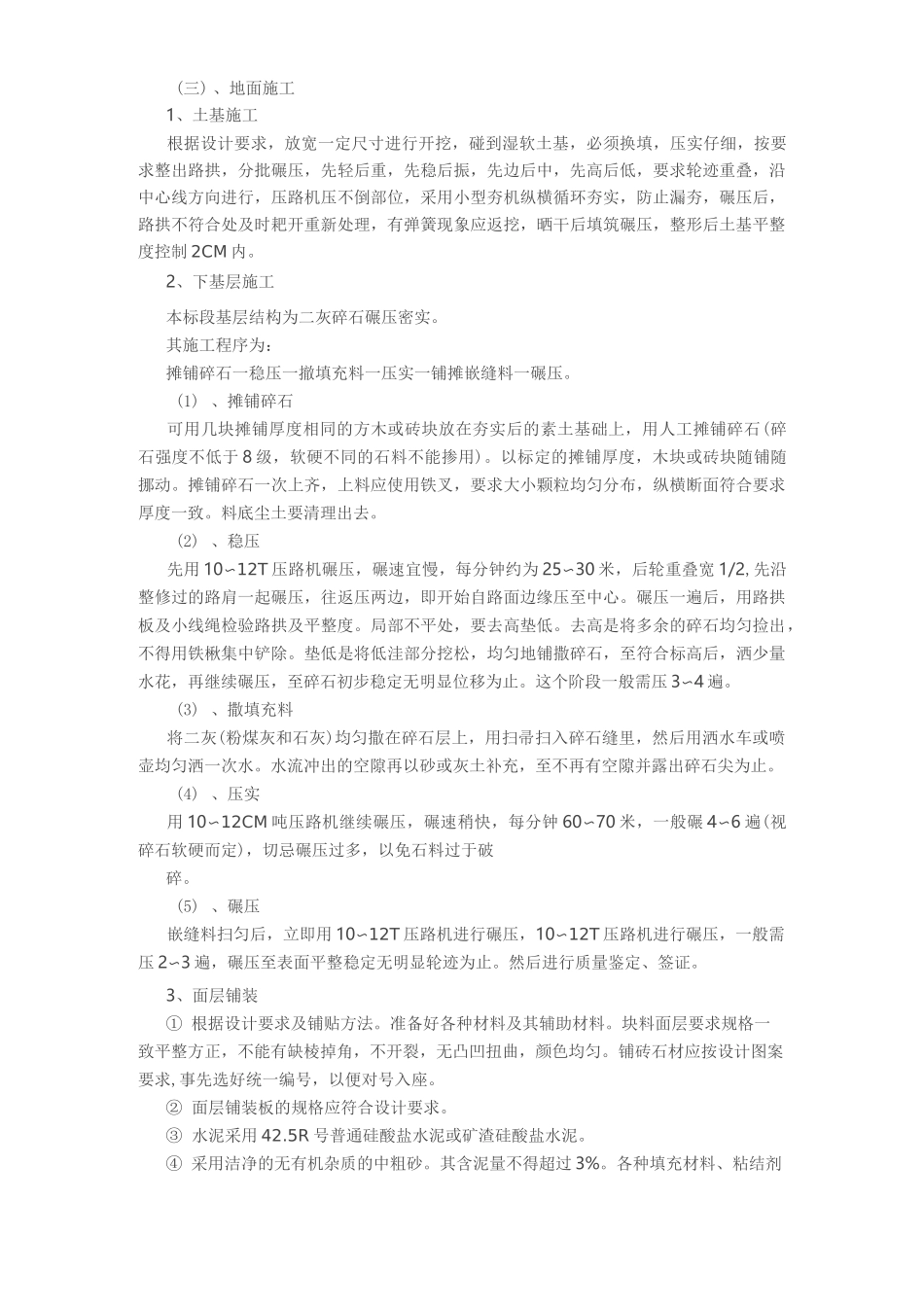

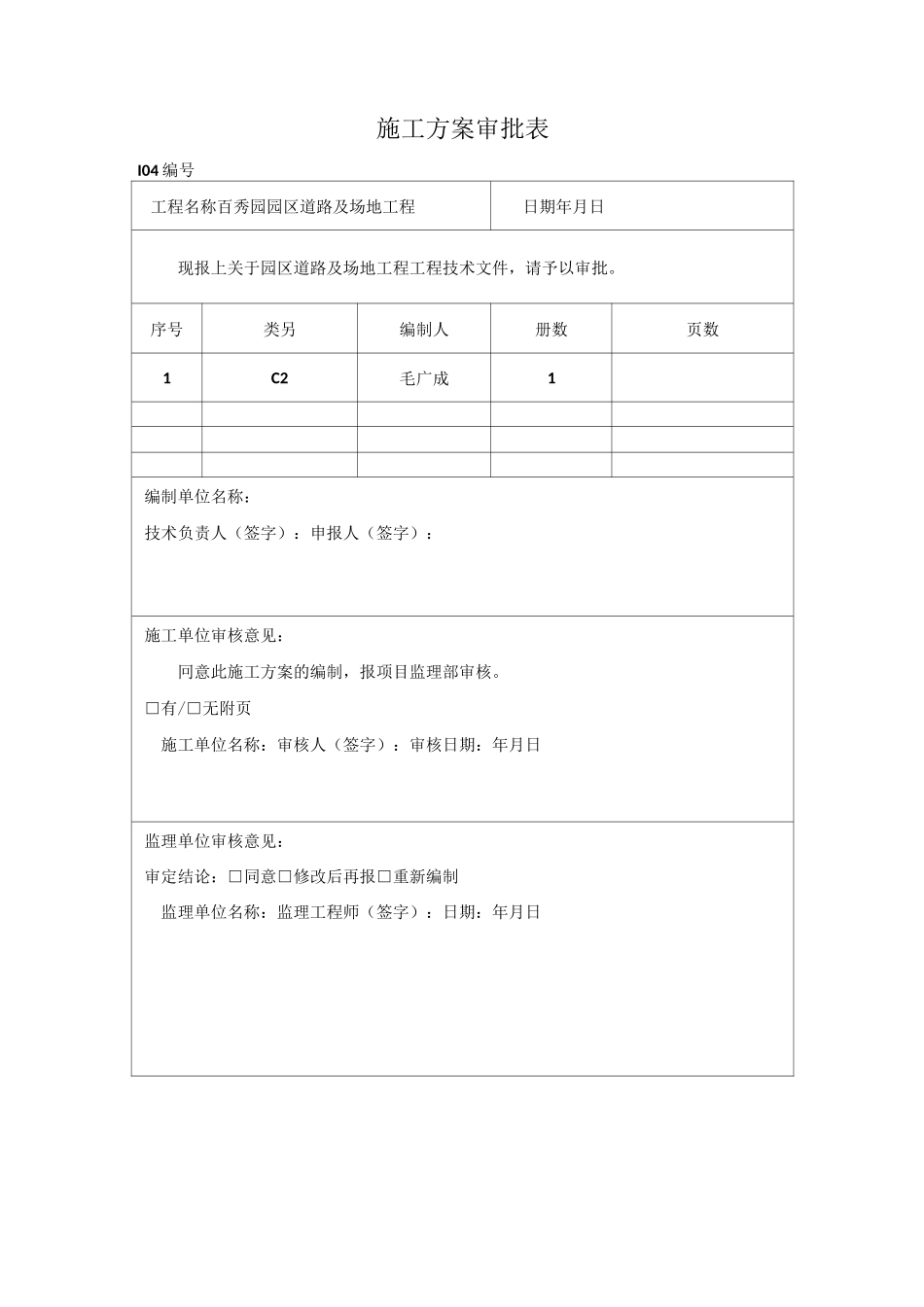

施工方案审批表I04 编号工程名称百秀园园区道路及场地工程日期年月日现报上关于园区道路及场地工程工程技术文件,请予以审批。序号类另编制人册数页数1C2毛广成1编制单位名称:技术负责人(签字):申报人(签字):施工单位审核意见:冋意此施工方案的编制,报项目监理部审核。□有/□无附页施工单位名称:审核人(签字):审核日期:年月日监理单位审核意见:审定结论:□同意□修改后再报□重新编制监理单位名称:监理工程师(签字):日期:年月日施工方案编制单位:编制人:毛广成编制日期:2017 年 9 月 1 日道路广场铺装施工方案及技术措施道路广场工程主要包括基层和铺装两大部分,铺装工程的好坏直接关系到整个工程的效果。为此,我们要加强施工力量、加强施工质量监督,严格按照施工规范实施,具体如下:(一)、施工淮备|、材料准备铺装工程中,铺装材料准备工作任务较大,为此在确定方案时应根据铺装广场的实际尺寸进行图上放样,确定方案中边角的方案调节问题及广场与园路交接处的过渡方案,然后再确定各种石才的数量及边角料规格、数量。因为在实际施工中,往往会遇到上列问题。2、场地放样按照设计图所绘的施工坐标方格网,将所有坐标点测设到场地上并打桩定点。然后以坐标桩点为准,根据广场设计图,在场地地面上放出场地的边线,主要地面设施的范围和挖方区、填方区之间的零点线。3、地形复核对照广场竖向设计图,复核场地地形。各坐标点、挖制点的自然地坪标高数据,有缺漏的要在现场测量补上。(二)、场地平整与找坡1、挖方与填土施工填方区的堆填顺序应当先深后浅、先分层填实深处,后填浅处,每填一层入夯实一层,直到设计的标高处。挖方过程中挖出的适宜栽植的肥沃土壤,要临时堆放在广场边,以后再填入种植地中。2、场地平整与找坡挖填方工程基本完成后,对挖填出的新地面进行整理。要铲平地面,使地面平整度变化限制在 0.05 米内。根据各坐标桩标明的该点填挖高度数据和设计的坡度数据,对场地进行找坡,保证场地内各处地面都基本达到设计的坡度。3、根据场地旁存在建筑、园路、管线等因素,确定边缘地带的竖向连接方式,调整连接点的地面标高,还要确认地面排水口的位置,调整排水沟管底部标高,使广场地面与周边地平的连接更自然,排水、通道等方面的矛盾降到最低。(三) 、地面施工1、土基施工根据设计要求,放宽一定尺寸进行开挖,碰到湿软土基,必须换填,压实仔细,按要求整出路拱,分批碾压,先轻后重,先...
