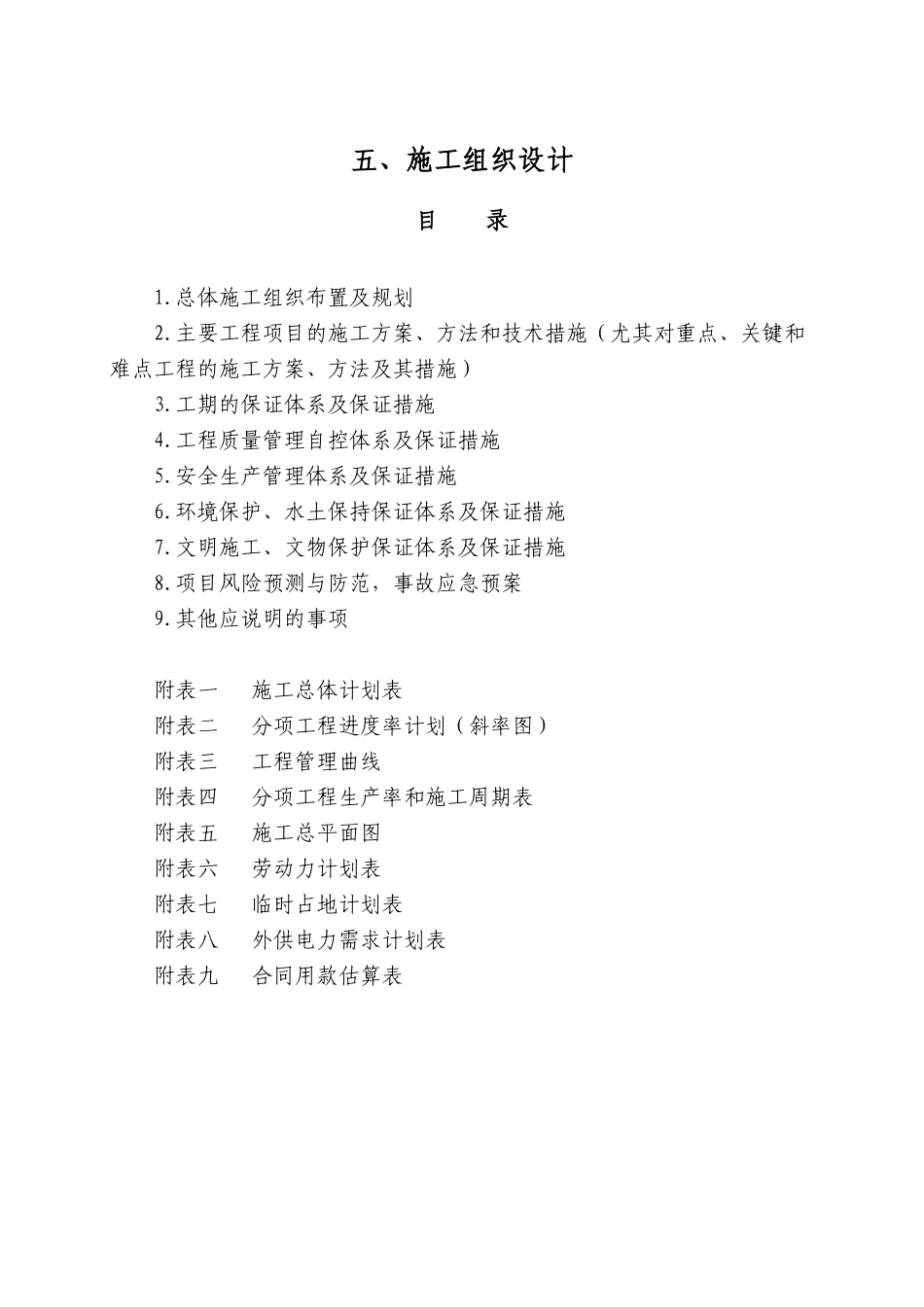

五、施工组织设计目 录1
总体施工组织布置及规划2
主要工程项目的施工方案、方法和技术措施(尤其对重点、关键和难点工程的施工方案、方法及其措施)3
工期的保证体系及保证措施4
工程质量管理自控体系及保证措施5
安全生产管理体系及保证措施6
环境保护、水土保持保证体系及保证措施7
文明施工、文物保护保证体系及保证措施8
项目风险预测与防范,事故应急预案9
其他应说明的事项 附表一 施工总体计划表附表二 分项工程进度率计划(斜率图)附表三 工程管理曲线附表四 分项工程生产率和施工周期表附表五 施工总平面图附表六 劳动力计划表附表七 临时占地计划表附表八 外供电力需求计划表附表九 合同用款估算表1

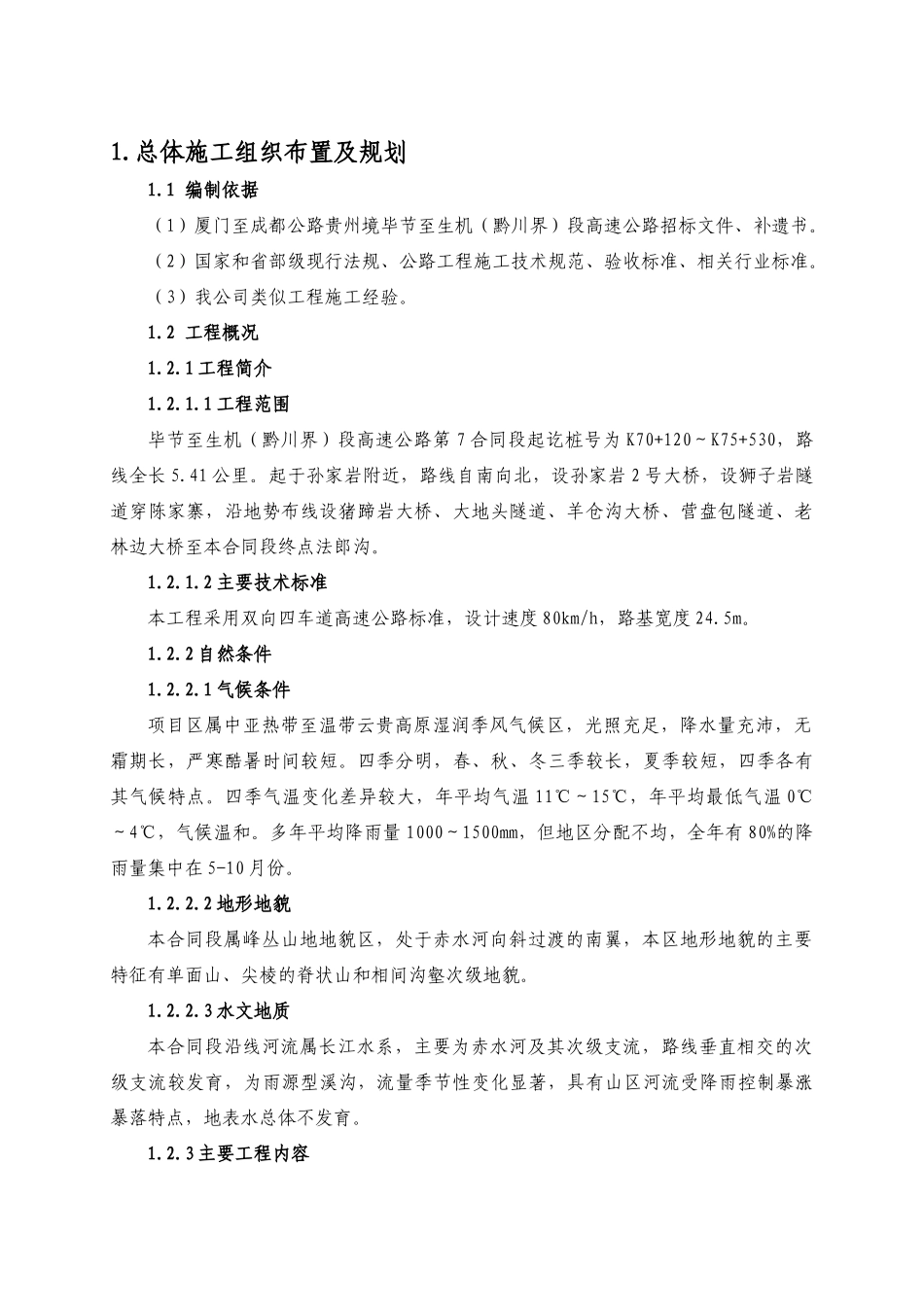

总体施工组织布置及规划1
1 编制依据(1)厦门至成都公路贵州境毕节至生机(黔川界)段高速公路招标文件、补遗书
(2)国家和省部级现行法规、公路工程施工技术规范、验收标准、相关行业标准
(3)我公司类似工程施工经验
2 工程概况1

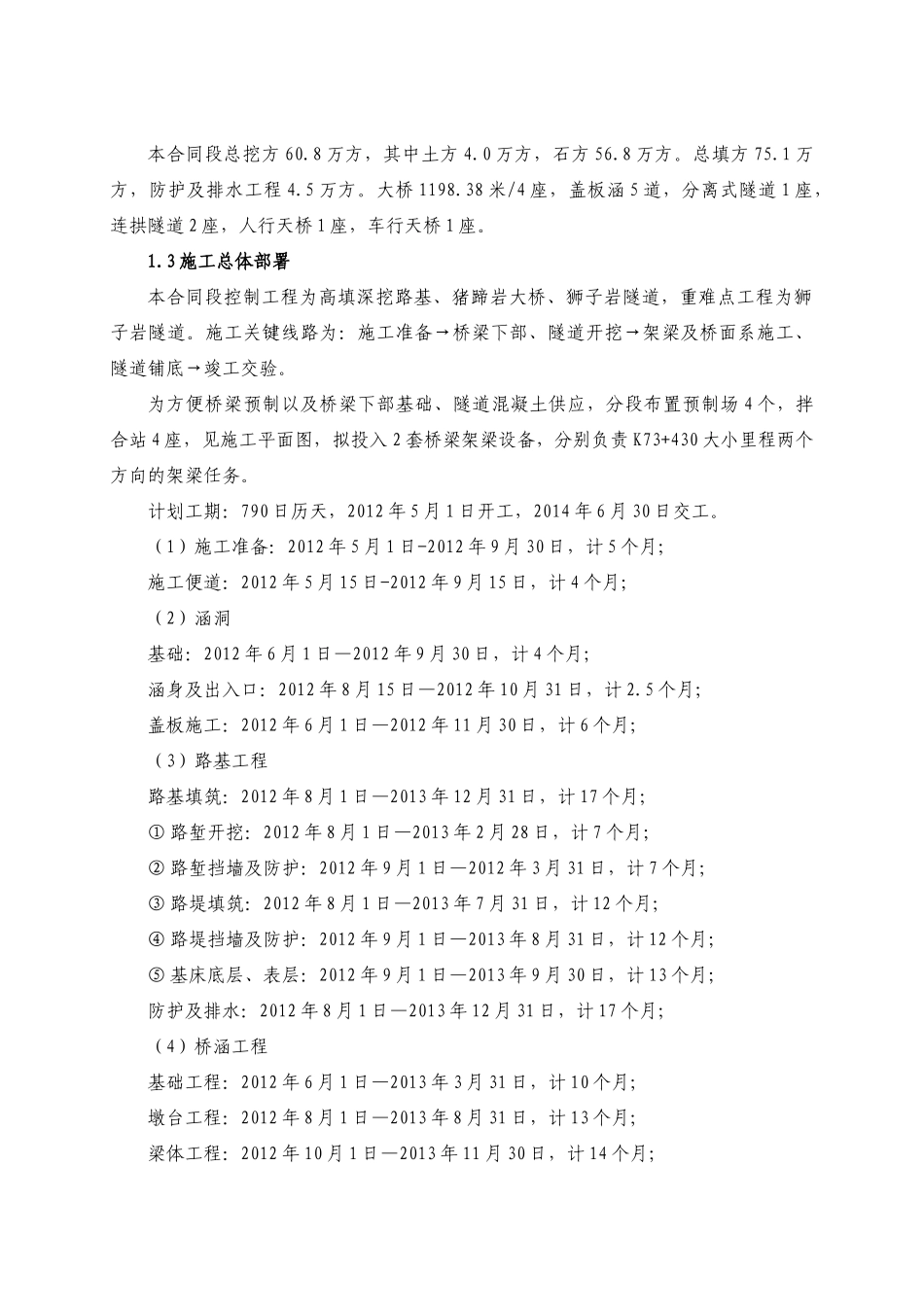

1 工程简介1
1 工程范围毕节至生机(黔川界)段高速公路第 7 合同段起讫桩号为 K70+120~K75+530,路线全长 5
起于孙家岩附近,路线自南向北,设孙家岩 2 号大桥,设狮子岩隧道穿陈家寨,沿地势布线设猪蹄岩大桥、大地头隧道、羊仓沟大桥、营盘包隧道、老林边大桥至本合同段终点法郎沟
2 主要技术标准本工程采用双向四车道高速公路标准,设计速度 80km/h,路基宽度 24
2 自然条件1
1 气候条件项目区属中亚热带至温带云贵高原湿润季风气候区,光照充足,降水量充沛,无霜期长,严寒酷暑时间较短
四季分明,春、秋、冬三季较长,夏季较短,四季各有其气候特点
四季气温变化差异较大,年平均气温 11℃~15℃,年平均最低气温 0℃~4℃,气候温和
多年平均降雨量 1000~1500mm,但地区分
