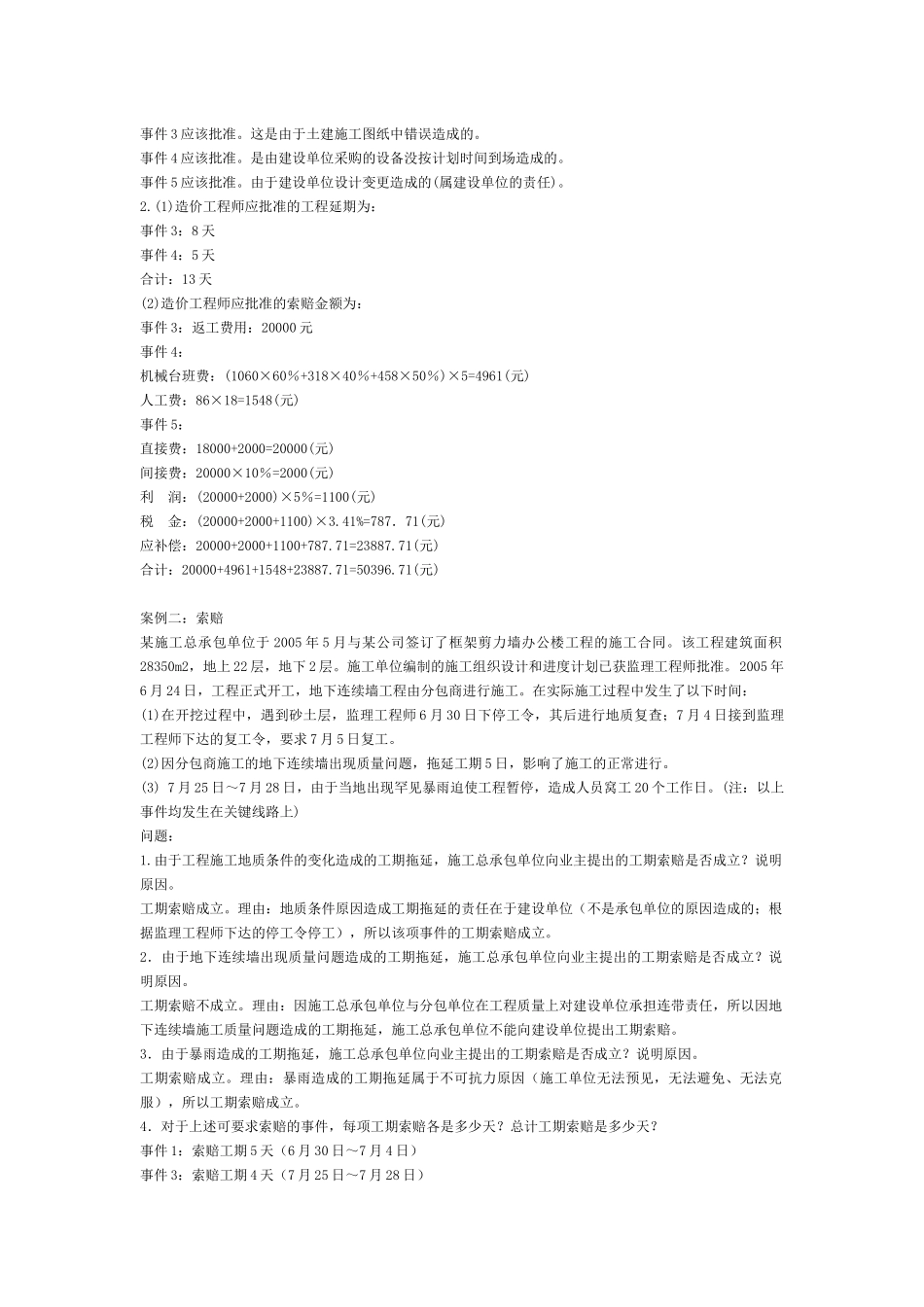

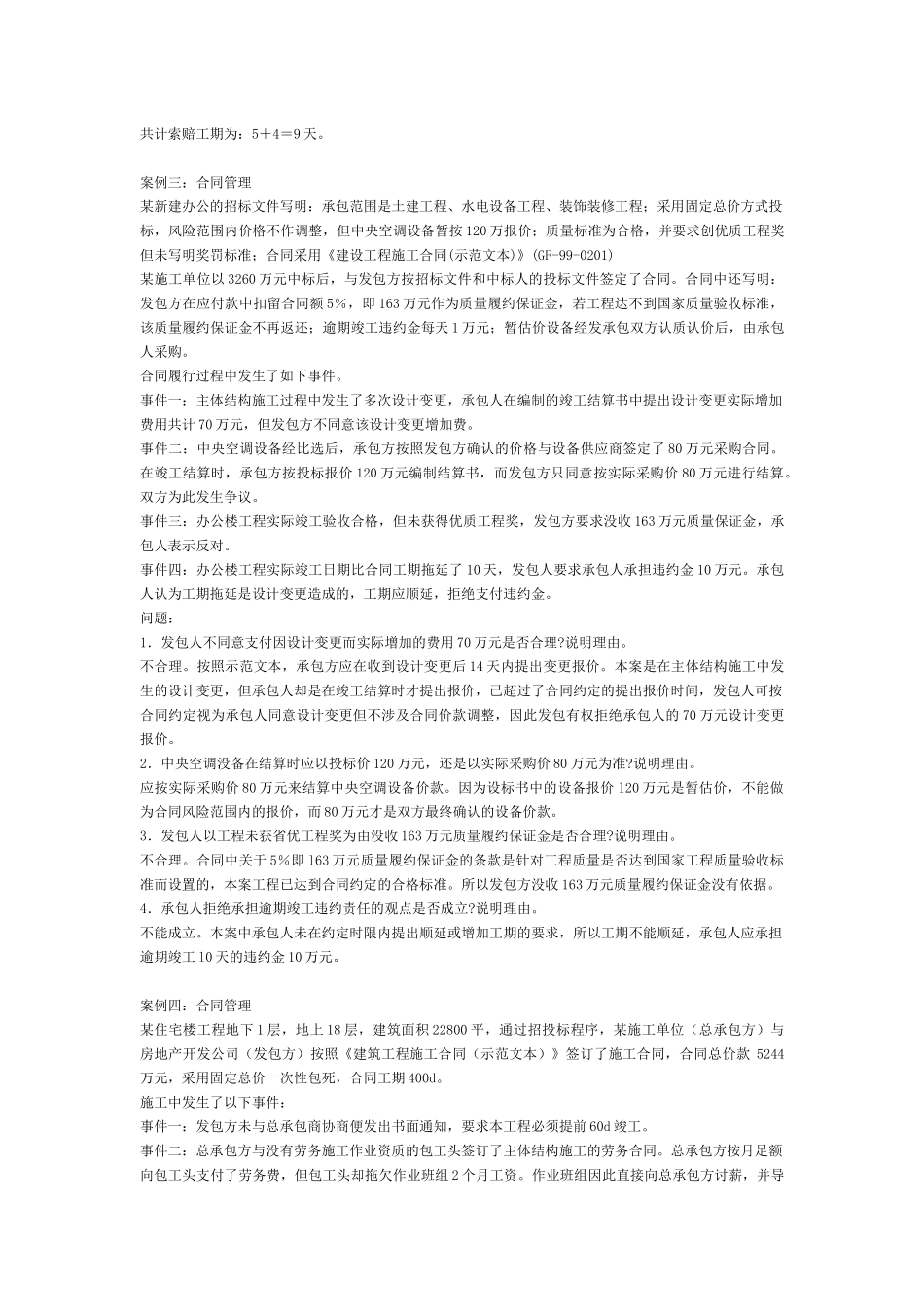

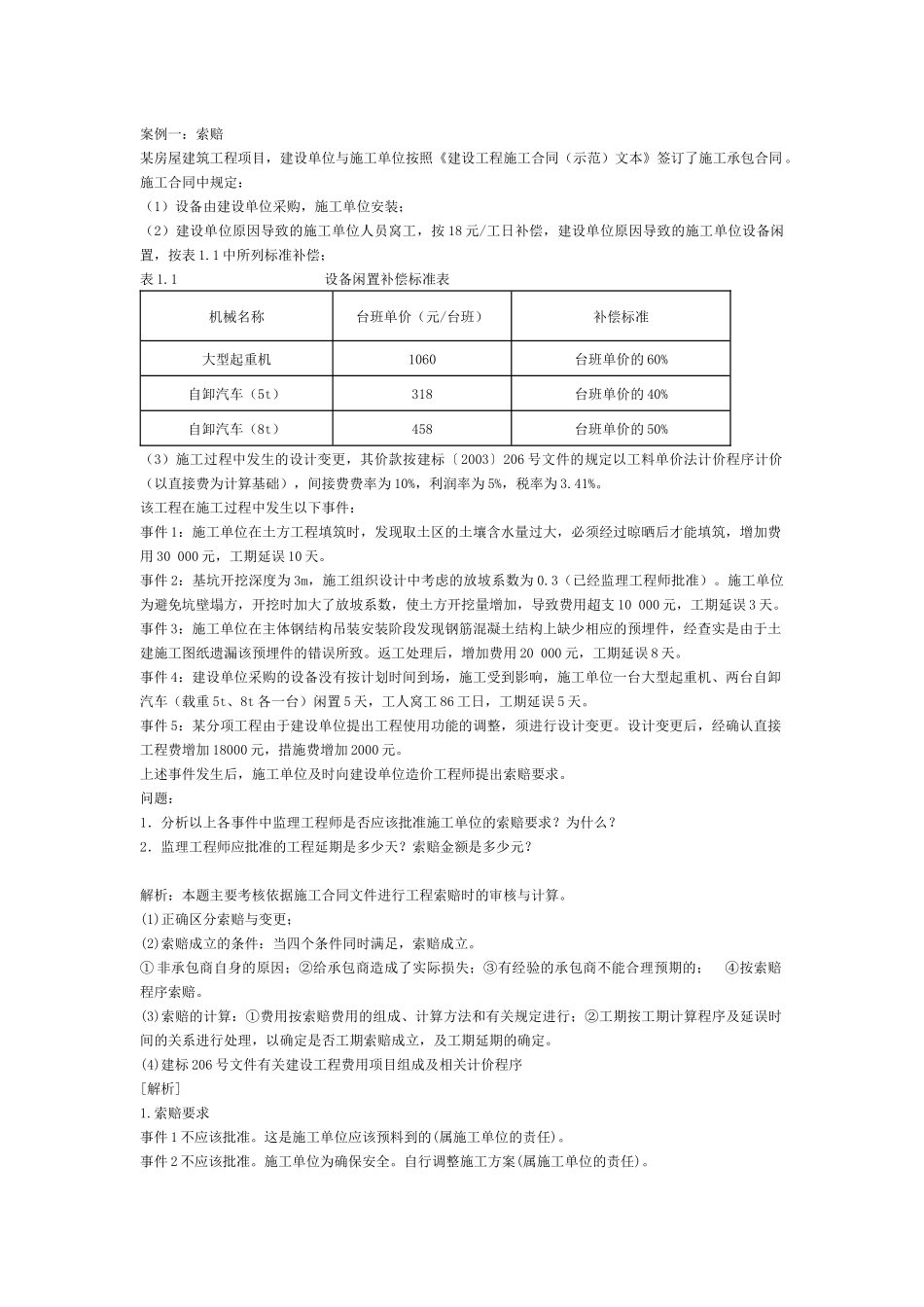

案例一:索赔某房屋建筑工程项目,建设单位与施工单位按照《建设工程施工合同(示范)文本》签订了施工承包合同。施工合同中规定:(1)设备由建设单位采购,施工单位安装;(2)建设单位原因导致的施工单位人员窝工,按 18 元/工日补偿,建设单位原因导致的施工单位设备闲置,按表 1.1 中所列标准补偿;表 1.1 设备闲置补偿标准表机械名称台班单价(元/台班)补偿标准大型起重机1060台班单价的 60%自卸汽车(5t)318台班单价的 40%自卸汽车(8t)458台班单价的 50%(3)施工过程中发生的设计变更,其价款按建标〔2003〕206 号文件的规定以工料单价法计价程序计价(以直接费为计算基础),间接费费率为 10%,利润率为 5%,税率为 3.41%。该工程在施工过程中发生以下事件:事件 1:施工单位在土方工程填筑时,发现取土区的土壤含水量过大,必须经过晾晒后才能填筑,增加费用 30 000 元,工期延误 10 天。事件 2:基坑开挖深度为 3m,施工组织设计中考虑的放坡系数为 0.3(已经监理工程师批准)。施工单位为避免坑壁塌方,开挖时加大了放坡系数,使土方开挖量增加,导致费用超支 10 000 元,工期延误 3 天。事件 3:施工单位在主体钢结构吊装安装阶段发现钢筋混凝土结构上缺少相应的预埋件,经查实是由于土建施工图纸遗漏该预埋件的错误所致。返工处理后,增加费用 20 000 元,工期延误 8 天。事件 4:建设单位采购的设备没有按计划时间到场,施工受到影响,施工单位一台大型起重机、两台自卸汽车(载重 5t、8t 各一台)闲置 5 天,工人窝工 86 工日,工期延误 5 天。事件 5:某分项工程由于建设单位提出工程使用功能的调整,须进行设计变更。设计变更后,经确认直接工程费增加 18000 元,措施费增加 2000 元。上述事件发生后,施工单位及时向建设单位造价工程师提出索赔要求。问题:1.分析以上各事件中监理工程师是否应该批准施工单位的索赔要求?为什么?2.监理工程师应批准的工程延期是多少天?索赔金额是多少元?解析:本题主要考核依据施工合同文件进行工程索赔时的审核与计算。(1)正确区分索赔与变更;(2)索赔成立的条件:当四个条件同时满足,索赔成立。① 非承包商自身的原因;②给承包商造成了实际损失;③有经验的承包商不能合理预期的; ④按索赔程序索赔。(3)索赔的计算:①费用按索赔费用的组成、计算方法和有关规定进行;②工期按工期计算程序及延误时间的关系进行处理,以确定是...
