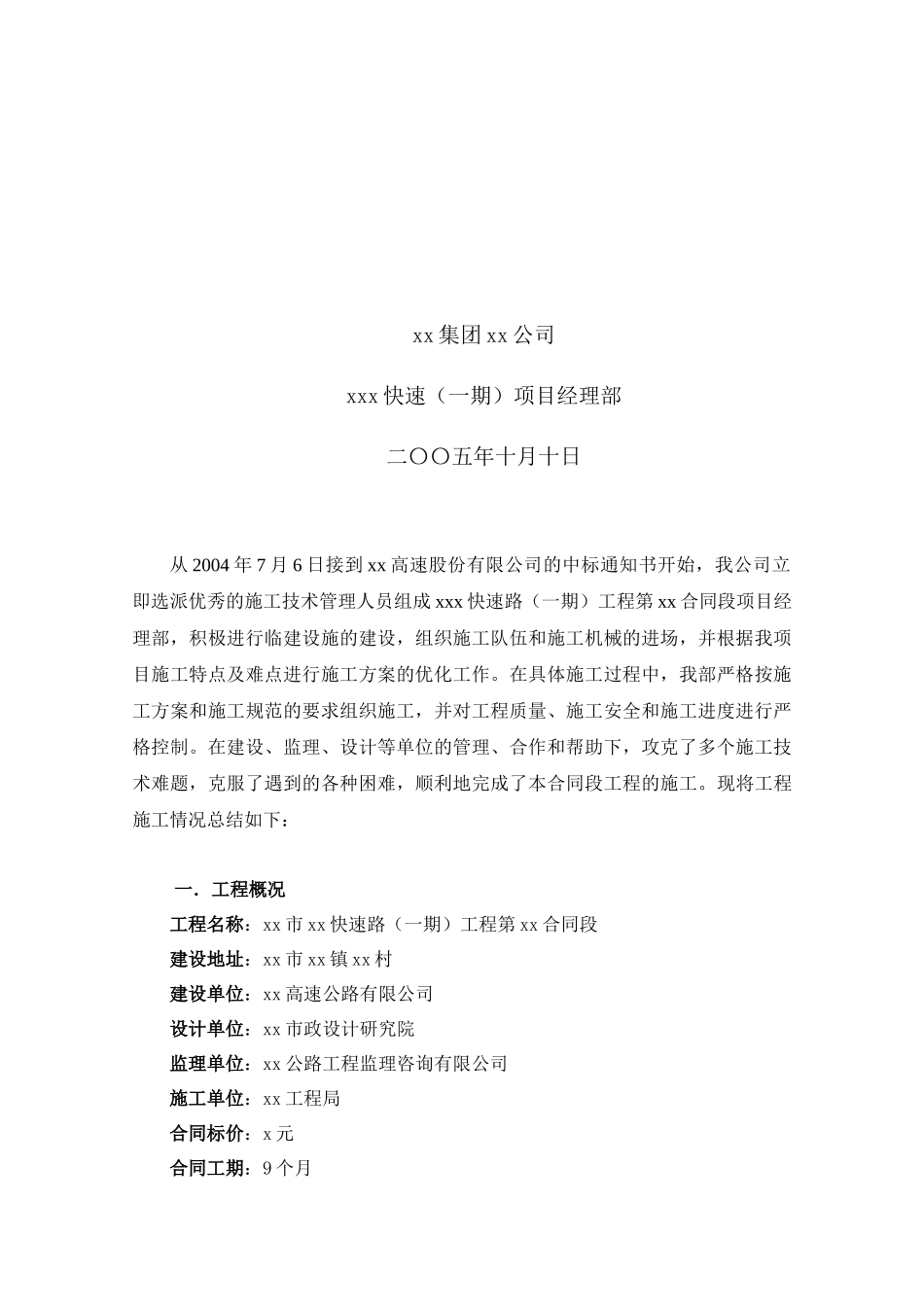

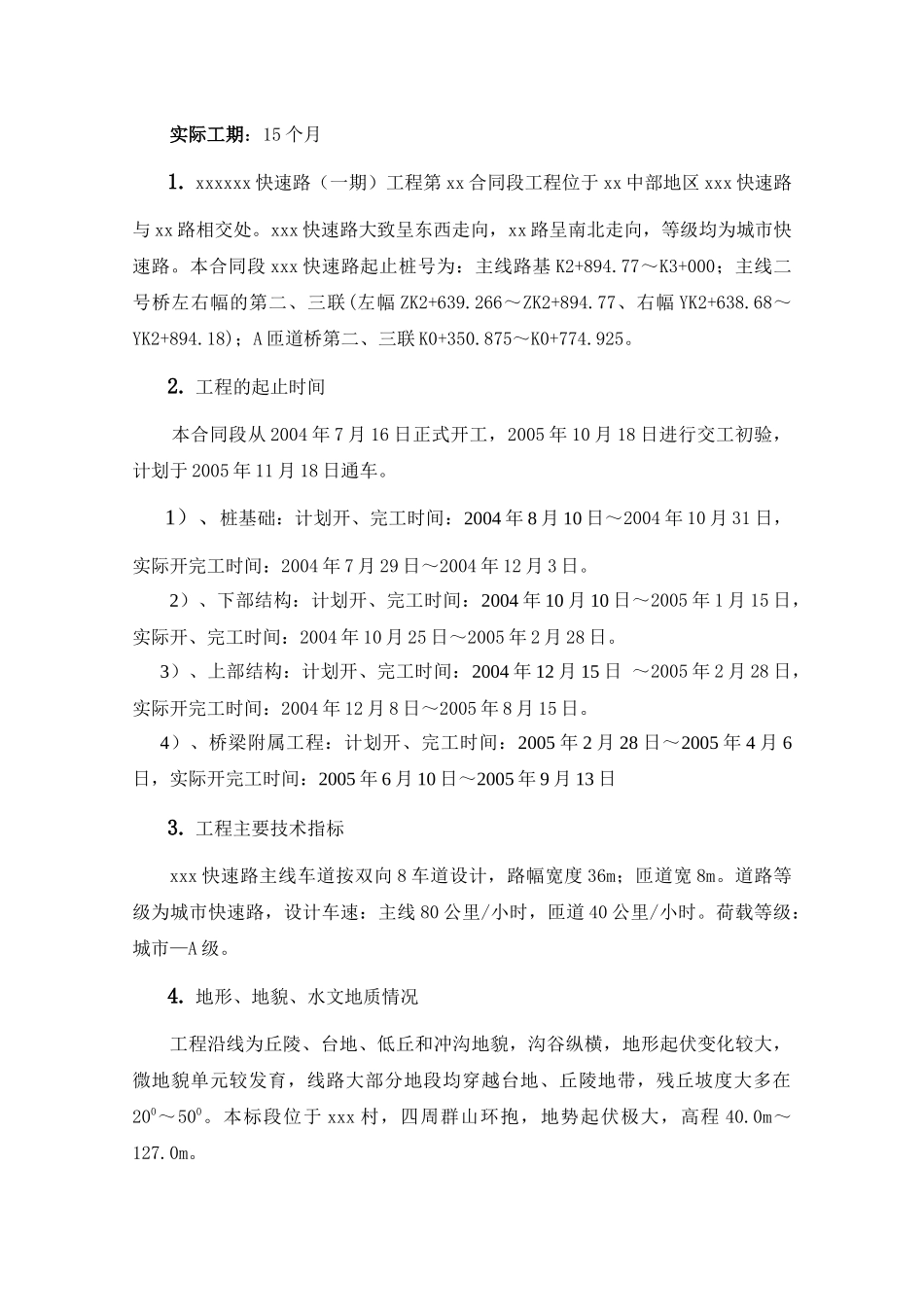

xxx 快速路(一期)工程第 xx 合同段施工总结报告xx 集团 xx 公司xxx 快速(一期)项目经理部二〇〇五年十月十日从 2004 年 7 月 6 日接到 xx 高速股份有限公司的中标通知书开始,我公司立即选派优秀的施工技术管理人员组成 xxx 快速路(一期)工程第 xx 合同段项目经理部,积极进行临建设施的建设,组织施工队伍和施工机械的进场,并根据我项目施工特点及难点进行施工方案的优化工作。在具体施工过程中,我部严格按施工方案和施工规范的要求组织施工,并对工程质量、施工安全和施工进度进行严格控制。在建设、监理、设计等单位的管理、合作和帮助下,攻克了多个施工技术难题,克服了遇到的各种困难,顺利地完成了本合同段工程的施工。现将工程施工情况总结如下: 一.工程概况工程名称:xx 市 xx 快速路(一期)工程第 xx 合同段建设地址:xx 市 xx 镇 xx 村建设单位:xx 高速公路有限公司设计单位:xx 市政设计研究院监理单位:xx 公路工程监理咨询有限公司施工单位:xx 工程局合同标价:x 元合同工期:9 个月实际工期:15 个月1. xxxxxx 快速路(一期)工程第 xx 合同段工程位于 xx 中部地区 xxx 快速路与 xx 路相交处。xxx 快速路大致呈东西走向,xx 路呈南北走向,等级均为城市快速路。本合同段 xxx 快速路起止桩号为:主线路基 K2+894.77~K3+000;主线二号桥左右幅的第二、三联(左幅 ZK2+639.266~ZK2+894.77、右幅 YK2+638.68~YK2+894.18);A 匝道桥第二、三联 K0+350.875~K0+774.925。2. 工程的起止时间 本合同段从 2004 年 7 月 16 日正式开工,2005 年 10 月 18 日进行交工初验,计划于 2005 年 11 月 18 日通车。1)、桩基础:计划开、完工时间:2004 年 8 月 10 日~2004 年 10 月 31 日,实际开完工时间:2004 年 7 月 29 日~2004 年 12 月 3 日。2)、下部结构:计划开、完工时间:2004 年 10 月 10 日~2005 年 1 月 15 日,实际开、完工时间:2004 年 10 月 25 日~2005 年 2 月 28 日。3)、上部结构:计划开、完工时间:2004 年 12 月 15 日 ~2005 年 2 月 28 日,实际开完工时间:2004 年 12 月 8 日~2005 年 8 月 15 日。4)、桥梁附属工程:计划开、完工时间:2005 年 2 月 28 日~2005 年 4 月 6日,实际开完工时间:2005 年 6 月 10 日~2005 年 9 月 ...
