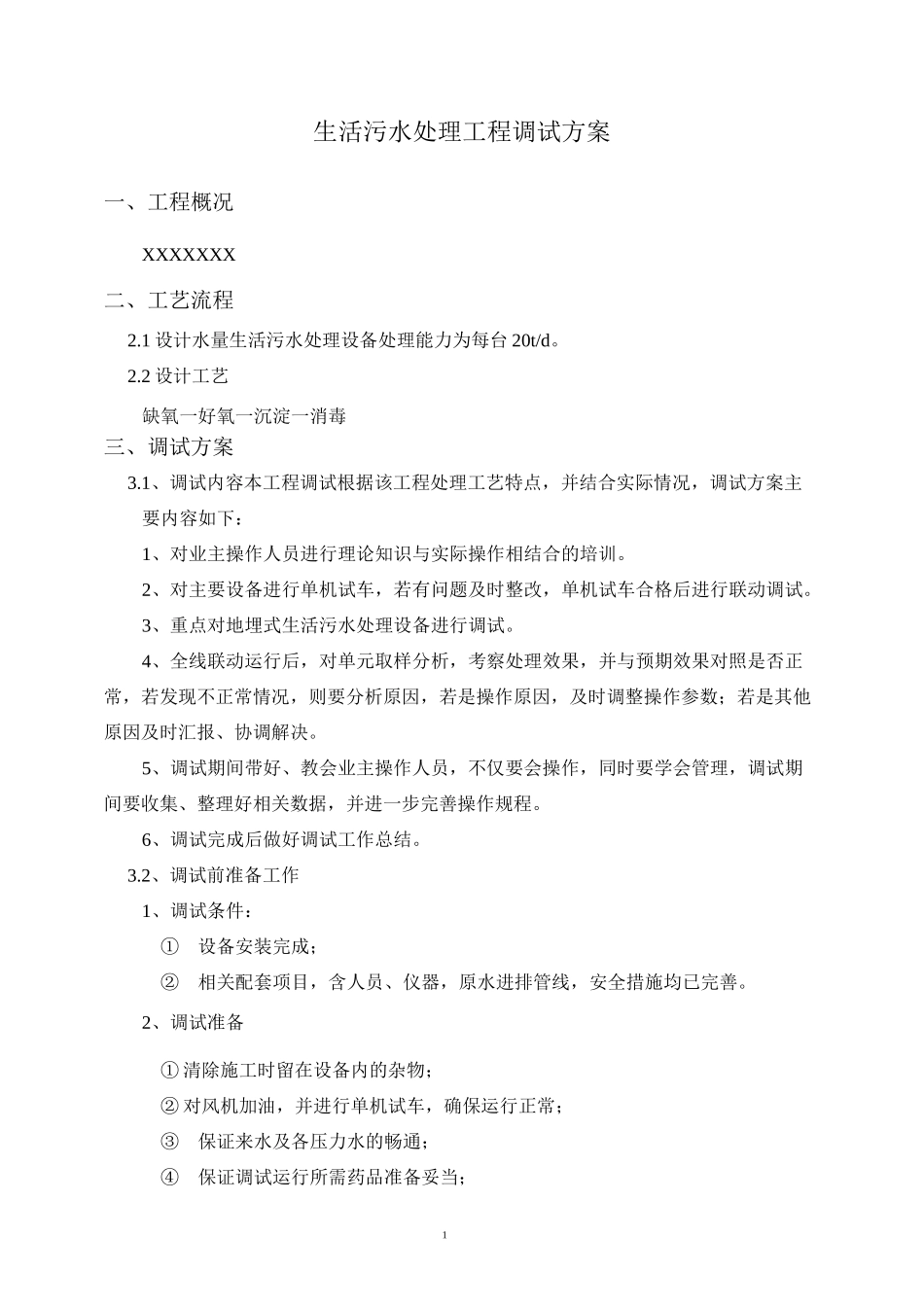

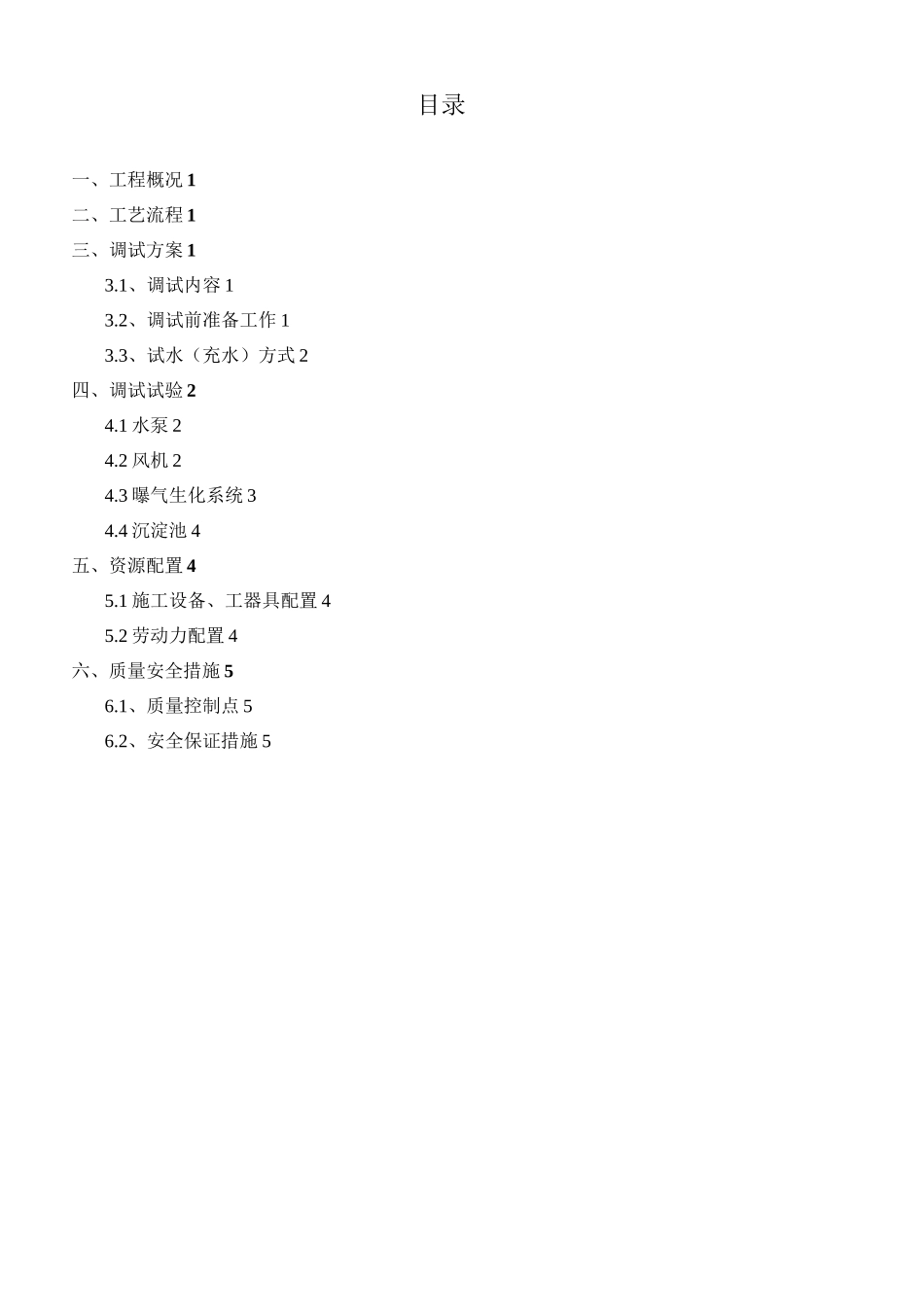

引江济汉工程现场管理用房一体化生活污水处理工程(合同编号:HBNSBD-YJ06-2015-04)联合调试施工方案编制:审核:批准:XXXXXXXXX二 O—五年十月九日目录一、工程概况 1二、工艺流程 1三、调试方案 13.1、调试内容 13.2、调试前准备工作 13.3、试水(充水)方式 2四、调试试验 24.1 水泵 24.2 风机 24.3 曝气生化系统 34.4 沉淀池 4五、资源配置 45.1 施工设备、工器具配置 45.2 劳动力配置 4六、质量安全措施 56.1、质量控制点 56.2、安全保证措施 51生活污水处理工程调试方案一、工程概况XXXXXXX二、工艺流程2.1 设计水量生活污水处理设备处理能力为每台 20t/d。2.2 设计工艺缺氧一好氧一沉淀一消毒三、调试方案3.1、调试内容本工程调试根据该工程处理工艺特点,并结合实际情况,调试方案主要内容如下:1、对业主操作人员进行理论知识与实际操作相结合的培训。2、对主要设备进行单机试车,若有问题及时整改,单机试车合格后进行联动调试。3、重点对地埋式生活污水处理设备进行调试。4、全线联动运行后,对单元取样分析,考察处理效果,并与预期效果对照是否正常,若发现不正常情况,则要分析原因,若是操作原因,及时调整操作参数;若是其他原因及时汇报、协调解决。5、调试期间带好、教会业主操作人员,不仅要会操作,同时要学会管理,调试期间要收集、整理好相关数据,并进一步完善操作规程。6、调试完成后做好调试工作总结。3.2、调试前准备工作1、调试条件:①设备安装完成;②相关配套项目,含人员、仪器,原水进排管线,安全措施均已完善。2、调试准备① 清除施工时留在设备内的杂物;② 对风机加油,并进行单机试车,确保运行正常;③保证来水及各压力水的畅通;④保证调试运行所需药品准备妥当;2⑤保证水质监测及时准确;⑥要求业主配备好操作人员并做好调试运行前的上岗培训,各就各位,尽职尽责。3.3、试水(充水)方式1、按设计工艺顺序向各单元进行充水试验;2、充水试验的作用是按设计水位高程要求,检查水路是否畅通,保证正常运行后满水量自流,防止出现冒水和跑水现象。四、调试试验4.1 水泵1、试车具备的条件a 生产与安装单位各方面关系己协调明确;b 动力条件已经具备,控制、保护等电工已检查调试合格;c 水量足够、相对应的储槽、进口管已清洗合格;d 机械安装调试合格,配管合格,电机外壳油漆完整,接线固定牢固。2、试车步骤a 启动电机,确定电机转向与泵标注方向一致,若反转,通知...
