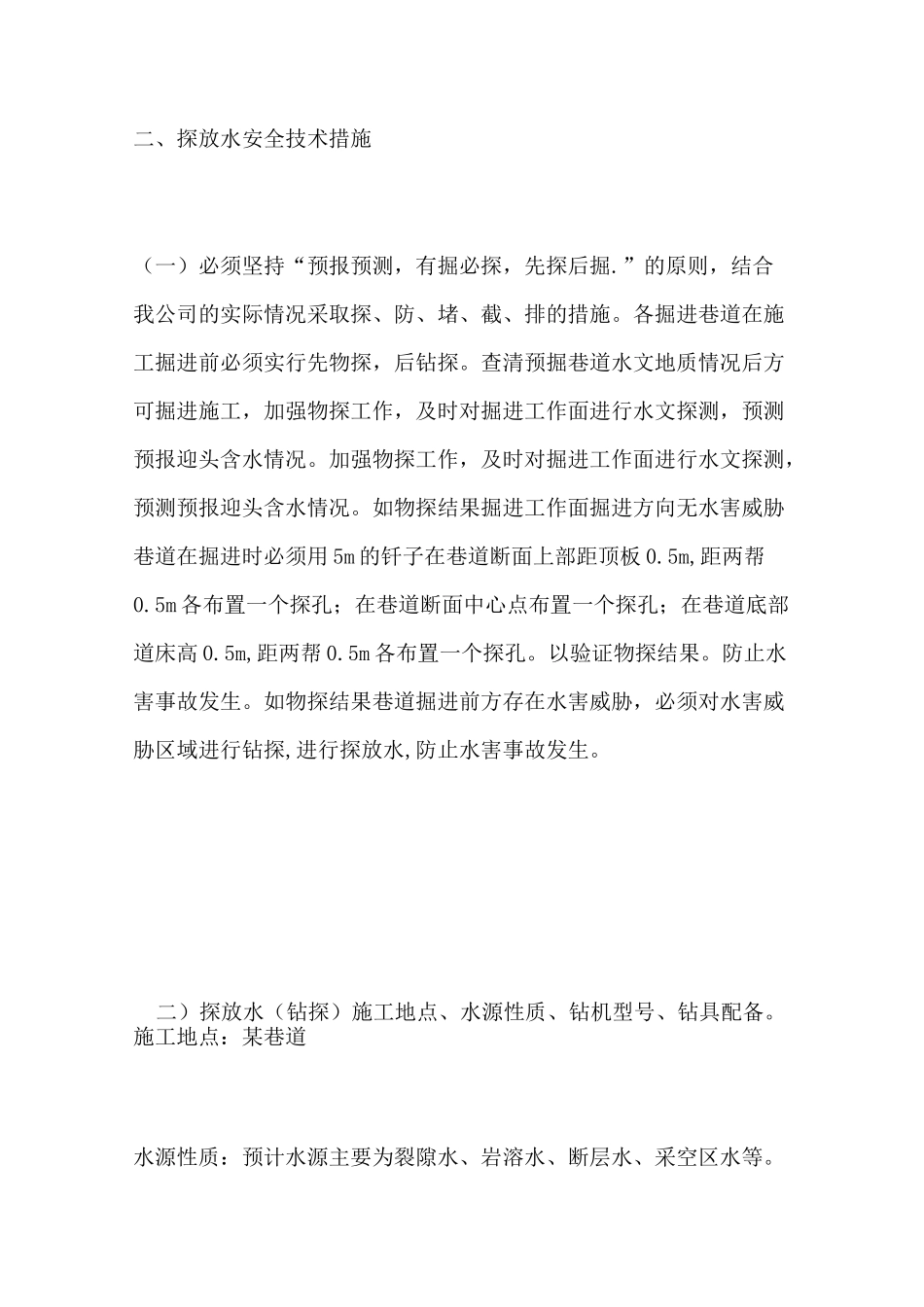

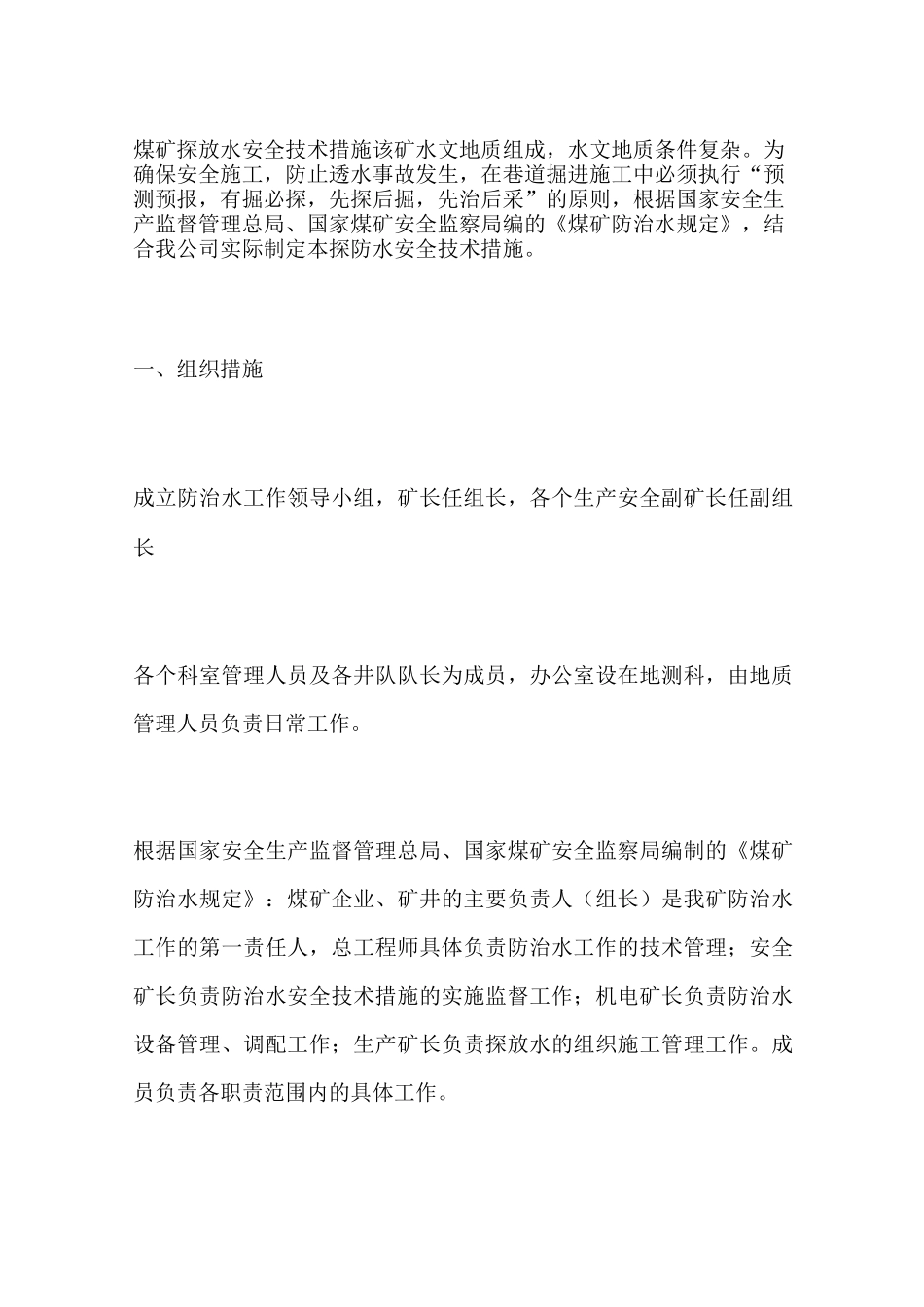

煤矿探放水安全技术措施该矿水文地质组成,水文地质条件复杂。为确保安全施工,防止透水事故发生,在巷道掘进施工中必须执行“预测预报,有掘必探,先探后掘,先治后采”的原则,根据国家安全生产监督管理总局、国家煤矿安全监察局编的《煤矿防治水规定》,结合我公司实际制定本探防水安全技术措施。一、组织措施成立防治水工作领导小组,矿长任组长,各个生产安全副矿长任副组长各个科室管理人员及各井队队长为成员,办公室设在地测科,由地质管理人员负责日常工作。根据国家安全生产监督管理总局、国家煤矿安全监察局编制的《煤矿防治水规定》:煤矿企业、矿井的主要负责人(组长)是我矿防治水工作的第一责任人,总工程师具体负责防治水工作的技术管理;安全矿长负责防治水安全技术措施的实施监督工作;机电矿长负责防治水设备管理、调配工作;生产矿长负责探放水的组织施工管理工作。成员负责各职责范围内的具体工作。二、探放水安全技术措施(一)必须坚持“预报预测,有掘必探,先探后掘.”的原则,结合我公司的实际情况采取探、防、堵、截、排的措施。各掘进巷道在施工掘进前必须实行先物探,后钻探。查清预掘巷道水文地质情况后方可掘进施工,加强物探工作,及时对掘进工作面进行水文探测,预测预报迎头含水情况。加强物探工作,及时对掘进工作面进行水文探测,预测预报迎头含水情况。如物探结果掘进工作面掘进方向无水害威胁巷道在掘进时必须用 5m 的钎子在巷道断面上部距顶板 0.5m,距两帮0.5m 各布置一个探孔;在巷道断面中心点布置一个探孔;在巷道底部道床高 0.5m,距两帮 0.5m 各布置一个探孔。以验证物探结果。防止水害事故发生。如物探结果巷道掘进前方存在水害威胁,必须对水害威胁区域进行钻探,进行探放水,防止水害事故发生。二)探放水(钻探)施工地点、水源性质、钻机型号、钻具配备。施工地点:某巷道水源性质:预计水源主要为裂隙水、岩溶水、断层水、采空区水等。钻机型号:ZY-750 型煤矿液压钻机。钻具配备:① 50mm 钻杆,70m,泥浆泵 1 台,① 94mm 合金钻头 2个,① 65mm 合金钻头 3 个及钻具 1 套。(三)探放水前的准备工作1、在组织施工前,要求施工单位将打钻所需的材料及工具,设备准备到位,不能因为准备工作的原因而影响施工。2、在运输 ZY-650 型煤矿液压钻机等大件设备的过程中,运输人员应注意保护,避免设备因受力碰撞而受损。3、钻机及其附属设施及各部件间连接要牢固可靠,并在每次...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
