工程建设情况报告龙城高速公路第五合同段工程建设情况汇报核工业长沙中南建设工程集团公司第五合同段项目经理部二Ο一Ο年十一月十一日1龙城高速公路第五合同段工程建设情况汇报尊敬的各位领导:大家好
龙城高速第五合同段真诚欢迎各位领导来第五合同段检查指导工作,下面我就本合同段的工程建设情况向各位作以简要介绍,不当之处请给予批评指正

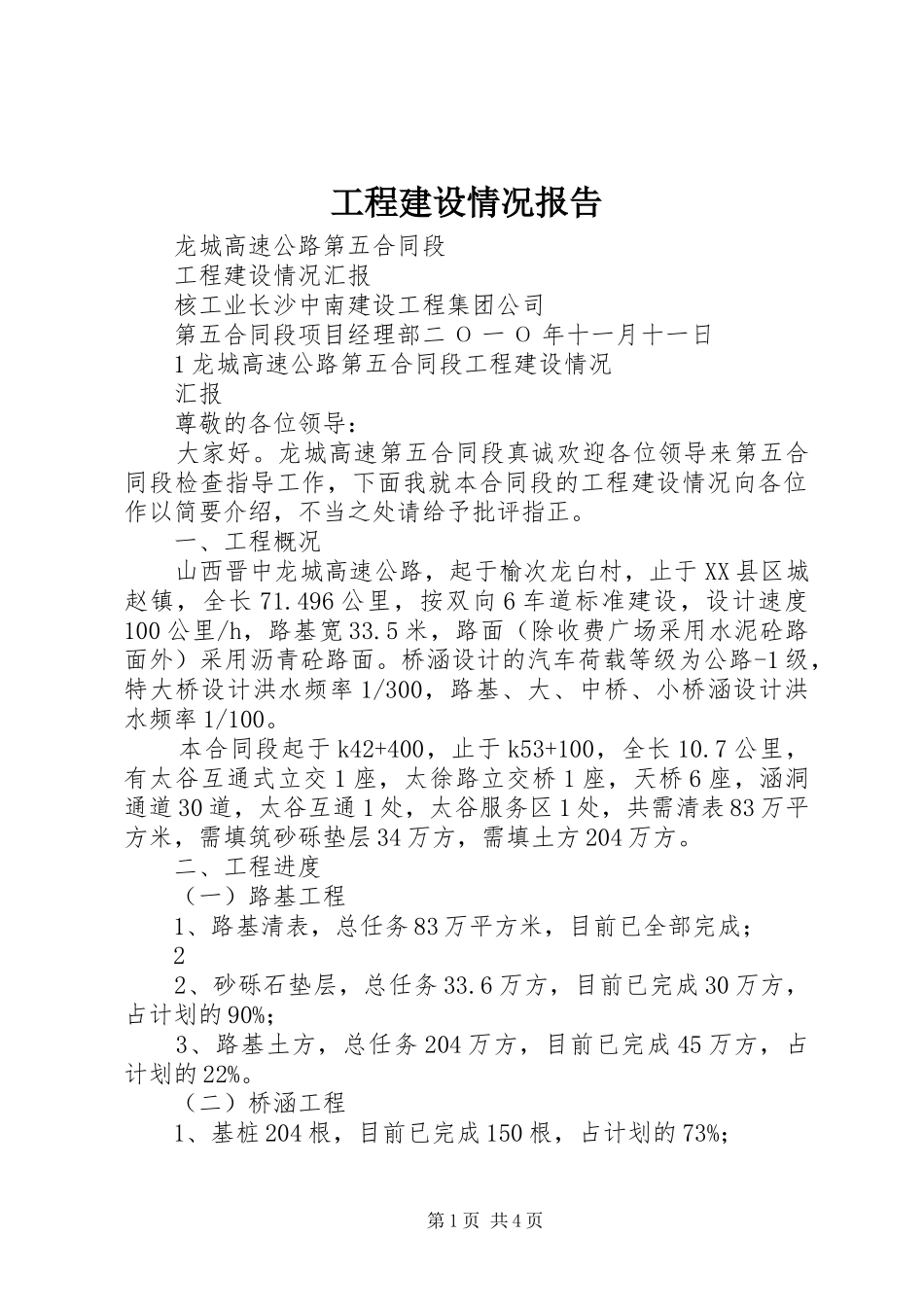

一、工程概况山西晋中龙城高速公路,起于榆次龙白村,止于XX县区城赵镇,全长71
496公里,按双向6车道标准建设,设计速度100公里/h,路基宽33
5米,路面(除收费广场采用水泥砼路面外)采用沥青砼路面
桥涵设计的汽车荷载等级为公路-1级,特大桥设计洪水频率1/300,路基、大、中桥、小桥涵设计洪水频率1/100
本合同段起于k42+400,止于k53+100,全长10
7公里,有太谷互通式立交1座,太徐路立交桥1座,天桥6座,涵洞通道30道,太谷互通1处,太谷服务区1处,共需清表83万平方米,需填筑砂砾垫层34万方,需填土方204万方
二、工程进度(一)路基工程1、路基清表,总任务83万平方米,目前已全部完成;22、砂砾石垫层,总任务33
6万方,目前已完成30万方,占计划的90%;3、路基土方,总任务204万方,目前已完成45万方,占计划的22%

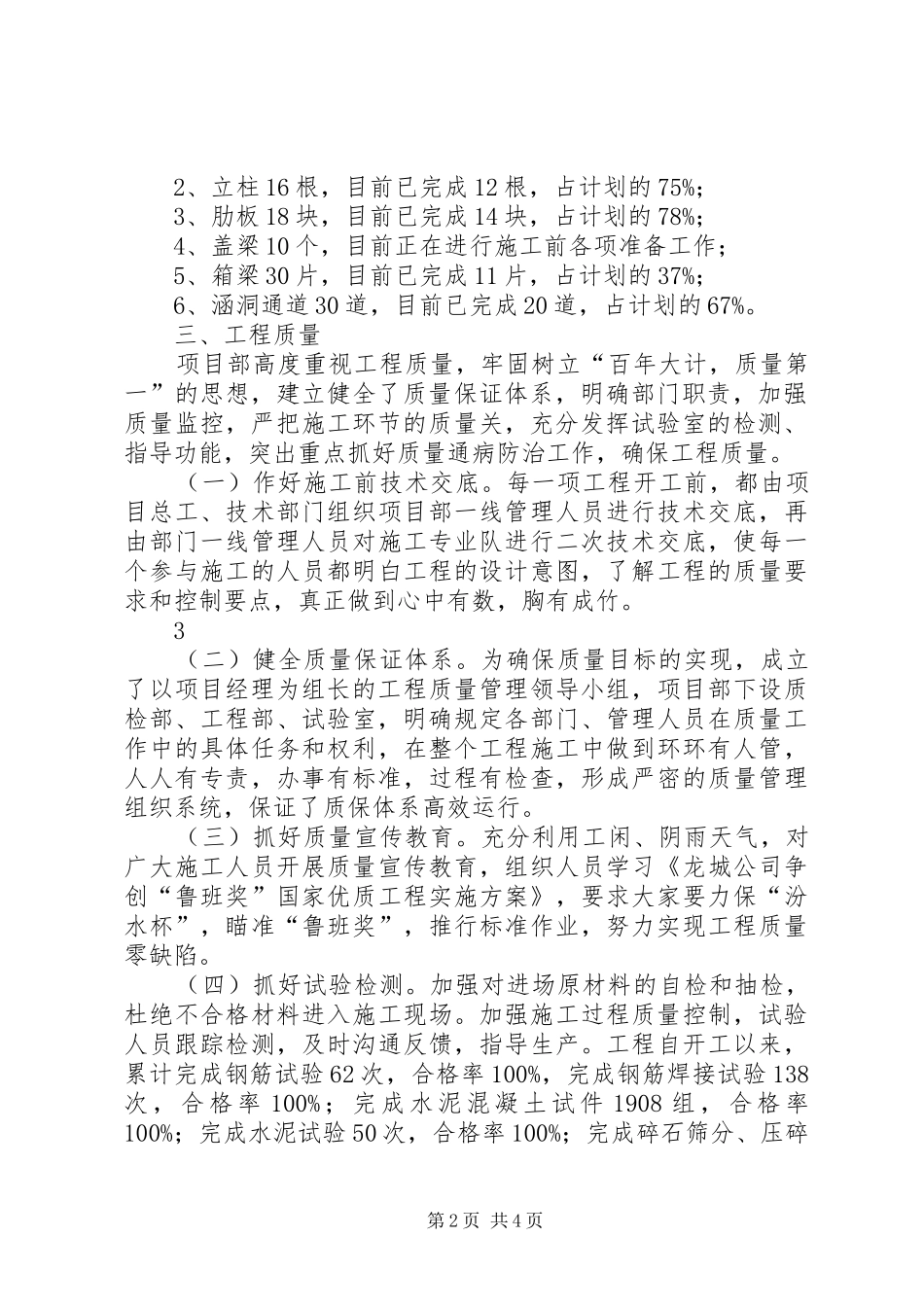

(二)桥涵工程1、基桩204根,目前已完成150根,占计划的73%;第1页共4页2、立柱16根,目前已完成12根,占计划的75%;3、肋板18块,目前已完成14块,占计划的78%;4、盖梁10个,目前正在进行施工前各项准备工作;5、箱梁30片,目前已完成11片,占计划的37%;6、涵洞通道30道,目前已完成20道,占计划的67%
三、工程质量项目部高度重视工程质量,牢固树立“百年大计,质量第一”的思想,建立健全了质量保证体系,明确部门职责,加强质量监控,严把施工环节的质量关,充分发挥试验室的检测、指导功能,
