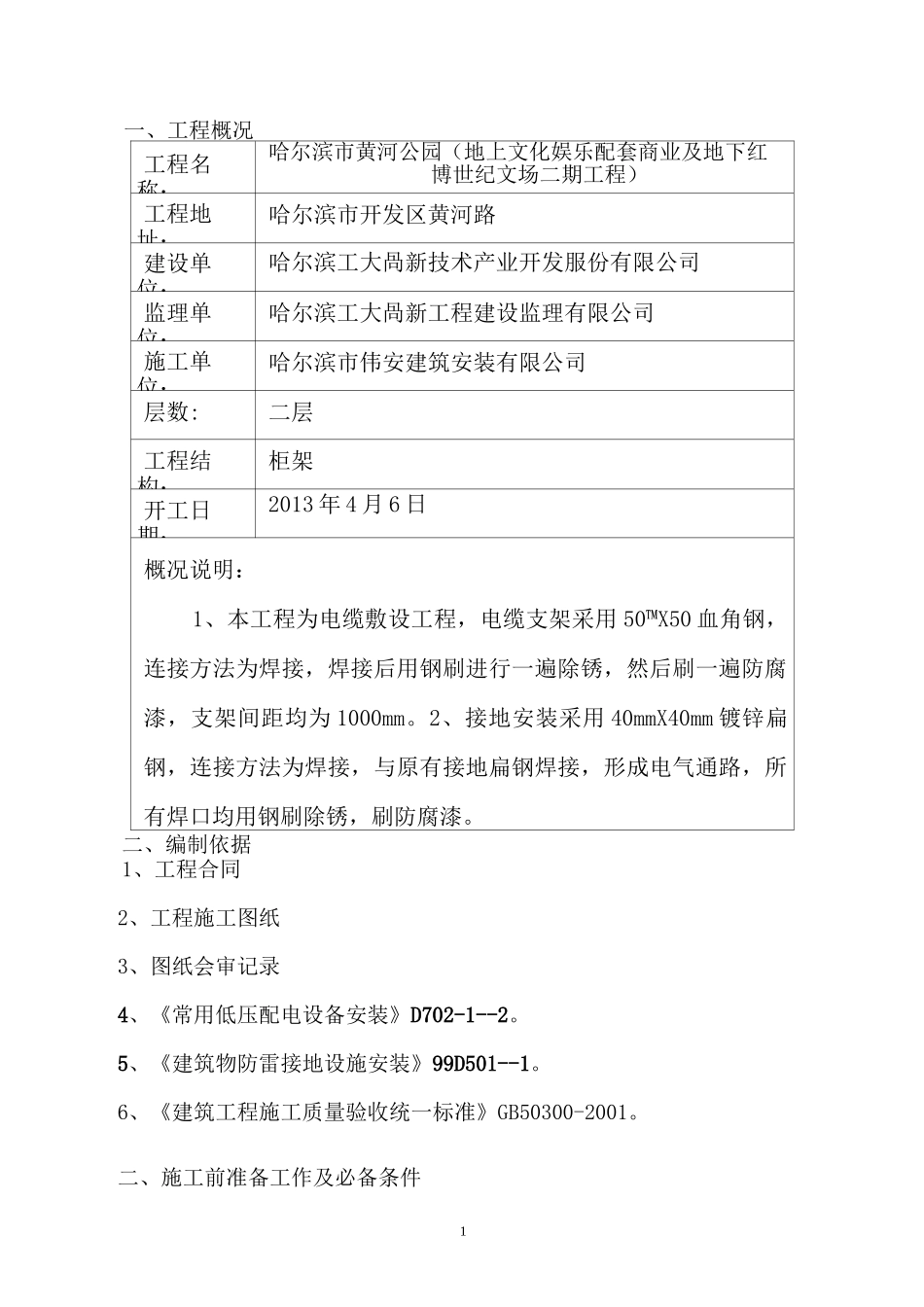

1一、工程概况工程名称:哈尔滨市黄河公园(地上文化娱乐配套商业及地下红博世纪文场二期工程)工程地址:哈尔滨市开发区黄河路建设单位:哈尔滨工大咼新技术产业开发服份有限公司监理单位:哈尔滨工大咼新工程建设监理有限公司施工单位:哈尔滨市伟安建筑安装有限公司层数:二层工程结构:柜架开工日期:2013 年 4 月 6 日概况说明:1、本工程为电缆敷设工程,电缆支架采用 50™X50 血角钢,连接方法为焊接,焊接后用钢刷进行一遍除锈,然后刷一遍防腐漆,支架间距均为 1000mm
2、接地安装采用 40mmX40mm 镀锌扁钢,连接方法为焊接,与原有接地扁钢焊接,形成电气通路,所有焊口均用钢刷除锈,刷防腐漆
二、编制依据1、工程合同2、工程施工图纸3、图纸会审记录4、《常用低压配电设备安装》D702-1--2
5、《建筑物防雷接地设施安装》99D501--1
6、《建筑工程施工质量验收统一标准》GB50300-2001

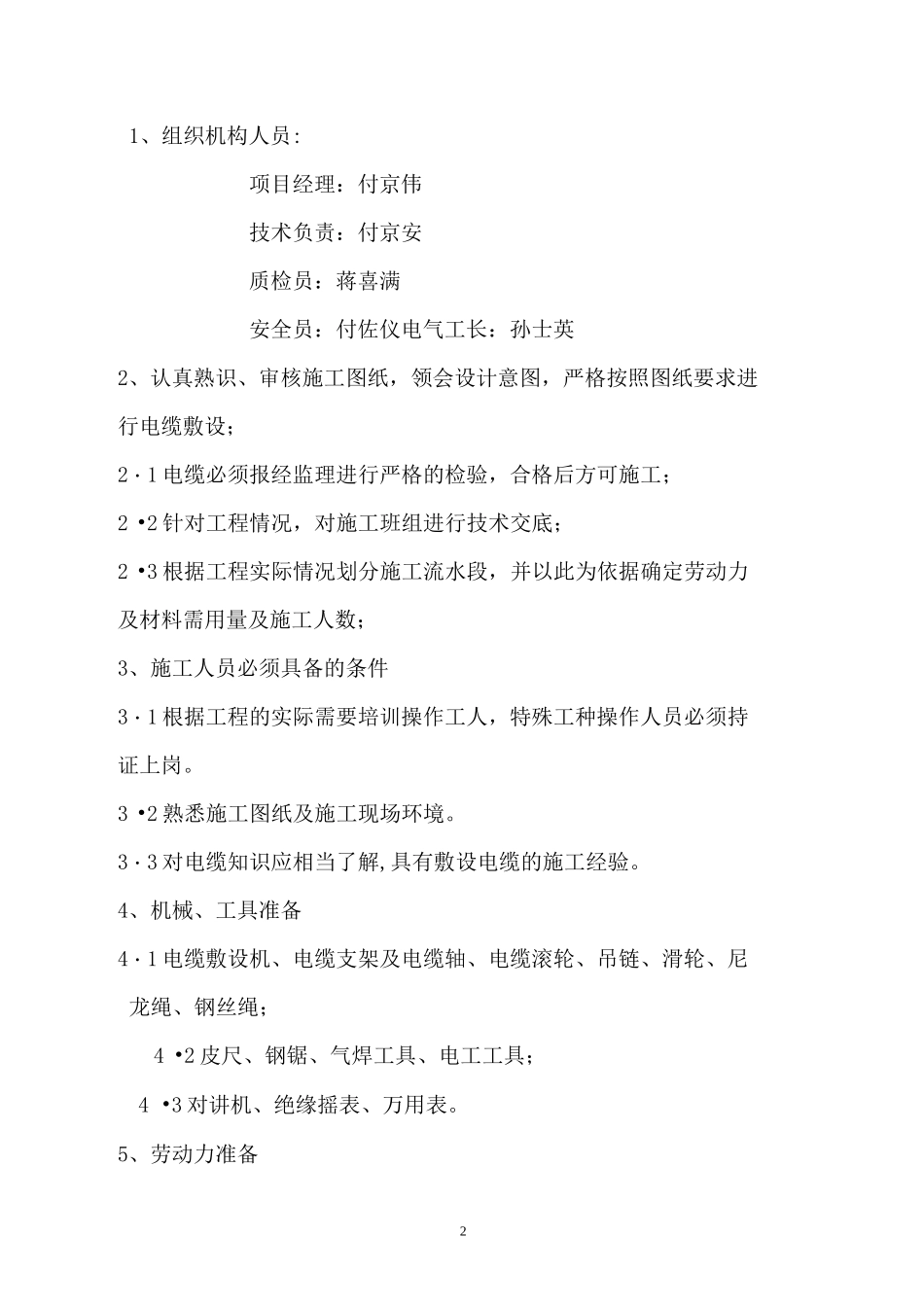

二、施工前准备工作及必备条件21、组织机构人员:项目经理:付京伟技术负责:付京安质检员:蒋喜满安全员:付佐仪电气工长:孙士英2、认真熟识、审核施工图纸,领会设计意图,严格按照图纸要求进行电缆敷设;2・1 电缆必须报经监理进行严格的检验,合格后方可施工;2 •2 针对工程情况,对施工班组进行技术交底;2 •3 根据工程实际情况划分施工流水段,并以此为依据确定劳动力及材料需用量及施工人数;3、施工人员必须具备的条件3・1 根据工程的实际需要培训操作工人,特殊工种操作人员必须持证上岗
3 •2 熟悉施工图纸及施工现场环境
3・3 对电缆知识应相当了解,具有敷设电缆的施工经验
4、机械、工具准备4・1 电缆敷设机、电缆支架及电缆轴、电缆滚轮、吊链、滑轮、尼龙绳、钢丝绳;4 •2 皮尺、钢锯、气焊工具、电工工具;4 •3 对讲机、绝缘摇表、万用表

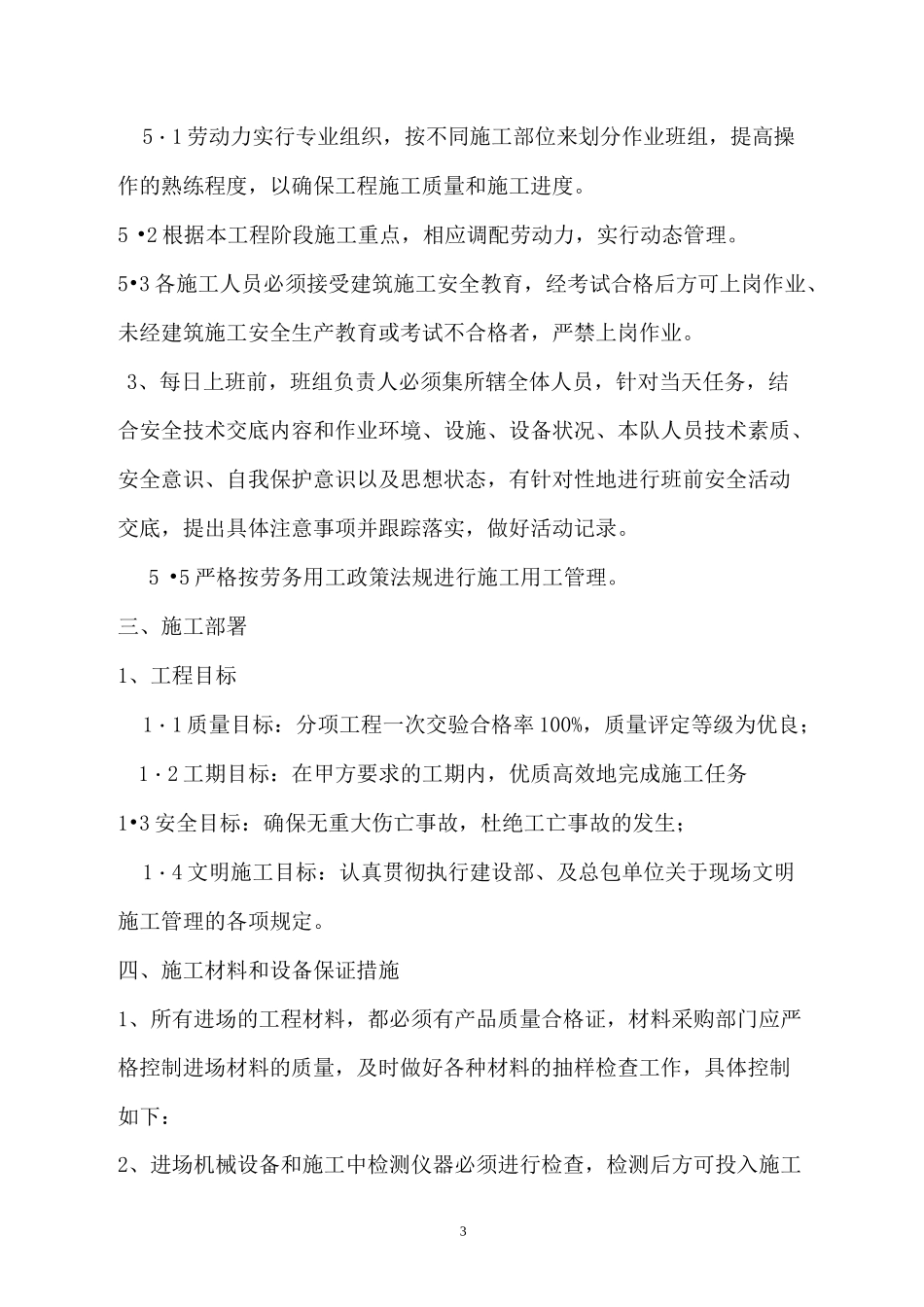

5、劳动力准备35・1 劳动力实行
