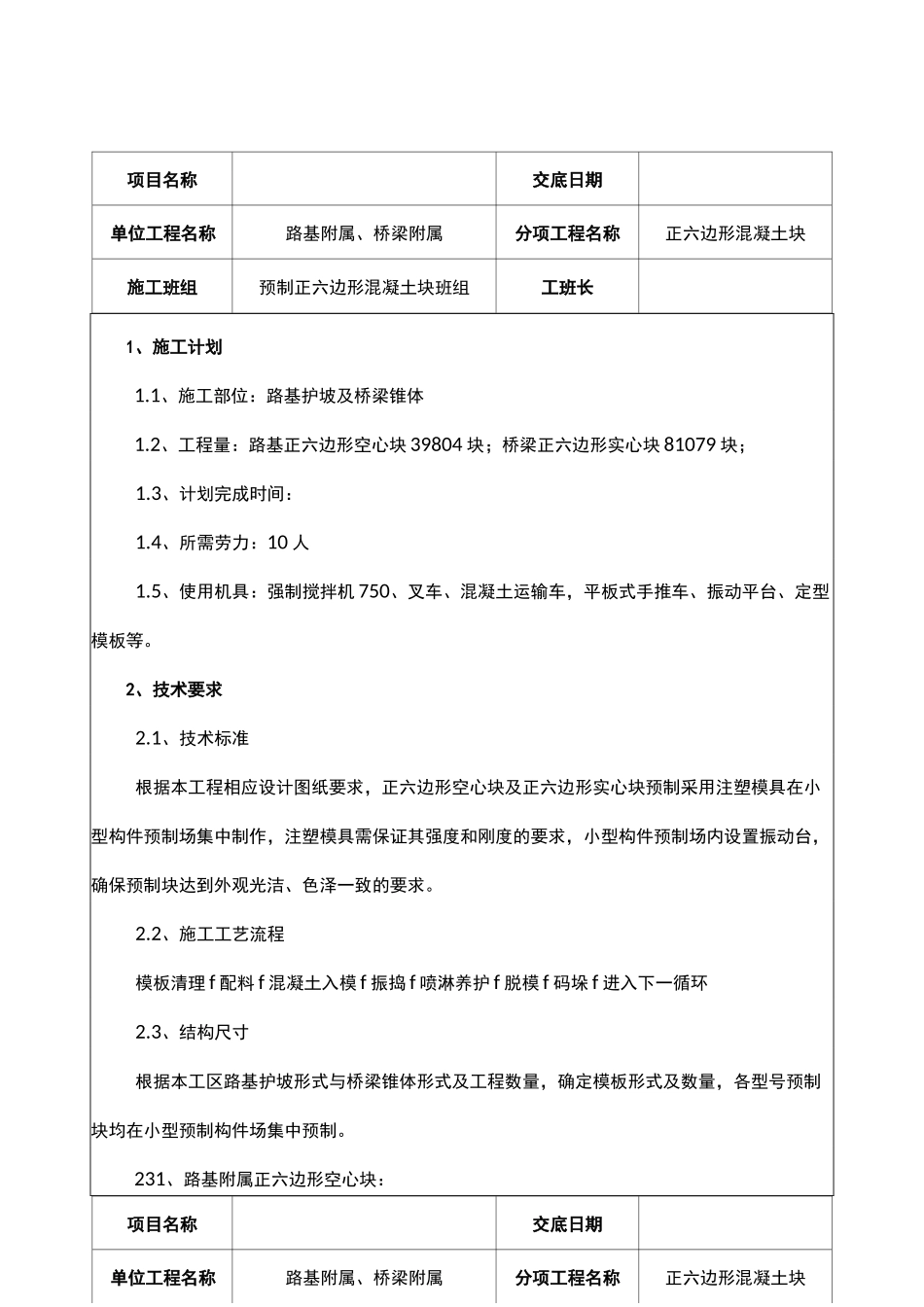

项目名称交底日期单位工程名称路基附属、桥梁附属分项工程名称正六边形混凝土块施工班组预制正六边形混凝土块班组工班长1、施工计划1
1、施工部位:路基护坡及桥梁锥体1
2、工程量:路基正六边形空心块 39804 块;桥梁正六边形实心块 81079 块;1
3、计划完成时间:1
4、所需劳力:10 人1
5、使用机具:强制搅拌机 750、叉车、混凝土运输车,平板式手推车、振动平台、定型模板等
2、技术要求2
1、技术标准根据本工程相应设计图纸要求,正六边形空心块及正六边形实心块预制采用注塑模具在小型构件预制场集中制作,注塑模具需保证其强度和刚度的要求,小型构件预制场内设置振动台,确保预制块达到外观光洁、色泽一致的要求
2、施工工艺流程模板清理 f 配料 f 混凝土入模 f 振捣 f 喷淋养护 f 脱模 f 码垛 f 进入下一循环2
3、结构尺寸根据本工区路基护坡形式与桥梁锥体形式及工程数量,确定模板形式及数量,各型号预制块均在小型预制构件场集中预制

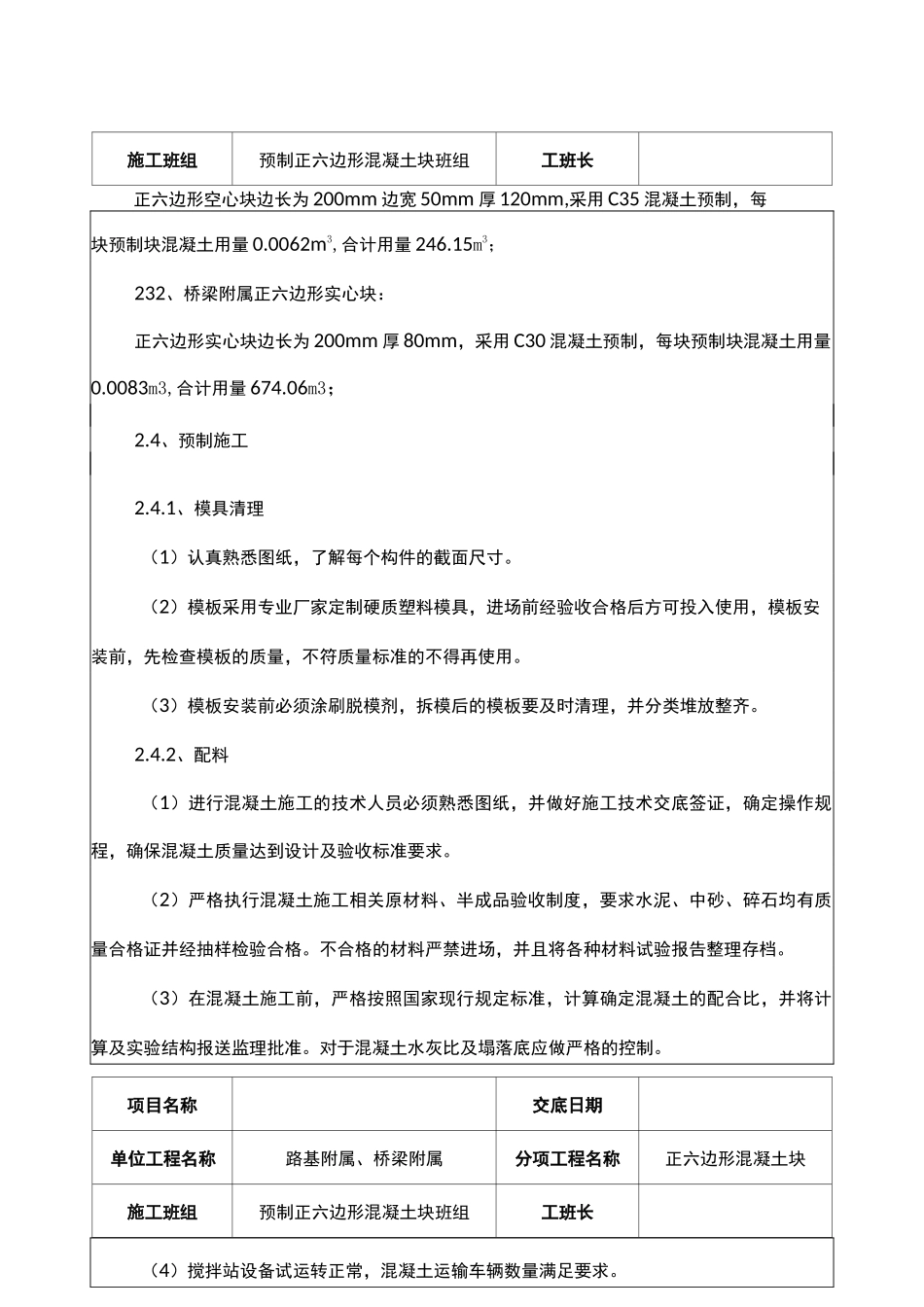

231、路基附属正六边形空心块:项目名称交底日期单位工程名称路基附属、桥梁附属分项工程名称正六边形混凝土块施工班组预制正六边形混凝土块班组工班长正六边形空心块边长为 200mm 边宽 50mm 厚 120mm,采用 C35 混凝土预制,每块预制块混凝土用量 0
0062m3,合计用量 246
15m3;232、桥梁附属正六边形实心块:正六边形实心块边长为 200mm 厚 80mm,采用 C30 混凝土预制,每块预制块混凝土用量0
0083m3,合计用量 674
06m3;2
4、预制施工2
1、模具清理(1)认真熟悉图纸,了解每个构件的截面尺寸
(2)模板采用专业厂家定制硬质塑料模具,进场前经验收合格后方可投入使用,模板安装前,先检查模板的质量,不符质量标准的不得再使用

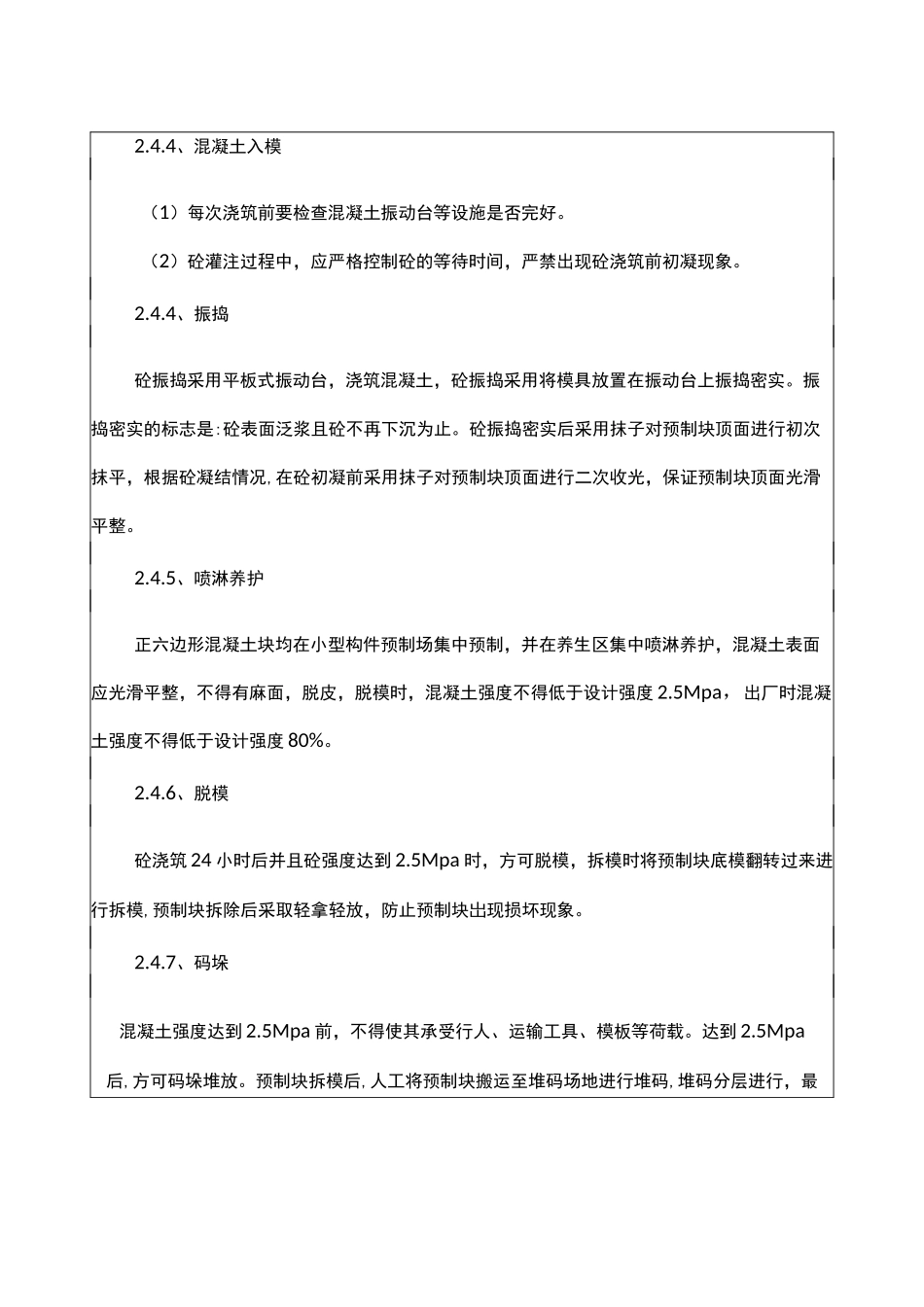

(3)模板安装前必须涂刷脱模剂,拆模后的模板要及时清理,
