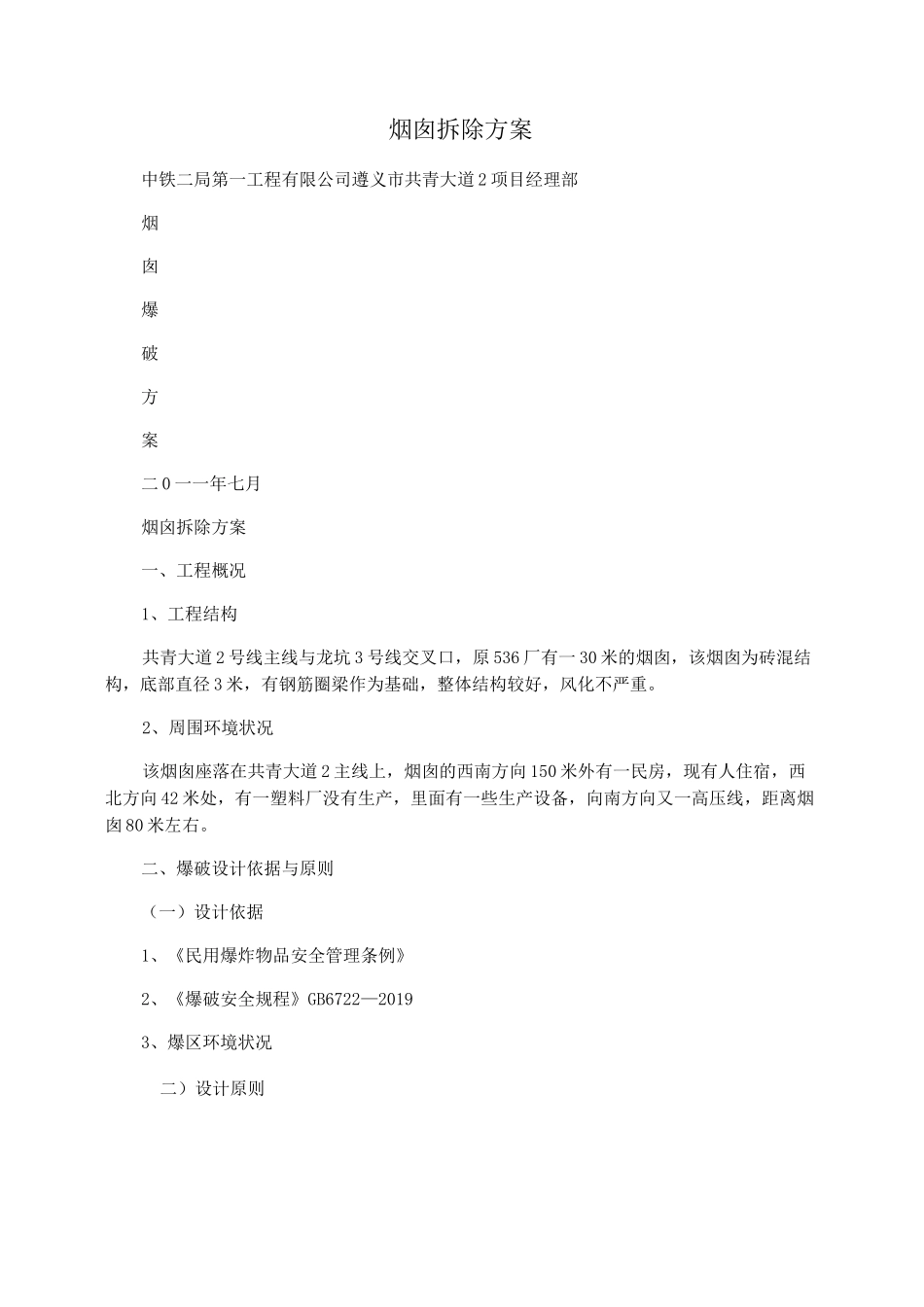

烟囱拆除方案中铁二局第一工程有限公司遵义市共青大道 2 项目经理部烟囱爆破方案二 0 一一年七月烟囟拆除方案一、工程概况1、工程结构共青大道 2 号线主线与龙坑 3 号线交叉口,原 536 厂有一 30 米的烟囱,该烟囱为砖混结构,底部直径 3 米,有钢筋圈梁作为基础,整体结构较好,风化不严重
2、周围环境状况该烟囱座落在共青大道 2 主线上,烟囱的西南方向 150 米外有一民房,现有人住宿,西北方向 42 米处,有一塑料厂没有生产,里面有一些生产设备,向南方向又一高压线,距离烟囱 80 米左右
二、爆破设计依据与原则(一)设计依据1、《民用爆炸物品安全管理条例》2、《爆破安全规程》GB6722—20193、爆区环境状况二)设计原则主要是在烟囱倾倒一侧的底部,将其支承筒壁炸开一个大于周长 1/2 的爆破缺口,从而破坏其结构的稳定性,导致整个结构失稳和重心产生位移,在本身自重作用下形成倾覆力矩,迫使烟囱按预定方向倒塌,并使其倒塌在预定范围之内
三、爆破环境的选择1、向西南方向面倒塌,条件不许可
原因离居民住房相距约 150m,由于倒塌物不在同一平面上,怕倒塌后形成飞石对居民房有危害
2、西北方向相距塑料厂太近,倒塌时怕发生振动,影响塑料厂结构,从而造成厂房垮塌,砟坏里面的机械设备
3、向南方向倒塌条件不允许,因为隔高压线太近,倒塌时形成飞石可能炸坏高压线4、向正东方向条件有利,有足够的倒塌长度和宽度
总之综合以上环境因素,爆破倒塌方向向正东方向

如下图所示(AC 方向上):四、爆破技术设计1、爆破孔网参数烟囱爆破部位材质完好,筒壁壁厚 D 为 60cm
(1)炮孔深度 1=(0
85X60=51cm,实取 L=50cm(2)炮孔间距 a=0
7X50=35cm,实际取 a=32cm(3)炮孔排距 b=0
85X40=34cm,实际取
