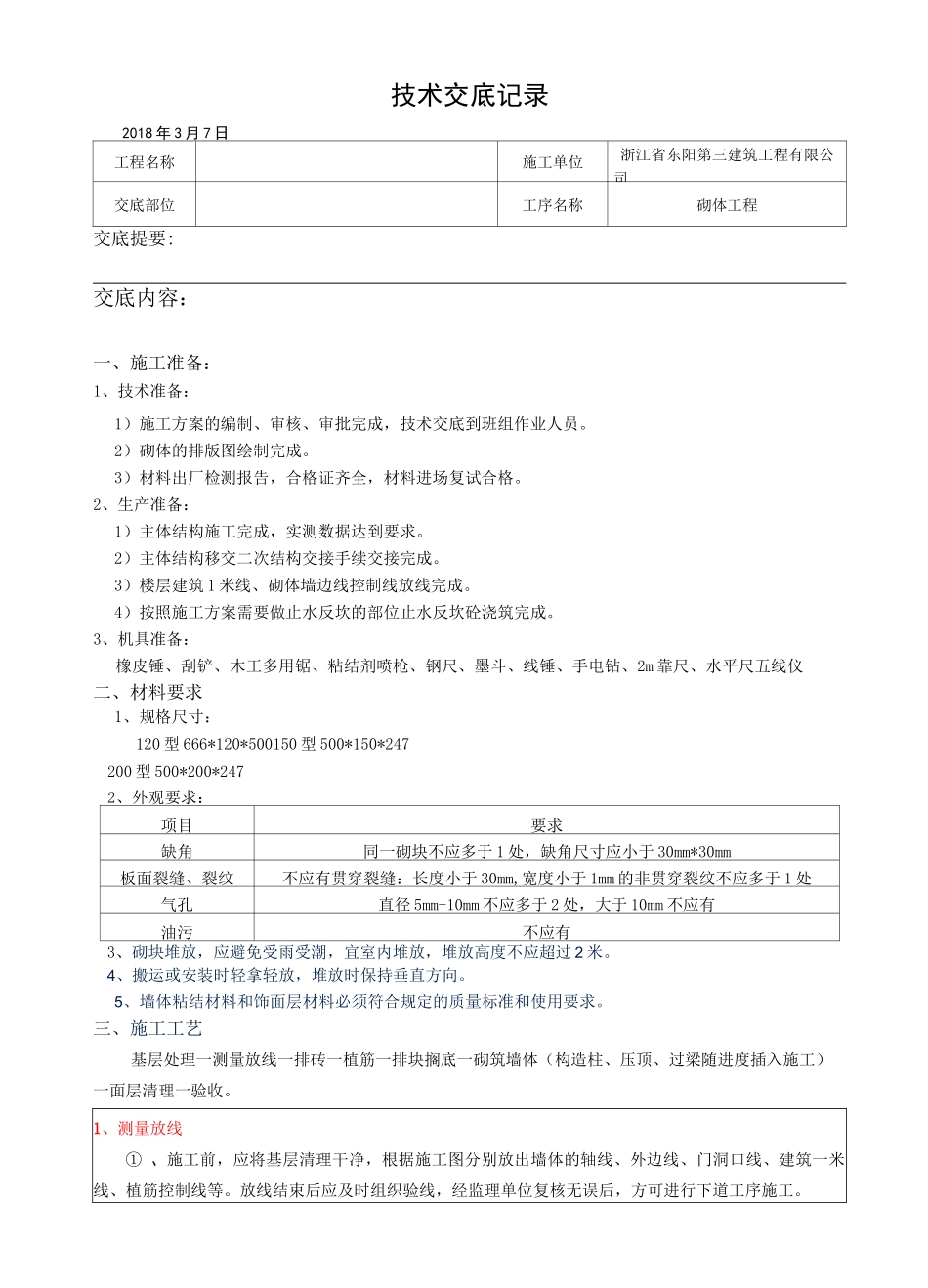

技术交底记录2018 年 3 月 7 日工程名称施工单位浙江省东阳第三建筑工程有限公司交底部位工序名称砌体工程交底提要:交底内容:一、施工准备:1、技术准备:1)施工方案的编制、审核、审批完成,技术交底到班组作业人员
2)砌体的排版图绘制完成
3)材料出厂检测报告,合格证齐全,材料进场复试合格
2、生产准备:1)主体结构施工完成,实测数据达到要求
2)主体结构移交二次结构交接手续交接完成
3)楼层建筑 1 米线、砌体墙边线控制线放线完成
4)按照施工方案需要做止水反坎的部位止水反坎砼浇筑完成
3、机具准备:橡皮锤、刮铲、木工多用锯、粘结剂喷枪、钢尺、墨斗、线锤、手电钻、2m 靠尺、水平尺五线仪二、材料要求1、规格尺寸:120 型 666*120*500150 型 500*150*247200 型 500*200*2472、外观要求:项目要求缺角同一砌块不应多于 1 处,缺角尺寸应小于 30mm*30mm板面裂缝、裂纹不应有贯穿裂缝:长度小于 30mm,宽度小于 1mm 的非贯穿裂纹不应多于 1 处气孔直径 5mm-10mm 不应多于 2 处,大于 10mm 不应有油污不应有3、砌块堆放,应避免受雨受潮,宜室内堆放,堆放高度不应超过 2 米
4、搬运或安装时轻拿轻放,堆放时保持垂直方向
5、墙体粘结材料和饰面层材料必须符合规定的质量标准和使用要求
三、施工工艺基层处理一测量放线一排砖一植筋一排块搁底一砌筑墙体(构造柱、压顶、过梁随进度插入施工)一面层清理一验收

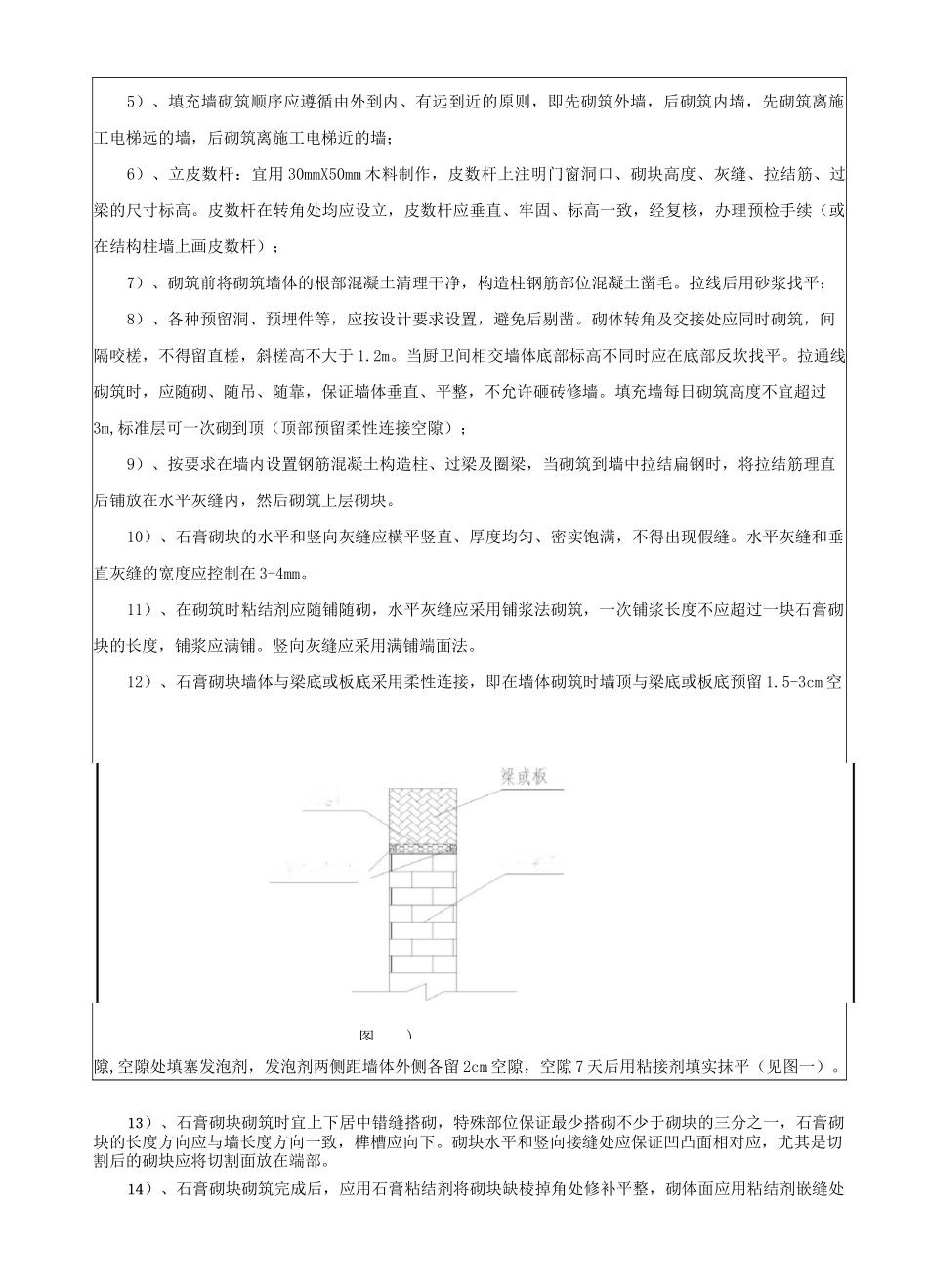

1、测量放线① 、施工前,应将基层清理干净,根据施工图分别放出墙体的轴线、外边线、门洞口线、建筑一米线、植筋控制线等
放线结束后应及时组织验线,经监理单位复核无误后,方可进行下道工序施工
② 、墙体砌筑前校核各控制线,将轴线误差控制在 W4mm、建筑一米线误差控制土 3mm 在范围内,构造柱、门窗洞口预留洞位置线弹出后
