一、编制依据 1二、工程概况 1三、施工方法 23
1、液压喷草(植灌)防护施工 23
2、拱形骨架喷草(植灌)防护施工 4四、注意事项 7五、施工质量要求 7六、质量保证措施 9七、施工安全 107
1、综合安全保证措施 107
2、施工现场安全技术措施 107
3、防触电措施 117
4、防止滑坡措施 11八、文明施工 111路堤边坡防护工程施工方案一、编制依据1、**********工程施工招标文件;2、福建省交通规划设计院设计的《**********》两阶段施工图设计文件(文件编号:20120004);3、《福建省高速公路施工标准化管理指南》;4、《公路工程路基施工技术规范》(JTGF10-2006);5、本合同段实施性施工组织设计;6、现行有关技术规程、规则及标准及现场实际情况
二、工程概况104 国道连江至晋安段改线工程采用一级公路兼具城市道路标准建设,设计速度 80km/h,第一段(即本标段)起于福州市连江县琯头镇西兴村,新建琯头岭大桥,沿沈海高速基本平行布设,上跨沈海高速琯头互通匝道,终于琯头镇规划的竹岐路,路线全长约 3
6km,按 80km/h 双向六车道的一级公路标准设计,路基宽度为 32 米,本路段全部位于连江县境内
标段全线共设桥梁 2 座:琯头岭互通主线桥,桥长 879
49m;山兜高架桥,桥长 2486
59m;匝道桥 2 座,桥长 247m;箱涵共 1 道;主线路基 236
4m,青芝路进出口匝道的路基分别为 22m,30
本工程是一个集路基、桥梁、涵洞综合性较强的项目,桥梁占线路总长度的 93%、路基占 7%
依据本段路基的填土高度,此段路基工程边坡防护型式主要有拱形骨架喷草(植灌)、液压喷草(植灌)2 种防护类型,且撒播草灌籽防护采用湿法喷播植草防护
路基主要以填方施工为主,施工采取防护紧跟的施工方案

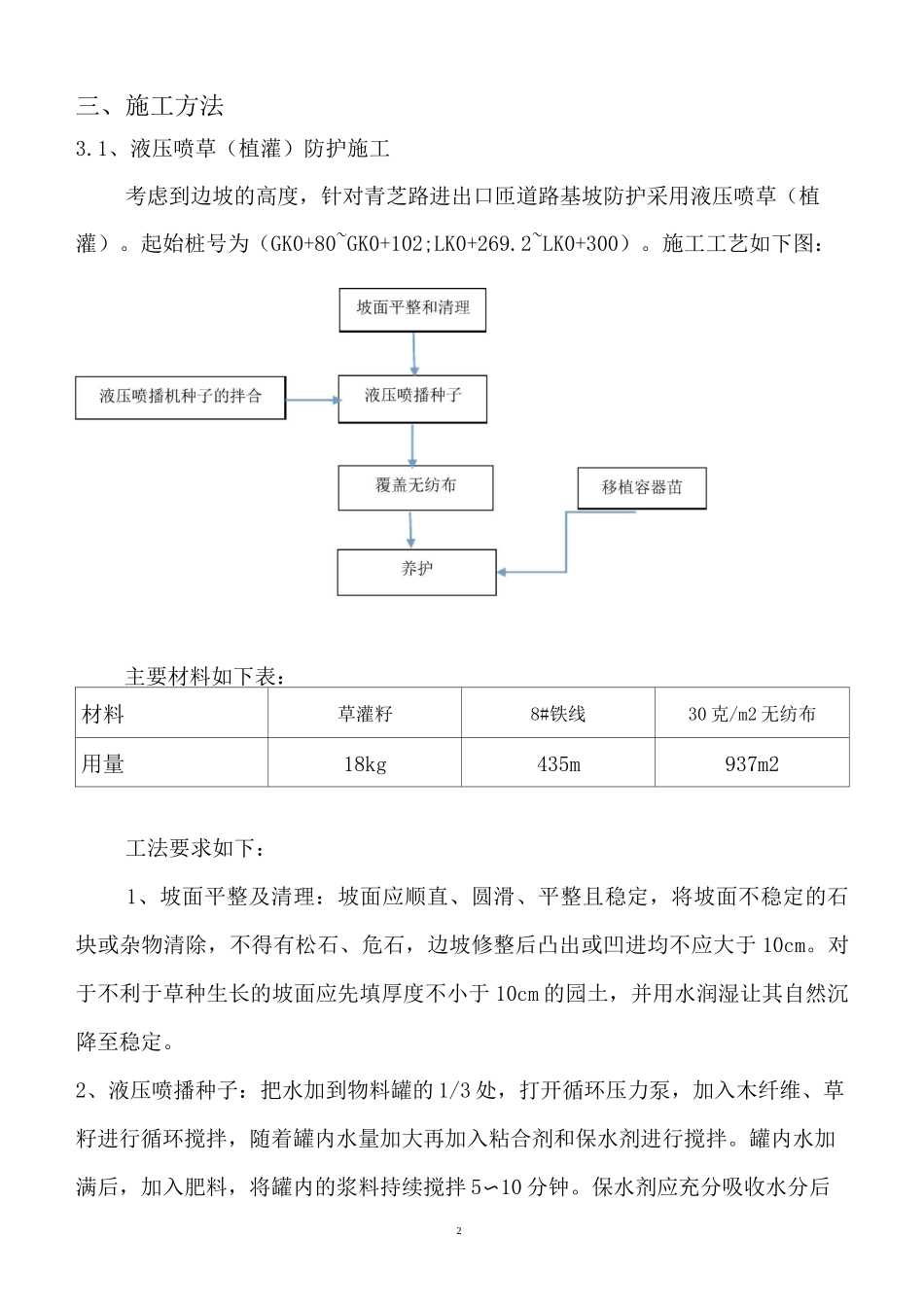

2三、施工方法3
1、液压喷草
