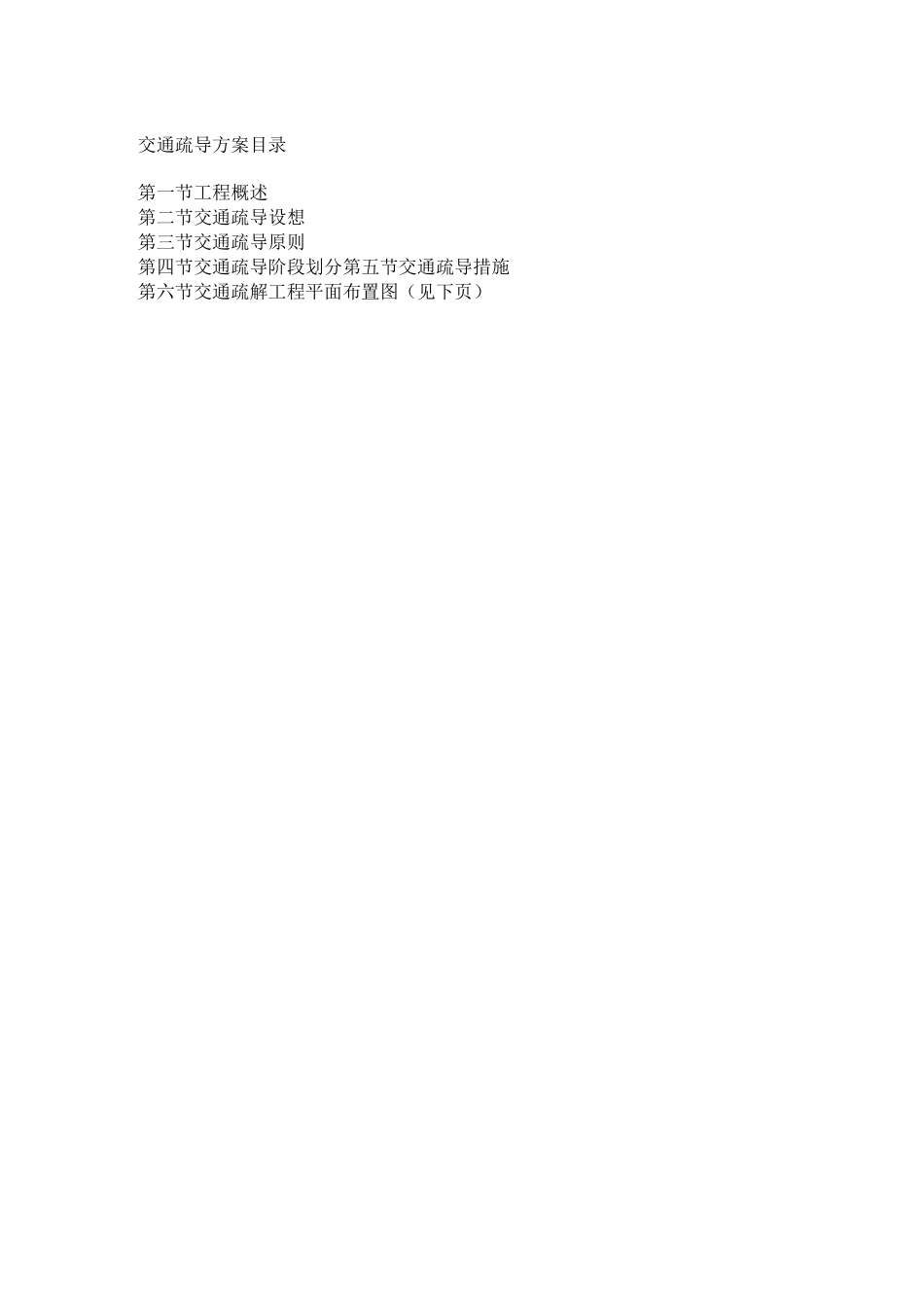

xx 道路改造出新工程通疏导方案XX 润盛建设集团有限公司2012-10-15交通疏导方案目录第一节工程概述第二节交通疏导设想第三节交通疏导原则第四节交通疏导阶段划分第五节交通疏导措施第六节交通疏解工程平面布置图(见下页)第一节工程概述本 次 施 工 的 XX 西 起 龙 蟠 路 , 东 至 XX, 道 路 起 止 桩 号 为 KO+26
628 〜K1+653
492,全长约1640m
道路由东向西依次与xx、xx、xx、xx、xx、xx、xx 及 xx 相交,其中 xx 为下穿铁路箱涵

第二节交通疏导总体设想现状道路两侧积聚很多商铺、小区等,交通繁忙
平交路口较多,较大的干道平交有 xx、xx 等
从 xx 路口设置施工提示牌,尽量让车子避开施工路段
由东向西进入 xx 的引导其从 xx 拐出
从 xx 到 xx 之间围城圈状,使车辆及时分流进 xx 和 XX,以缓解 XX(XX-XX)段较窄路段的交通压力
中间路段小区内车辆引导其停在路段范围外,尽量较少车辆进入
张贴安民告示,争取取得周边居民的理解
争取通过交警部门的协调,在路段外设置几处临时停放点,以便路段内车辆停放
对发生小碰撞的交通事故,及时引导其撤出
针对本工程工期紧,干扰多的特点
我公司特组织了相关人员,对该路段的交通流量和时段进行了观测
并考虑了早晚高峰期对该施工路段的交通压力
综合考虑后,制定出初步交通疏导方案
待于交管部门、建设单位、监理单位等相关单位进行会议后,再进一步细化和改进
确保将施工围挡影响降到最低
计划将该工程,大体划为 A 段(XX-XX)该路段主要为雨水支管和路面出新
本段元旦前全线恢复全断面道路
B 段(xx-xx)、C 段(xx-xx)三个段落
其中围挡第一阶段:对污水管线工作井和接收井进行封闭式围挡,根据顶管施工需用,制定工作井围挡顺序
第二阶段围挡龙蟠路-XX 中间(用于增加中
