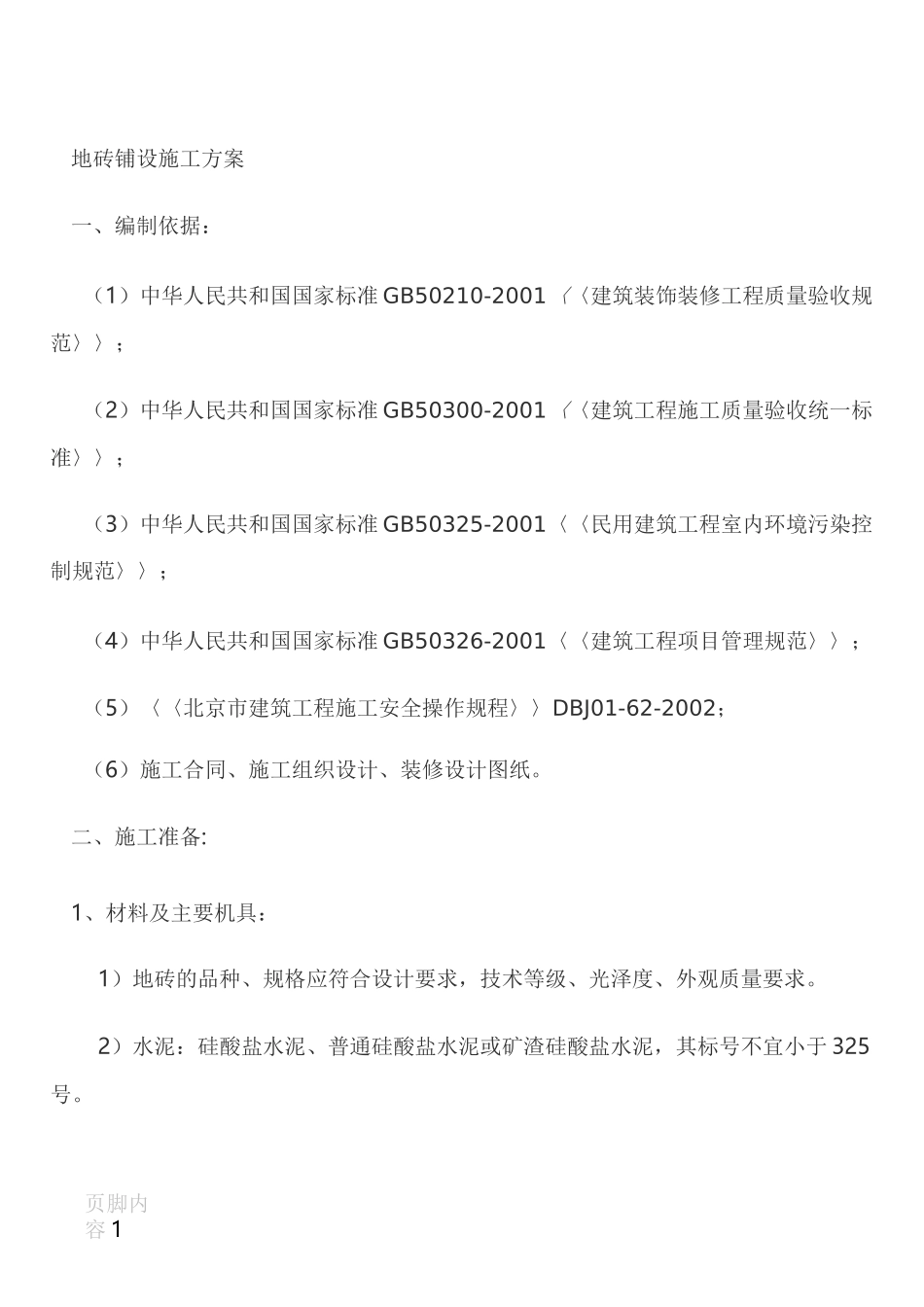

页脚内容 1地砖铺设施工方案一、编制依据:(1)中华人民共和国国家标准 GB50210-2001〈〈建筑装饰装修工程质量验收规范〉〉;(2)中华人民共和国国家标准 GB50300-2001〈〈建筑工程施工质量验收统一标准〉〉;(3)中华人民共和国国家标准 GB50325-2001〈〈民用建筑工程室内环境污染控制规范〉〉;(4)中华人民共和国国家标准 GB50326-2001〈〈建筑工程项目管理规范〉〉;(5)〈〈北京市建筑工程施工安全操作规程〉〉DBJ01-62-2002;(6)施工合同、施工组织设计、装修设计图纸
二、施工准备:1、材料及主要机具:1)地砖的品种、规格应符合设计要求,技术等级、光泽度、外观质量要求
2)水泥:硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,其标号不宜小于 325号

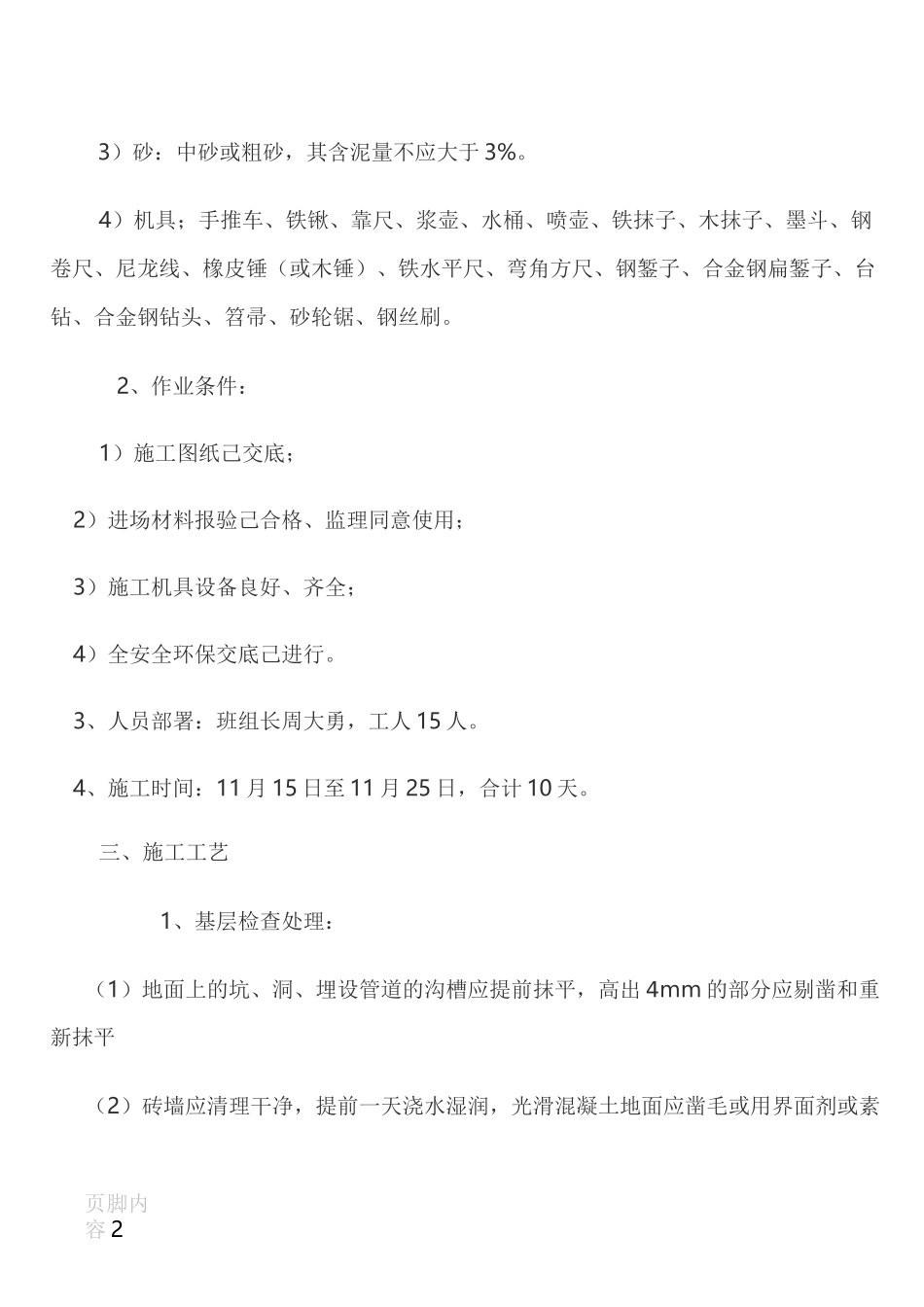

页脚内容 23)砂:中砂或粗砂,其含泥量不应大于 3%
4)机具;手推车、铁锹、靠尺、浆壶、水桶、喷壶、铁抹子、木抹子、墨斗、钢卷尺、尼龙线、橡皮锤(或木锤)、铁水平尺、弯角方尺、钢錾子、合金钢扁錾子、台钻、合金钢钻头、笤帚、砂轮锯、钢丝刷
2、作业条件:1)施工图纸己交底;2)进场材料报验己合格、监理同意使用;3)施工机具设备良好、齐全;4)全安全环保交底己进行
3、人员部署:班组长周大勇,工人 15 人
4、施工时间:11 月 15 日至 11 月 25 日,合计 10 天
三、施工工艺1、基层检查处理:(1)地面上的坑、洞、埋设管道的沟槽应提前抹平,高出 4mm 的部分应剔凿和重新抹平(2)砖墙应清理干净,提前一天浇水湿润,光滑混凝土地面应凿毛或用界面剂或素页脚内容 3水泥浆拉毛,以保证结合层粘接牢固;(3)地面上灰尘、附着物等清理干净;地面洒水充分湿润;(4)用水灰比为 0
5 素水泥浆刷一遍,地面不得有积水,然后铺半干混凝土(水泥、砂子体积比为 1:2)

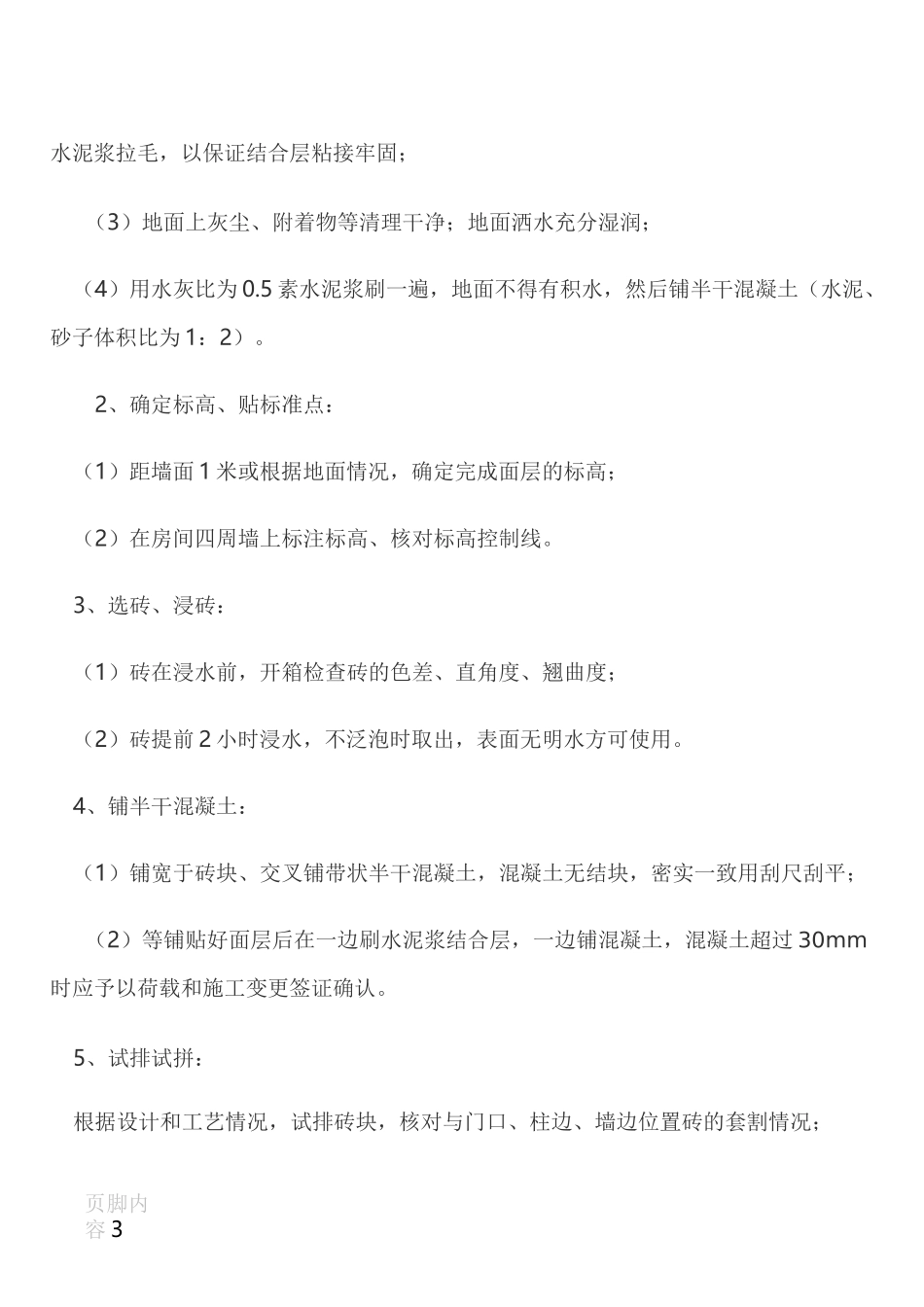

2、确定标高、贴标
