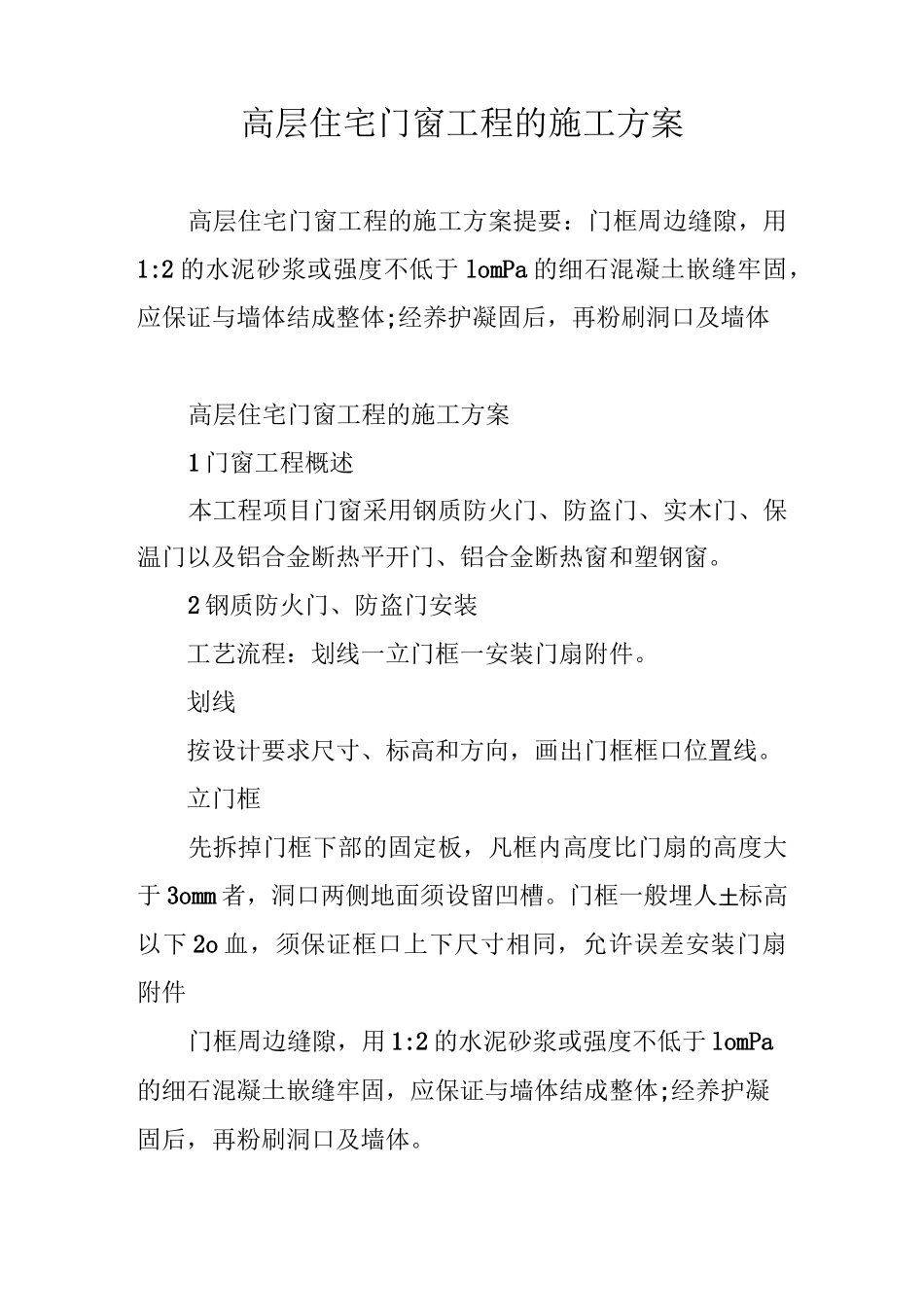

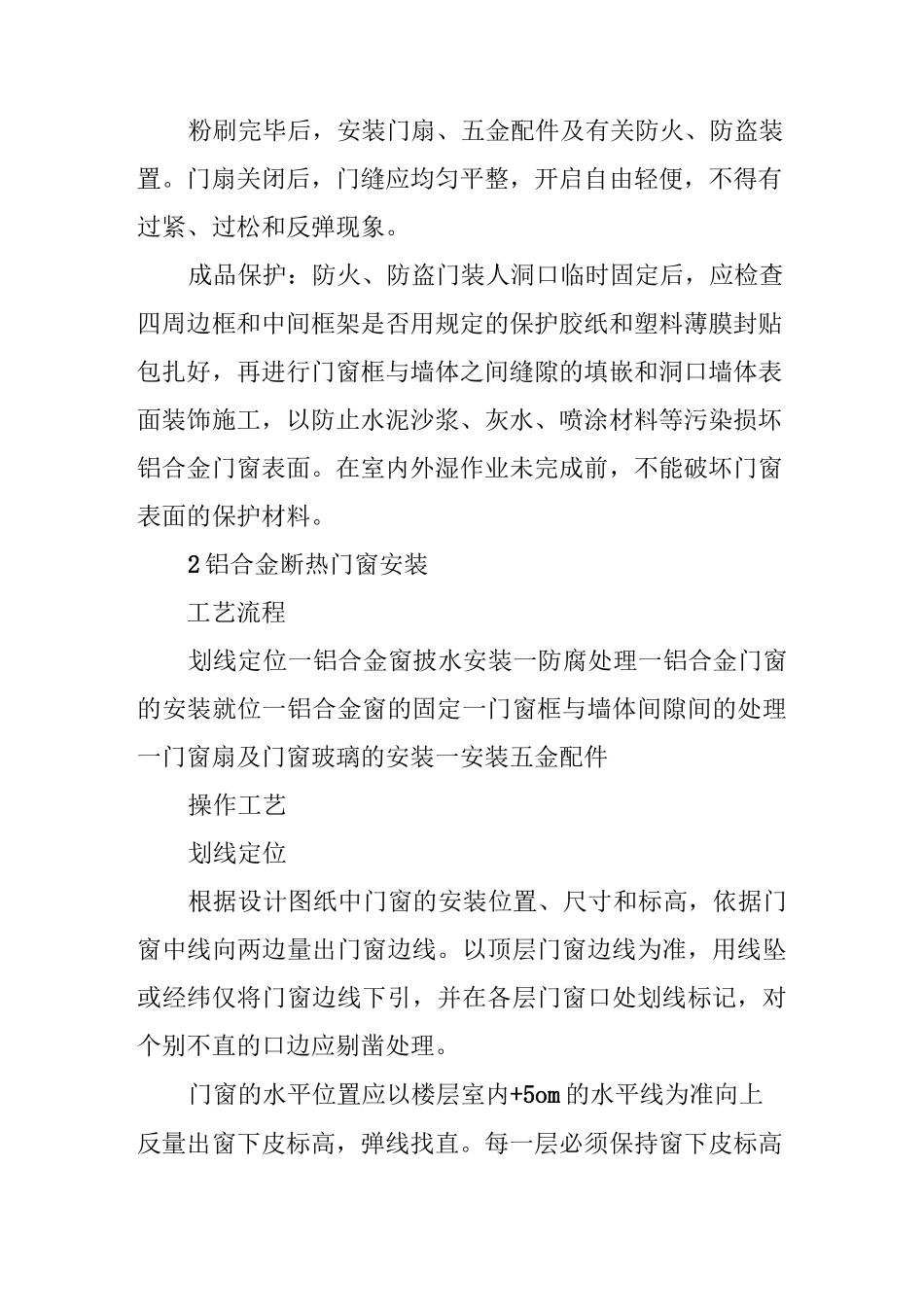

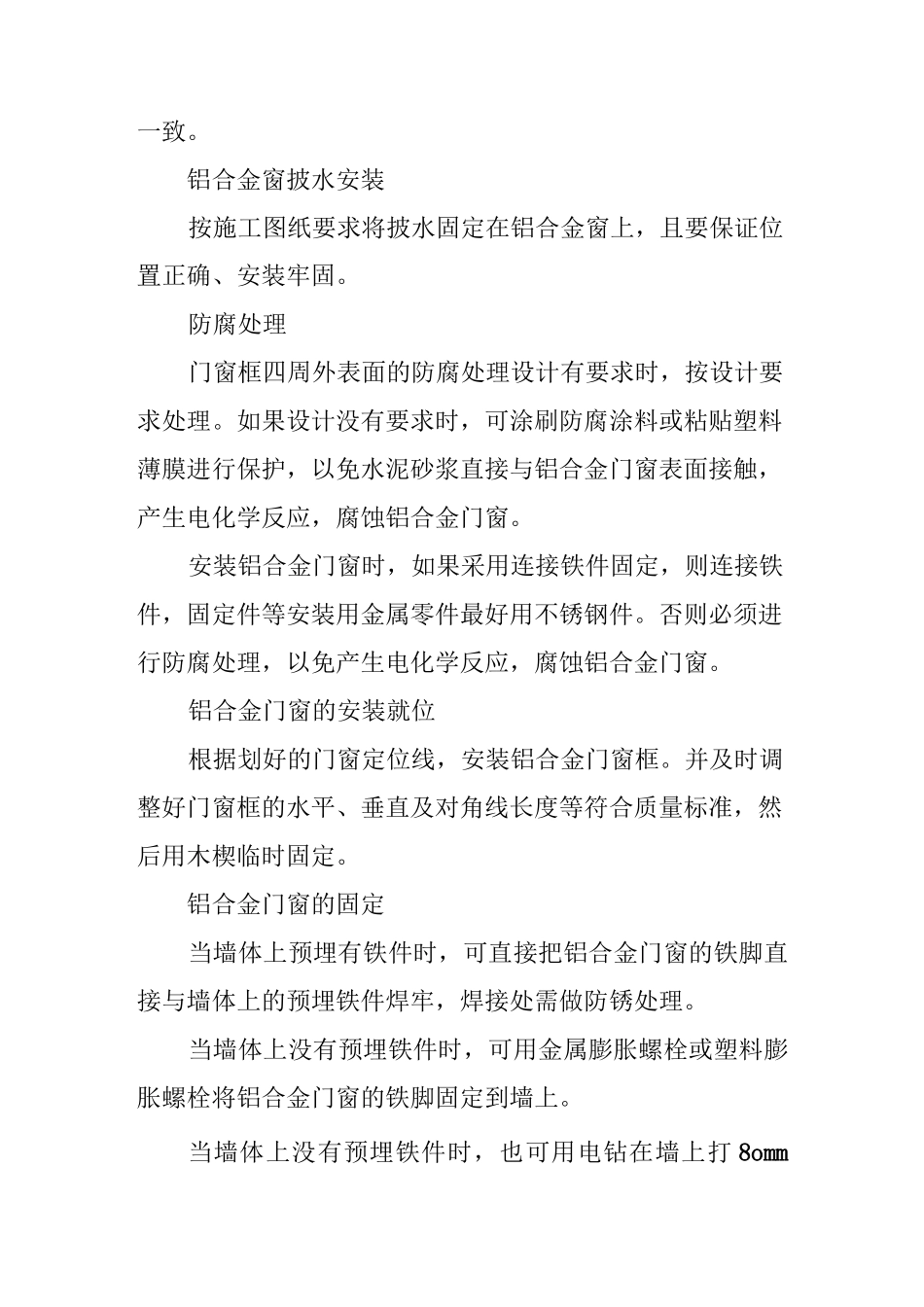

高层住宅门窗工程的施工方案高层住宅门窗工程的施工方案提要:门框周边缝隙,用1:2 的水泥砂浆或强度不低于 lomPa 的细石混凝土嵌缝牢固,应保证与墙体结成整体;经养护凝固后,再粉刷洞口及墙体高层住宅门窗工程的施工方案1 门窗工程概述本工程项目门窗采用钢质防火门、防盗门、实木门、保温门以及铝合金断热平开门、铝合金断热窗和塑钢窗。2 钢质防火门、防盗门安装工艺流程:划线一立门框一安装门扇附件。划线按设计要求尺寸、标高和方向,画出门框框口位置线。立门框先拆掉门框下部的固定板,凡框内高度比门扇的高度大于 3omm 者,洞口两侧地面须设留凹槽。门框一般埋人土标高以下 2o 血,须保证框口上下尺寸相同,允许误差安装门扇附件门框周边缝隙,用 1:2 的水泥砂浆或强度不低于 lomPa的细石混凝土嵌缝牢固,应保证与墙体结成整体;经养护凝固后,再粉刷洞口及墙体。粉刷完毕后,安装门扇、五金配件及有关防火、防盗装置。门扇关闭后,门缝应均匀平整,开启自由轻便,不得有过紧、过松和反弹现象。成品保护:防火、防盗门装人洞口临时固定后,应检查四周边框和中间框架是否用规定的保护胶纸和塑料薄膜封贴包扎好,再进行门窗框与墙体之间缝隙的填嵌和洞口墙体表面装饰施工,以防止水泥沙浆、灰水、喷涂材料等污染损坏铝合金门窗表面。在室内外湿作业未完成前,不能破坏门窗表面的保护材料。2 铝合金断热门窗安装工艺流程划线定位一铝合金窗披水安装一防腐处理一铝合金门窗的安装就位一铝合金窗的固定一门窗框与墙体间隙间的处理一门窗扇及门窗玻璃的安装一安装五金配件操作工艺划线定位根据设计图纸中门窗的安装位置、尺寸和标高,依据门窗中线向两边量出门窗边线。以顶层门窗边线为准,用线坠或经纬仅将门窗边线下引,并在各层门窗口处划线标记,对个别不直的口边应剔凿处理。门窗的水平位置应以楼层室内+5om 的水平线为准向上反量出窗下皮标高,弹线找直。每一层必须保持窗下皮标高一致。铝合金窗披水安装按施工图纸要求将披水固定在铝合金窗上,且要保证位置正确、安装牢固。防腐处理门窗框四周外表面的防腐处理设计有要求时,按设计要求处理。如果设计没有要求时,可涂刷防腐涂料或粘贴塑料薄膜进行保护,以免水泥砂浆直接与铝合金门窗表面接触,产生电化学反应,腐蚀铝合金门窗。安装铝合金门窗时,如果采用连接铁件固定,则连接铁件,固定件等安装用金属零件最好用不锈钢件。否则必须进行防腐处理,以免产生电化学反应,...
