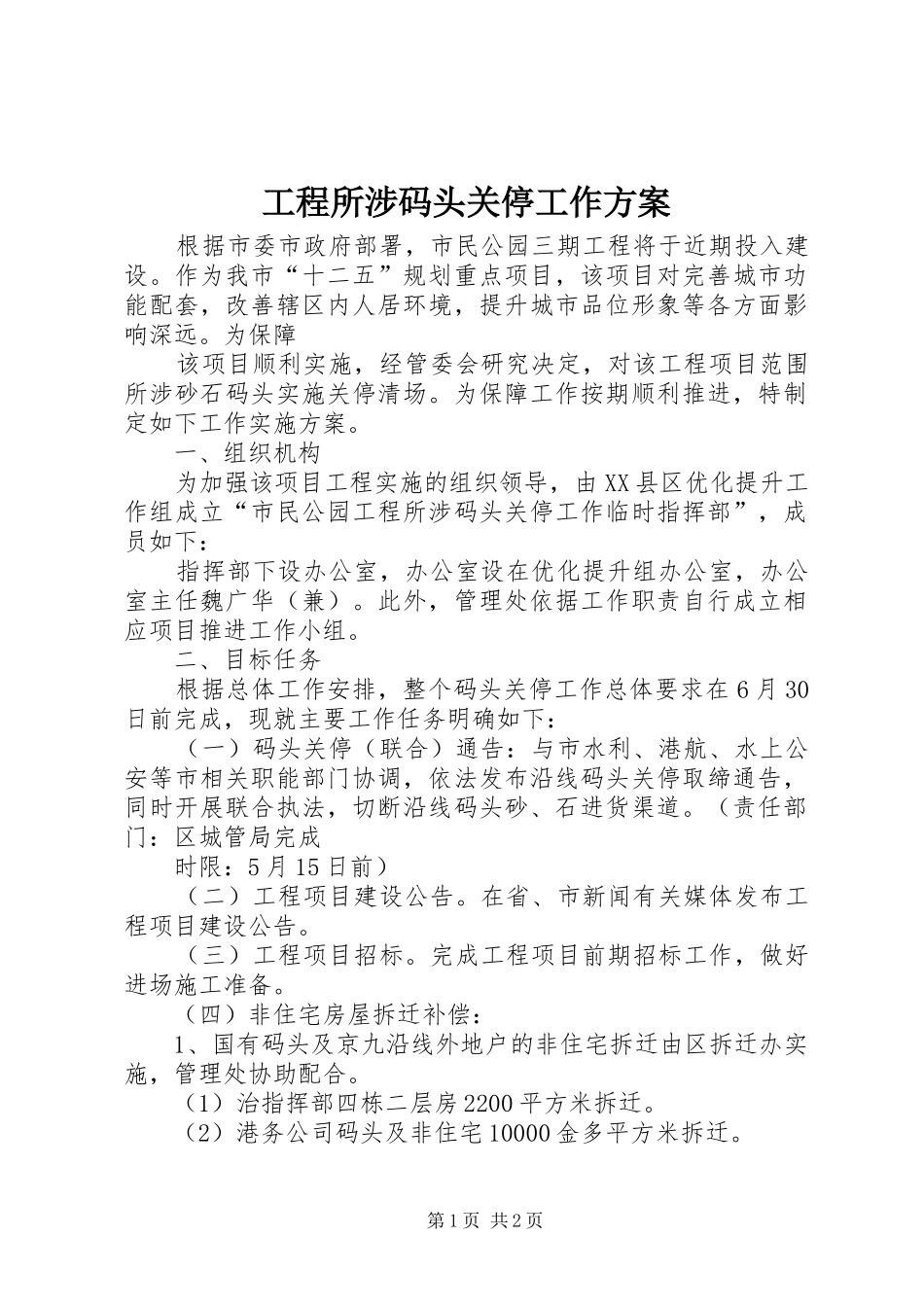

工程所涉码头关停工作方案根据市委市政府部署,市民公园三期工程将于近期投入建设
作为我市“十二五”规划重点项目,该项目对完善城市功能配套,改善辖区内人居环境,提升城市品位形象等各方面影响深远
为保障该项目顺利实施,经管委会研究决定,对该工程项目范围所涉砂石码头实施关停清场
为保障工作按期顺利推进,特制定如下工作实施方案
一、组织机构为加强该项目工程实施的组织领导,由XX县区优化提升工作组成立“市民公园工程所涉码头关停工作临时指挥部”,成员如下:指挥部下设办公室,办公室设在优化提升组办公室,办公室主任魏广华(兼)
此外,管理处依据工作职责自行成立相应项目推进工作小组
二、目标任务根据总体工作安排,整个码头关停工作总体要求在6月30日前完成,现就主要工作任务明确如下:(一)码头关停(联合)通告:与市水利、港航、水上公安等市相关职能部门协调,依法发布沿线码头关停取缔通告,同时开展联合执法,切断沿线码头砂、石进货渠道
(责任部门:区城管局完成时限:5月15日前)(二)工程项目建设公告
在省、市新闻有关媒体发布工程项目建设公告
(三)工程项目招标
完成工程项目前期招标工作,做好进场施工准备
(四)非住宅房屋拆迁补偿:1、国有码头及京九沿线外地户的非住宅拆迁由区拆迁办实施,管理处协助配合
(1)治指挥部四栋二层房2200平方米拆迁
(2)港务公司码头及非住宅10000金多平方米拆迁
第1页共2页2、沿线码头涉及辖区村民非住宅拆迁由区拆迁办牵头,管理处负责具体实施
经前期摸底,该地块建筑物绝大部分未经批准建设,本着尊重历史,人性化推进的原则,对该地块未经批准建设的非住宅房屋在规定时限内搬迁拆除的,拆除补偿标准参照洪府厅号文第一条第一款标准执行(砖混结构
700元每平米;砖木结构520元每平米;简易结构240元每平米)执行
对在规定时限内拒不搬迁的,将严格按照文件规定予以执行
(五)码头关停
