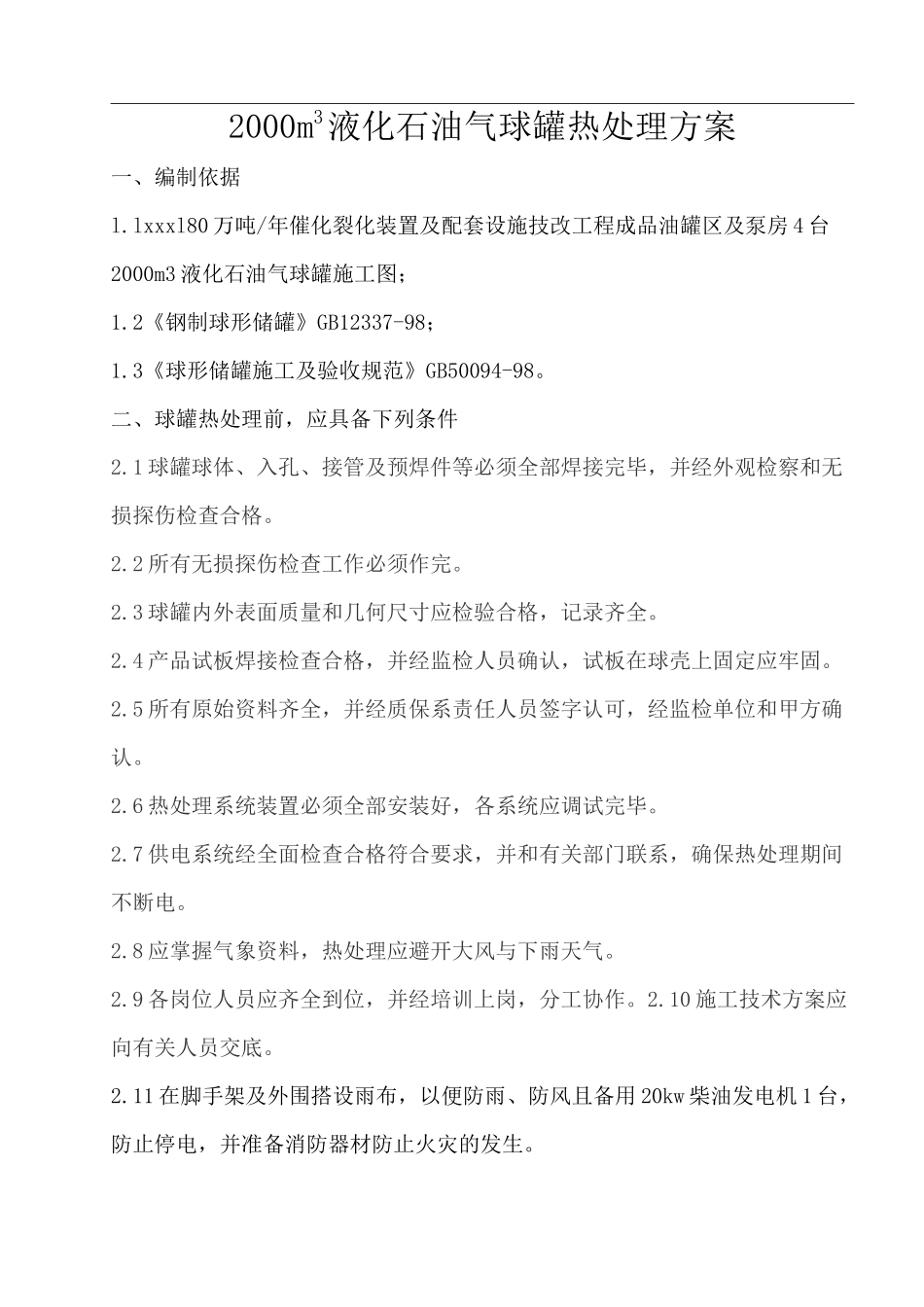

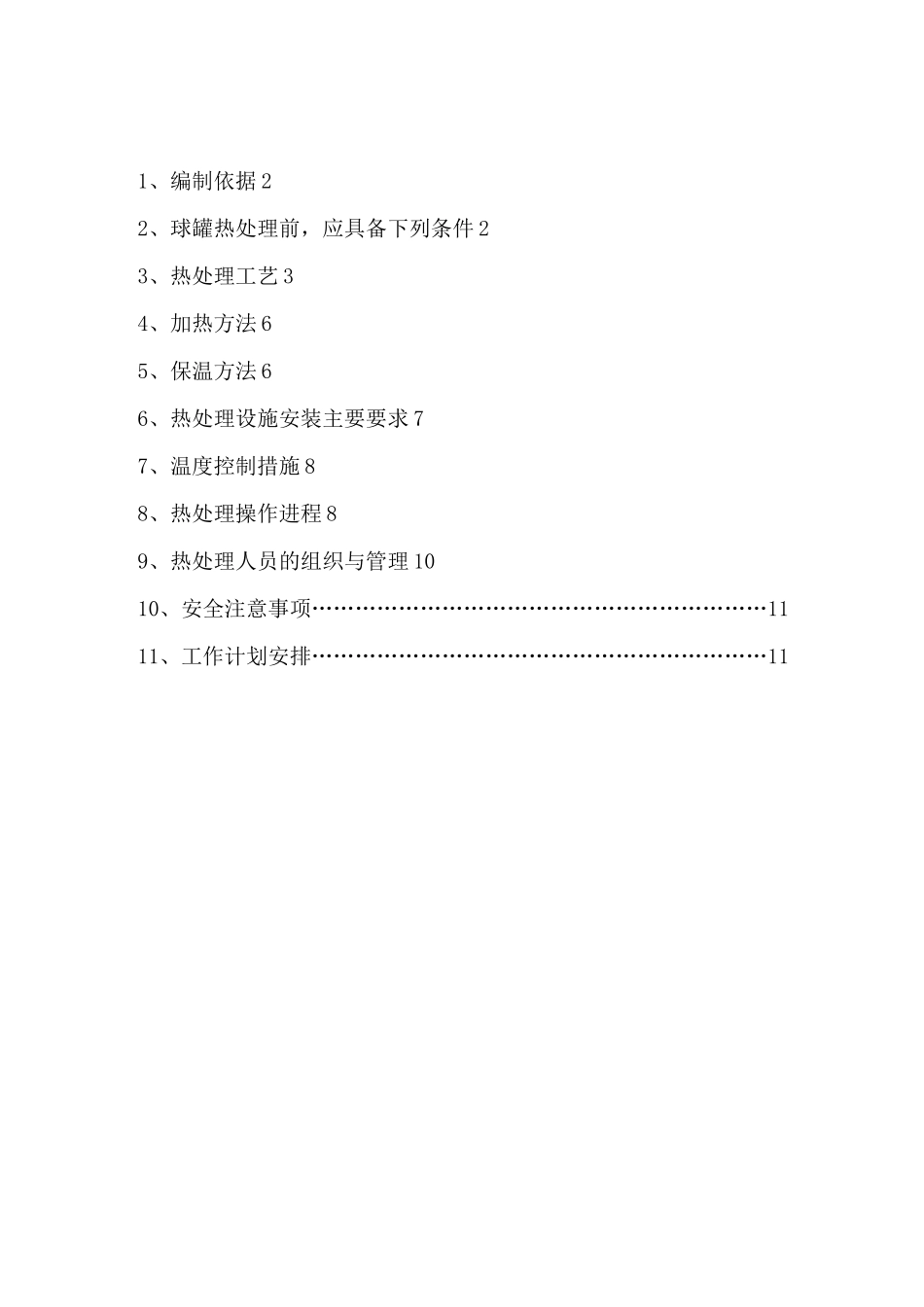

1、编制依据 22、球罐热处理前,应具备下列条件 23、热处理工艺 34、加热方法 65、保温方法 66、热处理设施安装主要要求 77、温度控制措施 88、热处理操作进程 89、热处理人员的组织与管理 1010、安全注意事项………………………………………………………1111、工作计划安排………………………………………………………112000m3液化石油气球罐热处理方案一、编制依据l
lxxxl80 万吨/年催化裂化装置及配套设施技改工程成品油罐区及泵房 4 台2000m3 液化石油气球罐施工图;1
2《钢制球形储罐》GB12337-98;1
3《球形储罐施工及验收规范》GB50094-98
二、球罐热处理前,应具备下列条件2
1 球罐球体、入孔、接管及预焊件等必须全部焊接完毕,并经外观检察和无损探伤检查合格
2 所有无损探伤检查工作必须作完
3 球罐内外表面质量和几何尺寸应检验合格,记录齐全
4 产品试板焊接检查合格,并经监检人员确认,试板在球壳上固定应牢固
5 所有原始资料齐全,并经质保系责任人员签字认可,经监检单位和甲方确认
6 热处理系统装置必须全部安装好,各系统应调试完毕
7 供电系统经全面检查合格符合要求,并和有关部门联系,确保热处理期间不断电
8 应掌握气象资料,热处理应避开大风与下雨天气
9 各岗位人员应齐全到位,并经培训上岗,分工协作
10 施工技术方案应向有关人员交底
11 在脚手架及外围搭设雨布,以便防雨、防风且备用 20kw 柴油发电机 1 台,防止停电,并准备消防器材防止火灾的发生

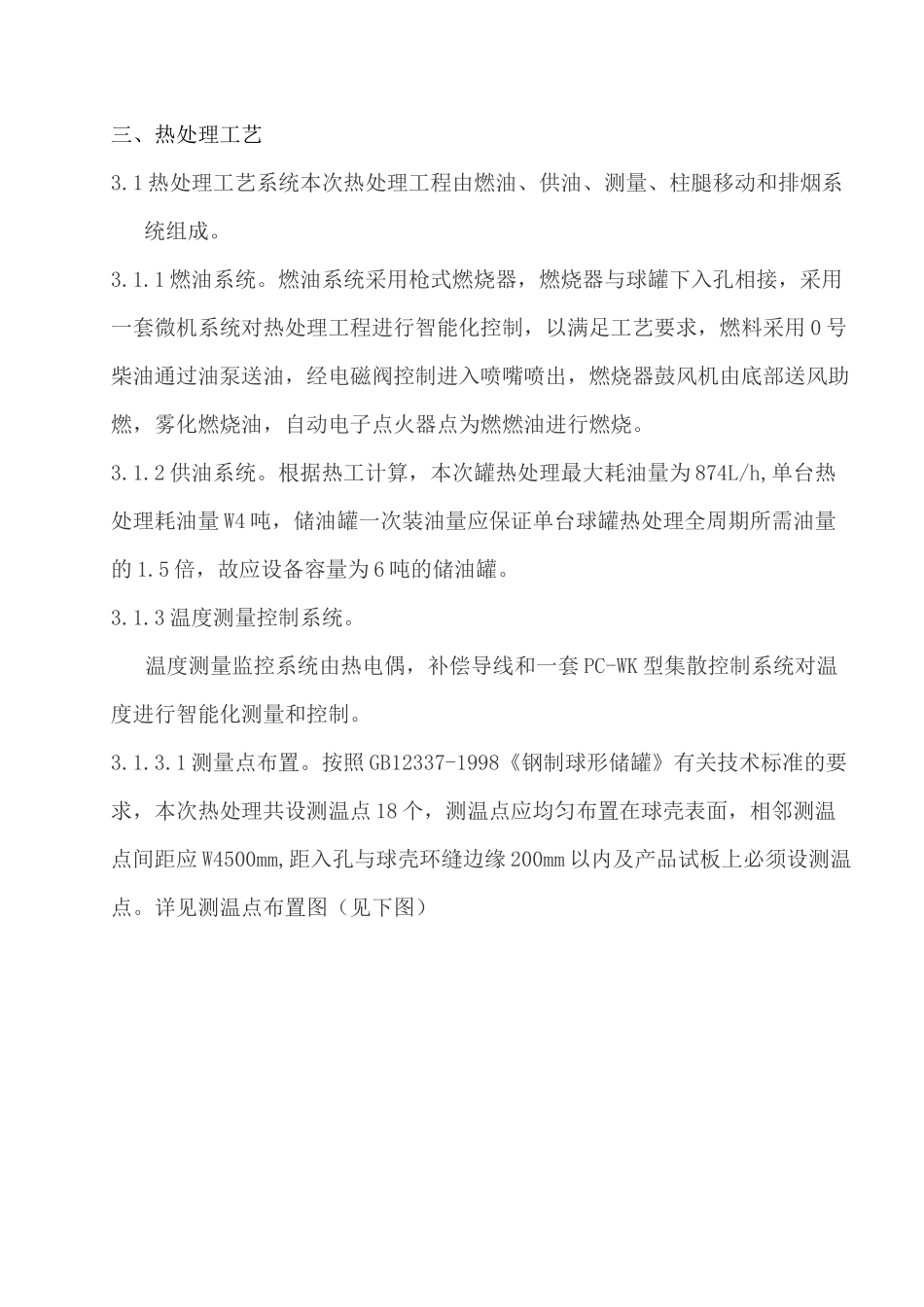

三、热处理工艺3
1 热处理工艺系统本次热处理工程由燃油、供油、测量、柱腿移动和排烟系统组成
1 燃油系统
燃油系统采用枪式燃烧器,燃烧器与球罐下入孔相接,采用一套微机系统对热处理工程进行智能化控制,以满足工艺要求,燃料采用
